灰土垫层施工技术交底
- 格式:doc
- 大小:14.50 KB
- 文档页数:1

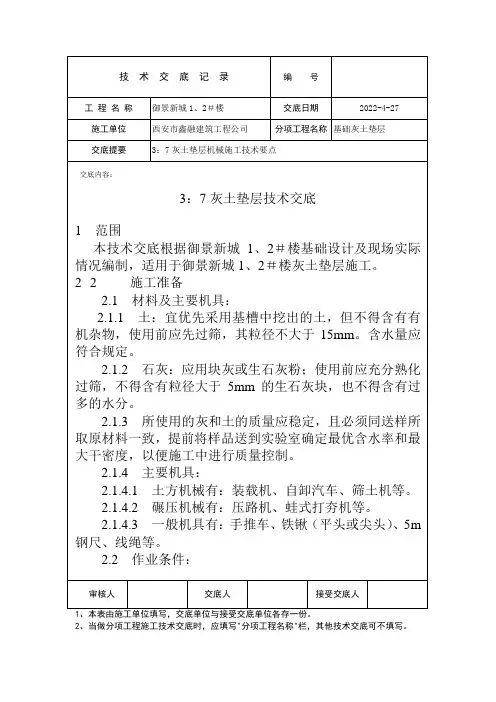

西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土技术交底西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土垫层施工。
10#楼(25轴以东7.1m范围内、v轴以北w轴以南、19轴以西8.5m范围内、s轴以南5m范围内,不做灰土);13#楼(19轴以西8.6范围内、p轴以北3.5m范围内、25轴以东7.1m范围内、L轴以南6.15范围内不做灰土)。
车库部分灰土厚度为300mm,25轴向东延伸500mm处以东、c轴以南除主楼挤密桩范围内不做灰土,其余灰土厚度为400mm。
一、施工依据:《建筑工程施工质量验收统一标准》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002西安市未央区先锋村城中村改造住宅安置楼工程建筑及结构施工图纸二、交底内容:1、范围交底内容适用于先锋花园安置小区地下车库工程灰土基础垫层施工。
2、施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
2.1.3主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工过程中不得碰坏损伤混凝土管桩。
2.2.3施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。
铺灰土的厚度和夯打遍数等参数。
重要的灰土填方其参数应通过压实试验来确定。
西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土技术交底西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土垫层施工。
10#楼(25轴以东7.1m范围内、v轴以北w轴以南、19轴以西8.5m范围内、s轴以南5m范围内,不做灰土);13#楼(19轴以西8.6范围内、p轴以北3.5m范围内、25轴以东7.1m 范围内、L轴以南6.15范围内不做灰土)。
车库部分灰土厚度为300mm,25轴向东延伸500mm处以东、c轴以南除主楼挤密桩范围内不做灰土,其余灰土厚度为400mm。
一、施工依据:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地基基础工程施工质量验收规范》 GB50202-2002西安市未央区先锋村城中村改造住宅安置楼工程建筑及结构施工图纸二、交底内容:1、范围交底内容适用于先锋花园安置小区地下车库工程灰土基础垫层施工。
2、施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
2.1.3主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工过程中不得碰坏损伤混凝土管桩。
2.2.3施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。
铺灰土的厚度和夯打遍数等参数。
灰土垫层的技术交底
一、材料要求
土料一般为粘土、粉质土。
石灰要求提前一天浇水熟化过筛,石灰粒径≤5㎜
二、主要机具
压路机、装载机、旋耕机、水准仪、铁锨、筛子、铁耙子等。
三、作业条件
1、地基检验合格、表面平整、轴线及坑宽符合设计要求。
2、制定好灰土铺设方案。
四、工艺流程
抄平——筛灰——铺土、铺灰——旋耕搅拌——找平——碾压。
1、先在基土上设好控制灰土厚度的控制点。
2、用装载机先将筛好的粘土铺设好人工平整,再铺上石灰,人工找平。
3、用旋耕机搅拌直至灰土拌匀为止。
4、人工用铁耙子、铁锨把灰土整平整细。
5、用压路机碾压。
6、每打好一次灰土取样化验一次,合格后方可进行上步灰土施工。
五、质量要求
1、将筛好的石灰和土料按要求配合比拌和均匀,颜色一致。
含水量多时可以晒干,不足时可以浇水湿润,达到用手紧握成团,两指轻捏能碎为宜。
2、石灰粒径≤5㎜。
3、土颗粒粒径≤15㎜
4、厚度偏差±10㎜。
六、注意事项
1、拌好后的灰土应及时铺好夯实,不得隔日夯打。
2、灰土垫层打好后,防止日晒雨淋。
刚打完毕或尚未夯实的灰土,如遭受雨淋寖泡,则应将积水及松软灰土除去并晾干后再补填后夯实。
七、安全标准
操作人员要专心施工,扶夯人员与控制夯线开关人员密切配合,以防止出现意外事故。
一、交底目的为确保白灰土施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、适用范围本交底适用于所有涉及白灰土施工的工程,包括但不限于基坑、基槽、室内地坪、管沟、室外台阶和散水等灰土地基(垫层)的处理。
三、施工前的准备工作1. 材料及机具准备- 土:宜优先采用基槽中挖出的土,粒径不大于15mm,含水量应符合规定。
- 石灰:应用块灰或生石灰粉,粒径不大于5mm,不得含有过多的水分。
- 主要机具:木夯、蛙式或柴油打夯机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2. 作业条件- 基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
- 基础外侧打灰土,必须对基础、地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续。
- 当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,在3d内不得受水浸泡。
四、施工过程中的安全注意事项1. 人员安全- 施工人员必须穿戴好个人防护用品,如安全帽、手套、防尘口罩等。
- 施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。
- 施工人员应严格遵守操作规程,不得违章作业。
2. 机械安全- 打夯机等机械设备应定期检查和维护,确保其正常工作。
- 使用打夯机时应注意其稳定性,防止倾倒或滑移。
3. 材料安全- 白灰和土料应分开堆放,避免受潮和污染。
- 土料过筛时,注意筛网损坏,防止碎片伤人。
4. 环境安全- 施工现场应保持整洁,及时清理施工垃圾。
- 施工过程中应防止粉尘污染,采取降尘措施。
五、应急处理1. 触电事故- 发现触电事故时,立即切断电源,并进行急救。
- 立即报告上级部门,并采取必要措施防止事故扩大。
2. 机械伤害- 发生机械伤害时,立即停止机械运转,并采取措施防止事故扩大。
3:7灰土垫层技术交底一、施工准备1、上道工序已完成,且验收合格。
2、施工机具:20T压路机、铲车、筛土机及4-6人员等到位。
3、土质选用槽内挖出的粘性土,并进行过筛,使其达到规范、设计要求。
4、白灰应提前充分熟化过筛、不得出现粒径大于5㎝的白灰块。
5、做好高程的控制、在边坡上用木桩做4-6个控制点,以控制每层填土厚度及标高。
二、施工工艺1、根据图纸设计要求,测得灰土标高为-4.5米,在标高为-3.5边坡处,用木桩做4-6个控制点,控制灰土铺设高度,测得灰土压实之后为500mm。
所以铺设三层虚土,每层为20-30㎜。
2、在测灰土标高同时,用圆钢10号钢筋(长度500㎜左右)在基槽内10米左右各一个钉于土中固定,然后用塔尺在钢筋上抄得虚铺高度,用红铅笔做好标记,最后用细白绳绑于标记处连成线。
3、灰、土经铲车倒入筛土机内,由人工调至灰土3:7比例再由运输传送带运至基坑内,再由铲车翻土两遍后运输到地方铺设。
4、根据白线高度为每层虚铺标准,然后用铲车将搅拌好的灰土倒入白线内铺设5、待灰土做到一半左右即可碾压,碾压过程为平碾一遍→振压两遍→平碾一遍。
以保证碾压密实。
6、第二、三层铺设工艺、碾压工艺同第一层相同。
三、质量要求1、每层虚铺厚度不宜超过35㎝,碾压后,厚度不宜超过30cm。
以保证碾压密实。
2、由专人负责白灰拌合与计量,确保白灰掺入量符合要求。
3、由专人负责每层铺设厚度及高程测量,防止铺设过厚或表面标高达不到要求。
4、灰土铺设碾压完后,标高误差不得超过±5㎝.四、注意事项1、所有施工须听从指挥,不得随意施工。
2、施工人员严禁在机械操作范围内施工。
接收人:交底人:。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

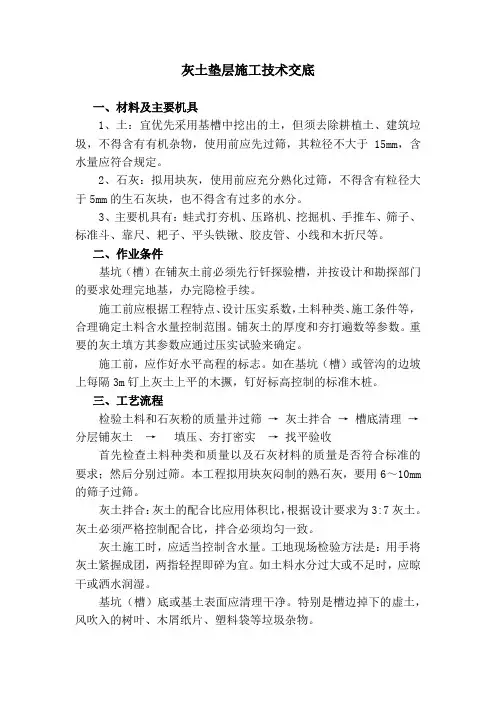

灰土垫层施工技术交底一、材料及主要机具1、土:宜优先采用基槽中挖出的土,但须去除耕植土、建筑垃圾,不得含有有机杂物,使用前应先过筛,其粒径不大于15mm,含水量应符合规定。
2、石灰:拟用块灰,使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
3、主要机具有:蛙式打夯机、压路机、挖掘机、手推车、筛子、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
二、作业条件基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。
铺灰土的厚度和夯打遍数等参数。
重要的灰土填方其参数应通过压实试验来确定。
施工前,应作好水平高程的标志。
如在基坑(槽)或管沟的边坡上每隔3m钉上灰土上平的木撅,钉好标高控制的标准木桩。
三、工艺流程检验土料和石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺灰土→填压、夯打密实→找平验收首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后分别过筛。
本工程拟用块灰闷制的熟石灰,要用6~10mm 的筛子过筛。
灰土拌合:灰土的配合比应用体积比,根据设计要求为3:7灰土。
灰土必须严格控制配合比,拌合必须均匀一致。
灰土施工时,应适当控制含水量。
工地现场检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。
如土料水分过大或不足时,应晾干或洒水润湿。
基坑(槽)底或基土表面应清理干净。
特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。
分层铺灰土:本工程采用压路机,机重6t,每层灰土虚铺200~300。
当边角有压实不到位处,应当用蛙式打夯机补夯。
灰土分段施工时,不得在墙角、柱基及承重窗间墙下接槎,上下两层灰土的接槎距离不得小于500mm。
灰土回填每层压实后,应根据规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。
灰土施工技术交底一、工程概述本工程中,灰土施工将用于地基处理、基础垫层等部位,以提高地基的承载能力和稳定性。
灰土施工质量的优劣直接关系到整个工程的安全性和耐久性,因此务必严格按照施工技术要求进行操作。
二、施工准备1、材料准备(1)土:优先选用粉质黏土,土内不得含有有机杂质,使用前应过筛,其粒径不大于 15mm。
(2)石灰:应用新鲜的块灰,使用前 1-2 天消解并过筛,其颗粒不得大于 5mm,不得夹有未熟化的生石灰块粒及其他杂质,也不得含有过多的水分。
2、主要机具(1)机械设备:装载机、压路机、蛙式打夯机、手扶式振动压路机等。
(2)工具:铁锹、耙子、筛子、手推车、水准仪、全站仪、塔尺、钢尺等。
3、作业条件(1)基土已完成并验收合格,办理好隐蔽验收手续。
(2)灰土施工前,应做好水平高程的标志,在基槽边上每隔 3m 钉上水平桩。
(3)施工前应根据工程特点、设计压实系数、土料种类、施工条件等,合理确定土料含水量控制范围、铺灰土的厚度和夯打遍数等参数。
三、施工工艺流程1、验槽基槽开挖完成后,应会同勘察、设计、建设、监理等单位进行验槽,检查基槽的位置、尺寸、标高是否符合设计要求,检查槽底土质是否均匀,有无异常情况,并做好验槽记录。
2、基土清理验槽合格后,将基槽内的浮土、杂物等清理干净,确保基土表面平整、干净。
3、灰土拌制(1)灰土的配合比应符合设计要求,一般为2:8 或3:7(体积比)。
(2)灰土拌制时,应将土和石灰充分搅拌均匀,颜色应一致。
(3)拌制好的灰土应及时使用,避免长时间存放。
4、铺设灰土(1)铺设灰土前,应先在基土表面洒水湿润,以保证灰土与基土的结合良好。
(2)灰土应分层铺设,每层虚铺厚度一般为 200-250mm,夯实后厚度为 150-200mm。
(3)铺设时应控制好灰土的平整度和坡度,确保符合设计要求。
5、夯压密实(1)灰土铺设完成后,应及时进行夯压。
采用蛙式打夯机或压路机进行夯实,夯压遍数应根据设计要求和试验确定,一般不少于3 遍。
一、交底编号编号:_______二、工程名称工程名称:_______三、交底日期交底日期:____年__月__日四、施工单位施工单位:_______五、分项工程名称分项工程名称:灰土垫层施工六、交底提要1. 施工安全的重要性;2. 灰土垫层施工过程中的安全注意事项;3. 应急预案及处理措施。
七、交底内容一、施工前的准备工作1. 施工人员应熟悉灰土垫层施工的相关技术规范和安全操作规程;2. 施工现场应设置明显的安全警示标志,确保施工安全;3. 施工人员应佩戴好个人防护用品,如安全帽、手套、口罩等;4. 施工现场应配备必要的应急救援器材,如急救箱、消防器材等。
二、施工过程中的安全注意事项1. 施工人员应严格按照施工方案进行操作,不得擅自更改;2. 在施工过程中,应注意观察施工场地及周边环境,确保施工安全;3. 施工现场应保持整洁,及时清理施工垃圾,防止滑倒事故发生;4. 施工过程中,应确保施工机械、设备正常运行,不得带病作业;5. 施工现场应设置安全通道,确保人员通行安全;6. 施工过程中,应加强施工现场的消防管理,严禁烟火;7. 施工过程中,应密切关注地下水位变化,防止水患发生。
三、应急预案及处理措施1. 人员伤害事故:立即组织救援,拨打急救电话,并通知相关部门;2. 设备损坏事故:立即停止作业,切断电源,排除故障,并通知相关部门;3. 火灾事故:立即组织人员疏散,拨打火警电话,并使用灭火器材进行灭火;4. 其他安全事故:立即停止作业,查找原因,采取相应措施进行处理。
八、人员培训1. 施工单位应组织施工人员进行安全教育培训,提高施工人员的安全意识;2. 施工人员应参加培训,掌握灰土垫层施工过程中的安全操作技能。
九、总结1. 施工单位应严格执行安全技术交底制度,确保施工安全;2. 施工人员应严格遵守安全操作规程,提高自我保护意识;3. 施工过程中,应加强安全监督检查,及时发现并消除安全隐患。
本安全技术交底适用于灰土垫层施工过程中的各项作业,请各相关人员认真遵守执行。
灰土素土垫层技术交底前言灰土素土垫层是建筑工程中常见的一种地基处理技术,可以起到加强承载力和稳定地基的作用。
正确使用灰土素土垫层技术可以有效地提高建筑结构的安全性和稳定性。
本文将详细介绍灰土素土垫层的相关知识和施工规范,以便保证工程质量。
灰土和素土的区别和特点灰土和素土都是建筑工程中常见的填料材料,但它们的性质和特点有所不同。
灰土灰土也称为灰砂土,是由砂、泥、灰、水等混合而成的一种土壤。
灰土具有压缩性能好、稳定性高、易于调配的特点,因此常被用于地基处理和土建工程中。
素土素土是指未经过人工处理的天然土壤。
素土的性质因其地理环境和地质成分而异,但一般来说,素土具有吸水性强、稠密度低、承载力较差的特点。
灰土素土垫层的作用和优点灰土素土垫层是一种常见的地基处理方式,其主要作用是:1.增加地基的承载能力:通过填充灰土和素土,使地基体积增加,从而提高其承载能力。
2.稳定地基:灰土素土垫层可以填平地基中的孔洞和空隙,减少土层的不均匀沉降,从而提高地基的稳定性。
3.节约成本:使用灰土素土作为填料材料比纯粘土更加经济实用,可以有效地降低工程成本。
灰土素土垫层施工步骤正确的施工步骤对于保证灰土素土垫层的质量和稳定性非常重要。
一般来说,灰土素土垫层的施工步骤如下:1.地面处理:将地面(或基础)表面清除杂质,并进行压实、夯实处理,以确保地基表面平整。
2.固结处理:垫层前一天进行固结处理,通常可采用淋水、人工加重、臼杵等方法进行处理,以达到让土层更加稳定的效果。
3.摊铺灰土垫层:在地基表面均匀摊铺一层灰土,厚度一般为20-30cm,然后进行平整、压实等处理。
4.摊铺素土垫层:在灰土层表面均匀摊铺一层素土,厚度一般为20-30cm,然后进行平整、压实等处理。
5.进行固结处理:在素土层铺好后进行固结处理,同样采用淋水、人工加重、臼杵等方法,以达到更加稳定的效果。
6.执行顶层填料:在灰土和素土垫层表面填充顶层土,厚度为5-10cm,保证表面平整。
一、施工准备:1、材料准备:素土、白灰2、机具准备:筛土机、装载机、16吨压路机、蛙式打夯机、小推车、铁锹、环刀等工具一、作业条件:1、体育馆项目桩间土已开挖至坑底设计标高-2.600,经各方对坑底标高已复核符合设计要求。
2、施工机械及人员已全部到位。
二、材料要求:1、本工程采用外购黄土,现场搅拌,所用灰土应先确立最优含水率及干密度(已击实报告数据为准)。
2、土料含水量现场检测方法为:手握成团,落地开花。
当含水量过大时,应采取翻松、晾干、换土回填、掺加干土或其他吸水性材料;如土料过干,则应预先洒水润湿。
三、工艺要点:1、工艺流程:验收基层搅拌2:8灰土回填土方夯实土方验收2、施工要点①.应先清除基坑内松土,并打两边底夯,要求坑底平整干净,如有积水、淤泥应先清除,局部有软弱层或孔洞,应及时挖除后用灰土分层回填夯实。
②灰土配合比应符合设计规定2:8灰土,灰土应翻拌均匀,颜色一致,并严格控制含水率,最优含水率为17%;如水分过多或过少时,应先晾干或洒水湿润,土粒过大时,应敲碎后再用。
③回填时应分层夯填(500厚灰土垫层分三层回填),采用装载机送土,以人工用铁锹等工具进行平整,四角压路机碾压不到位地方采用蛙式打夯机夯实;每层虚铺厚度为200mm,每层压实遍数为6—8遍,碾压之前对填土应平整,灰土回填分段施工时,上下两层的接缝距离不得小于1000mm;接缝处应夯压密实,并做成直搓,当灰土地基高度不同时,应做成阶梯形,每阶宽不小于1000mm;④施工中每班所铺平的土料,必须夯实完毕,不得隔日夯实,如遇下面填土层表面有泥浆、积水,应清除后才能继续回填。
四、质量要求:1、填土表面应平整,顶面标高允许偏差为±10mm。
2、填土压实后的压实系数、干密度符合图纸设计要求。
五、安全事项:1、灰土回填人员必须戴好安全帽。
2、打夯人员必须戴好绝缘手套,防止触电。
