临时供水供电施工方案
- 格式:docx
- 大小:50.86 KB
- 文档页数:18
施工临时用水电专项施工方案1.施工临时用水需求分析在施工过程中,为了保证施工现场的正常运转和工作人员的生活需要,需要对施工现场进行供水。
施工临时用水主要包括生活用水、工作用水和施工特殊用水等几个方面的需求。
2.施工临时用水方案制定(1)确定供水方式:根据施工现场的具体情况,可以选择自备水源,或者与当地供水公司合作提供临时用水。
(2)设备准备:根据用水需求量,安排合适的水泵和储水设施。
水泵要具有足够的泵水能力和压力,能够满足施工现场的用水需求。
(3)管网布置:根据施工现场的布局和需要,设计合理的供水管网布置方案,保证水源能够覆盖到每个用水点。
3.施工临时用水管理措施(1)水源保护:对自备水源进行保护,禁止任何污染行为,保证供水水质安全。
(2)厂家技术指导:与供水设备的厂家进行合作,让他们提供相关技术指导和培训,确保供水设备正常运行。
(3)设备维护:定期对供水设备进行维护保养,防止设备损坏,及时更换损坏的部件。
1.施工临时用电需求分析在施工现场,需要供应稳定可靠的电力,以满足施工设备、照明、通风、空调等各个方面的用电需求。
2.施工临时用电方案制定(1)电源选择:根据施工现场的具体情况,选择适当的电源供应方式,可以是临时供电线路或者连接到现有电力系统。
(2)设备准备:根据用电需求量,安排合适的发电机组和配电设备。
发电机组要具备足够的发电能力,以满足施工现场的用电需求。
配电设备要合理布置,确保电力能够准确传送到每个用电设备。
(3)线路布置:根据施工现场的布局和需要,设计合理的用电线路布置方案,保证电源覆盖到每个用电点。
3.施工临时用电管理措施(1)供电设备维护:定期对发电机组和配电设备进行检查和维护,保证其正常运行。
(2)安全用电:合理规划用电负荷,避免电缆过载和设备短路等安全隐患。
(3)用电设备管理:对施工现场的用电设备进行全面管理,包括安装牢固、定期检查、合理使用等。
以上是施工临时用水、电专项施工方案的基本内容,通过科学合理的规划和管理,可以有效保证施工现场的用水和用电需求,提高施工的效率和安全性。
临时用水用电专项施工方案一、前期准备工作1.明确施工范围和期限:确定需要临时用水用电的区域和施工工期。
2.落实相关手续:根据当地相关规定,办理临时用水用电的申请手续,并支付相关费用。
3.安全评估和准备:对需要进行临时用水用电的区域进行安全评估,确保施工期间的安全。
二、临时用水用电发电设备选型和准备1.根据需求量和使用时间,选择适当的发电设备和用水设备。
2.检查和维护发电设备:确保发电设备工作正常,进行必要的维护和检修。
3.准备充足的燃料:根据计划用电量和使用时间,准备足够的燃料。
三、用水用电管线布置1.制定用水用电管线布置方案:根据临时用水用电的区域和需求,制定合理的管线布置方案。
2.埋设管线:按照管线布置方案,在地面或地下进行管线的埋设工作,确保管线的牢固和安全。
3.进行必要的管道连接和测试:对管道进行连接并进行水压和电力测试,确保管道系统的工作正常。
四、用水用电设备安装和验收1.根据需求,安装临时用水用电设备,如水泵、发电机等。
2.进行设备的初步运行和测试,确保设备工作正常。
3.进行设备的验收工作,包括设备的性能、安全等方面的检查。
五、施工期间的用水用电管理1.制定用水用电管理规定:制定临时用水用电管理规定,明确使用者的职责和注意事项。
2.监测和记录用水用电情况:对临时用水用电情况进行监测和记录,了解用水用电量和使用情况。
3.及时处理问题:发现用水用电故障或问题,及时处理,确保施工期间的正常运行。
六、施工结束后的清理和整理工作1.拆除用水用电设备和管线:在施工结束后,拆除临时用水用电设备和管线。
2.进行设备的维护和保养:对临时用水用电设备进行维护和保养工作,以便下次使用。
3.清理施工现场:清理施工期间的垃圾和杂物,保持现场的整洁和干净。
以上为临时用水用电专项施工方案,根据具体情况和施工需求,可以进行适当的调整和改进。
在施工过程中,要重视安全措施和管理,确保施工过程的安全和顺利进行。

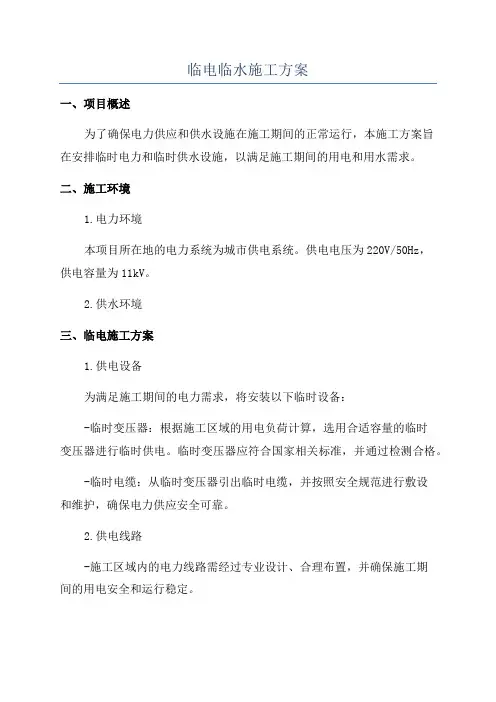

临电临水施工方案一、项目概述为了确保电力供应和供水设施在施工期间的正常运行,本施工方案旨在安排临时电力和临时供水设施,以满足施工期间的用电和用水需求。
二、施工环境1.电力环境本项目所在地的电力系统为城市供电系统。
供电电压为220V/50Hz,供电容量为11kV。
2.供水环境三、临电施工方案1.供电设备为满足施工期间的电力需求,将安装以下临时设备:-临时变压器:根据施工区域的用电负荷计算,选用合适容量的临时变压器进行临时供电。
临时变压器应符合国家相关标准,并通过检测合格。
-临时电缆:从临时变压器引出临时电缆,并按照安全规范进行敷设和维护,确保电力供应安全可靠。
2.供电线路-施工区域内的电力线路需经过专业设计、合理布置,并确保施工期间的用电安全和运行稳定。
-临时供电线路应符合国家相关标准,采用合适规格的电线电缆进行敷设。
线路敷设过程中应避免与其他工程的线路交叉,确保施工期间的电力供应稳定。
3.电力安全-施工期间应严格遵守电力安全操作规程,保持施工场地的电力设备安全可靠。
-要加强对施工人员的电力安全教育培训,提高他们的电力安全意识,做到安全第一1.供水设备-临时水泵:根据施工期间的供水需求,选用合适容量的临时水泵进行临时供水。
临时水泵应符合国家相关标准,并通过检测合格。
-临时水管:从临时水泵引出临时水管,并按照安全规范进行敷设和维护,确保供水设施安全可靠。
2.供水管道-施工区域内的供水管道需经过专业设计、合理布置,并确保施工期间的供水安全和正常运行。
-临时供水管道应符合国家相关标准,采用合适规格的水管进行敷设。
管道敷设过程中应避免与其他工程的管道交叉,确保施工期间的供水设施稳定。
3.供水安全-施工期间应加强对供水设施的维护和检修工作,确保供水的稳定和安全。
-要加强对施工人员的供水安全教育培训,提高他们的供水安全意识,严禁私拉水源或私用水源。
五、应急措施1.临时电源和临时供水设施应配备备用设备,以应对突发情况和设备故障。
工程临时用水及用电方案一、工程用水施工用水采用现场打井的方式,给水管道沿施工道路埋地铺设,引到各用水点。
施工及消防用水管道分开设置,消防及施工用水在现场设置水池储存。
1、施工用水量因使用商品混凝土和预拌砂浆,现场只考虑砼养护用水及石膏搅拌用水,其他用水量可忽略。
Q1=k1*(N1*100)/BK1修正系数取1.05Q1估计主体阶段1小时最大用水量N1主要项目的施工用水定额,混凝土养护用水定额取300升/立方米。
预计工程高峰时混凝土量为200m3。
B每天工作的班数8小时。
计划工作1.5个台班。
Q1=1.05*(300*200)/(8*1.5)Q1=5250L/h只要现场高峰时期供水能力满足5.25立方米/小时即可。
2、消防用水量消防用水量q2计算,q2取15L/s。
现场设置消防水池,水池大小满足一小时一个着火点灭火水量。
3、现场用水设置说明综上,计划主体施工阶段现场安放总计15立方的水池,可满足工程施工及消防用水需要。
再用钢板焊接多个小水箱移动使用,以方便施工需要。
每栋高层设置消防水箱及消防水泵,供高层施工期间的消防使用。
二、工程用电1、临时用电计算从现场设备配置及现场用电情况看,主体结构施工期间为现场用电高峰期。
现场线路设计及电箱配置即以主体结构施工期间的用电状况作为计算基准。
2、配电系统:现场设配电室,配电室的设置必须符合《施工现场临时用电安全技术规范》JGJ46-2005的要求。
施工现场所有配线均三相五线,专用电箱,每一个供电回路在现场内均按三级配电,二级漏电保护设置。
为防止意外停电对施工、安全造成重大影响,现场设立300KW发电机组一台,以备塔吊、施工升降机等重要负荷采取应急安全措施的需要。
现场供、配电,机械设备布置位置详见施工平面布置图。
现场配电室外线路采用电缆线,沿着围墙边或建筑物外周边埋地(电缆沟)敷设,电缆通过通道时穿钢管保护。
施工现场设分配电箱,作业面设开关箱,开关箱距设备不超过5米,主要施工机具和手持电动机具条符合“一机、一闸、一漏、一箱”。
施工临时用电用水方案(一)施工临时用电方案1.施工临时用电设备选择根据施工工地的实际情况,选择符合要求的临时用电设备,包括发电机组、配电箱、电缆等。
2.施工临时用电设备布局根据施工工地的实际情况,合理布置临时用电设备,确保供电系统的可靠性和安全性。
发电机组应设置在通风良好、不易受雨淋的位置,配电箱应设置在便于接入电器设备的位置。
3.施工临时用电设备选线根据施工工地的需求,合理选线,确保用电设备能够正常工作。
选线过程中,要考虑电压降低、线路损耗等因素,选择合适的电缆规格。
4.施工临时用电系统维护及时进行施工临时用电系统的维护和检修,确保系统的正常运行,减少事故发生的可能性。
定期检查发电机组、配电箱和电缆等设备,及时清理灰尘和杂物。
5.施工临时用电安全管理加强施工现场的用电安全管理,制定详细的用电安全措施,合理安排人员分布,严格执行用电操作规程,确保用电安全。
(二)施工临时用水方案1.施工临时用水设备选择根据施工工地的实际情况,选择合适的临时用水设备,包括水泵、水箱、管道等。
2.施工临时用水设备布局根据施工工地的实际情况,合理布置临时用水设备,确保用水系统的可靠性和安全性。
水泵应设置在便于吸水和排水的位置,水箱应设置在便于供水的位置。
3.施工临时用水管理加强施工现场的用水管理,合理安排用水计划,确保用水的合理利用。
及时清洗水泵和水箱,定期检查水管和阀门,及时修复漏水现象。
4.施工临时用水系统安全管理加强施工现场的用水安全管理,制定详细的用水安全措施,合理安排人员分布,严格执行用水操作规程,确保用水安全。
5.施工临时用水节水措施制定施工临时用水节约措施,鼓励施工人员节约用水,减少水资源的浪费。
在施工过程中,加强对水泵、水箱和水管等设备的密封性检查,防止水资源的无端流失。
通过严格执行施工临时用电、用水方案,可以保证施工期间的电力供应和用水量的满足,确保施工工作的正常进行。
同时,增强用电和用水的安全管理意识,采取有效的节约措施,将有助于提高施工工地的环保水平。

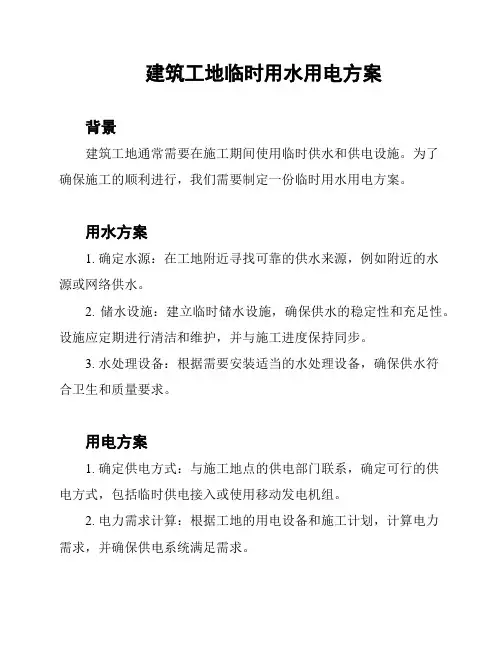

建筑工地临时用水用电方案
背景
建筑工地通常需要在施工期间使用临时供水和供电设施。
为了
确保施工的顺利进行,我们需要制定一份临时用水用电方案。
用水方案
1. 确定水源:在工地附近寻找可靠的供水来源,例如附近的水
源或网络供水。
2. 储水设施:建立临时储水设施,确保供水的稳定性和充足性。
设施应定期进行清洁和维护,并与施工进度保持同步。
3. 水处理设备:根据需要安装适当的水处理设备,确保供水符
合卫生和质量要求。
用电方案
1. 确定供电方式:与施工地点的供电部门联系,确定可行的供
电方式,包括临时供电接入或使用移动发电机组。
2. 电力需求计算:根据工地的用电设备和施工计划,计算电力
需求,并确保供电系统满足需求。
3. 安全措施:确保电力设备的安全运行,包括正确接地和防止线路过载。
进行定期检查和维护,以确保设备的性能和可靠性。
4. 能源节约:鼓励在工地上采取节能措施,如使用节能照明设备和限制不必要的用电。
请注意,以上建议仅为参考。
根据具体情况和当地法规要求,可能需要进一步调整和细化临时用水用电方案。
第1篇一、方案概述为确保施工期间的临时用水用电需求,保证施工进度和质量,特制定本临时用水用电施工方案。
本方案旨在明确施工过程中临时用水用电的规划、安装、使用和维护措施,确保施工安全、高效、环保。
二、施工地点及范围本方案适用于本工程项目的施工区域,包括施工现场、临时办公区、生活区等。
三、施工内容1. 临时用水系统2. 临时用电系统3. 安全防护措施四、施工组织1. 组织架构2. 人员配备3. 施工进度安排五、临时用水系统1. 水源选择根据施工现场实际情况,选择就近的自来水管网作为水源。
如水源不足,可考虑打井取水。
2. 水管布置水管采用PVC或PE材质,按设计要求进行布置。
水管铺设应遵循以下原则:(1)水管走向应避开施工区域内的障碍物;(2)水管埋深应满足施工安全要求;(3)水管接口应严密,防止漏水;(4)水管应标明水流方向。
3. 供水设施(1)安装水泵:根据用水需求,选择合适的水泵,并确保水泵性能稳定;(2)安装阀门:在水管上安装阀门,便于控制水流;(3)安装过滤器:在水泵出口处安装过滤器,防止杂物进入水泵;(4)安装水表:在水管上安装水表,便于计量用水量。
4. 用水设施(1)安装消防栓:在施工现场、办公区、生活区等区域安装消防栓,用于消防用水;(2)安装水龙头:在施工现场、办公区、生活区等区域安装水龙头,方便施工人员和生活用水;(3)安装排水设施:在施工现场、办公区、生活区等区域安装排水设施,确保排水畅通。
六、临时用电系统1. 电力来源根据施工现场实际情况,选择合适的电力来源。
如就近的电网,可考虑采用三相四线制;如远离电网,可考虑使用发电机。
2. 电缆布置电缆采用YJV、YJLV等型材,按设计要求进行布置。
电缆铺设应遵循以下原则:(1)电缆走向应避开施工区域内的障碍物;(2)电缆埋深应满足施工安全要求;(3)电缆接口应严密,防止漏电;(4)电缆应标明相序。
3. 配电设施(1)安装配电箱:根据用电需求,选择合适的配电箱,并确保配电箱性能稳定;(2)安装断路器:在配电箱内安装断路器,便于控制电路;(3)安装漏电保护器:在配电箱内安装漏电保护器,确保用电安全;(4)安装接地线:在配电箱内安装接地线,防止漏电。

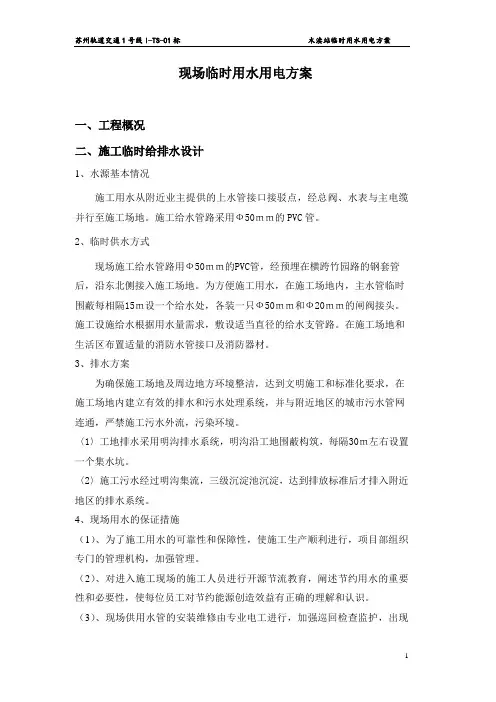

现场临时用水用电方案一、工程概况二、施工临时给排水设计1、水源基本情况施工用水从附近业主提供的上水管接口接驳点,经总阀、水表与主电缆并行至施工场地。
施工给水管路采用Ф50mm的PVC管。
2、临时供水方式现场施工给水管路用Ф50mm的PVC管,经预埋在横跨竹园路的钢套管后,沿东北侧接入施工场地。
为方便施工用水,在施工场地内,主水管临时围蔽每相隔15m设一个给水处,各装一只Ф50mm和Ф20mm的闸阀接头。
施工设施给水根据用水量需求,敷设适当直径的给水支管路。
在施工场地和生活区布置适量的消防水管接口及消防器材。
3、排水方案为确保施工场地及周边地方环境整洁,达到文明施工和标准化要求,在施工场地内建立有效的排水和污水处理系统,并与附近地区的城市污水管网连通,严禁施工污水外流,污染环境。
〈1〉工地排水采用明沟排水系统,明沟沿工地围蔽构筑,每隔30m左右设置一个集水坑。
〈2〉施工污水经过明沟集流,三级沉淀池沉淀,达到排放标准后才排入附近地区的排水系统。
4、现场用水的保证措施(1)、为了施工用水的可靠性和保障性,使施工生产顺利进行,项目部组织专门的管理机构,加强管理。
(2)、对进入施工现场的施工人员进行开源节流教育,阐述节约用水的重要性和必要性,使每位员工对节约能源创造效益有正确的理解和认识。
(3)、现场供用水管的安装维修由专业电工进行,加强巡回检查监护,出现故障及时处理,确保生产、生活用水畅通。
(4)现场供水系统应保持正常完好,所用管件、线路应符合产品质量要求;施工中应安排专人对供水系统及其配套设施进行检查、维修,避免产生跑、冒、滴、漏或出现安全隐患而引发安全和环境事故。
水电管理人员在每周一次巡查中如发现跑、冒、滴、漏现象,应立即组织抢修,杜绝浪费。
三、施工临时用电设计1、施工用电编制依据根据JGJ46-2005《施工现场临时用电安全技术规范》及建筑施工安全检查标准(JGJ59-99)。
2、方案设计说明根据招标说明,建设单位提供了一个容量为1050KVA的箱变,箱内提供4个额定电流均为400A的总漏电断路器。
现场临时供水电施工方案
一、前言
现场临时供水电施工是在施工现场为了满足临时用水和用电需求而进行的施工工作。
本文主要介绍现场临时供水电的施工方案,包括供水方案和供电方案。
二、供水方案
1. 供水设备准备
在施工现场安装临时供水设备,包括水泵、输水管道等设备,确保供水设备处于稳定状态。
2. 现场勘察
在施工前对施工现场进行勘察,确定供水设备放置的位置和供水管道的敷设方案。
3. 供水管道敷设
按照现场勘察结果,将供水管道敷设到各个用水点,确保每个用水点都能得到充足的水源供应。
4. 供水设备调试
完成供水管道的敷设后,对供水设备进行调试,确保供水设备能正常运行并满足用水需求。
三、供电方案
1. 供电设备准备
在施工现场安装临时供电设备,包括发电机、配电箱等设备,确保供电设备稳定运行。
2. 现场布置
根据施工现场的特点,合理布置供电设备,确保各个用电点能够接通电源。
3. 电缆敷设
对施工现场进行电缆敷设,连接供电设备和各个用电点,确保电源传输的安全可靠。
4. 供电设备调试
完成电缆敷设后,对供电设备进行调试,确保供电设备能正常供电,并满足用电需求。
四、总结
通过本文介绍的现场临时供水电施工方案,可以确保施工现场在施工期间能够得到充足的供水和供电,保障施工工作的正常进行。
在实际施工过程中,应根据具体情况灵活调整施工方案,确保供水供电工作的顺利进行。

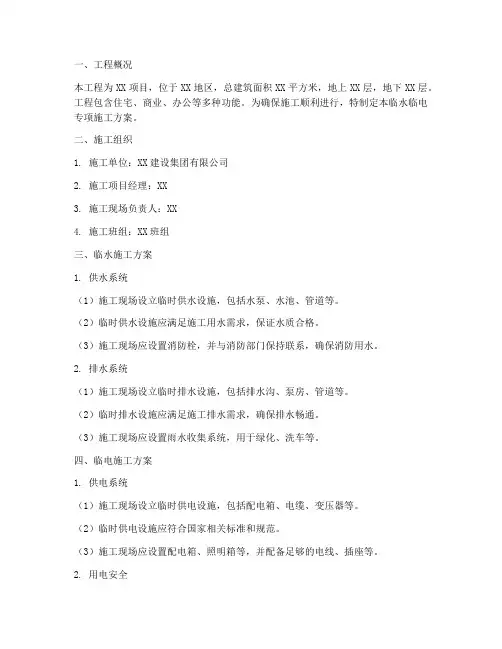

一、工程概况本工程为XX项目,位于XX地区,总建筑面积XX平方米,地上XX层,地下XX层。
工程包含住宅、商业、办公等多种功能。
为确保施工顺利进行,特制定本临水临电专项施工方案。
二、施工组织1. 施工单位:XX建设集团有限公司2. 施工项目经理:XX3. 施工现场负责人:XX4. 施工班组:XX班组三、临水施工方案1. 供水系统(1)施工现场设立临时供水设施,包括水泵、水池、管道等。
(2)临时供水设施应满足施工用水需求,保证水质合格。
(3)施工现场应设置消防栓,并与消防部门保持联系,确保消防用水。
2. 排水系统(1)施工现场设立临时排水设施,包括排水沟、泵房、管道等。
(2)临时排水设施应满足施工排水需求,确保排水畅通。
(3)施工现场应设置雨水收集系统,用于绿化、洗车等。
四、临电施工方案1. 供电系统(1)施工现场设立临时供电设施,包括配电箱、电缆、变压器等。
(2)临时供电设施应符合国家相关标准和规范。
(3)施工现场应设置配电箱、照明箱等,并配备足够的电线、插座等。
2. 用电安全(1)施工现场用电应严格执行《施工现场临时用电安全技术规范》。
(2)施工现场用电设备应定期检查、维护,确保安全运行。
(3)施工现场用电设备应配备漏电保护器、过载保护器等。
(4)施工现场应设置警示标志,提醒用电安全。
五、安全管理1. 施工现场应设立安全警示标志,提醒施工人员注意安全。
2. 施工现场应设置安全通道,确保人员通行畅通。
3. 施工现场应定期进行安全检查,及时发现并整改安全隐患。
4. 施工现场应配备必要的安全防护用品,如安全帽、安全带、防护眼镜等。
六、环境保护1. 施工现场应采取有效措施,防止扬尘、噪音、废水等对环境造成污染。
2. 施工现场应合理规划,减少对周边环境的影响。
3. 施工现场应遵守国家相关环保法规,确保施工过程中的环保要求。
七、应急预案1. 针对施工现场可能发生的突发事件,如火灾、触电、中毒等,制定相应的应急预案。
8、9、临时供电、供水施工方案、编制依据中国建筑工业出版社出版的《建筑施工手册》等参考文献;二、工程概况10、防水等级:二级 11、抗震设防等级:三级1、工程名称: 监利县实验高中易地建设项目工程2、建设单位: 湖北同启置业有限公司3、设计单位: 武汉华中科大建筑研究院4、监理单位: 湖北公力工程咨询有限公司5、地质勘测单位:荆州市地建岩土工程有限公司6、施工单位: 中部建设武汉有限公司7、建设地点: 监利县容城镇耐火等级: 一级 安全等级: 二级,设计使用年限 50 年 1、 监利县实验高中易地建设项目工程招标文件; 2、 监利县实验高中易地建设项目工程施工图纸; 3、 建设工程项目管理规范》 ( GB/T50326-2001); 4、 建设工程施工现场供用电安全规范》 ( GB50194-93); 5、 施工现场临时用电安全技术规范》 ( JGJ46-2005); 6、建筑施工安全检查标准》 ( JGJ59-99);7、 国家、湖北省、荆州市建设工程的有关文件;8、12、本工程钢筋、模板制作场地和材料堆放场地较为狭小,为此合理布置电管线犹为重要。
三、现场主要机具、设备布置本工程水源和电源已接入工地,电源在工程西南角。
因工程全部采用商品砼,故生产施工用水大为减少。
只有在装饰阶段,砂浆拌和时,方用水较多一些。
生活区单独供水,在材料入口部位需要开设一个供水口,提供生活区用水。
本工程基础阶段垂直水平运输,现场布置十台塔吊。
装饰阶段因塔吊占用建筑物场地,故需拆除塔吊;故用电、用水垂直机械应分开计算。
四、用水、配电系统的设计、设备布置300人。
本工程根据施工组织设计总体方案,现场施工人员最高峰时达由于提供的进水管直接供水不能满足消防问题,所以本工程为解决施工时的养护、冲洗用水和消防用水,决定在中间靠近塔吊附近设置10 立方米水池一个。
解决消防用水和养护用水,其余砂浆用水、砌砖用水按地面接水布置,临时用水量计算如下:临时用水计算:1)施工用水量计算:本工程采用商品混凝土,所以对混凝土拌和用水不作考虑,现场考虑拌制的砂浆用水300L/M3、砌砖用水200L/M3,冲洗用水5 L/M3,合计555 L/M3。
养护用水300L/M3 由于施工工序时间上错位和现场设置水池,所以不作考虑。
现场共计砌体1305立方米,计划45 天完成,平均每天完成砌体29立方米,查工程师手册N1 = 555L/M3 K1 = 1.1 查表K2 = 1.5,q1=K1 xE( Q1X N1/T1 x t) x K2/(8 x 3600)=(1.1 x 29x 555/120) x 1.5-(8x 3600)=0.0077L/S查工程师手册,选择管径DN=50(2) 施工现场生活用水量查表1-15 N3取40L/人查表1-14 K4 取1.4q2=(p1N3K4) - (T x 8x 3600)=(535x 40x 1.4)- (2x 8x 3600)=0.52 L/S查工程师手册,选择管径DN=25(3) 生活用水量查表1-15 N4 取100 L/人查表1-14 K4 取2.0 L/人q3=(p2N4K5)- (24x 3600)=(535x 100x 2)- (24x 3600)=1.238 L/S查工程师手册,选择管径DN=50总用水量Q = q1 + q2+ q3=0.0077+ 0.52 + 1.238=1.7657 L/S,提供的DN=65 , 流速为2.35M/S,流量5L/S的水管能够满足要求。
(4) 消防用水计算消防用水按施工面积12690.31m2计算,在25ha以内,取q4=10 L/S,提供的DN=65、流量5L/S的水管不能满足要求。
在现场设置10立方米的消防水池为确保消防灭火用水:放选用10 L/S作为工地用水量。
选择管径:设管内流速v=2.33m/s贝J D = V X Q000选择管径D = 80mm(5) 扬程计算:A水头损失:沿程阻力h 沿=Li=110 X 30mm/m+ (30+ 70)x 46mm/m=3300 + 4600=7900mm~ 8m局部阻力按沿程阻力的20%计h 局二h 沿X 20%= 8X 20%= 1.6m全部阻力=8+ 1.6= 9.6m 考虑到不利因素取10M。
B消防出口压力要求10mC 总高差:59.1+2.5=61.6mD水泵总扬程H =水头损失+出口压力水头+总高差=10m+ 10 m+ 61.6m=81.6 m(即0.816mpa)F二选择水泵:按Q= 10 L/S =36m3/h H=81.6m = 0.816mpa 选择水泵选得单级高式离心水泵ISG80—250AQ=12.2 L/S =44 m3/h H=90m=0.90 mpa N=18.5KW本工程电源由建设单位提供用电终端。
为确保建设单位提供的电源终端能够满足临时施工用电,就必须对现场的总用电量进行核算。
考虑安全和节约成 本,对现场用电按其位置进行计算,分开验算:机械和生活用电总用电量计算:(一)根据机械设备一览表计算现场总用电量:刀P1=塔吊X 10+砂浆搅拌机X 10+切断机X 4+弯曲机X 4+切割机X 2+蒸饭箱X 2+圆盘锯X 4+开水机+大灯X 2+拉丝机X 1=32.5X 10+5.5X 10+5.5X 4+4 X 4+1.1 X 2+24 X 2+4 X 4+24+4 X 2+11=32.5+55+22+16+2.2+48+16+24+8+11=527.2KW刀P2二对焊机X 2+电焊机X 3=200 + 25X 3 =325KVA取K1=0.5K2=0.6 平均功率因数 Cos ©=0.75刀 P 总= 1.1X( K1 CO s 1© +K2 刀 P2) 527 2 爲才 +0.6X 325)0 75 =351.47+195 =546.47KVA(二)导线截面计算:照明生活用电取总动力用电的10%刀P 1 = 1.1 X( 0.5 1、总线截面计算K 刀P 总式中K 取0.5-U 线-Cos ©0.5X 546.74X 1000 X X =554A查表7—61得总线宜选用橡皮线。
建设单位提供的铜芯橡皮电缆完全能够满足要求2、支线截面计算① 提供办公区、食堂、生活用电:主要用电设备有蒸饭箱、开水机及办公、 生活照明用电等。
P=蒸饭箱X 2+开水机+P 总X 10% =24X 2+24+240X 10% =96KW0.6 X 96X 1000 X X 57600 117A查表7—61得此线宜选用BX35mm2铜芯橡皮线 ②提供木工棚机械用电:主要用电设备有圆锯机3台及相应照明。
P=圆锯机X 3+照明 =4X 3X 110% = 13.2KW KPJ 3~ • 线-©______ KPVT • 线 • Cos © 式中K 取0.60.7X 13.2X 1000 X X = 18.7A查表7—61得此线宜选用BX10mm2铜芯橡胶线。
③ 提供钢筋加工区用电:主要用电设备有切断机 2台、弯曲机2台、电焊机3台、对焊机1台、拉丝机1台、切割机2台。
刀P 仁切断机X 2+弯曲机X 2+拉丝机+切割机X 2台=5.5 X 2+4X 2+11+1.1X 2 =32.2KW刀P2=电焊机X 3+对焊机=25X 3+100 = 175KVACos ©= 1.1 X( 0.7 32.2 +0.6X 175)0.75= 115.5KVA ① I = _______KP — • U 线-Cos ©= ________ 0.7 X 15.5 X 0001.732 X 80X).75 =163.8A查表7—61得此线宜选用BX50mm2铜芯橡皮线。
④提供工程现场作业用电:主要用电设备有塔吊1台、施工电梯1台、振动机5台、圆锯机2台、大灯2盏、电焊机3台。
式中K 取0.7刀 P 总= 1.1 X (K1+K2 刀 P2)式中K 取0.7刀P 仁塔吊+施工电梯+振动机血+圆锯机>2+大灯怎=32.5+22+1.1 5+4X2+3.5 > =75KW刀P2二电焊机>3=25$ =75KVAP 总=1.1> ( K1 刀 P 1 +K2 刀 P2)Cos ©= 1.1 X (0.6 卫— +0.6 > 75) 0.75 = 115.5KVA ①0.6 X15.5X 1000 1.732 380 0.75= 140.4A查表7—61得此线宜选用BX160mm2铜芯橡皮线。
_____ KP— • U 线-Cos© 式中K 取0.6用电机械设备断电应急措施为防止在施工过程中外部用电突然停电,造成施工机械无法运转,影响工期和质量,工地配置一台TFX—64发电机组和120MM2电缆250米作为应急电源,功率可满足其中1幢建筑物的施工用电。
五、安全用电技术措施和电气防火措施1、安全用电技术措施1)施工现场临时用电的电气设备装置、安装、防护、使用、维修必须严格执行《施工现场临时用电安全技术规范》JGJ46—2005)。
2)电工作业必须经过专业安全技术培训,考试合格后上岗,非电工严禁电气作业。
3)电工作业时,必须穿绝缘鞋、戴绝缘手套,酒后严禁作业。
4)所有绝缘、检测工具应妥善保管,严禁他用,并作定期检查、校验,保证准确可靠接地和接零,所有接地或接零处,必须保证可靠电气连接,保护零线PE 必须采用黄/绿双色线,严格与相线、工作零线相区别,不得混用。
5)在施工现场专用的中性点直接接地的电力系统中,必须采用TN-S 接零保护系统,电气设备不带电金属外壳、框架、部件、管道、金属操作台和移动碘钨灯的金属柱和配电箱金属外壳都必须连接专用的保护零线。
6)施工用电系统必须三级配电三级保护。
动力与照明的保护器必须分开,触电保护器必须选用市建管处认证产品。
7)电工要做好钢管脚手架、井架、塔吊等防雷接地保护,接地电阻值小于10 Qo8)塔吊与架空线路最小距离必须符合有关规定,如达不到要求,必须用围护栏杆,安全网进行封闭,并悬挂醒目警告牌。
9)配电箱引入,引出线要采用套管,进出电线要整齐并从箱体底部进入,严禁使用绝缘差、老化、破皮电线,移动式配电箱和开关箱进出线必须使用橡皮绝缘电缆线。
10)现场照明用橡胶绝缘胶线,不用花线、塑料胶芯线。
11)配电箱制作有防雨措施,门锁齐全,有色标、统一编号。
12)开关箱采用一机一闸一触保,箱内无杂物,开关箱、配电箱严禁动力、照明混用。
13)严禁用其他金属代替熔丝,熔丝安装合理。
14)露天变压器设置符合规范要求,配电闸应有安全防护措施和警告标志。
15)定期和不定期对临时用电工程的接地、设备绝缘和漏电保护开关进行检测、维修,发现隐患及时消除,并建立检测维修记录。
