浅论大口径排水管道顶管施工
- 格式:doc
- 大小:16.50 KB
- 文档页数:4

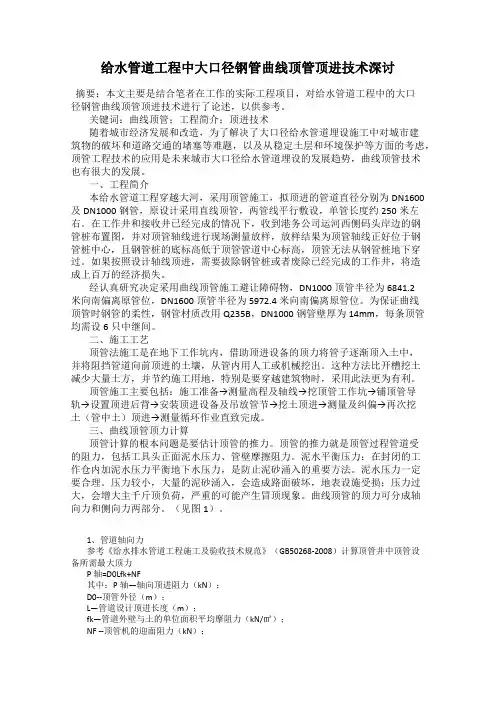

给水管道工程中大口径钢管曲线顶管顶进技术深讨摘要:本文主要是结合笔者在工作的实际工程项目,对给水管道工程中的大口径钢管曲线顶管顶进技术进行了论述,以供参考。
关键词:曲线顶管;工程简介;顶进技术随着城市经济发展和改造,为了解决了大口径给水管道埋设施工中对城市建筑物的破坏和道路交通的堵塞等难题,以及从稳定土层和环境保护等方面的考虑,顶管工程技术的应用是未来城市大口径给水管道埋设的发展趋势,曲线顶管技术也有很大的发展。
一、工程简介本给水管道工程穿越大河,采用顶管施工,拟顶进的管道直径分别为DN1600及DN1000钢管,原设计采用直线顶管,两管线平行敷设,单管长度约250米左右。
在工作井和接收井已经完成的情况下,收到港务公司运河西侧码头岸边的钢管桩布置图,并对顶管轴线进行现场测量放样,放样结果为顶管轴线正好位于钢管桩中心,且钢管桩的底标高低于顶管管道中心标高,顶管无法从钢管桩地下穿过。
如果按照设计轴线顶进,需要拔除钢管桩或者废除已经完成的工作井,将造成上百万的经济损失。
经认真研究决定采用曲线顶管施工避让障碍物,DN1000顶管半径为6841.2米向南偏离原管位,DN1600顶管半径为5972.4米向南偏离原管位。
为保证曲线顶管时钢管的柔性,钢管材质改用Q235B,DN1000钢管壁厚为14mm,每条顶管均需设6只中继间。
二、施工工艺顶管法施工是在地下工作坑内,借助顶进设备的顶力将管子逐渐顶入土中,并将阻挡管道向前顶进的土壤,从管内用人工或机械挖出。
这种方法比开槽挖土减少大量土方,并节约施工用地,特别是要穿越建筑物时,采用此法更为有利。
顶管施工主要包括:施工准备→测量高程及轴线→挖顶管工作坑→铺顶管导轨→设置顶进后背→安装顶进设备及吊放管节→挖土顶进→测量及纠偏→再次挖土(管中土)顶进→测量循环作业直致完成。
三、曲线顶管顶力计算顶管计算的根本问题是要估计顶管的推力。
顶管的推力就是顶管过程管道受的阻力,包括工具头正面泥水压力、管壁摩擦阻力。

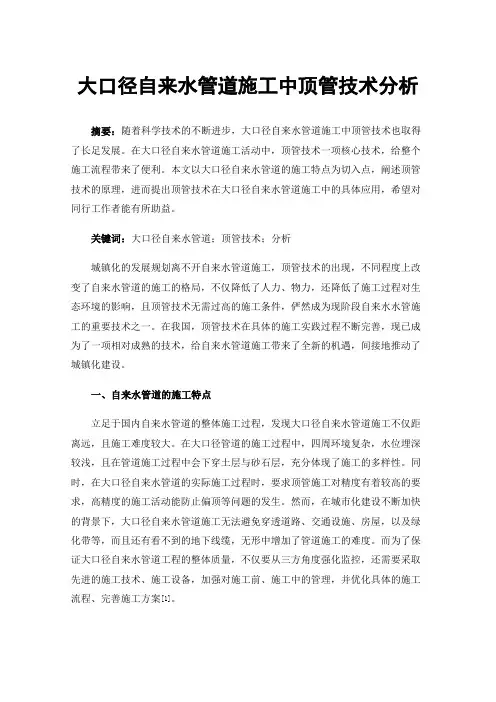

大口径自来水管道施工中顶管技术分析摘要:随着科学技术的不断进步,大口径自来水管道施工中顶管技术也取得了长足发展。
在大口径自来水管道施工活动中,顶管技术一项核心技术,给整个施工流程带来了便利。
本文以大口径自来水管道的施工特点为切入点,阐述顶管技术的原理,进而提出顶管技术在大口径自来水管道施工中的具体应用,希望对同行工作者能有所助益。
关键词:大口径自来水管道;顶管技术;分析城镇化的发展规划离不开自来水管道施工,顶管技术的出现,不同程度上改变了自来水管道的施工的格局,不仅降低了人力、物力,还降低了施工过程对生态环境的影响,且顶管技术无需过高的施工条件,俨然成为现阶段自来水水管施工的重要技术之一。
在我国,顶管技术在具体的施工实践过程不断完善,现已成为了一项相对成熟的技术,给自来水管道施工带来了全新的机遇,间接地推动了城镇化建设。
一、自来水管道的施工特点立足于国内自来水管道的整体施工过程,发现大口径自来水管道施工不仅距离远,且施工难度较大。
在大口径管道的施工过程中,四周环境复杂,水位埋深较浅,且在管道施工过程中会下穿土层与砂石层,充分体现了施工的多样性。
同时,在大口径自来水管道的实际施工过程时,要求顶管施工对精度有着较高的要求,高精度的施工活动能防止偏顶等问题的发生。
然而,在城市化建设不断加快的背景下,大口径自来水管道施工无法避免穿透道路、交通设施、房屋,以及绿化带等,而且还有看不到的地下线缆,无形中增加了管道施工的难度。
而为了保证大口径自来水管道工程的整体质量,不仅要从三方角度强化监控,还需要采取先进的施工技术、施工设备,加强对施工前、施工中的管理,并优化具体的施工流程、完善施工方案[1]。
此外,在自来水管道的施工准备阶段,施工单位要加强与多部门的沟通,充分地掌握地下管线布局情况,根据收集到的资料开展科学的探查工作,并将标识放置在管线区域。
待实际的施工活动中,通过有针对性措施和方法,加强对地下管线的保护工作。
浅谈长距离大管径曲线顶管施工管理随着城市建设和交通网络的不断完善,城市地下管网建设也越来越重要。
在管道建设中,长距离大管径曲线顶管技术被广泛应用。
但是该技术涉及到许多困难和风险,需要科学有效的施工管理,以确保施工质量和安全,本文将从多个方面探讨长距离大管径曲线顶管施工管理。
一、前期准备工作长距离大管径曲线顶管需要科学有效的前期准备工作。
首先需要进行详细的市场调研,了解项目需求和市场趋势,确定施工目标。
其次,要制定详细的施工方案,包括管道设计、施工方案和技术规范等。
最后,根据工程实际情况选择合适的施工队伍和设备。
二、管线的设计和选择在设计管道时,应充分考虑管道的道路交通状况、地下管线的分布、地质与水文条件等因素。
调查分析的结果将对管道设计,管道的材料和避障设计产生重要的影响。
为确保曲线的安全和有效性,需要进行严密的工程测量,包括地质勘测,地形测量和管道水平曲线,垂直曲线等的设计,以满足使用条件的要求。
三、管道施工管道的安装通常需要进行基础施工、管道预制、管道拼装。
曲线顶管技术中,一般采用啤嘴法或者完全推进法。
在施工过程中,需要进行现场管理和施工协调,以确保施工质量和安全。
要密切监测工程进度和施工质量,以便及时发现和纠正施工中的问题。
并根据现场实际情况进行调整,保证施工的安全性和有效性。
四、安全管理长距离大管径曲线顶管施工过程中,安全管理显得尤为重要。
施工现场应该设置符合标准的安全警告标志,配备充足的紧急处理设备,加强安全宣传,提高工人的安全意识。
同时,还需要对卸载、拼装和试压过程进行安全监控和管理,严禁违规操作。
总之,长距离大管径曲线顶管施工管理中需要制定科学有效的施工方案,注重管道的设计和选择。
在施工过程中,需要进行严密的现场管理和施工协调,密切监测工程进度和质量。
同时,加强安全意识和安全管理,确保工人的人身安全和工程的安全性。
给排水管道工程顶管施工技术浅论顶管施工技术是一种非开挖施工方法,是指管道埋设施工中,在工作坑内借助顶进设备产生的顶力,克服管道与周围土壤的摩擦力,将管道按设计的坡度顶入土中,然后运走土方。
一节管子顺利顶入土层后,再将第二节管子顶进土层[1]。
该技术方法巧妙地借助管道与主顶油缸间的推力,将掘进机或工具管从工作坑、土层推到接收坑内吊起,然后将后面推进来的管道埋设于两坑之间。
顶管技术能有效纠正管子在土层延神中出现的偏差,对于大中型管道非开挖铺设具有广泛的适用性。
该技术的优点包括不破坏环境和地面建筑物,不开挖地面,不影响管道的段差变形,具备高效、经济、安全、保护环境等综合功能。
近年来随着我国人口密集、交通繁忙、地面建筑物增多和地下管线复杂,顶管技术在给排水管道施工中得到广泛应用,其经济效益和社会效益有目共睹。
一、给排水管道施工中顶管技术的施工特点1.不需要挖掘沟槽“非开挖”是顶管技术的首要特点,该技术在施工中不需要挖掘沟槽,因而施工时间短,工作效率较高。
由于“非开挖”,在整个施工过程中对地面交通干扰较小,不会影响地面交通的正常通行[2]。
此外,该技术直接穿过土层进行施工,因而不需要拆迁地面的建筑物,有效降低了工程造价成本,同时也保护了环境。
2.对周围环境零污染顶管技术不需要挖掘沟槽和改变土层本身结构,因而整个施工过程不会产生灰层,且施工中噪音较少,不会造成环境污染,也不会给周围居民用户正常生活带来影响。
在工程施工中,地面的建筑物和地下的管线依然可以正常使用。
3.施工面的点型分布特色传统的挖槽埋管地下管线施工技术的施工面为线型,这样的施工面占地面积较大,其社会效益不容乐观。
顶管技术改变传统管线施工技术的缺陷,施工面缩短为点型,这样有效减少了占地面积,对缓解我国紧张的土地资源起了十分积极的作用。
二、给排水管道施工中顶管技术的施工工艺1.选择合适的顶进管和设备1.1选择顶进管一般情况下顶进管都选择钢筋混凝土管,该管耐腐蚀、施工便利,若对腐蚀没有要求也就可以选用钢管。

浅谈长距离大管径曲线顶管施工管理1. 引言1.1 背景介绍长距离大管径曲线顶管施工是一项复杂而重要的工程,随着城市化进程的加快和基础设施建设的不断扩大,对于长距离大管径曲线顶管施工的需求也在逐渐增加。
传统的地下管道施工已经不能满足城市化发展的需求,长距离大管径曲线顶管施工因其独特的优势逐渐受到重视。
长距离大管径曲线顶管施工管理涉及到设计、施工、质量控制、进度监控、安全环保等多个方面,管理的好坏直接影响到工程的质量和进度。
加强长距离大管径曲线顶管施工管理,提高管理水平,能够更好地保证工程的顺利进行,达到预期效果。
随着科技的不断进步和管理经验的丰富积累,长距离大管径曲线顶管施工管理也在不断完善和改进,希望通过本文对设计、施工管理要点、管道材料选择与质量控制、施工进度与质量监控、安全环保管理、人力资源管理等方面的探讨,能够为相关从业者提供一定的借鉴和参考,推动长距离大管径曲线顶管施工管理水平的不断提高。
1.2 问题意义长距离大管径曲线顶管施工管理是现代工程建设中一个重要的领域,其施工过程中涉及到众多复杂的技术问题和管理挑战。
这个问题的意义主要体现在以下几个方面:长距离大管径曲线顶管施工在工程建设中扮演着至关重要的角色。
这种项目通常需要在地下铺设大批数量的管道,如排水管道、供水管道等,因此其施工质量直接关系到后续的使用效果和工程安全。
针对这一问题,施工管理必须做到精准规划和有效控制,以确保工程顺利进行。
随着现代城市建设的不断发展,对于管道的需求也越来越大。
长距离大管径曲线顶管施工管理问题的存在,直接制约了工程的进度和质量,同时也增加了施工单位和管理者的管理难度。
必须加强对这一问题的研究和探讨,找出解决方案。
长距离大管径曲线顶管施工过程中还存在着诸如安全环保管理、人力资源管理等方面的挑战。
解决这些问题不仅关乎工程的顺利进行,更关乎施工人员的生命安全和环境保护。
对长距离大管径曲线顶管施工管理问题的研究迫在眉睫,有着重要的意义和价值。

浅谈排水管道顶管施工技术【摘要】本文首先介绍了排水管道顶管施工中如何进行钢管的选择,然后阐述了排水管道顶管施工技术,最后探讨了顶管施工的质量控制措施。
【关键词】顶管施工;技术1.钢管的选材大口径、长距离的顶管施工,一般顶进力都非常大。
在选用管材时,一方面要求所选管材轴向抗压强度要大:另一方面,所选管材在顶进过程中不会额外地增加阻力。
钢管与混凝土管相比较就有这些优势。
1.1轴向抗压强度大常用的混凝土管的抗压强度为13MPa-17.5MPa;而钢管的抗压强度则可达Z10MPa;因此,在长距离顶管中,从抗压强度来讲应首先选用钢管。
1.2断面面积小、自重轻、外壁摩阻力小钢管管壁的断面只有同口径混凝土管管壁的21.3%左右,顶进过程中端阻力较小;同时,因同长度同口径的钢管比混凝土管轻,且表面摩阻力小,在顶进过程中所要克服的自重力及摩阻力也小,对长距离顶管比较有利。
1.3直线性好,不会增加额外的阻力因混凝土管为柔性连接,在顶进过程中极易发生轴线弯曲变形,从而使摩阻力成倍增长。
导致总顶进力的大幅提高,进而影响到中继接力环数量的增加,这不但影响到施工顶进速度,而且也会造成一定的经济损失。
而钢管为刚性连接,在这方面存在的问题较小。
2.顶管施工工艺2.1顶进用管顶管掘进机是顶管用的主要设备,是决定顶管成败的关键所在,它总是安放在所顶管道的最前端。
在手掘式顶管施工中是不用顶管掘进机而只用一只工具管。
不管哪种形式,顶管掘进机的功能都是取土和确保管道顶进方向的正确性。
钢筋混凝土管是顶管中使用得最多的一种管材。
按它的生产工艺可分为离心管、立式振捣管和悬辊管三大类,按其接口形式可分企口(丹麦管)、平接口(T 型)和F 型接口三种。
在钢筋混凝土管中,还有采用玻璃纤维进行加强的管道和用钢板进行加强的管道。
单管节的顶进管是钢管,它的接口都是焊接成的,施工完工以后变成一根刚性较大的管道。
2.2土压力控制在顶管开始徐徐推进后,刀盘前的土压力便会慢慢上升,当土压力升到大于控制土压力P时,停止推进,刀架回缩,减小切削土量。
浅谈排水管道顶管施工技术【摘要】本文首先介绍了排水管道顶管施工中如何进行钢管的选择,然后阐述了排水管道顶管施工技术,最后探讨了顶管施工的质量控制措施。
【关键词】顶管施工;技术1.钢管的选材大口径、长距离的顶管施工,一般顶进力都非常大。
在选用管材时,一方面要求所选管材轴向抗压强度要大:另一方面,所选管材在顶进过程中不会额外地增加阻力。
钢管与混凝土管相比较就有这些优势。
1.1轴向抗压强度大常用的混凝土管的抗压强度为13MPa-17.5MPa;而钢管的抗压强度则可达Z10MPa;因此,在长距离顶管中,从抗压强度来讲应首先选用钢管。
1.2断面面积小、自重轻、外壁摩阻力小钢管管壁的断面只有同口径混凝土管管壁的21.3%左右,顶进过程中端阻力较小;同时,因同长度同口径的钢管比混凝土管轻,且表面摩阻力小,在顶进过程中所要克服的自重力及摩阻力也小,对长距离顶管比较有利。
1.3直线性好,不会增加额外的阻力因混凝土管为柔性连接,在顶进过程中极易发生轴线弯曲变形,从而使摩阻力成倍增长。
导致总顶进力的大幅提高,进而影响到中继接力环数量的增加,这不但影响到施工顶进速度,而且也会造成一定的经济损失。
而钢管为刚性连接,在这方面存在的问题较小。
2.顶管施工工艺2.1顶进用管顶管掘进机是顶管用的主要设备,是决定顶管成败的关键所在,它总是安放在所顶管道的最前端。
在手掘式顶管施工中是不用顶管掘进机而只用一只工具管。
不管哪种形式,顶管掘进机的功能都是取土和确保管道顶进方向的正确性。
钢筋混凝土管是顶管中使用得最多的一种管材。
按它的生产工艺可分为离心管、立式振捣管和悬辊管三大类,按其接口形式可分企口(丹麦管)、平接口(T 型)和F 型接口三种。
在钢筋混凝土管中,还有采用玻璃纤维进行加强的管道和用钢板进行加强的管道。
单管节的顶进管是钢管,它的接口都是焊接成的,施工完工以后变成一根刚性较大的管道。
2.2土压力控制在顶管开始徐徐推进后,刀盘前的土压力便会慢慢上升,当土压力升到大于控制土压力P时,停止推进,刀架回缩,减小切削土量。

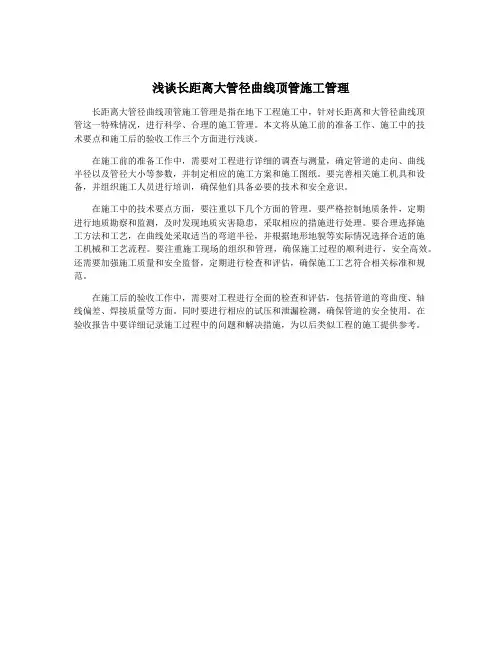

浅谈长距离大管径曲线顶管施工管理
长距离大管径曲线顶管施工管理是指在地下工程施工中,针对长距离和大管径曲线顶
管这一特殊情况,进行科学、合理的施工管理。
本文将从施工前的准备工作、施工中的技
术要点和施工后的验收工作三个方面进行浅谈。
在施工前的准备工作中,需要对工程进行详细的调查与测量,确定管道的走向、曲线
半径以及管径大小等参数,并制定相应的施工方案和施工图纸。
要完善相关施工机具和设备,并组织施工人员进行培训,确保他们具备必要的技术和安全意识。
在施工中的技术要点方面,要注重以下几个方面的管理。
要严格控制地质条件,定期
进行地质勘察和监测,及时发现地质灾害隐患,采取相应的措施进行处理。
要合理选择施
工方法和工艺,在曲线处采取适当的弯道半径,并根据地形地貌等实际情况选择合适的施
工机械和工艺流程。
要注重施工现场的组织和管理,确保施工过程的顺利进行,安全高效。
还需要加强施工质量和安全监督,定期进行检查和评估,确保施工工艺符合相关标准和规范。
在施工后的验收工作中,需要对工程进行全面的检查和评估,包括管道的弯曲度、轴
线偏差、焊接质量等方面。
同时要进行相应的试压和泄漏检测,确保管道的安全使用。
在
验收报告中要详细记录施工过程中的问题和解决措施,为以后类似工程的施工提供参考。
大口径给水管顶管施工技术应用的案例分析作为一种非开挖的管道施工方法,顶管施工技术是利用推进机等工具,非开挖敷设地下管线的先进施工方法,这对于保护地上建筑物和减少环境干扰,具有明显的意义。
文章将以某大口径给水管工程为例,通过对该工程基本概况的了解,对该工程应用顶管施工技术,展开深入的探讨。
标签:大口径给水管;顶管施工;技术应用1 案例工程基本概况某穿越河道的大口径给水管道工程,拟采用顶管施工技术,其中管道采用Q235B钢种,为壁厚14mm的DN1600钢管和壁厚12mm的DN1000钢管,这两种类型的钢管以平行的方式水平敷设,顶进总长度为500m。
在顶管施工前,工程完成工作井和接收井的布置工作,工作坑和接收坑平面尺寸皆为6m×4m,工程的工作坑和接收坑的制作都采用了倒筑法,施工标准深度为4m,厚度25cm,分为两层施工,其中采用Φ14@200规格的钢筋和C25规格的混凝土。
另外通过现场的测量放样,定位好顶管的轴线、底高、中心高程,以避免顶进路线与钢管桩的位置出现冲突。
工程的重点和难点,一方面是曲线顶管的施工测量,随着管道的向前推移,测站的坐标也随着改变,从而影响顶进时管内和管外的有效通视,另一方面是管道的管径大,在具有压缩性和低强度的土层中推进,流动的淤泥质粉质粘土会诱发管道的偏移,因此纠偏也是顶管施工亟需解决的问题。
2 案例工程顶管施工技术应用方法基于案例工程大口径给水管道的基本情况,工程应用顶管施工技术是在拟定施工方案的基础上,明确工程的重点和难点,并通过施工平面布置、顶力计算、工程监测等,阐述工程顶管施工技术应用的具体方法。
2.1 施工平面布置关于施工的平面布置秉着“节约用地”和“控制污染”的原则,分为场地平面布置和井内布置两个部分。
(1)场地平面施工布置。
施工现场管道吊装和拼接时的起重,由25t的吊车负责,并在吊车附近开辟一处管道存放临时地点,工作井左侧则布置好搅拌设备、输送设备等,右侧为宽6m、长20m、深2m的三级泥水沉淀池,为便于顶管施工弃土的处置,需要分别在地面放置一台送泥泵和基坑下放置一台排泥泵,以及由四辆运载车运送废弃泥浆。

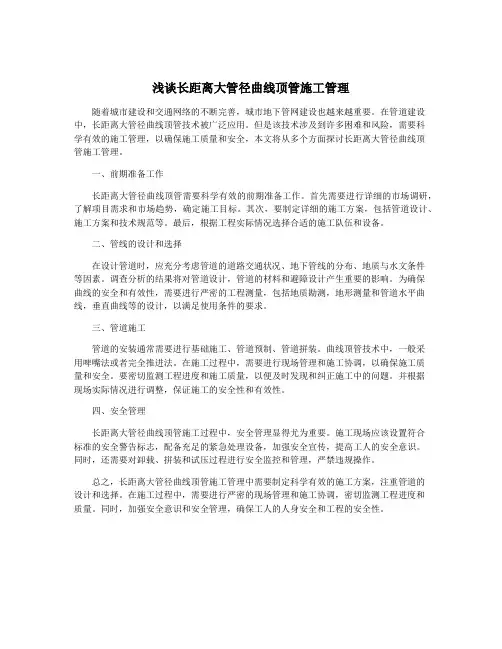

浅谈长距离大管径曲线顶管施工管理随着城市建设的不断推进,地下管道的建设和维护也变得越来越重要。
长距离大管径曲线顶管施工是一项比较困难的工程,需要经验丰富的管理团队和精湛的施工技术。
本文将就长距离大管径曲线顶管施工管理进行探讨,旨在加强对该类工程的管理和施工技术的研究,提高工程施工的质量和安全水平。
1. 技术难度大:长距离大管径曲线顶管施工要求在地下复杂环境中进行导向和推进,需要克服地质条件、管道设计、施工设备等多种因素的影响,技术难度较高。
2. 施工周期长:由于长距离大管径曲线顶管施工需要对地下管道进行大范围开挖和施工,因此施工周期较长,需要进行系统的施工计划和管理。
3. 安全风险高:地下管道施工存在诸多安全风险,如地质灾害、施工设备故障、管道漏水等,因此需要严格的安全管理措施。
1. 前期准备工作:在进行长距离大管径曲线顶管施工前,需要进行充分的前期准备工作,包括地质勘察、管道设计、施工设备采购等,确保施工的技术可行性和安全性。
2. 施工计划编制:针对长距离大管径曲线顶管施工的特点,需要制定详细的施工计划,包括施工进度安排、施工工艺流程、施工队伍组织等,确保施工过程的有序进行。
3. 安全管理措施:针对地下管道施工的安全风险,需要制定严格的安全管理措施,包括施工现场安全培训、施工设备检查维护、施工现场封闭管理等,确保施工过程的安全性。
4. 质量控制措施:长距离大管径曲线顶管施工需要严格控制施工质量,包括管道材料质量检验、施工工艺流程监控、施工现场质量验收等,确保施工质量符合相关标准要求。
5. 现场协调管理:长距离大管径曲线顶管施工需要多个施工工序的协调进行,包括开挖、管道安装、封闭回填等工序,因此需要有专门的施工现场协调人员进行现场管理。
6. 施工进度控制:对长距离大管径曲线顶管施工的进度需要进行密切的监控和调度,确保施工进度符合计划要求。
7. 现场问题处理:长距离大管径曲线顶管施工中可能会出现各种突发问题,如地质灾害、设备故障等,需要有相关应急处理措施和人员进行及时处理。

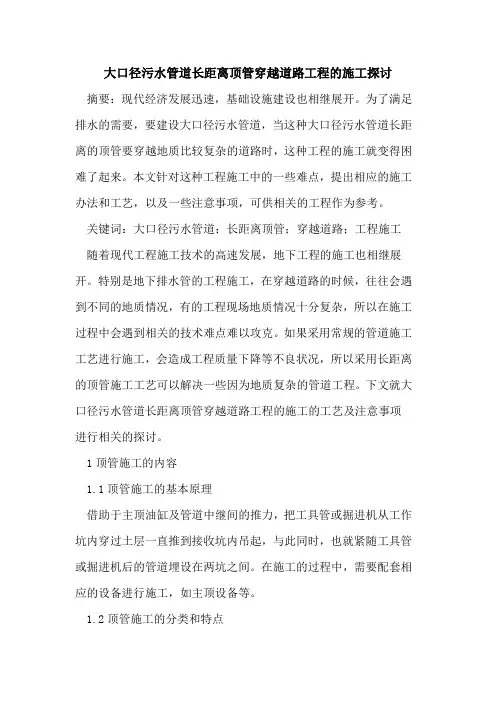

大口径污水管道长距离顶管穿越道路工程的施工探讨摘要:现代经济发展迅速,基础设施建设也相继展开。
为了满足排水的需要,要建设大口径污水管道,当这种大口径污水管道长距离的顶管要穿越地质比较复杂的道路时,这种工程的施工就变得困难了起来。
本文针对这种工程施工中的一些难点,提出相应的施工办法和工艺,以及一些注意事项,可供相关的工程作为参考。
关键词:大口径污水管道;长距离顶管;穿越道路;工程施工随着现代工程施工技术的高速发展,地下工程的施工也相继展开。
特别是地下排水管的工程施工,在穿越道路的时候,往往会遇到不同的地质情况,有的工程现场地质情况十分复杂,所以在施工过程中会遇到相关的技术难点难以攻克。
如果采用常规的管道施工工艺进行施工,会造成工程质量下降等不良状况,所以采用长距离的顶管施工工艺可以解决一些因为地质复杂的管道工程。
下文就大口径污水管道长距离顶管穿越道路工程的施工的工艺及注意事项进行相关的探讨。
1顶管施工的内容1.1顶管施工的基本原理借助于主顶油缸及管道中继间的推力,把工具管或掘进机从工作坑内穿过土层一直推到接收坑内吊起,与此同时,也就紧随工具管或掘进机后的管道埋设在两坑之间。
在施工的过程中,需要配套相应的设备进行施工,如主顶设备等。
1.2顶管施工的分类和特点顶管施工的分类按施工顶进的路线来分,一般可分为曲线顶进和直线顶进。
直线顶进和曲线顶进的施工工艺一般都是根据地质的情况来实施,一般没有较固定的模式。
如果按顶进管材的分类,一般可以分为混凝土管材顶管和钢材顶管以及其它管材顶管。
如果按水管的口径来分可分为大口径、中口径、小口径和微型管顶管四种类型。
顶管施工是一门涉及范围较广、技术管理和技术水平要求较高的施工技术,要对不同的地质进行分析研究,采取相应的施工工艺,否则会导致工程质量的下降,甚至会造成工程失败,施工企业受到巨大的损失。
所以,选择对的顶管施工技术。
2大口径污水管道长距离顶管穿越道路工程施工的技术措施2.1工作坑和接收坑的布置工作坑和接收坑的布置要合理。
浅谈长距离大管径曲线顶管施工管理长距离大管径曲线顶管是一种新型的地下管道施工方式,它具有施工速度快、对土壤破坏小、地面影响小等优点,目前已被广泛应用于城市污水管道、输油管道、供水管道等领域。
然而,由于其施工过程复杂、技术要求高,加之工程地质、地形等客观因素的干扰,使得长距离大管径曲线顶管施工管理变得尤为重要。
首先,施工前需要仔细规划,并做好详细的施工方案。
由于长距离大管径曲线顶管需要在地下进行,因此施工前需要先制定详细的地质调查方案,确定地质情况,解决在施工过程中可能遇到的地质问题。
在制定施工方案时,需要考虑到施工时间、管道的安全性、固结时间、地质条件等因素,制定合理的施工计划,确保顶管施工的顺利进行。
其次,施工过程需要注意安全管理。
长距离大管径曲线顶管施工需要在地下进行,保证施工安全是必不可少的。
在施工过程中,需要实行24小时监控,加强管道安全巡视,确保管道在施工过程中的安全性、稳定性。
并且,需要设置安全警示标识,明确指示管道的位置和范围,防止人员误入施工区域。
再次,施工过程中需要注意环境保护。
长距离大管径曲线顶管施工一定程度上会对周围环境产生一定的影响。
在施工过程中,要严格遵守环保政策和相关法律法规,加强对环境的保护,确保不会对周围环境造成不良影响。
施工完成后,及时清理施工区域,恢复原状,避免可能对环境造成的后果。
最后,施工过程中需要加强质量管理。
长距离大管径曲线顶管施工需要保证管道的安全性、稳定性、持久性,因此在施工过程中需要加强质量管理。
施工现场需要设立专业监理队伍,及时发现管道的质量问题,并及时进行处理。
施工完成后要进行全面的验收和检测,确保管道达到验收标准,符合环保要求。
总之,长距离大管径曲线顶管施工管理需要从施工前的规划到施工后的验收,涵盖了多个方面,需要在施工过程中加强管理,确保施工质量、工程安全、环境保护等方面得到充分保障。
只有通过科学的管理和完善的措施,才能确保长距离大管径曲线顶管施工的稳定进行,实现工程质量和效益的最大化。
浅谈大管径顶管施工的一些注意要点[权威资料] 浅谈大管径顶管施工的一些注意要点本文档格式为WORD,感谢你的阅读。
摘要:采用顶管技术敷设管道,无需挖槽或在水下开挖土方,并可避免为疏干和固结土体而采用的降低地下水位等辅助措施,从而大大加快施工速度,降低造价。
本文针对这一施工技术从施工方法、设备、技术关键及主要措施的注意要点展开探讨。
关键词:大管径顶管施工注意要点TU74 A一、长距离顶管技术采用顶管技术敷设管道,无需挖槽或在水下开挖土方,并可避免为疏干和固结土体而采用的降低地下水位等辅助措施,从而大大加快施工速度,降低造价,并能克服在穿越江河湖海等无法降水的特殊环境下施工的困难。
长距离大管径顶管的施工程序是:先在管道的一端挖掘工作坑(井),完成后在其内安装顶进设备,将管道顶入土层,边顶进边挖土,将管段逐节顶入土层内,直到顶至设计长度为止。
顶管施工特点:1(优点:施工精度高,同开槽施工法相比,可加快施工速度,降低造价。
2. 缺点:同其他个别不开槽管道施工法(如夯管法)相比,成本较高。
3. 适用范围:给水排水管道、综合管道。
4. 适用管径:ф300 mm,ф4000 mm。
5. 施工精度:小于?50mm。
6. 施工距离:较长。
7. 适用地质条件:各种土层。
二、顶管施工方法和设备选择注意事项(一)顶管施工方法选择与设备选型依据1. 工程设计文件和项目合同。
施工单位应按中标合同文件和设计文件进行具体方法和设备的选择。
2. 工程详勘资料(1)由于城市地下情况的复杂性和给水排水管道工程的特殊性,工程勘察报告虽反映沿线地质的总体情况,但却没有反映一些特殊情况。
开工前施工单位应仔细核对建设单位提供的工程勘察报告,进行现场沿线的调查;特别是已有地下管线和构筑物应进行人工挖探孔(通称坑探)确定其准确位置,以免施工造成损坏。
(2)在掌握工程地质、水文地质及周围环境情况和资料的基础上,正确选择施工方法和设备选型。
3. 可供借鉴的施工经验和可靠的技术数据。
市政雨污水管道大口径机顶顶管施工工法摘要:随着我国社会的进步,城镇化规模在不断扩大,特别是中小型城市,发展势头迅猛,这些城市的基础设施建设项目越来越多,为了满足人们生活需要和日常排水量的增多,并响应国家对污水进行综合治理的号召,就必须积极建设更多、更大口径的雨污水管道。
本文对市政雨污水管道大口径机顶顶管的施工工法进行了分析总结,以期对市政雨污水管道的实际施工工作有所帮助。
关键词:市政;雨污水管道;大口径机顶顶管;施工工艺前言市政基础设施建设的过程中,要综合考虑多方面的影响因素,比如对城市交通、绿化带、周围建筑的影响程度,是否会破坏已有的市政设施等等。
为了尽最大程度的减小对这些设施的影响,目前,我们大多会采用雨污水管道顶管施工技术,这种技术的优势明显,下面笔者就对市政雨污水管道大口径机顶顶管施工工法给予详细的介绍。
1 市政雨污水管道大口径机顶顶管施工技术简介顶管施工技术是一种用于市政管道建设施工中非开挖掘管道的一种新型施工技术,它的优势在于在对市政管道进行施工的时候,可以减去挖掘的麻烦,提高施工的速度,且施工管道内表面光滑,整个管道的密封性很好,在施工的时候,也几乎不会影响周围的建筑物以及绿化设施、原有管道等等,施工安全性高。
同时,因为不用开挖管道,因此施工的场地也比较小,噪音小,因此该技术很适合应用于市政雨污水管道大口径机顶顶管施工中来。
但目前市政雨污水管道大口径机顶顶管施工技术尚存在着一些问题,比如工程造价较高,施工周期较长等问题,但总体来说,顶管技术在市政雨污水管道大口径机顶顶管施工工程中的应用已经相当成熟,其施工工艺和方法也层出不穷。
2 市政雨污水管道大口径机顶顶管施工优势随着平均日排水量的日益增加,尤其当夏季来临时的暴雨天气,突然暴涨的水量给市政排水管道增加了很大的压力,因此,就需要换用更大口径的排水管道,但如果采用传统的施工方法,在对市政雨污水管道施工中,就要挖开地面,将原有管道完全暴露于空气中,这种施工方法需要运用大量的人力、物力和财力,而且工人施工的强度也比较大,危险性自然也高,同时,在施工过程中特别影响道路的交通情况,而且施工噪音大,给附近的居民和过路的行人再来诸多困扰。
大直径排水管顶管及管外壁压浆施工工法大直径排水管顶管及管外壁压浆施工工法一、前言大直径排水管顶管及管外壁压浆施工工法是一种在城市地下施工环境下广泛应用的工法。
它通过在地下开挖管道沟槽的同时,使用顶管技术将现有地下管道提升至地下浅层,然后采用管外壁压浆技术,通过施加压力将浆料注入管道外壁,以提高管道的强度和稳定性。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点(1)施工周期短:大直径排水管顶管及管外壁压浆施工工法采用顶管技术,通过拆除地面上方的管道,然后将现有管道提升至地下,施工过程简便快捷,施工周期短,能够提高工程进度。
(2)施工成本低:该工法在大部分情况下可以充分利用现有管道,减少了材料和人力投入,降低了施工成本。
(3)环保节能:采用顶管技术可以最大限度地减少地面破坏和影响,对环境的影响较小。
此外,压浆施工工艺所使用的浆料是环保和节能的,符合现代可持续发展的理念。
三、适应范围大直径排水管顶管及管外壁压浆施工工法适用于排水管道的维修和改造。
它可以用于城市排水系统的大直径排水管道、污水管道、雨水管道以及工业排水管道的维修和改造,能够解决老化、渗漏、变形等问题。
四、工艺原理大直径排水管顶管及管外壁压浆施工工法的工艺原理是通过顶管技术提升现有地下管道至合理位置,并使用管外壁压浆技术提高管道的强度和稳定性。
具体步骤如下:(1)准备工作:确定施工范围、制定施工方案、确定机具设备和人员配备。
(2)地下开挖:在地下挖掘出合适的沟槽,挖出现有管道的两侧,将管道暴露在地下。
(3)顶管施工:通过顶推装置将现有管道顶出地表,提升至设计要求的位置,保证管道正常运行。
(4)管外壁压浆:在管道外壁上开挖灌浆孔,注入浆料,并施加压力,使浆料充分填充管道外壁空隙,提高管道的强度和稳定性。
(5)管道回填:对管道进行回填,恢复地面原貌。
五、施工工艺(1)准备工作:确定施工范围、制定施工方案、确定机具设备和人员配备。
浅谈长距离大管径曲线顶管施工管理1. 引言1.1 研究背景现代城市化进程加快,城市地下管线密集,长距离大管径曲线顶管施工管理成为城市基础设施建设的重要环节。
随着城市化进程的快速推进,长距离大管径曲线顶管施工由于其技术难度大、作业条件复杂等特点,管理工作面临着诸多挑战。
长距离大管径曲线顶管施工在城市地下空间利用中起着不可替代的作用,对城市基础设施建设和改造具有重要意义。
由于地下管线错综复杂、施工工艺复杂,导致长距离大管径曲线顶管施工管理工作面临着许多困难和挑战。
为了更好地解决这些问题,提高工程施工质量和效率,加强长距离大管径曲线顶管施工管理显得尤为重要。
研究长距离大管径曲线顶管施工管理具有重要意义,可以为推动城市基础设施建设和改造提供有力支持。
只有加强管理,不断完善相关规范和标准,提高施工技术水平,才能更好地保障城市地下管线建设的质量和安全。
1.2 研究目的研究目的是为了深入探讨长距离大管径曲线顶管施工管理的重要性和必要性。
通过对该领域的研究,可以有效提高工程施工的效率和质量,减少施工过程中可能出现的风险和问题。
研究目的也在于总结经验教训,为今后的工程管理实践提供借鉴和参考。
通过对施工管理各个环节的分析和研究,可以不断优化管理措施和技术应用,提升工程施工的整体效益和综合水平。
希望通过本次研究,能够为长距离大管径曲线顶管施工管理领域的发展和进步做出贡献,推动相关工程领域的持续发展和提升。
1.3 研究意义长距离大管径曲线顶管施工管理是当前工程建设领域中一个重要的课题。
其研究意义主要体现在以下几个方面:长距离大管径曲线顶管施工管理对于提高工程建设项目的施工效率和质量具有重要意义。
通过科学规划和有效管理,可以有效减少施工过程中的不必要浪费,提高工程的整体效益,确保工程按时完成,达到预期的质量标准。
长距离大管径曲线顶管施工管理可以有效保障施工人员的安全。
在工程建设过程中,施工人员面临着各种各样的安全风险,特别是在长距离大管径曲线顶管施工中,面临的挑战更加复杂和严峻。
浅谈长距离大管径曲线顶管施工管理随着城市快速发展,越来越多的地下管道被建设起来,其中大管径顶管的应用越来越广泛。
长距离大管径曲线顶管施工是一项复杂的工程,在施工管理方面需要做好以下几个方面:一、人员管理顶管施工人员要进行专业培训,熟练掌握有关顶管施工的安全技能和操作规程。
特别是对于长距离大管径曲线顶管施工人员,更要进行技术培训和实际操作中的指导。
同时,施工中还要严格执行班组管理制度,确保施工人员的工作安全和生命安全。
二、施工安全在长距离大管径曲线顶管施工中,处理好施工安全问题十分重要。
首先要做好安全管理方案,并分配专人进行安全检查。
其次,要加强对施工人员的安全教育和培训,提高安全意识,确保施工人员不发生安全事故。
再次要对施工现场的设施进行严格管理,确保施工场地整洁、安全。
三、技术管理长距离大管径曲线顶管施工需要考虑很多技术问题。
首先要制定科学合理的技术方案,并根据实际情况进行调整。
在施工过程中,要有专人进行技术监督,并及时对施工中遇到的问题进行处理。
此外,还要加强材料管理,对材料进行质量检测,确保施工材料可以满足施工需求。
四、质量管理长距离大管径曲线顶管施工的质量管理至关重要。
要严格执行工程质量标准,对施工现场进行严密的监督和检查。
实时记录工程进度,及时处理质量问题,避免因质量问题而影响施工进度。
对于工程的质量,还要进行专业的验收,确保施工质量符合标准。
总之,长距离大管径曲线顶管施工是一项非常复杂的工程,需要从人员管理、施工安全、技术管理、质量管理等方面进行全面的管理。
只有做好各个环节的管理工作,才能确保工程施工的顺利进行,达到预期目标。
浅论大口径排水管道顶管施工
作者:李维国
来源:《科技探索》2013年第10期
摘要:目前,城市在不断的向外扩张,市政排水的范围就随之不断增大,大管径的排水在此情况下应运而生,在解决城市排水效果差的问题上是一个新的突破。
而如何进行大管径的顶管施工就成了大管径排水的重要前提。
本文对顶管施工进行了初步的探讨。
关键词:大口径排水管道顶管施工
不论是道路还是房建,必然都与管道密切相关,市政道路作为城市交通的载体,其地下必然铺设着大量的城市排水管道,通常有雨水管道、自来水管道、排污管道、燃气管道、热力管道和长距离天然气管道等。
排水的主要特点是排量大,大管径的排水管道的广泛使用是必然趋势,它的主要特点有重量轻、强度高、耐腐蚀、管壁光滑、接口密封性能好、输水能力大、便于施工,使用寿命长等。
下面主要介绍大管径管道的顶管施工的控制管理。
一、设计方案
为了能够设计最合理的施工方案,需要进行现场勘测调查工作,以便施工工作的顺利开展。
应做到:一,要了解施工现场的路面情况或者是建筑物的规模,记录施工现场的路面的交通情况。
二,明确确定以前的施工管道的位置,大小,还有一些影响的因素比如树木根茎、桥梁,古迹等,尽量保证施工过程不受这些因素的影响。
其次,要负责处理好施工前期应做的充分准备工作,设置交通导向牌,必要时安排专人指挥。
根据现场的勘测情况,对设计方案进行更加全面,细致的研究分析。
从而设计出最佳的施工方案。
一般有:沉井干封底;洞口、地基加固;顶管穿越地下管线、顶管穿越地上构筑物、顶管穿过河道的专项保护方案。
二、测量工作
测量工作是进行施工选线工作的具体实施方法,测量能够准确定位顶管管线的准确位置,测量工作是整个施工过程的核心的工作,需要不断的进行测量,复核,校验。
通过这一系列的测量工作,可以保证顶管施工的准确,是施工质量的保证。
复核需要做到三个方面:一是对甲方提供的测量数据进行复核,二是对施工管道位置进行定位的复测,三是对顶管机导轨轴线和标高进行复核与对出洞的标高和轴线进行复核。
三、施工过程质量控制
1.施工控制
在实际的施工过程中,做好施工控制是整个施工过程的关键,控制的方面主要依据合理的施工组织设计和施工方案来进行的,除了要做好施工控制,还应重视关键工序工程、隐蔽工程
验收、闭水试验及涂装施工的质量检验工作。
顶管施工中最重要的是沉井终沉,做好沉井终沉的控制的最有效的办法是监控整个过程,在面对不同的复杂的地质情况下,及时分析和纠偏施工过程中出现的一系列问题,保证整个沉井终沉的施工质量。
2.顶管顶进
在顶管施工前,要切实做好技术交底和安全交底工作。
让全部施工人员都掌握顶管操作技能、注意事项外,涌水处置、流砂等一系列突发事件的方法。
在项管施工阶段,一定要按照管道中心线的设定,与顶管工作井、接收井建立地面与地下测量控制系统。
始终做好测量纠偏并详细记录。
在顶管顶进长度较长的情况下,切保通风机械运转正常,使保管内通风良好,免除安全事故。
接口项合时,要做到平整对中顶入,橡胶止水圈必须均匀挤压到位使接口与钢套环或承插口管壁密贴,检查木垫板有无松动脱落,保证接口间隙均匀一致。
3.顶管穿越地下管道
在顶管穿越之前为了确保顶管在穿越过程中不影响或尽可能少影响穿越地下的其它管道时,我们要结合最初的资料,深入调查各类管线与顶管交叉处的土质情况、垂直距离,分析可能产生的影响程度,采取例如加固局部土体;用信息化指导施工来监测顶管周围环境和土体内应力;由于随时需要调整工具管或机头正面土压力、注浆压力及推进速度等施工参数从而对顶进速度有时要适当放慢;如果生较大土体沉降变形,迅速进行跟踪注浆,防止土体沉降和变形等控制措施。
4.顶管穿越河床
采取下列控制措施防止在顶管穿越河床时工具管(机头)上浮或发生冒顶。
1)密切控制顶进速度,选择合理的工具管或机头正面土压力。
同步注浆压力和注浆量要随时调整,为了保证水压(或气压)、土压平衡,出土量也必须严格控制,这样可以避免河床沉降和隆起。
2)同步注浆一直进行于顶进过程中,但过河段的后续管节也需要对它补注浆。
5.顶管出洞
对顶管整个系统的安装、单机调试必须进行全面检查并调试设备联运后,才能让顶管出洞。
保证洞口橡胶止水圈的安装牢固,尺寸正确,能彻底封堵机头与洞口的空隙。
还应保证洞口前方的土体已采取了加固措施,同时建立了沉降监测,对洞口前方的地下管线、地面构筑物也要建立有效的技术保护措施。
慎重平稳地操作顶进、在机头出洞时,匀速推进,首节管出洞口后就要马上均匀压注触变泥浆。
一般在管节出洞10~20m时,检查并逐渐调整切土、出泥、顶速、土压、轴线、标高等施工参数回复正常状态。
四、顶管施工应注意的几个问题
a)工程地质和水文地质条件
施工前一定要了解土层的变化情况,对于要经过回填土的地带,必须提前加固处理,减少施工过后地表发生大幅度的下沉的可能。
b)穿越建筑物时对基拙的探察
遇到顶管在建筑物基础下施工的情况,首先要明确施工路线上所遇到的建筑物基础类型,如果是部分不稳定的基础,对顶管顶进前可以采取这样的措施:托换、加固。
c)顶进计算
根据精确计算顶进推力等计算结果来选用相应的油缸类型和确定中间的分布;通过工作设计,由计算得到最大顶力来确定工作井的加固方案。
d)有毒有害气体的检测和预防
顶管施工过程中,一般会有淤泥层出现在顶管施工通过的地层,需要定时监测管内如动植物的腐烂等在地下产生有毒有害的气体的含量,并通风换气,保障施工人员的安全。
e)管材供应问题在施工过程中,管材的连续供应十分重要。
对成品管等关键性材料,还应派专门人员到生产厂家进行现场制作考察。
在施工前,检查管道承插口是否完好无损,槽口尺寸是否准确是重点,保证钢套环按设计要求进行防腐处理,刃口无疵点,焊缝平整,肋板与环形钢板垂直,钢套环尺寸准确且无变形,橡胶圈无裂缝、老化、变形、变质等现象,严格禁止不规范的材料进入施工现场。
同时注意因主千斤顶顶力太大而对设备和后座可能产生的不良后果,时刻保持谨慎,铲除安全隐患。
五、结束语
加强对大口径排水管道施工的质量管理控制,对保护城市环境,提高人们的生活质量具有特别的意义。
与传统的挖沟埋管法相比,顶管施工技术是一种非开挖施工技术,它具有自身独特的优势。
当然,施工过程需要精心组织,针对不同情况采用多套不同形式的设备进行施工,发现问题及时分析和纠偏,我们要在保证质量的前提下及时完工并努力取得良好的经济效益及社会效益,同时提高城市地下空间的利用率。
