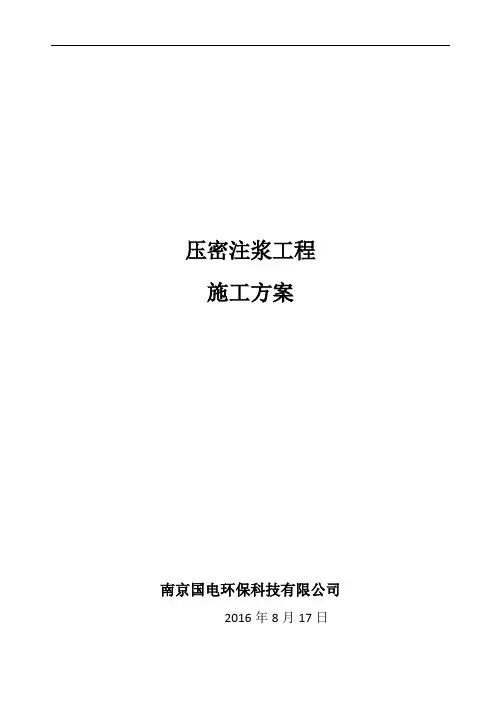

压密注浆工程

施工方案

南京国电环保科技有限公司 2016年8月17日

目录

1、总则.................................................................................................................................................................. 1

2、机械设备的选用............................................................................................................................................. 1

3、人员配置......................................................................................................................................................... 1

4 、一般规定....................................................................................................................................................... 2

5、操作程序及方法............................................................................................................................................. 4

6、操作控制及要求............................................................................................................................................. 4

7、安全措施......................................................................................................................................................... 7

1、总则

1.1 注浆法是一种用于加固软弱地基、控制地面沉降或进行基坑防渗堵漏、纠正建(构)筑物偏斜的一种工艺方法。通过注浆管道,认定的压力使浆液以挤压、渗透、劈裂的形式注入地层,从而提高土体的强度和弹性变形模量,增加土体的抗渗能力。为统一公司注浆工程的技术要求,保证工程质量,促进技术进步,提高经济效益,特制定本规程。

1.2 本规程是注浆法的概括性文件,具体工程要结合实际情况区别运用。

1.3 本规程适用于处理砂、砂砾石、砂性土、粉性土、软粘性土和一般填土层。

1.4 操作过程中除执行本规程外,尚应执行国家的有关其它标准规定。

2、机械设备的选用

2.1 注浆工程的机械主要包括插管机械、注浆机械、搅拌机械、起吊设备及一些管道、显示仪表等。

1)插管机械,可根据地层情况选用,常采用旋转机械成孔插管。

2)注浆机械:主要是注浆泵。根据注浆特点,应选择压力流量均可调节、活塞磨损小的注浆泵,一般选用SYB-50/50液压注浆泵。

3)搅拌机械常选用外循环搅拌机,也可采用卧式叶片搅拌机。控制搅拌时间,以达到浆液均匀混合的目的。

4)起管设备常用起导器,手动葫芦或利用杠杆原理进行起管。

5)其它工具如仪表(压力表、流量计)、堵头、注浆镀锌管、钢丝缠丝软管等。

3、人员配置

3.1 注浆法施工时除项目组及后勤组外,一般情况下每班人数配置12~13人,具

体分工如表2。

表2 人员配置

4

4.1 确定注浆加固方案前,应查明加固土层的分布范围、含水量、土的颗粒级配、地下水和孔隙率等土体的物理力学性质指标。同时,必须通过调查研究,确定注浆的有效范围,注浆材料的选择、初凝时间、注浆量和压力、注浆孔布置和注浆顺序等。

4.2 注浆工艺和有效范围应根据工程不同要求,必须充分满足防渗堵漏,提高土体强度和模量、充填空隙及托换等目的加以确定。注浆点的覆盖土应大于2m。

4.3 选定浆液及其配比的设计,必须考虑注浆的目的、地质情况、地基土的孔隙大小、地下水的状态,在满足所需目的范围内选定最佳配比。

4.4 注浆法处理软土的浆液材料可选用以水泥为主剂的悬浊液。

4.5 用作提高土体强度的注浆液可选用以水泥为主剂的悬浊液,注浆孔间距可按

1.0~

2.0m范围设计。

4.6 初凝时间必须根据地基土质条件和注浆目的决定。在砂土地基注浆中,一般使用的浆液初凝时间为5~20分钟,在粘性土劈裂注浆时,一般浆液初凝时间为1~2小时。

4.7 注浆量取决于地基土性质和浆液的渗透性等因素。在进行大规模注浆施工过程中,宜在施工现场进行试验性注浆以决定注浆量,一般粘性土中的浆液注入率为15~20%。

4.8 注浆压力主要取决于浆液材料的稠度和注浆深度及土层性质,一般情况下,砂性土为0.2~0.5MPa,粘性土为0.2~0.3MPa。

4.9 注浆孔的布置原则应能使被加固土体在平面和深度内连成一个整体。

4.10 注浆顺序必须采用适合于地基土质条件、现场环境及注浆目的进行,一般采用间隔跳排跳孔的方式进行,以防串浆,提高注浆孔内浆液的强度与约束性。对有地下动水流的特殊情况,应考虑在动水流下的迁移效应,应自水头高的一端注浆。

4.11 注浆时应采用先外围,后内部的施工方式。注浆范围以外有边界约束条件时,也可采用自内侧开始顺次往外侧注浆方法。

4.12 当采用水泥浆进行注浆时,宜采用标号不低于325号的普通硅酸盐水泥,水泥浆水灰比宜为3:1~0.6:1。

4.13 注浆使用的原材料及制成的浆体应符合下列要求:

1)制成的浆体应能在设计要求的时间内凝固并且有一定强度,其本身的防渗性和耐久性应能满足设计要求。

2)浆体在凝固后其体积不应有较大的收缩率,一般应小于3‰的体积量。
