钻孔灌注桩的施工技术和质量控制钻孔灌注桩的施工大部分是在水下进行的,其施工过程无法观察,成桩后也不能进行开挖验收。
施工中任何一个环节出现问题,都将直接影响到整个工程的质量和进度,甚至给投资者造成巨大的经济损失和不良的社会影响。
因此,要求基础施工队伍在施工技术措施上要落实,并加强施工质量管理,密切注意抓好施工过程中每一个环节的质量,力争将隐患消除在成桩之前。
因此在施工前要认真熟悉设计图纸及有关施工、验收规范,核查地质和有关灌注桩方面的资料,对灌注桩在施工过程中可能会发生的一些问题进行分析后制订出施工质量标准、验收实施方案和每根桩的施工记录,以便有效地对桩基施工质量加以控制。
1成孔质量的控制成孔是混凝土灌注桩施工中的一个重要部分,其质量如控制得不好,则可能会发生塌孔、缩径、桩孔偏斜及桩端达不到设计持力层要求等,还将直接影响桩身质量和造成桩承载力下降。
因此,在成孔的施工技术和施工质量控制方面应着重做好以下几项工作。
1.1采取隔孔施工程序。
钻孔混凝土灌注桩和打入桩不同,打人桩是将周围土体挤开,桩身具有很高的强度,土体对桩产生被动土压力。
钻孔混凝土灌注桩则是先成孔,然后在孔内成桩,周围土移向桩身土体对桩产生动压力。
尤其是在成桩初始,桩身混凝土的强度很低,且混凝土灌注桩的成孔是依靠泥浆来平衡的,故采取较适应的桩距对防止坍孔和缩径是一项稳妥的技术措施。
1.2确保桩身成孔垂直精度这是灌注桩顺利施工的一个重要条件,否则钢筋笼和导管将无法沉放。
为了保证成孔垂直精度满足设计要求,应采取扩大桩机支承面积使桩机稳固,经常校核钻架及钻杆的垂直度等措施,并于成孔后下放钢筋前作井径、井斜超声波测试。
1.3确保桩位、桩顶标高和成孔深度。
在护筒定位后及时复核护筒的位置,严格控制护筒中心与桩位中心线偏差不大于50mm,并认真检查回填土是否密实,以防钻孔过程中发生漏浆的现象。
在施工过程中自然地坪的标高会发生一些变化,为准确地控制钻孔深度,在桩架就位后及时复核底梁的水平和桩具的总长度并作好记录,以便在成孔后根据钻杆在钻机上的留出长度来校验成孔达到深度。
钻孔灌注桩施工质量保证措施1、确保成孔质量措施(1)钻头外径不小于设计桩径,并应经常核验钻头直径,防止出现缩径。
(2)护筒埋设位置应正确、垂直,埋设深度应超过杂填土层厚度,且护筒底口埋进原土深度不小于20cm,最后50mm用锤击入,以确保其稳固。
(3)预防孔斜措施:①钻机定位要准确、水平、稳固,定位后要垫实,以保证钻机平衡运行;成孔过程中,钻机塔架头部滑轮组边缘、转盘中心、钻孔中心应始终保持在同一铅垂线上,如发现异常情况,立即调整,确保桩孔倾斜率小于1%。
②第一、第二根钻杆钻进时不能加压,应争取低参数钻进,同时应根据不同的软、硬土层变化,合理选择钻进参数。
③操作人员、机长、施工员应加强钻进过程中的监测,发现有异常现象及时处理纠正。
④根据情况抽查成孔后的孔径及垂直度测试。
(4)钻杆接头应逐个检查,及时调整,发现主动钻杆弯曲,要用千斤顶及时调直或更换钻杆。
(5)开机钻进时,应先轻压慢转并控制泵量,待进入正常工作状态后再逐渐加大转速和钻压;钻进不同地层时应及时调整钻压、转速和泵量。
在软土层、淤泥质易坍地层中钻进时,还应适当加大泥浆比重,防止坍孔。
(6)在钻进过程中应适当串动钻具,上下扫孔,以便将孔内粘泥块打碎并使孔拉直。
(7)在倾斜的软硬地层钻进时,应吊住钻杆,控制进尺,低速钻进,防止孔身偏斜。
在发现孔身偏斜处吊住钻头,上下反复扫孔,使孔校直。
(8)成孔过程中,孔内泥浆液面(正循环成孔不应低于自然地面30cm)应保持稳定,以保持孔内外压力的平衡,确保泥皮的护壁作用。
(9)钻进过程中,采用人工造浆和人造化学泥浆相配合,以保证正常成孔,防止孔内漏水、塌孔、缩孔。
如有上述情况发生,应采取如下措施:控制钻进速度,低速钻进,如缩孔采用反复扫孔的方法;如遇到砂层较厚,漏水、塌孔现象严重时,应加大泥浆比重(此时排出泥浆比重可达1.3~1.5)。
如加大泥浆比重后仍无效果时,应部分回填粘土,待回填沉积密实后再进行泥浆护壁钻进;泥浆质量应有专人进行管理,并经常对其粘度、含砂率、胶体率进行测定,以确保成孔质量;钻孔倾斜时,可反复扫孔纠正,如纠正无效,应于孔中局部回填粘土至偏孔处0.5m以上,重新钻进。

钻孔灌注桩施工的质量控制引言随着现代建筑技术的不断发展,钻孔灌注桩在建筑工程中得到了广泛的应用。
钻孔灌注桩是一种高强度、高耐久、抗震性能好的基础构件,广泛用于高层建筑、桥梁、地铁、轻轨等大型工程中。
然而,由于钻孔灌注桩直径较大,长度较长,施工难度较大,如不规范操作,容易出现质量安全问题。
为此,实施钻孔灌注桩施工质量控制十分必要。
本文将从施工前的准备工作、施工中的质量控制、施工后的验收评定三个方面,探讨如何实施钻孔灌注桩施工质量控制。
正文一、施工前准备工作(一)施工图纸的审核在施工前,钻孔灌注桩设计方应按照工程要求,利用专业绘图软件绘制钻孔灌注桩施工图纸,并提交审核部门审核通过后方可进行施工。
(二)场地勘探在施工前,应对施工场地进行勘探,包括了解场地地质情况、周围环境情况、桩基振动对周围建筑物的影响等情况,并以此为基础设计合理的施工方案。
(三)施工设备的检查在施工前,应检查钻机、振动锤、输送泵等施工设备的运转情况,及时发现问题进行修理或更换,以确保施工设备的正常工作。
(四)施工人员培训在施工前,应对施工人员进行培训,教授相关操作技能,并对质量控制方案进行认真讲解,提高施工人员对施工质量与安全的意识。
(五)现场检查在施工前,现场应设专人对施工现场的卫生、秩序、施工材料存放等情况进行检查,杜绝杂乱无序的情况出现。
二、施工中的质量控制(一)钻孔施工控制1. 钻孔位置:钻孔位置的控制应按照设计图纸确定的孔位和孔深进行,避免出现钻孔位置偏离设计图纸的情况。
2. 钻孔直径:钻孔直径的控制应按照设计要求进行操作,遵循孔直径应大于主筋直径的原则。
3. 钻孔倾斜度:钻孔倾斜度的控制应控制在设计规定值的范围内,避免因倾斜度过大带来钻穿难度、灌注孔内混凝土掺杂泥土等问题。
(二)灌注施工控制1. 灌注浆液比例:灌注浆液比例应按施工图纸及规范要求进行配制,保证灌注孔内浆液比例的均匀性。
2. 灌注孔口水平度:灌注孔口的水平度应控制在设计规定值的范围内,避免孔口水平度过高,导致孔底灌注不均匀,影响灌注桩的整体性和承载能力。
钻孔灌注桩施工质量控制要点钻孔灌注桩是一种常用的地基处理方法,广泛应用于建筑工程中。
在施工过程中,合理的质量控制对于保证工程的安全和稳定起着关键作用。
本文将探讨钻孔灌注桩施工质量控制的要点,包括钻孔施工、灌注浆料和桩身质量的控制。
1. 钻孔施工质量控制要点:1.1 钻孔直径和深度的控制:根据设计要求,合理控制钻孔的直径和深度是确保施工质量的关键。
施工人员应根据现场地质条件,合理选择钻孔直径和深度,并确保钻孔的垂直度和平整度。
1.2 钻孔清洁度控制:在进行灌注桩施工之前,必须保证钻孔的清洁度。
施工人员应采取适当的清洁措施,如使用清洗管道和高压水洗等,确保钻孔内无杂物和水分。
2. 灌注浆料质量控制要点:2.1 浆料组成控制:灌注浆料的组成直接影响到灌注桩的质量。
施工人员应严格按照设计要求调配浆料的配比,确保浆料的粘度、强度和流动性等性能指标符合要求。
2.2 浆料的完整性和稳定性控制:施工人员应对灌注浆料的完整性和稳定性进行严格控制。
在搅拌和输送过程中,应避免浆料中出现明显的分层和沉淀现象。
3. 桩身质量控制要点:3.1 随桩检测控制:在灌注桩施工过程中,应进行随桩检测,及时掌握桩身的质量信息。
常用的随桩检测方法包括超声波检测、钢筋探伤和桩身体积测量等。
3.2 力学性能控制:施工人员应对灌注桩的力学性能进行严格控制。
包括桩身的抗压强度、抗剪强度以及抗折等力学性能指标。
3.3 焊接质量控制:对于采用钢筋加固的钻孔灌注桩,施工人员应对焊接质量进行控制。
包括焊接接头的质量、焊缝的牢固性和焊接尺寸的准确性等。
总结:钻孔灌注桩施工质量控制是保障工程质量的重要环节。
通过合理控制钻孔施工质量,严格控制灌注浆料质量,以及确保桩身质量的控制要点,可以有效提高钻孔灌注桩的施工质量,从而保证工程的安全和稳定。
施工人员应在实际施工中严格按照设计要求进行操作,并及时随桩检测和检验,以确保施工质量的合理控制和提高。
钻孔灌注桩施工质量控制要点1、钻孔灌桩桩施工有两大特点:一是施工工序多且工艺较为复杂,施工过程的控制受人为因素影响较大;二是施工过程隐蔽性较强,待全部施工完成后,如发现存在较大的质量问题,很难作返工处理,故应抓好每道工序的质量控制、检测、验收工作。
2、护筒长度应适应地层的情况且应保证孔口不塌为限,一般为2-4m,深水或软基地层应增加护筒长度;护筒的顶标高应高出地面30cm或水面1.0~2.0m,应高出承压水头2.0m 以上;护筒中心位置偏差应控制在5cm以内,应严格复核护筒顶标高,施工中一般以护筒顶标高作为测量孔深及孔底标高的基准。
水中桩或深水桩施工,搭建施工平台要稳固,有航道地段要设护围桩,确保施工安全。
3、对已经完全就位且对中的钻机进行严格检查,要求钻杆顶吊钩、卡盘中心、钻尖与桩位中心四点成一线;检查、记录钻头高度、直径或冲击钻锤直径;检查钻架有无倾斜、位移,护筒有无位移;4、随时记录钻孔深度的地层变化情况,尤其要检查核实各层界面的标高,以便与图纸地质剖面图相核对。
桥梁工程师必须熟悉桩基所在场地地质分布情况,特别是岩层的分布,以判断嵌岩桩的入岩深度,入岩深度必须达到设计要求;钻进过程中,控制泥浆比重、水头高度和钻进速度,防止塌孔现像,并应有详细记录。
5、钻孔到设计标高清孔完毕后,检查孔深、孔径、孔位偏差、孔倾斜度、泥浆指标(一般包括比重、含砂率、粘度)、沉淀层厚度等,所有检测项均应符合桥质量标准及设计要求。
6、岩溶地质桩长50m以内的优先考虑采用冲击钻机成孔,50m以上桩长为了保证桩的垂直度应考虑大扭距回旋钻,溶洞埋置比较深且串洞较多的孔位钻进过程中要考虑长护筒跟进。
钻至离溶洞顶部1米左右时,准备足够的小片石(直径10~20cm)和粘土,粘土要做成泥球(15~20cm大小),对于半充填和无充填物的溶洞要组织足够的水源。
同时提高冲程,逐渐将洞顶击穿,防止卡钻。
对于空溶洞或半充填的溶洞,在击穿洞顶之前,要有专人密切注意护筒内泥浆面的变化,一旦泥浆面下降,应迅速补水,根据溶洞的大小按1:1的比例回填粘土和片石(掺入部分水泥)冲挤压密实,只有当泥浆漏失现象全部消失后才转入正常钻进。
十六、对本工程特点、难点和关键部位及监理实行意见、措施1、工程特点旳分析本工程为河南中烟工业有限责任企业和新郑卷烟厂联合易地技术改造项目,位于郑州经济开发区南部工业区,新征用地面积1107.34亩,其中建设用地面积868.39亩。
新建建筑物包括:联合工房、生产管理用房、生活服务用房、技术中心、综合动力中心、原料暂存库、辅料暂存库、污水处理站、废品站等,总建筑面积约25万平方米。
⑴项目实行现实状况:我企业根据郑州和新郑烟厂联合易地技术改造项目桩基工程监理服务项目招标文献并实地考察理解,目前该项目已经同意立项,项目资金已经贯彻,具有项目桩基工程监理服务招标条件,建设单位已完毕项目建设有关筹办工作。
⑵项目实行条件分析:通过现场踏勘,河南中烟工业有限责任企业郑州和新郑卷烟厂联合易地技术改造项目选址在郑州经济开发区南部工业区,地处郑州市区东南方向,南三环路南侧,机场高速公路东侧。
周围交通条件便利,市政配套完善,现场地势平坦,高差不大,满足建设需要。
同步该项目得到国家局、河南中烟及地方政府广泛支持,总体实行条件和环境很好。
⑶本项目工程特点河南中烟工业有限责任企业郑州和新郑卷烟厂联合易地技术改造项目属烟草行业卷烟生产工业建设项目,该工程具有如下特点:1)项目建设地理环境优势明显,交通便利该项目地处郑州经济开发区南部工业区,在郑州市区东南方向,距市中心约10km,交通便利,便于施工期间工程材料、构配件、半成品及施工机具旳进出场运送及投产后物流运送。
2)地质特点:根据郑州市气象资料,本工程建设区属于湿润区;场地内土层岩性以粉土为主,历史最高水位在自然地面下约4m左右,地下水类型属潜水型,因此,地基基础施工期间,可以不考虑人工降水措施。
3)根据建设场区地质状况,结合各区域建筑荷载特点,因建设场地较大,从建筑物特性和荷载条件、地层施工合适性等方面考虑,各区域或单体工程地基类型也许会采用天然地基、桩基等不一样地基。
对于灌注桩,假如需要在原有基础上,深入改善地基承载能力,可以优先考虑后注浆工艺。
钻孔灌注桩施工的质量控制提纲:一、钻孔灌注桩施工的技术原理和要点二、钻孔灌注桩施工的常见问题及解决方案三、钻孔灌注桩施工的质量控制流程及方法四、钻孔灌注桩施工中的安全风险和预防措施五、钻孔灌注桩施工的质量保证及质量检测方法一、钻孔灌注桩施工的技术原理和要点钻孔灌注桩是一种用于加固地基的重要工程技术。
其施工过程是在地面上预先钻出一定深度的孔洞,再将混凝土灌注至孔洞内。
在此过程中,需要遵循一系列的技术原理和要点:(1)施工前需要进行地质勘探,预先判断地基的条件及深度,以便确定钻孔灌注桩的长度及类型。
(2)确定好钻孔的位置及孔径,并进行标记等工作。
(3)钻孔过程中需进行洗孔和进尺检查,确保孔径和深度符合要求。
(4)灌浆时需先灌浆至孔底,然后再慢慢提升灌浆管,同时进行震动和振捣等措施,以确保混凝土充填均匀,无空洞。
(5)施工完成后需进行标高测量及验收,检查灌浆质量和孔径是否符合要求等。
二、钻孔灌注桩施工的常见问题及解决方案在钻孔灌注桩施工中可能会遇到各种问题,例如孔洞不够深、孔径不达标、灌浆不均匀、孔底泥位过高等。
针对这些问题,可采取以下解决方案:(1)孔洞不够深:可以在孔底钻孔并灌注,然后再进行挖掘。
(2)孔径不达标:可采用加大挖孔直径的方式,或在孔口加装衬筒等。
(3)灌浆不均匀:需采用多支灌浆管,且管与管之间分层灌浆,以避免造成空洞。
(4)孔底泥位过高:需先在孔底加装砂垫,再灌浆至孔底,以避免底部泥位过高导致灌浆不均匀。
三、钻孔灌注桩施工的质量控制流程及方法钻孔灌注桩施工的质量控制过程包括施工前、施工中、施工后的控制环节。
具体方法如下:(1)施工前:进行地质勘探,确定孔径和孔深,制定相关施工方案。
(2)施工中:进行洗孔、进尺检查、孔底清理、灌浆、振捣等措施,并对施工过程中的关键工序进行现场质量检查。
(3)施工后:进行标高测量、验收及检测,检查孔径和灌浆质量是否符合要求。
四、钻孔灌注桩施工中的安全风险和预防措施钻孔灌注桩施工中存在一些安全风险,如桩机设备操作不当、灌浆管脱落、坍塌等。

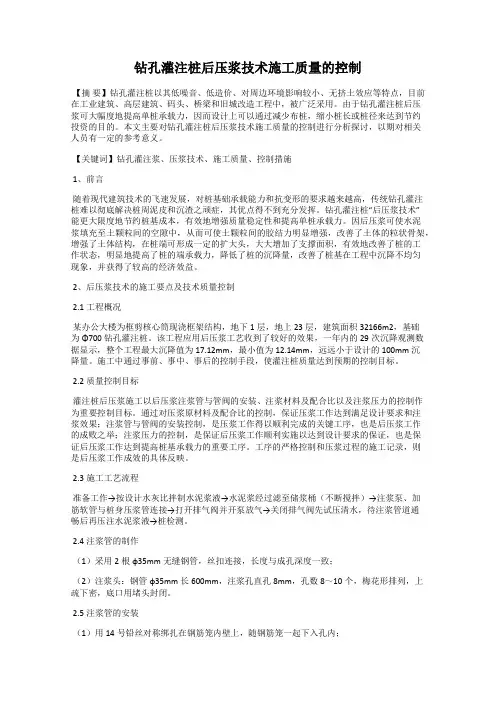

钻孔灌注桩后压浆技术施工质量的控制【摘要】钻孔灌注桩以其低噪音、低造价、对周边环境影响较小、无挤土效应等特点,目前在工业建筑、高层建筑、码头、桥梁和旧城改造工程中,被广泛采用。
由于钻孔灌注桩后压浆可大幅度地提高单桩承载力,因而设计上可以通过减少布桩,缩小桩长或桩径来达到节约投资的目的。
本文主要对钻孔灌注桩后压浆技术施工质量的控制进行分析探讨,以期对相关人员有一定的参考意义。
【关键词】钻孔灌注浆、压浆技术、施工质量、控制措施1、前言随着现代建筑技术的飞速发展,对桩基础承载能力和抗变形的要求越来越高,传统钻孔灌注桩难以彻底解决桩周泥皮和沉渣之顽症,其优点得不到充分发挥。
钻孔灌注桩“后压浆技术”能更大限度地节约桩基成本,有效地增强质量稳定性和提高单桩承载力。
因后压浆可使水泥浆填充至土颗粒间的空隙中,从而可使土颗粒间的胶结力明显增强,改善了土体的粒状骨架,增强了土体结构,在桩端可形成一定的扩大头,大大增加了支撑面积,有效地改善了桩的工作状态,明显地提高了桩的端承载力,降低了桩的沉降量,改善了桩基在工程中沉降不均匀现象,并获得了较高的经济效益。
2、后压浆技术的施工要点及技术质量控制2.1工程概况某办公大楼为框剪核心筒现浇框架结构,地下1层,地上23层,建筑面积32166m2,基础为Φ700钻孔灌注桩。
该工程应用后压浆工艺收到了较好的效果,一年内的29次沉降观测数据显示,整个工程最大沉降值为17.12mm,最小值为12.14mm,远远小于设计的100mm沉降量。
施工中通过事前、事中、事后的控制手段,使灌注桩质量达到预期的控制目标。
2.2质量控制目标灌注桩后压浆施工以后压浆注浆管与管阀的安装、注浆材料及配合比以及注浆压力的控制作为重要控制目标。
通过对压浆原材料及配合比的控制,保证压浆工作达到满足设计要求和注浆效果;注浆管与管阀的安装控制,是压浆工作得以顺利完成的关键工序,也是后压浆工作的成败之举;注浆压力的控制,是保证后压浆工作顺利实施以达到设计要求的保证,也是保证后压浆工作达到提高桩基承载力的重要工序。

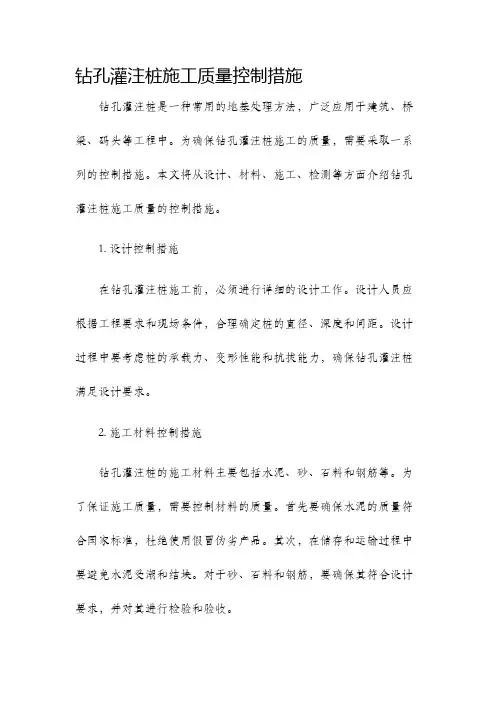

钻孔灌注桩施工质量控制措施钻孔灌注桩是一种常用的地基处理方法,广泛应用于建筑、桥梁、码头等工程中。
为确保钻孔灌注桩施工的质量,需要采取一系列的控制措施。
本文将从设计、材料、施工、检测等方面介绍钻孔灌注桩施工质量的控制措施。
1. 设计控制措施在钻孔灌注桩施工前,必须进行详细的设计工作。
设计人员应根据工程要求和现场条件,合理确定桩的直径、深度和间距。
设计过程中要考虑桩的承载力、变形性能和抗拔能力,确保钻孔灌注桩满足设计要求。
2. 施工材料控制措施钻孔灌注桩的施工材料主要包括水泥、砂、石料和钢筋等。
为了保证施工质量,需要控制材料的质量。
首先要确保水泥的质量符合国家标准,杜绝使用假冒伪劣产品。
其次,在储存和运输过程中要避免水泥受潮和结块。
对于砂、石料和钢筋,要确保其符合设计要求,并对其进行检验和验收。
3. 施工工艺控制措施钻孔灌注桩的施工工艺包括钻孔、灌注和打钢筋等工序。
在施工过程中,要严格按照规范要求进行操作。
钻孔时要确保钻孔直径和深度满足设计要求,并采取合适的冲洗和清洁措施保证孔壁的干燥和光洁。
灌注时要保证水泥浆的质量和配比,控制灌注速度和压力,避免产生空洞和错层等缺陷。
打钢筋时要严格按照设计要求和施工图纸进行布置和固定,保证钢筋的受力性能。
4. 检测控制措施钻孔灌注桩的质量检测是施工过程中的重要环节。
通过检测可以及时发现并处理施工中出现的问题,确保钻孔灌注桩的质量。
常用的检测方法包括静载试验、超声波检测、钢筋探伤等。
检测人员应严格按照检测要求进行操作,并对检测结果进行准确和合理的分析。
综上所述,钻孔灌注桩施工质量控制是确保工程质量的重要环节。
通过设计控制、材料控制、施工工艺控制和检测控制等措施,可以有效地提高钻孔灌注桩的施工质量,保证工程的安全和可靠。
施工方和监理单位要严格按照规范要求进行操作,确保每个环节都符合设计要求和相关标准,从而最大程度地保障工程的质量和可持续发展。
