土建工程比较容易漏项的项目
- 格式:doc
- 大小:25.50 KB
- 文档页数:2

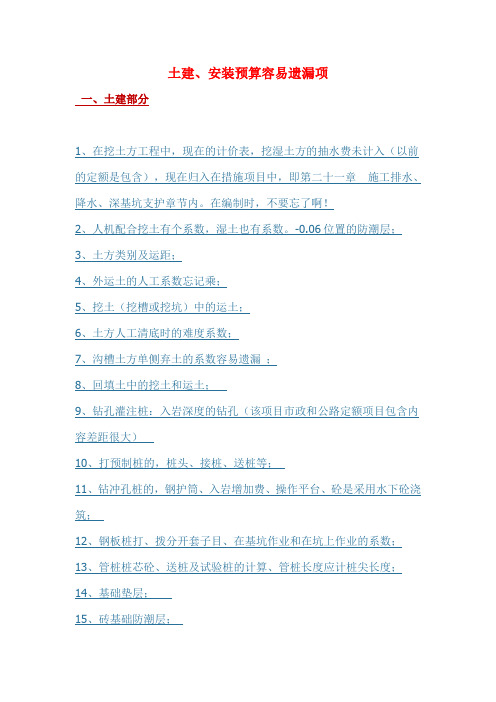

土建、安装预算容易遗漏项一、土建部分1、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
在编制时,不要忘了啊!2、人机配合挖土有个系数,湿土也有系数。
-0.06位置的防潮层;3、土方类别及运距;4、外运土的人工系数忘记乘;5、挖土(挖槽或挖坑)中的运土;6、土方人工清底时的难度系数;7、沟槽土方单侧弃土的系数容易遗漏;8、回填土中的挖土和运土;9、钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)10、打预制桩的,桩头、接桩、送桩等;11、钻冲孔桩的,钢护筒、入岩增加费、操作平台、砼是采用水下砼浇筑;12、钢板桩打、拨分开套子目、在基坑作业和在坑上作业的系数;13、管桩桩芯砼、送桩及试验桩的计算、管桩长度应计桩尖长度;14、基础垫层;15、砖基础防潮层;16、基础大放脚顶面防腐;17、构造柱的突出部分;18、预制板间的现浇带;19、预制板梁砼:板梁封头砼、运输、安装;20、屋脊线、盖板;主要是零星部件!21、一些零星的、小型构件砼容易漏算;22、构造柱圈过梁模板砼计算;23、不同砼等级浇筑时设置的快易收口网;24、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;25、卫生间等墙体上的砼翻边(当然此类属于划分问题,未算部分往往在墙体中计入了,可是在编制清单中这是个醒目的问题哦);26、没有详细的布置图,但图纸说明中提到的项目。
如填充墙的构造柱、砌体加筋等;27、容易漏大体积砼里设置的金属导热管;28、板的负筋分布筋很容易漏,因为图纸根本没反映;29、钢架中还有个东西容易忘,就是支撑钢筋用的马凳,实际施工中这个也是不小的数字,而且很烦;30、钢筋工程按规范要求加强部分的很容易漏;31、梁高超过700MM和墙的对拉螺栓;32、框架柱部分的砌体加固;33、以投影面积计算的砼工程(楼梯、阳台等)中砼含量大于定额含量应调整;34、预埋铁件;35、楼梯栏杆中的预埋铁件,楼梯预埋件;36、清单投标报价中,预制构件以个计价时,预制构件上的预埋铁件;37、土建工程为二装的预留预埋件;38、沉降观测点的钢筋头及所用的人机费;39、砖砌栏板1/4、1/2厚定额按900考虑,每增加或减少人材机需调整;40、加气块墙面处理;41、楼梯石材踏步开槽容易漏掉;42、细石混凝土地面中的混凝土强度调整;43、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目;44、不规则墙面抹灰、墙面钉钢丝网等人工增加;45、墙面抹灰垂直高度超高抹灰厚度调整;46、外墙抹灰中的分格嵌缝项目,一般的也较容易疏忽的;47、容易把室外台阶的底面抹灰漏掉;48、木制作的油漆;49、门窗中的油漆及五金;50、桩芯圆钢板、预埋铁件等刷防锈漆等;51、散水的油膏灌缝;52、女儿墙变形缝的沥青麻丝;53、各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝;54、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;55、防水材料附加层厚度的调整;56、出屋面烟囱;57、在平屋面保温屋面中排汽孔;58、阳台处的雨水管;59、装饰中的门的特殊五金,尤其是防火门;60、墙面装饰不同的装饰材料接缝处理;61、顶棚扣板四周压线易漏算;62、在做装饰装修时清单项目多是按完成面计算的。
土建工程量八大计算范围、公式、难点及注意事项土建工程量八大计算范围、公式、难点及注意事项土建工程工程量的计算是工程审计的重点,重点分类为墙体、门窗、过梁、阳台、挑檐、雨蓬、柱子、梁等八个方面,这里详细汇集这八个方面的计算范围、公式、难点及注意事项,对造价入门有一定的帮助;一、墙体计算方法1、墙体工程量:砖基础与墙身的划分,以首层设计室内地坪为界,设计室内地坪以下为基础,以上为墙身;如墙身与基础为两种不同材质时,按材质不同处为分界线。
(1)墙体体积:砼墙;砖墙。
(2)砼墙模板(3)砼墙高度超过3.6m增价(4)内外脚手架2、墙体工程量计算方法⑴墙体体积=长×宽×高—门窗洞口体积—墙内过梁—墙内柱—墙内梁等。
①实心砖墙、空心砖墙及石墙均按设计图示尺寸以体积计算。
扣除门窗洞口、过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积。
不扣除梁头、板头、檩头、垫木、木楞头、沿缘木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积0.3m2以内的孔洞所占体积。
凸出墙面的腰线、挑檐、压顶、窗台线、虎头砖、门窗套的体积亦不增加,凸出墙面的砖垛并入墙体体积内。
a墙长度:外墙按中心线,内墙按净长计算。
b墙高度:i外墙:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架且室外均有天棚者算至屋架下弦底另加200mm;无天棚者算至屋架下弦底另加300mm,出檐宽度超过600mm时按实砌高度计算;平屋面算至钢筋混凝土板底。
ii内墙:位于屋架下弦者,算至屋架下弦底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至楼板顶;有框架梁时算至梁底。
iii女儿墙:从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面)。
iv内、外山墙:按其平均高度计算。
v围墙:高度算至压顶下表面(如有混凝土压顶时算至压顶下表面)围墙柱并入围墙体积内。
②现浇混凝土墙按设计图示尺寸以体积计算。
预算中容易漏的100项QQ空间新浪微博腾讯微博人人网更多12452011-09-08 16:09:01 作者:来源:建设人材机网1 在平屋面保温屋面中排汽孔2 楼梯栏杆中的预埋铁件3 油漆、涂料施工用脚手架4 预制板梁砼:板梁封头砼、运输、安装5 钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6 户内管道安装的吹扫容易遗漏7 室外管道安装的超高费8 角钢的制作安装及其主材费用9 沟槽土方单侧弃土的系数容易遗漏10 外运土的人工系数忘记乘11 电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度12 在配电柜安装清单中基础型钢容易漏13 给排水上管道安装清单中套管容易漏14 风管穿墙的封堵15 调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!20、一些零星的、小型构件砼容易漏算;21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件。
26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目27、板的负筋分布筋很容易漏,因为图纸根本没反映。
除了要看下工地看看以外,没别的办法。
28、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
工程漏项就是漏量算量在造价业被看成是最低级别人员从事的工作,甚至认为是工具就可以完成的任务。
如果用这种态度来对待算量工作,算量的人最终将变为一台高级电脑,自己的劳动力成为其他人使用的工具,这样的工作将变得毫无创意和成就感。
一些自称专家的人经常自诩:“对着工程量清单描述就可以组出清单综合单价。
”这种经验的展示可以体现一个人的价值,但这种方法绝不可取。
土建中的钢筋、砼构件清单项目直接通过清单描述组价偏差也许不大,但土方工程用清单量做为定额量来组价一定会出大问题,并且土方问题已经成为了土建工程的通用问题。
细分析其原因,实际量差出现在措施费上。
清单按基础的面积*深度来计算清单量是理论土方量。
但土方不会按人的意愿去自己塑造形态,基础深度达到一定程度,四壁的承载力不能满足土方自重时,土方就会自然塌陷。
这就出现了第一项措施费用----安全措施费用。
解决土方自然塌陷的安全措施有多种,放坡是其中的首选,也是最简便、最经济的方法。
其原理是人为把将来要塌陷的土方提前挖掘清运。
这部分挖、运放坡量同样需要费用,土方放坡实际就是安全措施费中的量。
第二项措施费用----预留工作面。
清单量是理论土方量,人要对基础外壁进行操作,总要有个站脚的地方。
300mm宽的工作面人在其中绑筋、支模板确实空间狭窄点。
如果基础的周长是400米,深度是5米,采取预留工作面的措施土方量就是400*5*0.3=600立方。
组价时不看图纸怎么知道基础的周长、深度和放坡系数,最终报价土方费用亏损30%。
不是组价人不知道挖方单价成本,而是组价人忽视了措施费用产生的量。
脚下同样的土,对于工程承包方而言性质就分成了三种。
平时土建措施取费,人们总是想到脚手架、模板、塔吊基础等,谁也没有真正理解土方里的两部分措施费产生的清单与定额工程量之间的差异。
要是装修项目,每个清单项目都要由几道工序完成,在考虑各道工序的量,之间又会有多少变化?因为措施费的产生而衍生出来的量,更是五花八门。
清单报价中〕建筑工程造价预算容易遗漏的100项1 在平屋面保温屋面中排汽孔2 楼梯栏杆中的预埋铁件3 油漆、涂料施工用脚手架4 预制板梁砼:板梁封头砼、运输、安装5 钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6 户内管道安装的吹扫容易遗漏7 室外管道安装的超高费8 角钢的制作安装及其主材费用9 沟槽土方单侧弃土的系数容易遗漏10 外运土的人工系数忘记乘11 电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度12 在配电柜安装清单中基础型钢容易漏13 给排水上管道安装清单中套管容易漏14 风管穿墙的封堵15 调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!20、一些零星的、小型构件砼容易漏算;21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件。
26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目27、板的负筋分布筋很容易漏,因为图纸根本没反映。
除了要看下工地看看以外,没别的办法。
28、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
在编制时,不要忘了啊!29、各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝;30、构造柱的突出部分;31、预制板间的现浇带;32、打预制桩的,桩头、接桩、送桩等。
结算中容易漏算的项目。
请大家继续完善如果觉得还有什么没写上的,希望大家跟贴补上,让大家共享,谢谢。
工程量计算容易漏项的项目1、在平屋面保温屋面中排汽孔项目。
2、楼梯栏杆中的预埋铁件。
3、油漆、涂料用脚手架项目。
4、预制板梁砼:板梁封头砼、运输、安装5、钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6、户内管道安装的吹扫项目容易遗漏;7、室外管道安装的超高费;8、角钢的制作安装项目及其主材费用;9、沟槽土方单侧弃土的系数容易遗漏;10、外运土的人工系数忘记乘;11、电缆、电线等项目上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度;12、在配电柜安装清单中基础型钢容易漏;13、给排水上管道安装清单中套管容易漏;14、风管穿墙的封堵。
15、调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!20、一些零星的、小型构件砼容易漏算21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目27、板的负筋分布筋很容易漏,因为图纸根本没反映。
除了要看下工地看看以外,没别的办法28、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
施工现场常见安全隐患违规违章行为大全施工现场是工程建设中不可或缺的一部分,但由于施工现场的环境复杂、施工作业多样化,很容易出现各种事故,这不仅对施工人员的安全造成威胁,还会严重影响到工程的质量和进度。
因此,施工现场的安全管理非常重要。
下面就是施工现场常见的安全隐患和违规违章行为,为大家做一详细的介绍。
一、建筑物本身存在的安全隐患1.建筑材料质量不合格:建筑材料是施工的基础,如果用材不当很容易导致建筑物垮塌,对施工人员造成威胁。
2.立柱垂直度不达标:建筑物的支撑结构需要保证垂直度,若立柱垂直度不达标,建筑物将无法承受力量,一旦发生事故后果不堪设想。
3.脚手架搭设不规范:脚手架搭设时需要根据规范进行搭设,如果不符合要求会出现脚手架坍塌、损坏施工人员等安全隐患。
4.门窗玻璃设置不当:门窗、玻璃的质量和设置都需要符合规范,否则在施工期间可能出现不必要的伤害。
5.楼层的结构稳定性:每个楼层的结构稳定性是保证整栋楼房稳定的重要环节,如果不稳定会出现楼层坍塌等意外。
二、施工机具的安全问题1.机具损坏:施工过程中,机具的磨损和损坏都会影响道路和人的安全,应及时维修和更换。
2.机具操作不当:机具操作人员需要根据规范进行操作,否则会出现伤害和其他事故。
3.机具选型和数量不充足:施工过程中,如果机具的选型和数量不足,将面临工程进度延误、效率低下等问题。
4.机具维护保养不足:施工机具的维护保养好坏将直接影响机具的使用寿命和工作效率。
5.机具位置不当:在使用机具时需选择位置,不能影响行人、车辆通行,也不能影响周围环境。
三、施工现场的其他安全问题1.施工人员的安全问题:在施工过程中,如果工人的操作不符合要求,伤害发生率就会升高。
需要引起注意的是,年轻的工人、新进工人在施工过程中,出事故的几率更高,需要更加注意。
2.施工材料的安全问题:施工材料涉及到很多方面,如下料误差、存放不当、选择质量差的材料等都会影响施工的安全,因此需要提高材料选择的品质管理。
各分项工程质量通病防治措施各分项工程质量通病是指在建设过程中,不同的工程分项存在着一些常见的质量问题。
这些问题可能会对整个工程的安全性和可靠性产生不利影响。
因此,为了保证工程质量,必须采取相应的防治措施。
以下是几个常见的分项工程质量通病及其防治措施。
1.土建工程通病:(1)基础不牢固:防治措施包括在设计阶段合理选取地基处理方式,施工时进行严格的基坑监测和地基处理,确保基础稳定。
(2)砌筑质量差:防治措施包括合理选择砌筑材料,加强砌筑过程中的质量监督和验收,保证砌筑质量。
(3)墙体开裂:防治措施包括合理设计墙体结构,加强墙体施工过程中的质量管理,防止墙体开裂。
2.给水排水工程通病:(1)管道破损:防治措施包括选用质量好的管材和配件,严格执行施工工艺标准,避免管道破损。
(2)渗漏现象:防治措施包括加强管道密封处理,进行全面的压力测试和渗透试验,确保管道无渗漏。
(3)设备故障:防治措施包括选购品牌可靠的设备,定期进行维护保养,确保设备正常工作。
3.电气工程通病:(1)电线老化:防治措施包括使用符合国家标准的电线,进行适当的电线敷设和保护,定期进行电线的检测和更换。
(2)电路短路:防治措施包括合理设计电路结构,避免线路交叉和过负荷运行,定期进行线路的检测和维修。
(3)设备故障:防治措施包括选购质量可靠的设备,定期进行设备维护和保养,确保设备正常工作。
4.暖通工程通病:(1)供暖不均匀:防治措施包括合理选择供暖设备,进行系统调试和平衡调节,确保供暖均匀。
(2)风管漏风:防治措施包括加强风管的密封处理,进行风管系统的压力测试和漏风检测。
(3)设备故障:防治措施包括选购可靠的设备,定期进行设备维护和保养,确保设备正常工作。
5.工程质量监督通病:(1)监理不到位:防治措施包括加强监理的组织和管理,确保监理人员对工程质量进行全程监控。
(2)验收不严格:防治措施包括制定严格的验收标准和程序,对工程质量进行全面的验收,确保合格率达到要求。
工程中关于漏项项目的合同合同背景:甲方(以下简称“业主”):乙方(以下简称“承包商”):鉴于业主与承包商就某项工程进行了前期洽谈,并签订了《工程合同》(以下简称“原合同”),原合同中包含了工程项目的范围、工程量、工程费用等内容。
但由于在合同签订前,双方对工程项目的某些细节尚未充分沟通,导致原合同中存在部分漏项项目。
为了保障双方的合法权益,经双方友好协商,就原合同中漏项项目达成如下补充协议:一、工程项目的漏项项目1.1 根据原合同的约定,工程项目的范围应包括如下内容:(1)土建工程;(2)安装工程;(3)装修工程;(4)其他附属工程。
1.2 经双方核实,原合同中未约定的漏项项目如下:(1)工程项目的环境保护措施;(2)工程项目的安全防护措施;(3)工程项目的质量检测与验收;(4)工程项目的保修与维护;(5)其他与工程项目相关的配套设施。
二、漏项项目的合同价款及支付方式2.1 双方同意,根据国家相关法律法规、政策规定和市场行情,结合工程项目的实际情况,对漏项项目进行合理估算,并确定合同价款。
2.2 双方同意,漏项项目的合同价款为人民币【】元整(大写:【】元整),计入原合同总价款中。
2.3 支付方式按照原合同的约定执行,即业主按照工程进度支付工程款,承包商按约定提供相应的工程进度报告。
三、漏项项目的施工及验收3.1 承包商应按照原合同的约定,负责漏项项目的施工。
施工过程中应严格遵循国家相关法律法规、政策规定和行业标准,确保工程质量、安全、进度等方面的要求。
3.2 业主或其委托的第三方机构对漏项项目进行验收,验收合格后,承包商应按照原合同的约定承担相应的保修责任。
四、违约责任及争议解决4.1 双方应严格按照本补充协议的约定履行各自的权利和义务。
如一方违约,应承担违约责任,向守约方支付违约金,并赔偿因此给对方造成的损失。
4.2 双方在履行合同过程中发生的争议,应首先通过友好协商解决;协商不成的,可向合同签订地的人民法院提起诉讼。
土木工程知识点-浅议如何保证清单工程量没有重大漏项或出错《建设工程工程量清单计价规范》(GB50500-2008)(以下简称08计价规范)第3.1.2条规定:采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。
本条款为强制性条文。
招标人对编制的工程量清单的准确性和完整性负责。
投标人依据工程量清单进行投标报价,对工程量清单不负有核实的义务,更不具有修改和调整的权力。
工程量清单作为投标人报价的共同平台,其准确性数量不算错,其完整性不缺项漏项,均应由招标人负责,如招标人委托工程造价咨询人编制,责任仍应由招标人承担。
至于工程造价咨询人应承担的具体责任则应由招标人与工程造价咨询人通过合同约定处理或协商解决。
由此可见,在工程建设过程中作为确认工程造价的基础性资料,工程量清单的作用日趋显著。
而作为工程量清单的编制主体甲方和中介咨询单位,需要认真对待,严格要求,提高工程量清单的编制水平。
如何保证清单工程量没有重大漏项或出错是甲方、中介咨询单位工程造价专业工作者面临的一项十分重要的任务。
一、工程量清单的作用和编制目的工程量清单作为确认工程造价基础的工程实物量,要保证工程造价的合理确定和控制,其准确性十分重要。
工程量清单主要部分为工程量表,通常是按分部工程划分,各分部工程和分项工程子目次序按施工的先后排列,其工作内容与所采用的技术规范相一致。
工程量清单编制的繁易主要与合同形式有关,取决于设计深度,与图纸相对应。
工程量清单,首先是供投标者报价用,为投标者提供一个共同的竞争性投标的基础(也是评标的基础);其次,工程量清单中的单价或价格是施工过程中工程计量与工程价款的支付依据;另外,当工程变更和结算时,其单价或价格也是合同价格调整或索赔的重要参考资料。
可以说工程量清单的应用已经渗透到工程建设的全过程。
二、提高工程量清单编制准确性的措施(一)编制工程量清单应遵循客观、公正、公平的原则,保证其科学合理性。
土建工程比较容易漏项的项目: 1、砌体拉结筋2、基础防潮层3、屋面排气帽及落水管等4、主体的预埋件及预留洞口的过梁5、装修中的零星砌体(便台等)、女儿墙内侧抹灰6、零星:窗台板、窗帘盒、镜面、卫生纸盒等零星构件7、门窗:门锁8、土方:应注意土质、运距、地下水情况、支护等9、吊顶:块料吊顶的收边线、石膏板吊顶的灯槽、嵌缝10、措施:垂直运输及特殊的脚手架搭设等以上为本人一部分值得参考的经验之谈,相信对你有帮助!
jmh1979 at 2008-2-14 09:53:12
主题是“大家总结预结算漏项”我手头上找到一份这方面材料,大家看看也许有所帮助。
工程量计算容易漏项的项目1、在平屋面保温屋面中排汽孔项目。
2、楼梯栏杆中的预埋铁件。
3、油漆、涂料用脚手架项目。
4、预制板梁砼:板梁封头砼、运输、安装5、钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6、户内管道安装的吹扫项目容易遗漏;
7、室外管道安装的超高费;8、角钢的制作安装项目及其主材费用;9、沟槽土方单侧弃土的系
数容易遗漏;10、外运土的人工系数忘记乘;11、电缆、电线等项目上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度;12、在配电柜安装清单中基础型钢容易漏;13、给排水上管道安装清单中套管容易漏;14、风管穿墙的封堵。
15、调节阀试压冲洗临时短管制作安装。
16、设备安装吊装机具摊消。
17、工艺管道安装中法兰安装的螺栓是未计价材料。
18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。
在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。
19、屋脊线、盖板!主要是零星部件!20、一些零星的、小型构件砼容易漏算21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目27、板的负筋分布筋很容易漏,因为图纸根本没反映。
除了要看下工地看看以外,没别的办法28、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章施工排水、降水、深基坑支护章节内。
在编制时,不要忘了啊!29、各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝;30、构造柱的突出部分;31、预制板间的现浇带;32、打预制桩的,桩头、接桩、送桩等。
33、钻冲孔桩的,钢护筒、入岩增加费、操作平台、砼是采用水下砼浇筑。
34、钢板桩打、拨分开套子目、在基坑作业和在坑上作业的系数。
35、没有详细的布置图,但图纸说明中提到的项目。
如填充墙的构造柱、砌体加筋等36、措施项目费用的大体积砼的测温费37、土建工程为二装的预留预埋件38、土建工程中窨井、化粪池项目如套综合定额,别漏了其中相应的措施项目,如挖湿土排水费、基坑排水费及脚手、模板费等39、暖通工程中容易遗留的项目:1)空调风管阀门、静压箱,风机盘管回风箱的保温;2)设备本体与管道连接中的法兰;3)屋面水系统管道中的土建支墩;4)末端设备采用的减振措施。
40、合同文件并不是一张纸,包括投标文件等,施工组织设计直接影响措施费的构成,按照规范施工则是合同内容之一。
比如投标时按24小时连续施工考虑,夜间施工措施费就不能不考虑,噪声等环境保护费用也不是简单的费率就可以代替的。
再比如设计图纸规定用PE给水管,但并未说明屋面部分要采取什么措施,按规范PE管不能爆晒,应有保护措施,报价时就应该考虑。
另外,定额和规范不符时,应以规范为准,因为验收以规范为准。
41、对清单项目和下挂定额子目的衔接不能完全掌握(包括工程量计算规则、工作内容等)。
定额有计算规则,清单有计算规则,两者必须一致。
比如前面多次有人提到的管道支架和穿墙套管,按清单是应该计算,不过室内管道安装定额通常都包含支架和套管(各地规定有不同),再计算就重复了。
42、楼梯石材踏步开槽容易漏掉,墙面装饰不同的装饰材料接缝处理,顶棚扣板四周压线易漏算。
43、土建里面的:人机配合挖土有个系数,湿土也有系数。
-0.06位置的防潮层。
44、土建中还有个东西容易忘,就是支撑钢筋用的马凳,实际施工中这个
也是不小的数字,而且很烦45土方类别及运距;46、洞内、地下室内等需照明施工的人工费增加40%;47、构造柱圈过梁模板砼计算;48、管桩桩芯砼、送桩及试验桩的计算、管桩长度应计桩尖长度;49、砖砌栏板1/4、1/2厚定额按900考虑,每增加或减少人材机需调整;50、桩芯圆钢板、预埋铁件等刷防锈漆等;51、不规则墙面抹灰、墙面钉钢丝网等人工增加;52、墙面抹灰垂直高度超高抹灰厚度调整;53、电气竖井桥架工程量统计有出入,原设计没有具体的安装大样图,由预算人员根据经验自行考虑安装方式。
54、高大厂房安装所用脚手架费用。
一般钢结构不搭设脚手架。
55、钢筋工程中的垫铁可算在钢筋工程中?(按各地情况)。
56、抹灰工程中用的那个铁丝网山东省2006版消耗定额已单设子目,进入直接工程费。
57、脚手架费用应以被批准的施工组织设计中的做法计算。
58、装饰中的门的特殊五金,尤其是防火门。
59、容易把室外台阶的底面抹灰漏掉60、容易漏大体积砼里设置的金属导热管61、不同砼等级浇筑时设置的快易收口网62、在做装饰装修时清单项目多是按完成面计算的。
很多项目看起来是完整的,如果不仔细看设计图纸和施工规范及招标文件是很容易漏算,导致清单组价不合理。
63、夹板基层的防潮防火及防虫等处理,石材防潮处理,石材、抛光砖等边角磨边抽槽等细部处理,浅色的石材做地面多用白水泥等。
较高的天花吊筋的反撑措施及防护,特殊装饰部位按设计要求拼接时需裁减材料时的损耗等。
64、梁高超过700MM和墙的对拉螺栓;65、框架柱部分的砌体加固;
66、基础满堂脚手架67、梁板墙增加的单项脚手架68、外墙抹灰中的分格嵌缝项目,一般的也
较容易疏忽的。
69、脚手架项目中的油漆刷浆用脚手费容易不计的。
70、加气块墙面处理。
71、以投影面积计算的砼工程(楼梯、阳台等)中砼含量大于定额含量应调整。
72、管道与自控专业接口部分,取源部件可能会出现多算73、脚手架的搭拆容易漏项74、照明系统灯具安装超高费和其系统调试很容易遗忘75、楼梯间的最上段,记取的脚手架费不同下边。
76、防水材料附加层厚度的调整。
77、散水的油膏灌缝78、楼梯预埋件;79、卫生间等墙体上的砼翻边(当然此类属于划分问题,未算部分往往在墙体中计入了,可是在编制清单中这是个醒目的问题哦);80、地下室工程中的照明费用;81、女儿墙变形缝的沥青麻丝82、预埋铁件83、出屋面烟囱84、阳台处的雨水管85、清单投标报价中,预制构件以个计价时,预制构件上的预埋铁件86、回填土中的挖土和运土;87、挖土(挖槽或挖坑)中的运土;88、基础垫层;89、木制作的油漆;
90、砖基础防潮层91、土方人工清底时的难度系数;92、室外工艺管道安装时的脚手架费用;
93、钢结构焊接的无损检测费用;94、工艺管线的穿墙套管封堵;95、沉降观测点的钢筋头及
所用的人机费96、加气块墙面处理。
97、以投影面积计算的砼工程(楼梯、阳台等)中砼含量大于定额含量应调整。
98、施工与生产同时进行时,其费用计算往往容易遗忘99、管道与自控专业接口部分,取源部件可能会出现多算100、脚手架的搭拆容易漏项101、照明系统灯具安装超高费和其系统调试很容易遗忘102、楼梯间的最上段,记取的脚手架费不同下边。
103、防水材料附加层厚度的调整。
104、散水的油膏灌缝(范站长看到此贴应该给些奖励吧)
jmh1979 at 2008-2-14 09:54:28。
