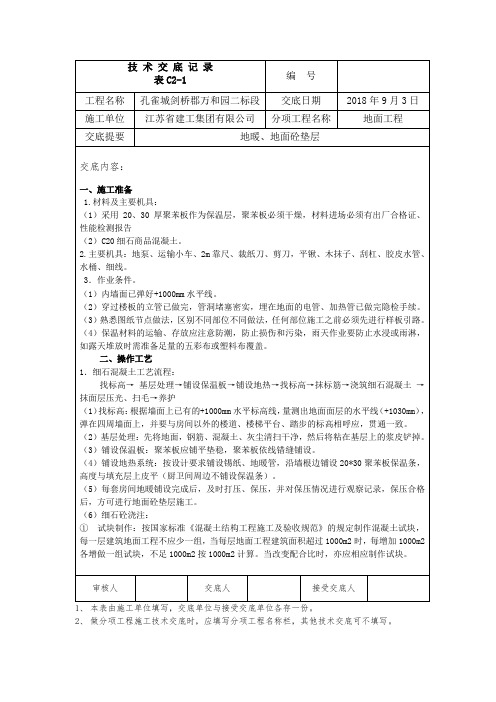

地辐热地面混凝土交底
- 格式:docx
- 大小:17.77 KB
- 文档页数:4
地辐热地面施工技术交底一、施工流程:找标高、弹面层水平线f基层处理f洒水湿润f测灰饼一设置分隔缝一浇细石碎一抹面层压光拉毛一养护。
二、施工准备1、作业条件:地辐热盘管试压完成2找标高、弹面层水平线:根据墙面上已有的+1OOm水平标高线量测地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步标高相呼应,贯通一致。
3、基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲掉、碎块凿平,最后用清水将基层冲洗干净。
4、洒水湿润,在做地坪前一天对基层表面进行洒水湿润,刷素水泥浆结合层一道。
5、抹灰饼,根据水平线标高相隔一定距离,做好面层标高如开间较大以做好的灰饼为标准抹条标筋,用括尺括平,作为碎面层厚度的标准。
6、设置分隔缝,在房间净宽、净长大于6米时必须设置分隔缝,防止地面开裂,三、浇筑细石碎:1、面层细石碎的铺设:将搅拌好的细石碎铺抹到基层地面上,紧接着用2m 长括尺顺着灰饼、标筋刮平,然后用滚筒往返,纵横滚压,直至面层出现泌水现象,撒一层干拌水泥砂拌合料,要撒均匀,再用2m括尺括平。
2、抹面层、压光:卫生间地面为压光地面,其余房间为拉毛地面;当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石碎的浆混合,使面层达到结合紧密。
3、第一遍抹压:用铁板轻轻抹压一遍,直到出浆为止。
第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁板进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。
第三遍抹压:当面层砂终凝前,即人踩上去梢有脚印,用铁板压光无抹痕时,可用铁板进行第三遍压光,此遍要用力抹压,把所有抹纹压平压光,达到面层表面光洁密实。
完后用扫把进行拉毛处理,纹路一致。
5、养护:面层抹压壳24h后进行浇水养护,每天不少于2次,养护时间一般至少不少于3d(房间应封闭,养护期间禁止进入)。
收面工作完后用棉毡、塑料薄膜进行覆盖,防止开裂。
6、冬期施工时室内温度不得低于+5℃。
地辐热施工技术交底书一、安装预备:1、必需生疏图纸,生疏管材一般性能,把握根本操作要点,严禁盲目施工;2、加热管安装前,应检查外观质量,管内不得有杂质;3、在铺设聚苯板之前,必需将地面清理干净,不得有凸凹不平地面,不得有砂石碎块、钢筋头等杂物,经现场管理人员及监理验收前方可进展下道工序施工。
二、绝热层铺设:1、聚苯板应铺设在加热管及铝箔纸下,并且采暖地板沿外墙的周边应铺设隔热层;2、绝热层铺设应平坦,绝热层相互接合应严密无缝隙,并且必需用透亮胶带纸粘结绝热层缝隙;3、铝箔纸应参差铺设,并且参差宽度不得小于5 公分,且不得大于8 公分;4、经现场治理人员及监理验收前方可进展下道工序施工。
三、加热管安装:1、同一热媒集配装置系统各分支路的加热管长度宜尽量接近,并不宜超过120 米。
不同房间和住宅的各主要房间,宜分别设置分支路。
2、加热管应依据设计图纸标定的管间距和走向敷设,加热管应保持平直,管间距的安装误差不应大于 1 公分。
加热管敷设前,应比照施工图纸核定加热管的选型、管径、壁厚,并应检查加热管外观质量,管内部不得有杂质。
加热管安装连续或完毕时,敞口处应随时封堵。
3、按设计图纸的要求,进展放线并配管。
同一通路的加热管应保持水平。
4、埋设于填充层内的加热管不应有接头。
不行避开,应设置在便于揭盖或补漏操作的地方。
5、加热管安装是应防止管道扭曲。
弯曲管道时,圆弧的顶部应加以限制,并用管卡进展固定,不得消灭“死折”。
塑料及铝塑复合管的弯曲半径不宜小于 6 倍管外径。
6、在分水器、集水器四周以及其他局部加热管排列比较密集的部位,当管间距小于 100mm 时,加热管外部应实行设置柔性套管等措施。
7、加热管出地面至分水器、集水器连接处,弯曲局部不宜露出地面装饰层。
加热管出地面至分水器、集水器下部球阀接口之间的明装管段,外部应加装塑料套管。
套管应高出装饰面 150~200mm 。
8、加热管与分水器、集水器见解,应承受卡套式、卡压式挤压夹紧连接。
一、工程名称:___________二、施工单位:___________三、施工部位:___________四、施工时间:___________五、交底内容:一、施工准备1.材料准备:(1)水泥:采用符合国家标准的水泥,应有出厂质量证明或复检合格证,进场使用前应分批对强度、安定性进行复试。
(2)砂子:宜采用平均粒径0.35~0.5mm的中砂;在使用前应根据使用要求过筛。
筛好后保持洁净。
(3)豆石:采用直径2-3cm的豆石。
(4)保温板、反射膜、铁丝网、地暖管、分、集水器等。
2.机具准备:(1)强制式砂浆搅拌机、垂直运输机械、手推车。
(2)抹灰工具:水桶、剪子、滚刷、铁锹、木铁抹子、扫帚、手锤、錾子、线包、壁纸刀、拖线板、方尺、靠尺、塞尺、探针、钢尺等。
(3)充分准备好打压设备。
二、施工前准备用料的现场加工1.地辐热地面面层:水泥:砂:豆石:水=274:704:1251:170,按照此比例拌制混凝土。
2.保温板:按各个房间大小裁割整齐满铺地面上。
三、施工作业流程1.施工前清理平整地面。
2.铺给水管及采暖供、回水管打压试验。
3.铺设保温板和铝箔反射膜及铁丝网。
4.安装采暖管。
5.打压式检验无漏水。
6.浇注前满铺板。
7.铺C15豆石混凝土填充层。
8.收面、楼地面基层清理。
四、安全技术措施1.施工人员应熟悉地暖地面施工工艺和安全技术操作规程,确保施工安全。
2.施工现场应设置安全警示标志,施工人员必须佩戴安全帽、安全带等个人防护用品。
3.施工过程中,注意通风,确保施工现场空气质量。
4.在施工过程中,如遇特殊情况,应立即停止施工,并采取相应措施进行处理。
5.施工过程中,加强现场管理,确保施工现场整洁有序。
6.加强施工现场用电安全管理,确保用电设备符合安全要求。
7.施工过程中,注意高空作业安全,确保施工人员的人身安全。
8.施工过程中,加强材料管理,防止材料被盗、损坏。
9.施工完成后,进行自检和验收,确保工程质量。
地板辐射采暖施工方案交底一、施工准备与组织一)施工准备:1、甲方施工准备工作1、1组织有关工种对地板采暖施工图纸进行会审,技术交底以便双方协作施工。
1、2提供施工用水、用电。
1、3提供地板采暖以下地面的平整度要求,正负差在10mm以内。
1、4预留各层的施工洞口,以便施工人员施工作业方便。
1、5提供利用垂直提升机运输施工材料的陪合工作。
1、6组织安排水暖专业施工以做好双方的协作工作。
①组织给水系统室内干管安装,为便于双方的施工,要求埋设深度管道上皮与地板采暖层以下地面高度一致。
②组织采暖立管与热媒集配装置的连接安装。
③组织有关部门做好对地板采暖工程质检与验收的准备工作。
④统一安排施工进度计划并组织实施。
⑤地板采暖不宜与其他施工作业同时交叉进行。
⑥地板采暖工程要与土建方紧密配合,加强合作,以确保工程质量及进度。
2、地板采暖施工方的准备工作:①组织设计与施工图纸会审工作,以熟悉图纸,了解设计意图,明确施工工艺。
②做好技术交底工作,以便各方协作施工和按照技术标准施工。
二)施工组织措施1、根据图纸使用材料的规格和甲方确定材料品种及进度计划备料。
2、协助监理、总包方对地板采暖施工前所具备的施工现场条件进行验收。
3、组织人员、材料按工程计划分批到位,并对有关人员进行技术、质量、安全全面交底。
4、为确保工程质量,做好技术资料存档及报验的准备工作。
三、材料运输与管理一)材料采购、运输与堆放1、材料必须按照图纸设计要求的材质以及集团采购中心确定的产品进货,不得私自采购。
2、地板采暖所有材料均采用汽车运输到场,根据工程进度计划制定发货清单,装车时需要采用减震措施,材料到场时由材料员负责监督卸货,点验完毕办理交接手续,要求材料装卸不得抛、扔、滚、拖,避免接触油污。
3、所有材料需分类、分规格,按照安装顺序入库堆放,并堆放整齐。
二)、材料使用管理1、建立保管领发制度2、及时履行材料报验手续3、做好分部工程验收前施工现场材料的保管工作,如发现丢失损坏,一切经济损失由责任人承担。
一、交底对象全体参与地辅热混凝土施工的作业人员、技术人员、管理人员。
二、交底目的为确保地辅热混凝土施工过程中的安全,预防事故发生,特进行安全技术交底。
三、交底内容1. 施工准备(1)施工前,对施工人员进行安全教育培训,确保作业人员掌握地辅热混凝土施工的安全知识和操作技能。
(2)审查施工图纸,了解地辅热混凝土施工的工艺流程、施工要求及安全注意事项。
(3)对施工场地进行清理,确保场地平整、畅通,无障碍物。
2. 施工过程安全措施(1)施工人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
(2)施工前,检查地辅热混凝土设备、管道、阀门等是否完好,确保施工过程中设备安全可靠。
(3)施工过程中,严格控制温度、湿度等参数,防止混凝土发生冻害、裂缝等问题。
(4)施工时,注意通风换气,确保施工环境空气质量达标。
(5)施工现场设置警示标志,提醒施工人员注意安全。
3. 人员安全(1)施工人员必须严格遵守操作规程,不得擅自变更施工方法。
(2)施工人员不得在施工过程中饮酒、吸烟、使用明火等。
(3)施工人员不得擅自操作设备,需在设备操作人员指导下进行操作。
(4)施工人员应保持施工现场整洁,不得将杂物堆放在通道上。
(5)施工人员应互相监督,发现安全隐患及时报告。
4. 设备安全(1)地辅热混凝土设备、管道、阀门等必须定期检查、维护,确保设备安全运行。
(2)设备操作人员必须持证上岗,熟悉设备性能、操作规程和安全注意事项。
(3)设备操作过程中,注意观察设备运行情况,发现异常立即停机检查。
5. 环境保护(1)施工过程中,注意保护施工现场环境,防止污染。
(2)施工过程中,产生的废水、废气、废渣等必须经过处理后方可排放。
(3)施工结束后,对施工现场进行清理,恢复原状。
四、交底要求1. 施工人员要认真听取安全技术交底,了解施工过程中的安全风险和防范措施。
2. 施工人员要严格遵守操作规程,确保施工过程安全。
3. 施工过程中,发现安全隐患,应立即停工报告,待安全隐患消除后方可继续施工。

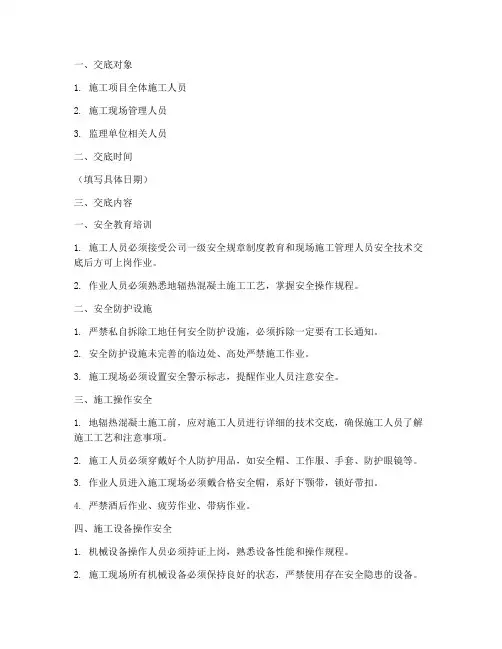

一、交底对象1. 施工项目全体施工人员2. 施工现场管理人员3. 监理单位相关人员二、交底时间(填写具体日期)三、交底内容一、安全教育培训1. 施工人员必须接受公司一级安全规章制度教育和现场施工管理人员安全技术交底后方可上岗作业。
2. 作业人员必须熟悉地辐热混凝土施工工艺,掌握安全操作规程。
二、安全防护设施1. 严禁私自拆除工地任何安全防护设施,必须拆除一定要有工长通知。
2. 安全防护设施未完善的临边处、高处严禁施工作业。
3. 施工现场必须设置安全警示标志,提醒作业人员注意安全。
三、施工操作安全1. 地辐热混凝土施工前,应对施工人员进行详细的技术交底,确保施工人员了解施工工艺和注意事项。
2. 施工人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
3. 作业人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。
4. 严禁酒后作业、疲劳作业、带病作业。
四、施工设备操作安全1. 机械设备操作人员必须持证上岗,熟悉设备性能和操作规程。
2. 施工现场所有机械设备必须保持良好的状态,严禁使用存在安全隐患的设备。
3. 操作机械设备时,必须遵守操作规程,确保人身安全。
五、施工材料安全1. 施工材料必须符合国家相关标准,严禁使用不合格的材料。
2. 施工材料堆放整齐,不得占用消防通道和安全出口。
3. 施工材料搬运过程中,必须采取安全措施,防止材料滑落伤人。
六、施工环境安全1. 施工现场应保持整洁,定期清理施工现场的杂物,防止绊倒伤人。
2. 施工现场应设置临时休息室、厕所等生活设施,确保施工人员生活便利。
3. 施工现场应配备消防器材,定期检查消防设施,确保消防通道畅通。
七、施工安全管理1. 施工现场必须设置专职安全员,负责现场安全管理工作。
2. 施工现场应建立健全安全管理制度,确保各项安全措施落实到位。
3. 施工现场应定期开展安全检查,及时发现和消除安全隐患。
八、应急处置1. 施工现场应制定应急预案,明确应急组织机构、职责和处置程序。

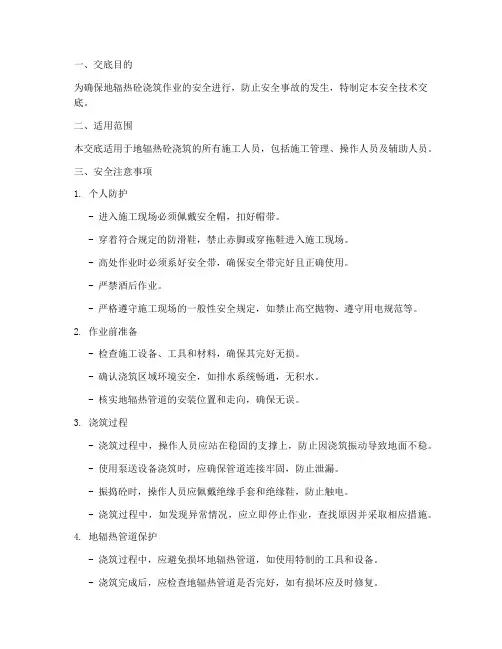

一、交底目的为确保地辐热砼浇筑作业的安全进行,防止安全事故的发生,特制定本安全技术交底。
二、适用范围本交底适用于地辐热砼浇筑的所有施工人员,包括施工管理、操作人员及辅助人员。
三、安全注意事项1. 个人防护- 进入施工现场必须佩戴安全帽,扣好帽带。
- 穿着符合规定的防滑鞋,禁止赤脚或穿拖鞋进入施工现场。
- 高处作业时必须系好安全带,确保安全带完好且正确使用。
- 严禁酒后作业。
- 严格遵守施工现场的一般性安全规定,如禁止高空抛物、遵守用电规范等。
2. 作业前准备- 检查施工设备、工具和材料,确保其完好无损。
- 确认浇筑区域环境安全,如排水系统畅通,无积水。
- 核实地辐热管道的安装位置和走向,确保无误。
3. 浇筑过程- 浇筑过程中,操作人员应站在稳固的支撑上,防止因浇筑振动导致地面不稳。
- 使用泵送设备浇筑时,应确保管道连接牢固,防止泄漏。
- 振捣砼时,操作人员应佩戴绝缘手套和绝缘鞋,防止触电。
- 浇筑过程中,如发现异常情况,应立即停止作业,查找原因并采取相应措施。
4. 地辐热管道保护- 浇筑过程中,应避免损坏地辐热管道,如使用特制的工具和设备。
- 浇筑完成后,应检查地辐热管道是否完好,如有损坏应及时修复。
5. 夜间施工- 夜间施工必须有足够的照明,照明设备应符合安全要求。
- 严禁在照明不足的情况下进行浇筑作业。
四、应急措施1. 高处坠落- 发现人员高处坠落,立即停止作业,进行紧急救援。
- 如有人员受伤,立即拨打急救电话,并采取必要的急救措施。
2. 物体打击- 如有物体打击事故发生,立即停止作业,查找原因,防止类似事故再次发生。
3. 触电- 如有触电事故发生,立即切断电源,进行紧急救援。
五、交底内容1. 作业人员必须接受入场安全教育,考核合格后方可进入施工现场。
2. 严格遵守操作规程,确保浇筑过程安全。
3. 定期对施工人员进行安全教育培训,提高安全意识。
4. 严格执行安全技术交底,确保作业安全。
六、总结地辐热砼浇筑作业涉及多个环节,安全工作至关重要。
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表 施工技术交底记录
陕西省建设工程质量安全监督总站编印.P.
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表 施工技术交底记录
5#楼东单元标准层
陕西省建设工程质量安全监督总站编印.P.
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY-001
3.7浇筑细石混凝土:将细石混凝土用地泵输送到楼层内,用铁锹大致铲平,紧接着用
长刮杠顺着标筋刮平,拉线检查标高,之后用木抹子压实一遍。
3.8抹面层、扫毛:第一遍抹压:用木抹子轻轻抹压一遍直到出浆为止。
第二遍抹压:当面
陕西省建设工程质量安全监督总站编印.P.
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表 施工技术交底记录
陕西省建设工程质量安全监督总站编印.P.
THANKS !!!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求
欢迎您的下载,资料仅供参考。
地辐热砼浇筑技术交底施工单位工程名称分部工程交底部位日期交底部位三、 工艺流程找标高、弹面层水平线→基层处理→洒水润湿→边口支模加挤塑板→浇筑混凝土→(一) 作业条件l 、 施工完的结构已办完验收手续。
2、 室内墙面弹好+0.5m 水平控制线,及坡度线。
4、 南北阳台及所有窗口已收口完成。
5、 给热水及地辐热管道以安装打压予埋已完成。
6、 室内强弱电穿线已完成。
7、 浇筑C15自拌细石砼做好准备。
8、 水泥、砂、石随机取样送试验室试验,且试验合格,出具细石混凝土配合比单。
(二) 材料要求l 、 水泥:常温施工宜用32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥,水泥要采用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥,以保障楼地面颜色一致。
要防止水泥过期强度不够,造成与基层结合不牢而空鼓和地面起砂。
2、 砂:粗砂,含泥量不大于3%。
要防止砂子过细,否则易出现空鼓、开裂。
3、 豆石:粒径为5~15mm,含泥量不大于2%。
混凝土面层所用的石子粒径不应大于15mm 和面层厚度的2/3。
(三) 施工机具1、 混凝土采用自拌,塔吊架自车运输。
平板震动器、压滚、等。
2、 作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴。
二、 质量要求质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。
2 面层强度等级 第5.2.4条3 面层与下一层结合 第5.2.5条 一 般 项 目1 表面质量 第5.2.6条2 表面坡度 第5.2.7条 345表面偏差表面平整度 5mm 缝格平直 3mm第一遍震捣找平→第二遍刮杠整平→棕刷拉纹→养护四、操作工艺(一)处理基层基层表面清理完后,要根据标高线检查细石混凝土的厚度,防止地面过簿而产生空鼓开裂。
基层清理是防止地面空鼓的重要工序,一定要认真做好。
(二) 标高控制垫层标高:有地漏的房间要在地漏四周做出1%的泛水坡度;见后附图:房间在房间四周根据控制线线做一个puc尺杆,长短与垫层面相同。
地辅热技术交底
-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
地辐热砼保护层浇筑技术交底
1、地辐热管铺设完毕,打压试验完成并合格后,开始浇筑混凝土保护层,浇筑保护层时注意成品保护,防止损坏地暖管。
2、砼的比例1:4细石砼,浇筑保护层时应严格控制标高,18-3层92cm是保护层的成活面,2层1m是成活面,标高误差控制1cm内。
3、厨房、卫生间的保护层标高比卧室低2cm,阳台标高和客厅标高一致。
4、保护层的分隔缝,客厅分隔缝居中分割,3个卧室、卫生间、厨房从门洞处分割。
5、保护层浇筑完在初凝前进行收面,防止保护层面起砂。
6、保护层凝固以后要保养不低于三天,防止裂缝。
7、在浇筑砼过程中,检查压力表压力,如果发现降低或者为零,停止砼浇筑,查找漏点,漏点修补以后进行浇筑。
2。
铭城DK-3二期地辐热施工技术交底一:施工部署根据现场实际情况,内墙粉刷至剩余最后一道面层时停止内墙施工,由地辐热班组开始地辐热施工,地辐热施工前由内墙粉刷班组、二次结构班组向地辐热施工班组移交工作面,必须由班组长、栋号长当面填写书面移交单.4#楼、5#楼、6#楼、11#楼、12#楼首先由20层向下逐层施工,完成后,在由33层向逐层施工;9#楼由27层向下施工.施工前先施工一层样板,样板具体楼层现场确定,合格后在施工其余部位。
二:材料准备2。
1、主管道:热表井内管道均采用钢管(DN≥50时必须采用无缝钢管),DN<32采用丝接,32≤DN<50采用焊接.加热管:采用300m定长PE—RT管,户内规格为d20*2.3,由热表井到进户门管道规格d32*3。
6(跃层);管材为S4系列,使用条件4级,在使用温度60℃和使用压力0.8MPa 的条件下寿命50年以上。
2。
2、分、集水器:分、集水器材料为铜质,内外表面应光洁,不允许有裂纹、砂眼、冷隔、夹渣、凹凸不平等影响性能的缺陷,品牌必须与合同要求相符;连接件直接与加热管接触面必须镀镍,色泽均匀,镀层牢固,不允许有脱镀缺陷.2.3、冷拔丝网片:采用2@50成品冷拔丝网片.绝热材料:20mm聚苯乙烯泡沫板(伸缩缝、墙脚10mm),表观密度≥25kg/m³(导热系数≤0.041 W/m·K)。
2。
4、反射膜:铝箔反射膜。
2。
5、固定件:室内加热管固定使用塑料扎带、固定卡子;总管固定使用扎丝绑扎到水泥钉上。
2。
6、保温材料:供回水干管、立管采用40mm离心玻璃棉管壳(导热系数≤0。
037W/m·K);进户加热管及伸缩缝处加热管采用聚氯乙烯波纹套管;加热管间距小于100mm部位采用聚氯乙烯柔性套管。
2.7、所有材料进场后必须报验。
1.机具准备3。
1、打压泵:本工程地辐热施工用水打压,班组自己配备大水桶,收集打压用水后可用于砼地面养护3.2、地泵:各单元施工缝处各设置一台地泵,泵管直径100mm.3。
工程名称富润晶典住宅3#--7#楼工程施工单位北京金齐双利建筑劳务公司编号:交底提要:厨房、卫生间拉毛一、施工准备:1.作业条件1.1室内有关作业处理完毕,混凝土墙面、通风道、阴阳角、修整完毕。
1.2室内水暖工、防水项目已完成。
2、材料准备材料:采用42.5号普通硅酸盐水泥、细砂、火碱、抗裂砂浆3、施工工具:手锤、钎子、大水桶、小水桶、拉毛滚刷、高木凳、手砂轮二、施工工艺1、施工工艺基层清理→冲洗污染物→墙面无防水处先用水湿润→墙体拉毛1.1基层清理:清除墙面浮尘和尘土,剔除残留的灰块及突出部分,突出及毛躁处用砂轮打磨平整或用钎子踢平,个别部位用抗裂砂浆找平1.2冲洗污染物:大模板采用蜡质脱模剂时,应用火碱水溶液(火碱:水=1:10)清洗墙面然后用清水冲洗干净,如用废机油做脱模剂时,一般不用火碱水溶液清除1.3墙面无防水处先用水湿润拉毛以前应对灰底进行浇水,且水量应适宜,墙面太湿,拉毛灰易发生往下堕落的现象;若底灰太干,毛也拉不均匀。
1.4拉毛墙体拉毛用1:0.5(水泥:砂)专用108胶搅拌均匀,使滚刷墙面竖向拉毛,不能漏拉,沿顶板四周水平方向拉一道。
个别地方拉的毛不符合要求,可以补拉1~2次,一直到符合要求为止。
按以上要求拉出的毛有棱角,且很分明,待稍干时,再用抹子轻轻地将毛头压下去,使整个面层呈不连续的花纹,且毛体长度不得小于5mm。
拉毛施工先做样板间,经监理,甲方验收合格后,方可大面积施工三、质量要求1、拉毛的花纹、斑点均匀,颜色一致,不显接槎2、拉毛要与原墙面结合牢固,不能起皮现象。
尤其是防水面!四、成品保护不能污染门窗、顶棚腻子、墙体电线盒、水暖管等技术负责人交底人接受交底人工程名称富润晶典住宅3#--7#楼工程施工单位北京金齐双利建筑劳务公司编号:交底提要:楼地面工程技术负责人交底人接受交底人技术交底记录工程名称富润晶典住宅3#--7#楼工程施工单位北京金齐双利建筑劳务公司编号:交底提要:楼地面工程技术负责人交底人接受交底人3工程名称富润晶典住宅3#--7#楼工程施工单位北京金齐双利建筑劳务公司编号:交底提要:楼地面工程技术负责人交底人接受交底人5。
地暖楼地面细石混凝土垫层地面本技术交底适用于地暖楼地面细石混凝土垫层地面。
1.材料要求商品砼C20细石砼。
2.主要机具一般应配备:小型混凝土输送泵、汽车泵、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、低压照明灯、塑料布等设备。
3.作业条件(1)已施工完的地暖管办理完验收手续。
(2)室内墙面四周弹好+100cm水平线。
(3)室内门口(框)立完并钉好保护铁皮或木板。
(4)安装好穿过楼板的立管,并将管洞堵严。
(5)浇灌楼板板缝混凝土。
(6) 夜晚作业时,应设置照明以保证操作安全。
(7) 阳台及卫生间门槛下不放置聚苯板,直接浇筑砼。
(8)对敷设好的地暖管线进行铺板保护,并用玻璃纤维网格布覆盖。
4.操作工艺工艺流程:基层处理→弹水平控制线、找标高、房间四周沿墙放置2cm厚的苯板作为分割条→砼运送到现场→铺设混凝土→找平→第一遍抹压→第二遍抹压→第三遍抹压、放入分隔条(门洞口下部及开间大于6米的房间)拉毛→养护(1) 基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
(2)找标高弹水平控制线:根据墙上的+1m水平标高线,弹在四周墙上,根据水平线下返1米量测出垫层标高。
1、客厅、书房、餐厅、阳台、储藏室:1米线向下1.05米为垫层上皮(垫层厚度10cm);2、厨房、卫生间:1米线向下1.07米为垫层上皮(垫层厚度8cm向地漏四周做出0.5%的泛水坡度);3、阳台:1米线向下1.05米为砼上皮;。
(2)铺细石混凝土:为保证垫层厚度和表面平整度,提前一天按水平线做好灰饼冲筋,小房间在房间四周根据标高线做出灰饼,大房间还要冲筋(间距 1.5m),冲筋和灰饼均要采用细石混凝土制作(俗称软筋),铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水次比为0.4~0.5),然后从一端开始铺设,由室内向外退着操作。
随后再铺细石混凝土铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用细石混凝土铺平,再用长刮杠刮一次,然后用木抹子搓平。
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录

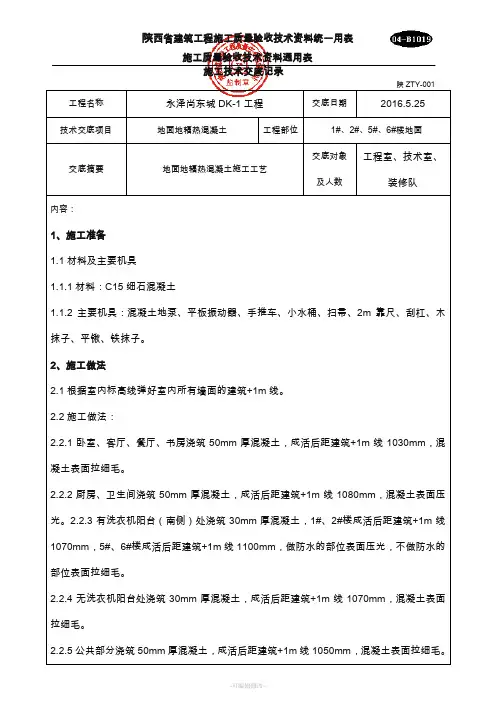

工程名称永泽尚东城DK-1工程交底日期
技术交底项目地面地辐热混凝土工程部位1#、2#、5#、6#楼地面
交底摘要地面地辐热混凝土施工工艺交底对象
及人数
工程室、技术室、
装修队
内容:
1、施工准备
材料及主要机具
材料:C15细石混凝土
主要机具:混凝土地泵、平板振动器、手推车、小水桶、扫帚、2m靠尺、刮杠、木抹子、平锹、铁抹子。
2、施工做法
根据室内标高线弹好室内所有墙面的建筑+1m线。
施工做法:
卧室、客厅、餐厅、书房浇筑50mm厚混凝土,成活后距建筑+1m线1030mm,混凝土表面拉细毛。
厨房、卫生间浇筑50mm厚混凝土,成活后距建筑+1m线1080mm,混凝土表面压光。
有洗衣机阳台(南侧)处浇筑30mm厚混凝土,1#、2#楼成活后距建筑+1m线1070mm,5#、6#楼成活后距建筑+1m线1100mm,做防水的部位表面压光,不做防水的部位表面拉细毛。
混凝土,成活后距建筑+1m线1070mm,混凝土表面拉细毛。
公共部分浇筑50mm厚混凝土,成活后距建筑+1m线1050mm,混凝土表面拉细毛。
成活后距建筑+1m线1070mm,混凝土表面压光。
穿过楼板的立管已做完,管洞堵塞密实。
户内地辐热管道已经铺设完毕,并经打压验收合格。
地辐热管道必须带压进行砼浇筑,且浇筑前必须铺设小车行进道路,用竹胶板或多层板铺设,注意板上不得有钉子,防止破坏地辐热管,砼浇筑过程中应有地辐热管道安装人员全程跟随,一旦出现压降,应立即停止砼浇筑,检查处理完毕后继续进行砼浇筑。
3、操作工艺
工艺流程:
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY-001
工程名称永泽尚东城DK-1工程交底日期
技术交底项目地面地辐热混凝土工程部位1#、2#、5#、6#楼地面
交底摘要地面地辐热混凝土施工工艺交底对象
及人数
工程室、技术室、
装修队
内容:
基层处理→找标高、弹面层水平线→地辐热管道敷设→地热管隐蔽验收→做灰饼→贴分割条→浇筑细石混凝土→混凝土收面→养护。
基层处理:先将灰尘清理干净,将粘结在基层上的浆皮、砂浆清理干净。
找标高、弹水平线:根据墙面上的已有建筑+1m水平标高线,量测其他墙面上的建筑+1m水平线,弹在墙面上。
地辐热管道敷设:先将原砼结构面清扫干净后铺设地暖管,完成后对地热管进行隐蔽验收。
做灰饼:根据已弹出的面层水平标高线,横竖拉线,用细石混凝土做灰饼,横竖间距,灰饼上标高就是混凝土面层标高。
贴分割条:在客厅中间、门洞口、墙体根部设置混凝土收缩分隔缝。
墙体根部的分格缝采用10mm*50mm的泡沫条,用胶带纸粘贴在墙面上,泡沫条的标高控制依据墙面的建筑1米线。
客厅中间、门洞口处的分格缝使用刮杠压20mm深的分格缝。
阳台与室内的高差台与阳台一侧墙面留齐。
分格缝位置图如下图:
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
工程名称永泽尚东城DK-1工程交底日期
技术交底项目地面地辐热混凝土工程部位1#、2#、5#、6#楼地面
交底摘要地面地辐热混凝土施工工艺交底对象
及人数
工程室、技术室、
装修队
5#楼东单元标准层
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
工程名称永泽尚东城DK-1工程交底日期
技术交底项目地面地辐热混凝土工程部位1#、2#、5#、6#楼地面
交底摘要地面地辐热混凝土施工工艺交底对象
及人数
工程室、技术室、
装修队
内容:
浇筑细石混凝土:将细石混凝土用地泵输送到楼层内,用铁锹大致铲平,紧接着用2m长刮杠顺着标筋刮平,拉线检查标高,之后用木抹子压实一遍。
抹面层、扫毛:第一遍抹压:用木抹子轻轻抹压一遍直到出浆为止。
第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。
最后用塑料扫把沿短方向将面层扫细毛。
养护:面层抹压完24h后进行浇水养护,每天不少于2次,养护时间一般至少不少于7d(养护期间房间应封闭禁止进入)。
4、质量标准
主控项目
(1)地辐热管子和水电管必须无破损,浇筑完混凝土后无明显压力降。
(2)面层与基层应结合牢固,无空鼓。
陕西省建设工程质量安全监督总站编印.P.
陕西省建筑工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
工程名称永泽尚东城DK-1工程交底日期
技术交底项目地面地辐热混凝土工程部位1#、2#、5#、6#楼地面
交底摘要地面地辐热混凝土施工工艺交底对象
及人数
工程室、技术室、
装修队
陕西省建设工程质量安全监督总站编印.P.。
