地辐热技术交底
- 格式:doc
- 大小:50.00 KB
- 文档页数:6

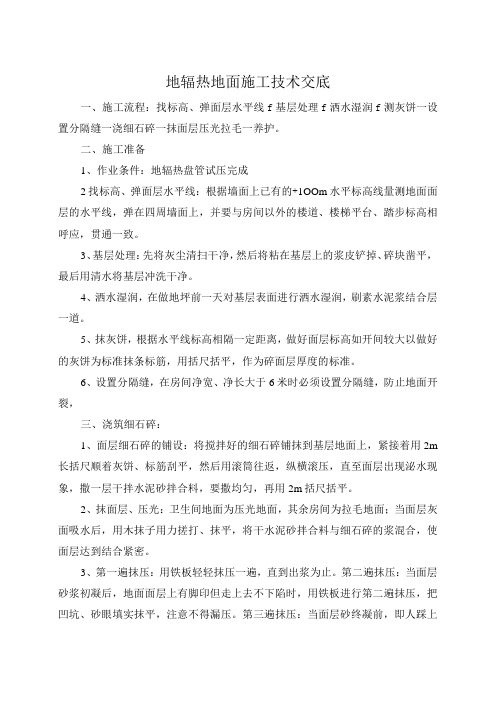

地辐热地面施工技术交底一、施工流程:找标高、弹面层水平线f基层处理f洒水湿润f测灰饼一设置分隔缝一浇细石碎一抹面层压光拉毛一养护。
二、施工准备1、作业条件:地辐热盘管试压完成2找标高、弹面层水平线:根据墙面上已有的+1OOm水平标高线量测地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步标高相呼应,贯通一致。
3、基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲掉、碎块凿平,最后用清水将基层冲洗干净。
4、洒水湿润,在做地坪前一天对基层表面进行洒水湿润,刷素水泥浆结合层一道。
5、抹灰饼,根据水平线标高相隔一定距离,做好面层标高如开间较大以做好的灰饼为标准抹条标筋,用括尺括平,作为碎面层厚度的标准。
6、设置分隔缝,在房间净宽、净长大于6米时必须设置分隔缝,防止地面开裂,三、浇筑细石碎:1、面层细石碎的铺设:将搅拌好的细石碎铺抹到基层地面上,紧接着用2m 长括尺顺着灰饼、标筋刮平,然后用滚筒往返,纵横滚压,直至面层出现泌水现象,撒一层干拌水泥砂拌合料,要撒均匀,再用2m括尺括平。
2、抹面层、压光:卫生间地面为压光地面,其余房间为拉毛地面;当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石碎的浆混合,使面层达到结合紧密。
3、第一遍抹压:用铁板轻轻抹压一遍,直到出浆为止。
第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁板进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。
第三遍抹压:当面层砂终凝前,即人踩上去梢有脚印,用铁板压光无抹痕时,可用铁板进行第三遍压光,此遍要用力抹压,把所有抹纹压平压光,达到面层表面光洁密实。
完后用扫把进行拉毛处理,纹路一致。
5、养护:面层抹压壳24h后进行浇水养护,每天不少于2次,养护时间一般至少不少于3d(房间应封闭,养护期间禁止进入)。
收面工作完后用棉毡、塑料薄膜进行覆盖,防止开裂。
6、冬期施工时室内温度不得低于+5℃。
一、工程名称及基本信息工程名称:_______施工单位:_______建设单位:_______分项工程名称:地辐热安装工程交底部门:安全管理部门交底人:_______施工期限:_______年_______月_______日至_______年_______月_______日接受交底班组或员工签名:_______二、交底内容1. 安全注意事项1.1 进入施工现场的所有人员必须佩戴安全帽,扣好帽带,穿着符合安全标准的服装和鞋子。
1.2 施工人员必须经过专业培训,熟悉地辐热安装的相关知识和操作技能。
1.3 施工现场应设立明显的警示标志,对危险区域进行隔离,确保人员安全。
2. 施工前的准备工作2.1 施工前应对施工现场进行详细勘察,确保场地平整,排水畅通。
2.2 检查所有施工材料和工具是否齐全、完好,不符合要求的应立即更换或维修。
2.3 对施工人员进行安全教育和技能培训,确保其掌握地辐热安装的安全操作规程。
3. 施工过程中的安全措施3.1 在铺设地辐热管材时,应避免踩踏,防止管材损坏。
3.2 施工人员应保持施工区域的清洁,及时清理施工垃圾,防止滑倒事故。
3.3 在进行管材连接操作时,应确保连接牢固,防止漏电或泄漏。
3.4 施工过程中,应随时检查施工区域的安全状况,发现问题立即整改。
4. 电气安全4.1 施工过程中,所有电气设备和工具必须符合国家标准,并由专业电工操作。
4.2 电气线路应按照规定进行布置,确保安全可靠。
4.3 施工现场应配备足够的消防器材,并定期检查其有效性。
5. 高处作业安全5.1 高处作业时,必须系好安全带,并采取可靠的防坠落措施。
5.2 高处作业区域应设置安全防护栏,防止人员坠落。
5.3 高处作业时,严禁在同一垂直面进行上下操作。
6. 施工结束后的清理工作6.1 施工结束后,应对施工现场进行清理,确保无残留材料和垃圾。
6.2 对施工现场进行安全检查,确保无安全隐患。
三、交底要求1. 施工人员必须认真阅读本安全技术交底,并按照交底内容执行。

一、交底目的为确保地辐射采暖系统施工过程中的安全,预防安全事故的发生,特进行安全技术交底。

二、交底对象所有参与地辐射采暖系统施工的施工人员、技术人员、管理人员。
三、交底内容1. 施工前准备(1)对施工现场进行安全检查,确保施工环境符合安全要求。
(2)对施工人员进行安全教育,提高安全意识。
(3)对施工材料、设备进行检查,确保其符合相关标准和规定。
2. 施工工艺及注意事项(1)施工前,应详细阅读施工图纸,了解地辐射采暖系统的设计要求。
(2)施工过程中,严格按照施工图纸和施工规范进行操作。
(3)施工人员应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
(4)施工区域应设置警示标志,防止非施工人员进入。
(5)在施工过程中,注意以下几点:a. 防止水电管线损坏,确保施工安全。
b. 防止交叉作业,避免发生安全事故。
c. 防止高空坠落,施工人员必须系好安全带。
d. 防止机械伤害,操作机械时必须严格按照操作规程进行。
3. 安全技术措施(1)施工过程中,严格执行施工规范和操作规程。
(2)加强施工现场的安全管理,确保施工安全。
(3)定期对施工人员进行安全培训,提高安全意识。
(4)施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
(5)对施工过程中出现的安全隐患,应及时整改,确保施工安全。
4. 事故应急处理(1)施工现场应制定应急预案,明确事故应急处理流程。
(2)施工人员应熟悉应急预案,掌握应急处理方法。
(3)一旦发生安全事故,立即启动应急预案,迅速组织救援。
四、交底人(此处填写交底人姓名及职务)五、接受人(此处填写接受人姓名及职务)六、交底日期(此处填写交底日期)七、备注1. 本交底内容为施工过程中的基本安全要求,具体施工情况可根据实际情况进行调整。
2. 施工过程中,如遇特殊情况,应及时向相关负责人报告,确保施工安全。
3. 施工人员应严格遵守安全操作规程,确保施工安全。
4. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

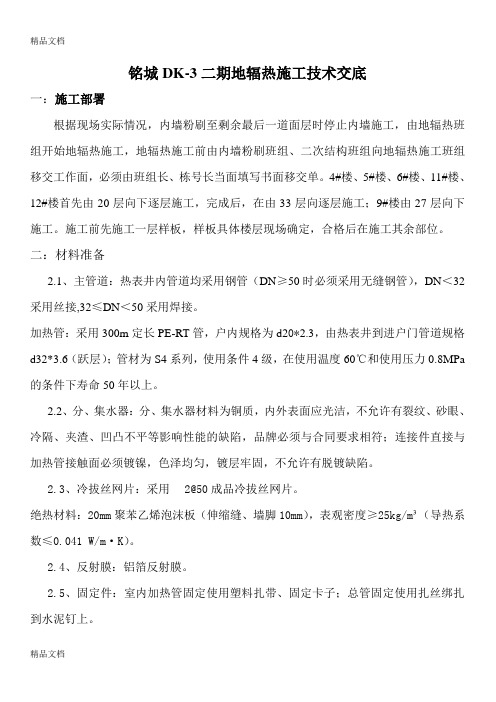

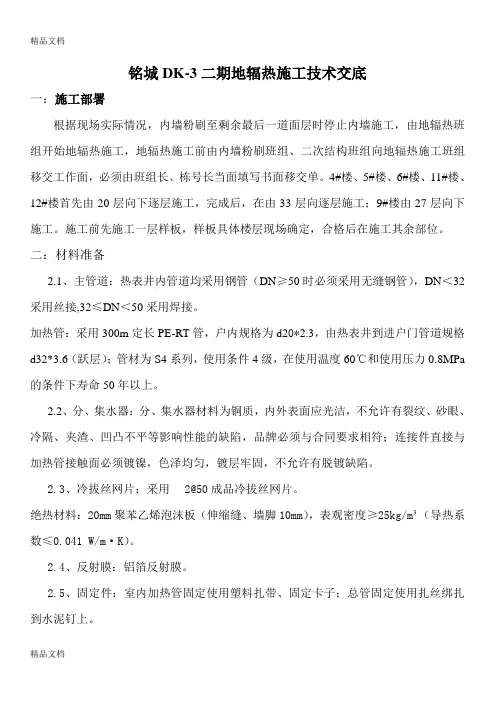

铭城DK-3二期地辐热施工技术交底一:施工部署根据现场实际情况,内墙粉刷至剩余最后一道面层时停止内墙施工,由地辐热班组开始地辐热施工,地辐热施工前由内墙粉刷班组、二次结构班组向地辐热施工班组移交工作面,必须由班组长、栋号长当面填写书面移交单。
4#楼、5#楼、6#楼、11#楼、12#楼首先由20层向下逐层施工,完成后,在由33层向逐层施工;9#楼由27层向下施工。
施工前先施工一层样板,样板具体楼层现场确定,合格后在施工其余部位。
二:材料准备2.1、主管道:热表井内管道均采用钢管(DN≥50时必须采用无缝钢管),DN<32采用丝接,32≤DN<50采用焊接。
加热管:采用300m定长PE-RT管,户内规格为d20*2.3,由热表井到进户门管道规格d32*3.6(跃层);管材为S4系列,使用条件4级,在使用温度60℃和使用压力0.8MPa 的条件下寿命50年以上。
2.2、分、集水器:分、集水器材料为铜质,内外表面应光洁,不允许有裂纹、砂眼、冷隔、夹渣、凹凸不平等影响性能的缺陷,品牌必须与合同要求相符;连接件直接与加热管接触面必须镀镍,色泽均匀,镀层牢固,不允许有脱镀缺陷。
2.3、冷拔丝网片:采用2@50成品冷拔丝网片。
绝热材料:20mm聚苯乙烯泡沫板(伸缩缝、墙脚10mm),表观密度≥25kg/m³(导热系数≤0.041 W/m·K)。
2.4、反射膜:铝箔反射膜。
2.5、固定件:室内加热管固定使用塑料扎带、固定卡子;总管固定使用扎丝绑扎到水泥钉上。
2.6、保温材料:供回水干管、立管采用40mm离心玻璃棉管壳(导热系数≤0.037W/m·K);进户加热管及伸缩缝处加热管采用聚氯乙烯波纹套管;加热管间距小于100mm部位采用聚氯乙烯柔性套管。
2.7、所有材料进场后必须报验。
1.机具准备3.1、打压泵:本工程地辐热施工用水打压,班组自己配备大水桶,收集打压用水后可用于砼地面养护3.2、地泵:各单元施工缝处各设置一台地泵,泵管直径100mm。
一、交底目的为确保地辐热系统在施工和使用过程中的安全,防止安全事故的发生,特进行地辐热保护层安全技术交底。
二、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 施工单位:[施工单位名称]4. 施工时间:[开始时间]至[结束时间]三、安全技术交底内容1. 施工人员安全教育培训(1)施工人员必须经过专业培训,了解地辐热系统的组成、原理、施工工艺和安全操作规程。
(2)施工人员应熟悉地辐热保护层的施工技术要求和质量标准。
(3)施工人员应掌握安全防护知识和急救技能。
2. 施工现场安全措施(1)施工现场应设置明显的警示标志,警示人员注意安全。
(2)施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
(3)施工现场应保持整洁,严禁乱堆乱放,确保施工通道畅通。
3. 施工工艺及注意事项(1)施工前,应对施工现场进行勘察,了解地质条件、地下管线等,确保施工安全。
(2)施工过程中,应严格按照施工图纸和施工工艺要求进行操作。
(3)地辐热管道铺设时,应确保管道间距符合设计要求,避免管道相互干扰。
(4)地辐热保护层施工时,应选用符合国家标准的材料,确保施工质量。
(5)施工过程中,应加强施工质量控制,确保地辐热系统安全运行。
4. 防雷、接地及防腐蚀措施(1)地辐热系统应采用可靠的防雷、接地措施,防止雷击事故发生。
(2)接地系统应与建筑物的接地系统相连接,确保接地电阻符合要求。
(3)地辐热管道及保护层应采用防腐蚀材料,防止管道腐蚀。
(4)施工过程中,应避免管道受到机械损伤,确保管道安全。
5. 施工过程中应注意的问题(1)施工过程中,应密切关注地辐热系统运行状态,发现问题及时处理。
(2)施工过程中,应加强现场管理,确保施工人员遵守操作规程。
(3)施工完成后,应对地辐热系统进行试运行,确保系统安全可靠。
四、安全责任1. 施工单位应严格按照安全技术交底要求进行施工,确保施工安全。
2. 施工人员应严格遵守操作规程,提高安全意识。

一、交底目的为确保地辅热系统施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行地辅热保护层安全技术交底。
二、交底内容1. 施工人员安全要求- 施工人员必须经过专业培训,掌握地辅热保护层施工技术及安全操作规程。
- 施工前需穿戴好个人防护用品,如安全帽、工作服、手套、防滑鞋等。
- 严禁酒后作业,施工现场严禁吸烟。
2. 施工前的准备工作- 检查施工现场环境,确保场地平整、清洁,无障碍物。
- 检查施工材料,确保符合设计要求和质量标准。
- 检查施工工具,确保其完好、安全。
3. 施工过程注意事项- 地辅热管道安装前,应先进行管道清理,确保管道内部无杂物。
- 管道安装时,应按照设计要求进行,确保管道布局合理、间距符合规范。
- 保护层施工时,应采用防水、防潮、耐高温的材料,如聚氨酯泡沫、岩棉等。
- 施工过程中,注意保护管道,避免人为损坏。
- 施工人员应随时注意观察施工环境,发现异常情况立即停止施工,报告负责人。
4. 施工安全措施- 设置安全警示标志,提醒施工人员注意安全。
- 施工区域设置安全隔离带,防止非施工人员进入。
- 定期对施工人员进行安全教育,提高安全意识。
- 加强施工现场巡查,及时发现并消除安全隐患。
5. 紧急情况处理- 发生火灾时,立即启动应急预案,组织人员疏散,并拨打火警电话。
- 发生触电事故时,立即切断电源,对受伤人员进行急救,并拨打急救电话。
- 发生其他意外事故时,立即报告负责人,并按照应急预案进行处理。
三、交底总结地辅热保护层施工是一项专业性较强的工作,施工过程中必须严格遵守安全操作规程,确保施工安全。
全体施工人员要充分认识安全的重要性,提高安全意识,共同营造一个安全、和谐的施工环境。
四、交底时间[填写交底时间]五、交底人[填写交底人姓名及职务]六、施工负责人[填写施工负责人姓名及职务]七、签字确认[施工人员签字][施工负责人签字]八、附件1. 地辅热保护层施工技术规范2. 地辅热系统安全操作规程3. 紧急预案九、备注本交底内容为模板,具体施工时需根据实际情况进行调整。

地暖技术交底一、施工准备1、地板辐射供暖的安装工程,施工前应具备下列条件:A:设计图纸及其它技术文件齐全。
B:经批准的施工方案或施工组织、设计,已进行技术交底。
C:施工力量和机具等,能保证正常施工。
D:施工现场、施工用水和用电、材料储备场地等临时设施,能满足施工需要。
2、地板辐射供暖施工前,应了解建筑物的结构、熟悉设计图纸。
施工方案及其它工种的配合措施。
安装人员应熟悉管材的一般性能,掌握基本操作要点,严禁盲目施工。
3、加热管安装时,应对材料的外观进行检查,并清除管道和管件内外的污垢和杂物。
4、安装过程中,应防止油漆、沥青或其它化学溶剂污染塑料类管道。
5、管道系统安装间断或完毕的敝口处,应随时封堵。
6、绝热层应铺设在平整的基础上。
7、按设计图纸的要求,进行配管,同一通路的加热管应保持水平。
8、加热管的弯曲半径、管材不宜小于5倍管外径。
9、填充层内的加热管不得有接头。
10、采用专用工具断管,断口应平整,断口面应垂直于管辐线。
二、施工操作流程1、对找平层的要求:地板采暖工程施工前要求地面平整,无任何凹凸不平及沙石碎块,钢筋头等现象。
因此要求土建应做水泥砂浆找平层,将地面清扫干净。
电线管只允许垂直穿过地板供暖层。
2、分集水器的安装A:应与地面垂直,牢固固定于墙面。
B:立管高不得小于150mm,不宜大于700mm,而且每层分配器安装位臵宜相同。
3、保温层的铺设:在不需要损失热量的地方铺设聚苯板,加铺铝箔。
4、盘管的铺设A:环路要求:严格按照系统设计方案施工,成品保护,打压实步骤进行。
B:管路固定:加热管应加以固定,采用用扎带将加热管绑扎在铺设于绝热层表面的钢丝网上,绑扎距离为直管处70cm-100cm,弯管处加密绑扎,绑扎完成后剪去剩余扎带部分,避免扎带露出垫层。
5、螺纹套管的安装与处理:管间距小于等于10厘米或过墙处、或加伸缩缝处安装螺纹套管套管,穿墙套管出墙部分不少于5厘米。
6、垫层的要求:a.回填豆石混凝土(细石检径≤1.2厘米,豆石应用水冲洗干净);根据热学理论,垫层的厚度及介质,会直接影响裸管的散热量,所以垫层的高度易为管上端2~3厘米。
地辅热技术交底
-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
地辐热砼保护层浇筑技术交底
1、地辐热管铺设完毕,打压试验完成并合格后,开始浇筑混凝土保护层,浇筑保护层时注意成品保护,防止损坏地暖管。
2、砼的比例1:4细石砼,浇筑保护层时应严格控制标高,18-3层92cm是保护层的成活面,2层1m是成活面,标高误差控制1cm内。
3、厨房、卫生间的保护层标高比卧室低2cm,阳台标高和客厅标高一致。
4、保护层的分隔缝,客厅分隔缝居中分割,3个卧室、卫生间、厨房从门洞处分割。
5、保护层浇筑完在初凝前进行收面,防止保护层面起砂。
6、保护层凝固以后要保养不低于三天,防止裂缝。
7、在浇筑砼过程中,检查压力表压力,如果发现降低或者为零,停止砼浇筑,查找漏点,漏点修补以后进行浇筑。
2。

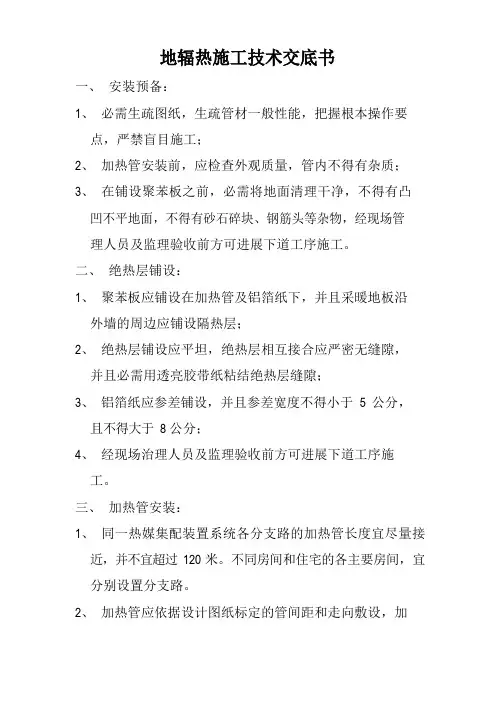

地辐热施工技术交底书一、安装预备:1、必需生疏图纸,生疏管材一般性能,把握根本操作要点,严禁盲目施工;2、加热管安装前,应检查外观质量,管内不得有杂质;3、在铺设聚苯板之前,必需将地面清理干净,不得有凸凹不平地面,不得有砂石碎块、钢筋头等杂物,经现场管理人员及监理验收前方可进展下道工序施工。
二、绝热层铺设:1、聚苯板应铺设在加热管及铝箔纸下,并且采暖地板沿外墙的周边应铺设隔热层;2、绝热层铺设应平坦,绝热层相互接合应严密无缝隙,并且必需用透亮胶带纸粘结绝热层缝隙;3、铝箔纸应参差铺设,并且参差宽度不得小于5 公分,且不得大于8 公分;4、经现场治理人员及监理验收前方可进展下道工序施工。
三、加热管安装:1、同一热媒集配装置系统各分支路的加热管长度宜尽量接近,并不宜超过120 米。
不同房间和住宅的各主要房间,宜分别设置分支路。
2、加热管应依据设计图纸标定的管间距和走向敷设,加热管应保持平直,管间距的安装误差不应大于 1 公分。
加热管敷设前,应比照施工图纸核定加热管的选型、管径、壁厚,并应检查加热管外观质量,管内部不得有杂质。
加热管安装连续或完毕时,敞口处应随时封堵。
3、按设计图纸的要求,进展放线并配管。
同一通路的加热管应保持水平。
4、埋设于填充层内的加热管不应有接头。
不行避开,应设置在便于揭盖或补漏操作的地方。
5、加热管安装是应防止管道扭曲。
弯曲管道时,圆弧的顶部应加以限制,并用管卡进展固定,不得消灭“死折”。
塑料及铝塑复合管的弯曲半径不宜小于 6 倍管外径。
6、在分水器、集水器四周以及其他局部加热管排列比较密集的部位,当管间距小于 100mm 时,加热管外部应实行设置柔性套管等措施。
7、加热管出地面至分水器、集水器连接处,弯曲局部不宜露出地面装饰层。
加热管出地面至分水器、集水器下部球阀接口之间的明装管段,外部应加装塑料套管。
套管应高出装饰面 150~200mm 。
8、加热管与分水器、集水器见解,应承受卡套式、卡压式挤压夹紧连接。
地板辐射采暖施工方案交底一、施工准备与组织一)施工准备:1、甲方施工准备工作1、1组织有关工种对地板采暖施工图纸进行会审,技术交底以便双方协作施工。
1、2提供施工用水、用电。
1、3提供地板采暖以下地面的平整度要求,正负差在10mm以内。
1、4预留各层的施工洞口,以便施工人员施工作业方便。
1、5提供利用垂直提升机运输施工材料的陪合工作。
1、6组织安排水暖专业施工以做好双方的协作工作。
①组织给水系统室内干管安装,为便于双方的施工,要求埋设深度管道上皮与地板采暖层以下地面高度一致。
②组织采暖立管与热媒集配装置的连接安装。
③组织有关部门做好对地板采暖工程质检与验收的准备工作。
④统一安排施工进度计划并组织实施。
⑤地板采暖不宜与其他施工作业同时交叉进行。
⑥地板采暖工程要与土建方紧密配合,加强合作,以确保工程质量及进度。
2、地板采暖施工方的准备工作:①组织设计与施工图纸会审工作,以熟悉图纸,了解设计意图,明确施工工艺。
②做好技术交底工作,以便各方协作施工和按照技术标准施工。
二)施工组织措施1、根据图纸使用材料的规格和甲方确定材料品种及进度计划备料。
2、协助监理、总包方对地板采暖施工前所具备的施工现场条件进行验收。
3、组织人员、材料按工程计划分批到位,并对有关人员进行技术、质量、安全全面交底。
4、为确保工程质量,做好技术资料存档及报验的准备工作。
三、材料运输与管理一)材料采购、运输与堆放1、材料必须按照图纸设计要求的材质以及集团采购中心确定的产品进货,不得私自采购。
2、地板采暖所有材料均采用汽车运输到场,根据工程进度计划制定发货清单,装车时需要采用减震措施,材料到场时由材料员负责监督卸货,点验完毕办理交接手续,要求材料装卸不得抛、扔、滚、拖,避免接触油污。
3、所有材料需分类、分规格,按照安装顺序入库堆放,并堆放整齐。
二)、材料使用管理1、建立保管领发制度2、及时履行材料报验手续3、做好分部工程验收前施工现场材料的保管工作,如发现丢失损坏,一切经济损失由责任人承担。
