钻孔灌注桩水下混凝土灌注计算开灌混凝土之间,从孔底吊出一桶泥浆,检测含砂率及泥浆比重。
含砂率<4%,泥浆比重1.05~1.2g/cm3,调整过程中控制注意塌孔。
水下混凝土采用内插卡扣式导管灌注。
导管壁厚6mm,直径300~320mm,每节长度2m~4m,底节长度6m。
为防止导管漏水而出现断桩事故,使用前需对导管进行水密承压和接头抗拉试验,水密试验的水压不应小于孔内水深1.3倍的压力,也不应小于导管壁和焊缝及能承受混凝土时最大内压力的1.3倍。
混凝土料斗容量必须满足封底混凝土的方量,初次封底后导管埋入水下混凝土1.5~2m,在灌注过程中,导管的埋置深度控制在2~6m,水下混凝土的灌注采用吊车或钻架提升导管。
灌注过程中做好测量工作,随时监测混凝土的顶面高度,并始终保持混凝土顶面高出导管底2m以上,且导管的埋深不大于6m。
保证桩身混凝土的灌注连续不间断地一次完成。
混凝土采用集中拌混凝土,混凝土搅拌车运输,车泵送入斗,混凝土的塌落度控制在180--200mm左右。
为减小坍落度损失,保证顺利灌注,在施工过程中及时检测坍落度损失情况,同时掺入适当外加剂,确保混凝土的和易性和流动性,以改善水下混凝土性能,使配制出的混凝土满足抗渗、抗腐蚀及缓凝等多种技术要求。
灌注的桩项比设计至少高出0.5~1米。
在浇筑灌注桩水下混凝土时,计算首批混凝土的数量:钻孔桩所需首批混凝土数量满足导管初次埋置深度h2≥1.0—1.5m的需要,可按下式计算;施工技术规范:V≥πd2(H1+H2)/4+πd2h1/4V≥πd2h/4+πD2Hc/4Hc=h2+h3式中:V---首批混凝土所需数量(m3);d---导管内径(m);D---井孔直径(m);Hc—首批混凝土在井孔内的高度(m);h2---导管初次埋置深度(m),h2≥1.0—1.5m;h3---导管底端至钻孔孔底(井底)距离,一般取0.4m。
h1---井孔混凝土面高度达到Hc时,导管内混凝土的高度(m),而h1=ΓwHw/Γc;式中:Hw---井孔内混凝土面以上水或泥浆深度(m);Γw---井内水或泥浆的容重,(KN/m3);Γc---混凝土的容重,(KN/m3);由于孔径的不均匀,该式计算出首批混凝土数量后,需根据现场孔内情况适当增大混凝土数量。

定额计算规则及说明A。
A 土石方工程(一)挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
基础土方、石方开挖应按基础垫层底表面标高至交付施工场地标高确定;无交付施工场地标高时,应按自然地面标高确定.(二)“土石方回填”项目中的“夯填”适用于沟槽回填、室内回填.(三)土石方场外运输应按本章有关项目计算。
(四)桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算.(五)土石方均未包括在地下水位以下施工的排水费用.二、土方工程(一)建筑物场地厚度≤±30cm的挖、填、运、找平,应按A.A。
1中平整场地项目计算。
厚度>±30cm的竖向布置挖土或山坡切土,应按A。
A.1中挖土方项目计算,按竖向布置(超过30cm的挖、填土方,用方格网控制挖填至设计标高就叫按竖向布置挖填土方)进行挖填土方时,不得再计算平整场地的工程量。
(二)挖基础土方包括带形基础、独立基础及设备基础、人工挖孔桩等的挖方,满堂基础按挖土方项目计算。
(三)挖土方、沟、槽定额均按干湿土综合编制.(四)沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m以外者,按深6m 定额乘以系数1.6计算.(五)机械挖运淤泥时,按机械挖运土方定额乘以系数1。
5。
(六)有关项目的说明1.“平整场地”项目适用于建筑场地厚度≤±30cm的挖、填、运、找平.应注意:(1)可能出现厚度≤±30cm的全部是挖方或全部是填方,需外运土方或借土回填时,在工程量清单项目中应描述弃土运距(或弃土地点)或取土运距(或取土地点),这部分的运输不包括在“平整场地”项目内.(2)不论机械或人工平整场地,均按本项目计算。
2.“挖基础土方”项目适用于基础土方沟槽、坑开挖。
应注意:深基础的支护结构,如钢板桩、H钢桩、预制钢筋混凝土板桩、钻孔灌注混凝土排桩挡墙、预制钢筋混凝土排桩挡墙、人工挖孔灌注混凝土排桩挡墙、旋喷桩地下连续墙和基坑内的水平钢支撑、水平钢筋混凝土支撑、锚杆拉固、基坑外锚、排桩的圈梁、H钢桩之间的木挡土板以及施工降水等,应按有关措施项目计算。

喷水钻孔法计算公式 你们有没有见过工人叔叔在一些地方钻孔呀?比如说在修建桥梁的时候,要在坚硬的地面上钻出一个个洞来放钢筋,这时候就可能会用到喷水钻孔法呢。那什么是喷水钻孔法的计算公式呀?别着急,我来给你们讲讲,保证让你们一听就懂!
想象一下,我们要在一块大石板上钻一个洞,就好像要给石板开一扇小小的“窗户”。喷水钻孔法呀,就是一边喷水,一边钻孔。喷水呢,就像是给钻头请了一个“小助手”,水可以让钻孔的过程变得更顺利,还能带走钻出来的小碎块,就像小火车拉走货物一样。
那计算公式里有一个很重要的部分,就是钻孔的深度啦。比如说,我们计划在石板上钻一个5厘米深的洞,这个5厘米就是我们想要的钻孔深度。这个深度就像我们要爬的楼梯的层数一样,是有一个明确目标的哦。
还有一个重要的东西,就是钻孔的速度。想象一下,钻头就像一个小赛车,它在石板里奔跑的速度就是钻孔速度。假如这个小赛车每分钟能跑进去1厘米,那要钻5厘米深的洞,就需要5分钟啦。这个计算是不是很简单呀?就像我们算有几个苹果分给几个小朋友一样。
我们可以用一个简单的公式来表示这个关系哦:钻孔时间 = 钻孔深度 ÷ 钻孔速度。还是刚才的例子,钻孔深度是5厘米,钻孔速度是每分钟1厘米,那5 ÷ 1 = 5(分钟),也就是需要5分钟才能钻好这个洞啦。
再给你们举个例子哈。假如我们要在一块木头上钻一个8厘米深的洞,钻头这个小赛车的速度变成了每分钟2厘米。那按照公式来算,钻孔时间就是8 ÷ 2 = 4(分钟)。是不是一下子就明白了呀?
现在你们知道喷水钻孔法的计算公式啦,以后要是看到工人叔叔在钻孔,就可以在心里悄悄算一算,他们大概需要多久能钻好哦。是不是感觉自己又学到了一个很厉害的知识呀?

江苏省市政工程定额(2014版)第二、三册道路桥梁册重点串讲今天主要讲的是江苏省市政工程定额(2014)第二、三册道路桥梁部分较原2004版计价表有所改变的方面进行重点分析研究。
希望对大家的造价员考试或者工作有所帮助。
一、道路册1、第一章:关于路床整形,路床(槽)整形项目的内容,包括平均厚度10cm 以内的人工挖高填低、整平路床,使之形成设计要求的纵横坡度,并应经压路机碾压密实。
路床整形在过去老的施工工艺中使用较多,现在由于施工工艺的提高,大部分情况已经不需要进行路床(槽)整形。
工程量计算规则:计算规则较04定额更加明确:路床碾压宽度与路基底层宽度相同。
明确粉喷桩计算规则“粉喷桩工程量计算按设计桩长增加0.5米乘以横断面面积”2.第二章:多合土指由多种材料配制成的土,比如石灰土,二灰土,碎石土等。
石灰土基、多合土基,多层次铺筑时,其基础顶层需进行养生,养生期按七天考虑,其用水量已综合在顶层多合土养生定额内,使用时不得重复计算用水量。
多合体配比均为重量比。
实际比例不同时可以按照W石灰=D*V*n%+定额损耗(其中w指石灰质量,D为干紧容重,v代表定额石灰体积)。
多合土中的土方均是自然方。
“每增减”子目只能在结构层厚小于20cm时方可使用。
大于20cm时分两层铺筑。
工程量计算规则:道路基层计算不扣除各种井位所占的面积(对于人行道部分的基层可以扣除树穴的面积),道路基层设计截面如为梯形时,应按其截面平均宽度计算面积。
3、第三章道路面层:区别沥青表面处治,磨耗层,封层。
下封层一般套用沥青表面处治定额。
路牙即侧石,路沿即平石。
工程量计算规则:道路路面工程量为:设计长×设计宽-两侧路沿面积,不扣除各类井所占面积,单位以平方米计算。
伸缩缝以面积为计量单位。
注意伸缩缝面积为缝的断面积,即设计宽×设计厚。
4、第四章:人行道板、异型彩色花砖安砌面积计算按实铺面积计算。
(即实际计算工程量时铺装应该扣除井所占面积。

浙江省水利水电建筑工程预算定额(2010)第一章、土方工程"说明一、本章包括土方开挖、运输、填筑、压实等定额,共55节,适用于水利水电建筑工程的土方工程。
二、土方定额的计量单位,除注明外,均按自然方计算。
三、土方定额的名称自然方:指未经扰动的自然状态的土方。
松方:指自然方经人工或机械开挖而松动过的土方。
实方:指填筑(回填)并经过压实后的成品方。
四、土方级别划分,除冻土外,均按土石十六级分类法的前四级划分土类级别。
五、土方开挖和填筑工程,除定额规定的工作内容外,还包括挖小排水沟、修坡、清除场地草皮杂物、交通指挥、安全设施及取土场和卸土场的小路修筑与维护等工作。
六、一般土方开挖和填筑工程,适用于一般明挖土方工程和上口宽超过7m的渠道及上口面积大于20m2柱坑土方工程。
七、渠道土方开挖定额,适用于底小于7m的梯形断面、长条形、底边需要修整的渠道土方工程。
八、沟槽土方开挖定额,适用于上口宽小于4m、长度大于宽度3倍的只修底不修边坡的长条形土方工程,如截水墙、齿墙等各类墙基和电缆沟等。
九、柱坑土方开挖定额,适用于上口面积小于20m2、长度小于宽度3倍、深度小于上口短边长度或直径、不修边坡的坑挖工程,如集水坑、柱坑、机座等工程。
十、砂砾(卵)石开挖和运输,按Ⅳ类土定额计算。
十一、推土机的推土距离和铲运机的铲运距离是取指土中心至卸土中心的平均距离。
推土机推松土时,定额乘以0.8的系数。
十二、挖掘机或装载机挖土(含渠道土方)汽车运输各节已包括卸料场配备的推土机定额在内。
十三、挖掘机、装载机挖装土料自卸汽车运输定额,系按挖装自然方拟定。
如挖装松土时,其中人工及挖装机械乘0.85系数。
十四、人工挖沟槽、柱坑定额,仅指人工挖土抛于边上。
当为人工直接挖装运土时,另加一般运土定额。
因一般运土定额已含挖土工序,故需扣除运土定额中挖土用工(Ⅰ、Ⅱ类土每100m3 5工日,Ⅲ类土9工日,Ⅳ类土15工日)。
如挖土为先抛边堆放再装运时,则不需扣除。

水钻打孔定位计算公式在地质勘探和矿产开发中,水钻打孔定位是一项非常重要的工作。
通过准确的定位,可以确保钻孔的位置和方向符合设计要求,从而提高勘探和开发的效率和质量。
而水钻打孔定位计算公式则是实现准确定位的关键。
水钻打孔定位计算公式是基于一些基本原理和公式推导出来的。
在这篇文章中,我们将介绍水钻打孔定位的基本原理和常用的计算公式,希望能对相关领域的工程师和研究人员有所帮助。
首先,我们需要了解一些基本的地质勘探术语和概念。
在地质勘探中,钻孔的位置和方向是由三个基本要素确定的,即孔口位置的坐标、孔口的高程和孔的方向。
这三个要素构成了一个三维空间中的点和方向,而水钻打孔定位计算公式就是用来计算这些要素的。
在水钻打孔定位中,最常用的计算公式是根据孔口位置的坐标和孔口的高程来确定孔的位置,然后再根据孔的方向来确定孔的方向。
这些计算公式通常基于三角学和几何学的原理,通过数学推导和分析得出。
以孔口位置的坐标和孔口的高程来确定孔的位置的计算公式通常是基于平面坐标系和高程坐标系的转换公式。
在地质勘探中,通常使用的是经纬度坐标系和大地高程坐标系,因此需要将这些坐标系转换为笛卡尔坐标系,然后再进行计算。
转换公式通常包括了大地坐标系和笛卡尔坐标系之间的转换公式和高程坐标系和笛卡尔坐标系之间的转换公式。
以孔的方向来确定孔的方向的计算公式通常是基于方向余弦和欧拉角的计算公式。
方向余弦是一个用来描述向量方向的数学工具,可以用来表示孔的方向。
而欧拉角是一种用来描述物体在三维空间中的旋转的工具,也可以用来表示孔的方向。
通过这些计算公式,可以计算出孔的方向,并进一步确定孔的位置和方向。
除了上述的基本计算公式外,还有一些其他的计算公式可以用来辅助水钻打孔定位。
比如,可以使用三角测量和测距仪来确定孔口位置的坐标;可以使用倾角仪和方位仪来确定孔的方向;还可以使用地球引力和地球磁场来确定孔口的高程。
这些计算公式通常是基于物理学和地球科学的原理,通过实验和观测得出。

关于钻孔数据计算
钻孔综合记录表:岩层真厚度=进尺长度×sin标志面与岩心轴之夹角。
钻孔采样登记表:岩矿心代表长=样长×sin标志面与岩心轴之夹角。
钻孔检查测量结果表:误差=丈量孔深-记录孔深(+为+xxx ﹣为-xxx)
天顶角:钻孔弯曲校正钻孔施工过程中,由于地质或技术原因钻孔方位角和倾角常偏离设计位置,因而用测斜仪每25~50米加以测量。
编制勘探线剖面图时,利用钻孔测斜资料将钻孔正确投影于剖面图的方法称钻孔弯曲校正。
当钻孔方位角变化不大时,按所测天顶角或相邻两点平均天顶角在剖面上划出钻孔位置。
如果方位角变化明显,则需利用方位角和天顶角资料,用投影制图的方法或用计算方法得到钻孔在剖面上的投影位置。
投影制图法简便易行,制图法有多种,以苏拉克申提出的在两个或三个投影面上利用简单计算和作图的方法较为简便。

打井深度的计算
打井深度的计算会受到多个因素的影响,例如地质情况、钻井设备和作业要求等。
一般来说,打井深度的计算可以按照以下步骤进行:
1. 确定目标井深:根据工程需求和地质情况,确定井深的目标数值。
2. 考虑井筒结构:确定井筒结构的各段长度,例如井段、套管等。
3. 估算钻井井段长度:根据地质情况和目标井深,估算钻进各井段的长度。
可以通过勘探数据、地质地球物理勘探等手段进行估算。
4. 考虑井孔损失和补偿:在估算井段长度时,需要考虑井孔损失和补偿,这是由于钻井过程中可能发生钻井液泄漏、渗透等原因导致的。
5. 考虑钻具和设备的限制:根据所使用的钻具和设备的技术能力和限制,确定钻井深度的可行性。
6. 综合考虑:综合考虑以上因素,进行打井深度的最终计算。
需要注意的是,打井深度的计算是一个综合性的工作,需要考虑多个因素,并且在钻井过程中,随时可能根据实际情况进行
调整和修正。
因此,在实际操作中,需要严密的工程设计和技术支持。

计算水下灌注桩的有关数据
一、浇筑首车混凝土时:
1、计算埋管深度(导管下口标高):
用开管时的孔底标高减0.3米。
2、计算导管长度:
从埋管深度(导管下口标高)往上计(做加法)至护筒顶加0.3米。
(注意四舍五入后取整)
3、计算孔内混凝土面高度(标高):
按照本次灌入量从孔底往上计。
二、第二次(第二车)或多次浇注时:
1、计算埋管深度(导管下口标高):
用前一次浇筑的孔内混凝土面高度(标高)减(下降)2米。
2、计算导管长度:
用下降2米后的导管下口高度(标高)往上计(加)至护筒顶加0.3米。
3、计算孔内混凝土面高度(标高):
用前一次浇筑的孔内混凝土面高度(标高)加本次灌入量。
(这一步有一点复杂,要考虑正、负关系)
注意:计算程序必须是:
1、埋管深度。
2、导管长度。
3、孔内混凝土面高度。
按这样的程序计算起来就比较得心应手。

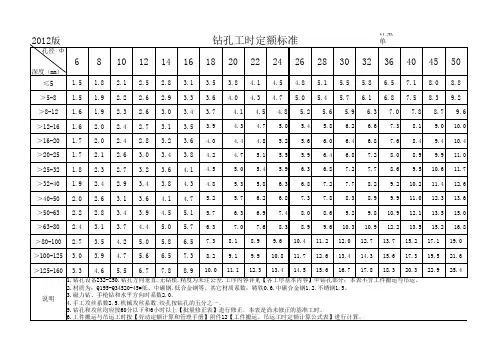

钻孔下套管定额
摘要:
一、钻孔下套管定额的定义与作用
二、钻孔下套管定额的计算方法
1.钻孔深度的影响
2.套管规格的影响
3.钻孔地质条件的影响
三、钻孔下套管定额在我国的应用现状
四、提高钻孔下套管定额计算精度的方法
1.采用更精确的地质勘探技术
2.引入先进的钻孔设备
3.加强人员培训和管理
五、总结与展望
正文:
钻孔下套管定额是指在进行钻孔作业时,所需套管数量的标准预算。
它对于钻孔工程的成本估算、施工计划制定以及钻孔作业的安全性评估具有重要意义。
钻孔下套管定额的计算方法主要有以下几点:首先,根据钻孔深度确定套管数量。
一般来说,每增加100 米钻孔深度,需要增加一套套管。
其次,考虑套管规格的影响。
套管规格不同,其壁厚、强度等参数不同,所需数量也会有所差异。
最后,还需根据钻孔地质条件进行调整。
例如,在松散地层或破碎
地层中,需要增加套管数量以保证钻孔的稳定性。
在我国,钻孔下套管定额的应用已经取得了一定的成果,但仍存在一些问题。
如在实际施工过程中,部分工程队对定额计算不够重视,导致成本超支、工程进度受阻等情况。
为提高钻孔下套管定额计算精度,可以从以下几个方面着手:首先,采用更精确的地质勘探技术,如地质雷达、钻孔电视等,以获取更详细的地层信息。
其次,引入先进的钻孔设备,如多功能钻机、定向钻机等,以提高钻孔效率和质量。
最后,加强人员培训和管理,提高施工队伍的技术水平和责任心。
总之,钻孔下套管定额是钻孔工程中不可或缺的一个重要环节。
只有通过科学合理的计算,才能确保钻孔工程的顺利进行。
钻孔灌注桩计算公式
孔底标高 =实测孔深 +地面标高
钢筋笼总长 =孔底标高 --桩顶标高 +锚锢长度(0.5m 或抗拔桩1.0)
笼顶标高 =桩顶标高 --锚锢长度(0.5m 或抗拔桩 1.0m )
吊筋长度 =桩顶标高—地面标高—伸入承台锚锢长度 (0.5m 或抗拔桩 1.0m ) +0.2 m ,笼底标高 =实测孔深 +地面标高
距孔底 =(30 cm ----50 cm之间)
有效桩长 =实测孔深—桩顶标高 +地面标高
理论方量 =(有效桩长 +设计混凝土松散层长度 1.5)×3.14×πr 2 充盈系数 =实际砼量÷理论砼量
塌落度(180-220mm 之间)
沉渣厚度(0---5cm )
泥浆比重(1.15---1.2)
导管长度 (m)÷2.5=导管节数
导管长度—终孔深度 =导管高出地面
终孔深度(m ) --沉渣厚度 (cm) (0.02--0.03— 0.04)=二次清孔后深度 (m)
初灌量 =超灌高度×(桩径÷2) 2×3.14×充盈系数 +导管深度÷2×(导管直径 250mm)0.1252×3.14。
