5.3清管、测径、试压本次穿越由于施工场地受限,采用的是二接一,每段进行两遍清管,每段进行严密性试压、强度试压一次,完成回拖后再进行整体严密性试压、测径扫水一次。
5.3.1 技术要求1)根据设计要求及规范规定,结合工程实际编制清管、测径、试压方案,报监理批准后实施。
2)清管介质采用压缩空气,清管器采用皮碗清管器,其外径比管内径大5-8%。
3)清管测径程序:刚性轴3片聚酯盘皮碗清管器+钢丝刷→刚性轴3片聚酯盘皮碗清管器→刚性轴3片聚酯盘直板清管器+测径板。
4)试压前在管道两端焊接与管道同径和材质的专用的试压头,试压头上有各类控制阀门和压力表、24小时压力记录仪、压力天平及管汇。
试压头焊接完毕后,要对所有环焊缝进行100%RT射线探伤,T型焊缝进行PT探伤,并且合格。
5)试压完成后应割除试压头,且切割掉试压装置直管段焊口处长度150mm,以减少焊口热影响对管材的影响。
6)试压用压力表精度为1.5级,且经法定计量部门检定合格。
试压时的压力表不少于2块,分别安装在试压管段的两端。
稳压时间在管段两端压力平衡后开始计算。
试压管段的两端应各安装1支温度计,且避免阳光直射,温度计的最小刻度应小于或等于1℃。
7)试压用水用洁净水,在穿越两端选择合理位置接Φ114×4.5钢管用雅马哈抽水泵给穿越段上水,为防止泥浆和杂物进入管道,应设置沉降池,应在泵入口处安装过滤器。
管段上满水并排净空气后,用高压试压泵给管段分阶段打压至压密性试验压力,稳压24h,压降不大于1%且小于0.1MPa为合格,合格后即可放压。
试压作业及合格标准按《油气输送管道穿越工程施工规范》GB50424-2015执行。
8)清管试压排水口不得设在人口居住稠密区、工矿设施集中区。
清管试压排水应符合环保要求。
5.3.2试压施工工序1)管线首端流程安装,试压前,安装无缝钢管做为上水管线,管径、数量视现场实际情况而定)。
在管线首端放入清管器,清管器距管口2m,然后在管线首端焊接椭圆型封头,安装清水注入管、注入管控制阀、放空管线及压力表、温度计套。

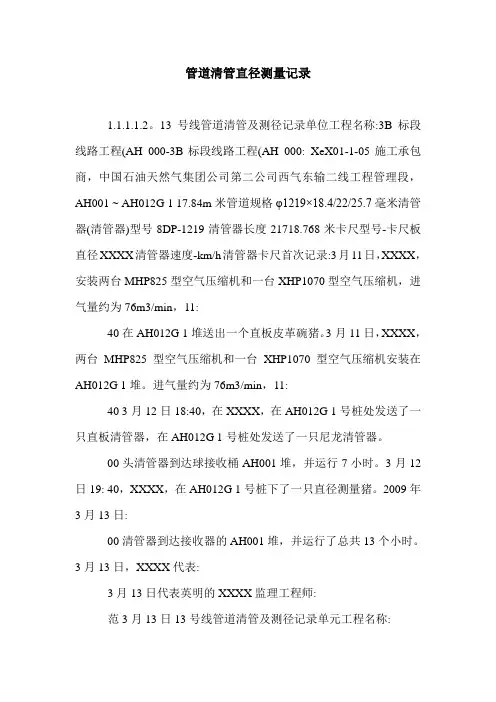

管道清管直径测量记录1.1.1.1.2。

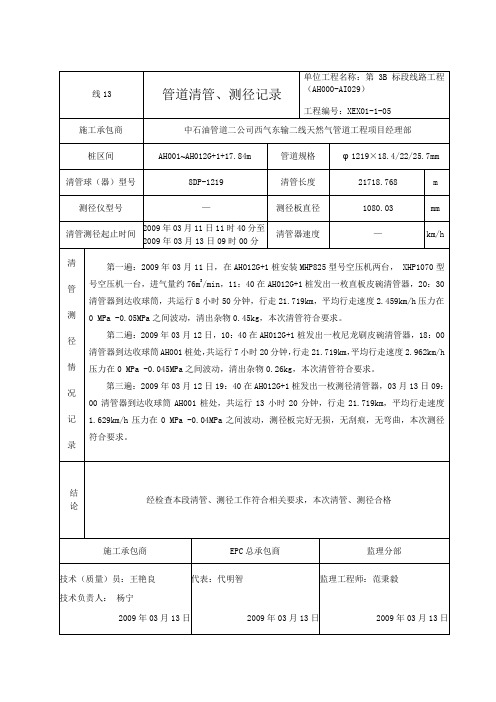

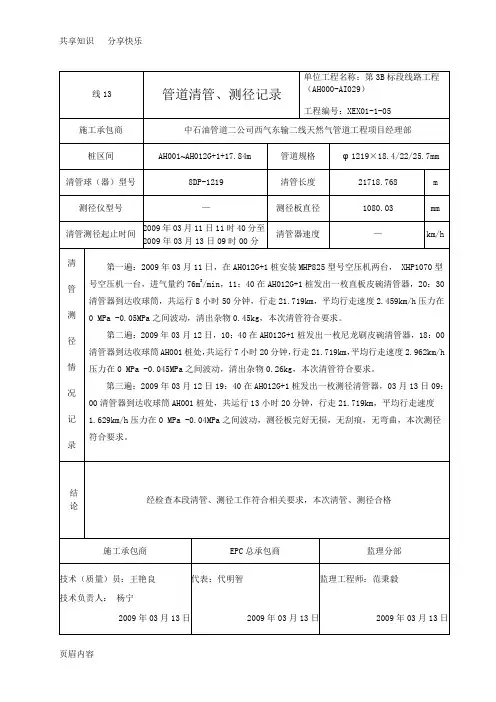

13号线管道清管及测径记录单位工程名称:3B标段线路工程(AH 000-3B标段线路工程(AH 000: XeX01-1-05施工承包商,中国石油天然气集团公司第二公司西气东输二线工程管理段,AH001 ~ AH012G 1 17.84m米管道规格φ1219×18.4/22/25.7毫米清管器(清管器)型号8DP-1219清管器长度21718.768米卡尺型号-卡尺板直径XXXX清管器速度-km/h清管器卡尺首次记录:3月11日,XXXX,安装两台MHP825型空气压缩机和一台XHP1070型空气压缩机,进气量约为76m3/min,11:40在AH012G 1堆送出一个直板皮革碗猪。
3月11日,XXXX,两台MHP825型空气压缩机和一台XHP1070型空气压缩机安装在AH012G 1堆。
进气量约为76m3/min,11:40 3月12日18:40,在XXXX,在AH012G 1号桩处发送了一只直板清管器,在AH012G 1号桩处发送了一只尼龙清管器。
00头清管器到达球接收桶AH001堆,并运行7小时。
3月12日19: 40,XXXX,在AH012G 1号桩下了一只直径测量猪。
2009年3月13日:00清管器到达接收器的AH001堆,并运行了总共13个小时。
3月13日,XXXX代表:3月13日代表英明的XXXX监理工程师:范3月13日13号线管道清管及测径记录单元工程名称:3B标段线路工程(AH000-3月13日杨宁XXXX代表,3月13日代表英明的XXXX监理工程师:范3月13日13号线管道清管及测径记录单元工程名称:3B标段线路工程(ah000: xex1-1-05施工承包商,中石油管道2公司,西气东输管道2项目经理段AH001~AH012G 1 17.84m管道规格φ1219×18.4/22/25.7mm清管器(清管器)型号8DP-1219清管器长度21718.768m卡尺型号-卡尺板直径-mm清管器直径起止时间:2008年5月16日,XXXX至03:46两台MHP825型空气压缩机和一台XHP1070型空气压缩机安装在AH001堆上。
清管、测径、试压、扫线措施15.1 编制依据1)《川气东送管道工程线路系统忠县BZX010-BZX306段线路施工说明》2)《川气东送管道工程线路系统忠县BZX010-BZX306段线路施工平面图》3)《川气东送管道工程线路系统忠县BZX010-BZX306段线路施工断面图》4)《油气长输管道工程施工及验收规范》 GB50369-2006 15.2 工程概况本段管道起点位于BZX010,终点位于BZX306,线路水平长度22.547km,主管选用Ф1016埋弧焊钢管,材质X70,除穿越人和隧道管道壁厚为21mm外,其余管道壁厚为17.5mm。
线路主要穿越了202省道、干井河及人和隧道,管线在BZXG010附近设置黄金清管站一座。
线路最高点位于人和隧道入口BZXG010处,设计管底标高为732m,最低点位于转点BZXG143附近,设计管底标高为155.8m,最大高差576.2m。
15.3 清管、试压分段原则1)本标段管线主要敷设在山区,地形复杂,线路高差大,根据线路高差和设计压力不同将本段管线分为多段进行清管、试压。
2)不等壁厚主管连通后进行强度试压时,各点压力均要达到其所在地区等级对应的设计强度试验压力最低值,且管道各点环向应力不得超过0.95倍管材抗拉屈服强度。
3)管道干线截断阀与管道一并进行清管、试压。
15.4 管道清管、测径、试压、扫线工序施工准备→临时清管设施制作→清管→测径→分段强度试压→分段严密性试压→通球扫水→连头15.5 管道清管、测径15.5.1清管施工工序1)采用直板皮碗混合型清管器清除管道内固体碎屑。
2)采用带尼龙刷的磁力清管器清除焊渣和氧化皮。
3)采用带测径板的清管器检测管道内径,以确定管道是否存在变形。
4)采用泡沫清管器清除灰尘和氧化皮。
15.5.2 管线清管有关参数计算及设备选型1)管线清管参数计算①管线截面积:(按壁厚最薄的Ф1016×17.5钢管计算):S=πR2=π×(1016-2×0.0175)2/4=0.7558m2;②按0.3MPa压力下清管球行走速度0.5m/s(1.8km/h)计算所需气量:每分钟所需气量:0.7558×0.5×60×3=68.022m3;③按70m3/min供气量,0.3MPa压力下清管球行走速度:每秒钟行走速度:70/(3×0.7558×60)=0.515m/s;每小时行走速度:0.515×3600=1854m/h=1.85km/h;2)清管设备选型采三台移动式螺杆空气压缩机,型号为XRHS396MD,额定工作压力1.2MPa,排气量25m3/min,能够满足清管要求。
4)试压封头焊缝采用超声波检测,短节角焊缝采用磁粉检测;
5)试压头与试压管段连接的环焊缝需进行100%射线检测,射线检测应符合SY/T4109规定,II 级及以上为合格。
6)试压头制造后应进行强度试压,强度试验压力为设计压力的1.5倍,稳压4小时,无变形、无压降、无泄漏为合格,使用前应进行严格检查。
1—汇管,2—打压车接管,3—压力表接管,4—压力天平接管,5—压力记录仪接管,6—温度记录仪接管,7—椭圆封头,8—短节,9—清管器
图2.1-1 上水端试压头结构示意图
1—压力表接管,2—压力记录仪接管,3—温度记录仪接管,4—排空阀,5、6—压风车接管,7—椭圆封头,8—挡板,9—清管器,10—短节
图2.1-2 排水端试压头结构示意图
2.2 其他试压前准备
1)单体式压专项方案批准后才允许进行试压,按照DEC文件要求明确试压记录表格;
2)检查设备、仪器仪表是否完好,所有测量监控设备应经过检定或校验,并应在有效期内使用,所有施工设备、仪器仪表需报验监理审核;
3)试压用水应洁净、无腐蚀性。
进入管道的试压水PH值宜为6~9,总的悬浮物不应大于50mg/L,水质最大盐分含量不应大于2000mg/L,并经化验室出具水质化验报告;
4)单体试压段的焊口应按设计要求(AUT100%检验,RT100%进行复验)检测合格后,方可进行试。
管道清管测径记录日期:xxxx年xx月xx日地点:xxxxxxx管道类型:排水管道清管设备:高压水枪测径设备:测径仪清管过程:1.安全措施:-在工作区域设置警示标志,提醒他人注意。
-工作人员佩戴个人防护用品,如安全帽、防护手套、防护眼镜等。
-切断相关管道的电源、气源等供应。
-确保清管设备和测径设备的工作状态良好。
2.管道观察:-检查排水管道的外观,观察是否有明显的堵塞物或损坏。
-检查排水管道的连接处是否松动或有渗漏。
3.清管操作:-将高压水枪连接至管道入口,确保接头紧固。
-打开水源,控制水压在合适范围内(一般为10-20MPa)。
-清洗管道,从管道入口开始逐段进行,确保每一段都彻底清洗。
-针对明显堵塞的地方,可采用局部清洗,加大水压确保堵塞物被冲出。
-打开出水口,保持水流持续冲刷,确保管道内的污垢被清除干净。
4.测径准备:-将测径仪连接至已清洗的管道入口,确保仪器接头紧固。
-打开测径仪电源,确认设备正常启动。
-设置测量参数,包括管道直径范围、测量精度等。
5.测径操作:-将测径仪沿着管道逐段推进,确保每一段都测量到。
-当测径仪传感器接触到管道内壁时,记录测量数值。
-对于弯曲管道或特殊形状的管道,需要注意测量的准确性和稳定性。
6.测径结果分析:-根据测径仪上显示的数据,记录每个测量段的管道直径。
-对比不同段的直径数据,分析管道内的变化趋势和存在的问题。
-如发现其中一段管道直径明显变窄,可能存在堵塞或积垢等问题。
-如发现管道直径变化不规律,可能存在管道损坏或连接问题。
结束时间:xxxx年xx月xx日 xx时xx分。
管道施工测量记录范文下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!现代社会的管道施工是一项涉及多种技术领域的复杂工程,其中测量是至关重要的环节之一。
