大型双壁钢套箱围堰施工工法大型双壁钢套箱围堰施工工法一、前言大型双壁钢套箱围堰施工工法是一种在土方开挖过程中用于控制地下水位和保证土方工程施工安全的先进技术。
该工法通过封闭土方周围的水流通道,防止水流进入土方区域,从而防止土方工程出现塌方或沉降。
二、工法特点1. 结构稳定:大型双壁钢套箱围堰由两层钢板组成,具有较高的强度和刚度,能够经受较大的土压力和水压力,保持结构稳定。
2. 灵活可调:该工法可根据土方开挖和施工进度灵活调整围堰的位置和尺寸,适应不同的工程要求。
3. 施工效率高:采用机械化施工,能够大大提高施工效率,节约人力资源。
4. 施工质量高:通过精确的施工控制和质量监控,可以保证施工质量达到设计要求。
5. 可循环使用:大型双壁钢套箱围堰可重复使用,减少工程成本和资源浪费。
三、适应范围大型双壁钢套箱围堰适用于各种土方开挖工程,尤其是在开挖深度大、地下水位高、地下水涌入量大的情况下效果更加明显。
常见应用于基坑开挖、水下管道施工、河道治理等工程。
四、工艺原理大型双壁钢套箱围堰施工工法采取了多项技术措施来实现其工作原理。
首先,在施工前需要进行现场勘探,确保工地的地质条件和水文环境,并根据勘探结果进行设计和选择合适的钢套箱尺寸和深度。
接下来,施工之初需要首先安装钢套箱,并采取密封措施,将土方区域封闭。
施工过程中,可以使用注浆技术或开挖泵浆来实现钢套箱安全的固定和密封。
最后,完成土方开挖后需要进行整体倒配沙、后浆喷射等措施,以确保土方的稳定和围堰的可靠性。
五、施工工艺1. 准备工作:进行现场勘探,确定勘探结果并设计围堰方案。
2. 钢套箱安装:按设计要求在土方周围安装双壁钢套箱,并进行密封工作。
3. 注浆固结:在钢套箱周围进行注浆,加固钢套箱的稳定性。
4. 泥水泵浆:根据需要,采用泥水泵浆技术进行钢套箱固定和封闭。
5. 土方开挖:在钢套箱围堰内进行土方开挖作业。
6. 倒配沙:在土方开挖完成后,在围堰内进行整体倒配沙作业,填充沙土提高土方稳定性。
双壁钢围堰施工
双壁钢围堰是一种用于暂时支撑或阻挡水土的结构工程,常见于深基坑、沉箱
工程等。
以下是关于双壁钢围堰施工的流程和注意事项。
施工流程
1. 土方开挖
首先需要进行土方开挖,根据设计要求进行开挖并清理出坑底。
通常情况下,
在施工期间需要对土方开挖进行监测,以确保其稳定性。
2. 立柱设置
将双壁钢板固定的立柱竖直设置在坑底,并按要求做好垂直度测量和调整。
在
这一步骤中,需要使用专业工具确认立柱之间的距离和坐标。
3. 壁板组装
将钢板按照设计要求水平接合并固定在立柱上,建议采用专业固定装置和方法,以确保围堰的稳定性和结构完整性。
4. 密封剂注入
在双壁钢板之间进行密封剂注入,确保围堰具有防水性能和密度。
5. 支撑剪力墙设置
钢板围堰施工完成后,需要设置支撑剪力墙以增强支撑系统的承载能力,同时
支撑剪力墙也能避免施工过程中振动和不均匀沉降的发生。
施工注意事项
1.土方开挖过程中需要注意对岩石和其他硬材料的存在,以防影响围堰
稳定性和施工进度。
2.双壁钢围堰施工过程中需要严格按照设计要求和规范进行施工,以确
保结构完整性和安全性。
3.围堰施工时需要注意材料选择,以具备足够承载能力和防水、防渗性
能。
4.在施工过程中需要对土方开挖和围堰支撑结构进行监测和检查,及时
发现问题和进行处理。
以上是双壁钢围堰施工的主要流程和需要注意的事项。
在施工中,需要严格按
照要求进行操作,以确保工程顺利、高效地完成。
大桥主墩承台双壁钢围堰施工步骤咱就说,修大桥那可是个大工程啊!特别是大桥主墩承台双壁钢围堰施工,这里面的门道可多了去了。
首先呢,得做好准备工作。
就好像你要去打仗,不得先把武器弹药准备好呀!要把各种材料啦、设备啦都弄到施工现场,还得检查检查,可别到时候掉链子。
然后呢,就是制作双壁钢围堰啦!这可不是随便弄弄就行的,得精细着来,尺寸得合适,质量得过硬,就跟咱家里盖房子打地基似的,得牢固。
这钢围堰就像是给大桥主墩承台盖了个特别的房子,得能遮风挡雨,还得能扛得住各种压力。
接下来就是运输和吊装啦!你想想,那么大的钢围堰,得用多大的力气才能把它弄到该去的地方啊!这可真是个技术活,得小心翼翼的,不能有一点儿马虎。
到了现场,就得安装啦!就跟拼积木似的,一块一块地给它拼起来,还得拼得严丝合缝的,不能有缝隙,不然水漏进来了可咋办。
安装好了,还不算完事儿呢!还得进行封底混凝土施工。
这就好比给房子铺地板,得平整,得结实,这样住起来才安心嘛!再之后呢,就是抽水啦!把围堰里面的水抽出去,让承台能露出来,就像是把藏在水里的宝贝给捞出来一样。
在这整个过程中,每一步都得谨慎再谨慎啊!稍有不慎,那后果可不堪设想。
就好像走钢丝,得时刻保持平衡,不能有一点儿闪失。
你说这大桥主墩承台双壁钢围堰施工容易吗?那可真是不容易啊!咱国家那么多漂亮的大桥,那可都是建筑工人师傅们一点一点建起来的,这里面饱含了他们多少的汗水和心血啊!他们就像是一群神奇的魔法师,能把那些钢铁变成坚固的大桥。
所以啊,我们走在大桥上的时候,可别忘了这些默默付出的人。
他们用自己的双手,为我们创造了便捷的交通,让我们的生活更加美好。
这大桥主墩承台双壁钢围堰施工,可不就是他们的杰作嘛!。
超大型双壁钢围堰施工技术方案(加工工艺) 目录一、编制依据、原则和情况11.编制基础12.参考规则和标准33.编译原则34.编译圆周3二。
项目概述3三。
施工准备41.技术准备42.材料采购和管理3.施工条件6四。
主要项目数量61.主要工程数量表67号双壁钢围堰设计1.7号主墩双壁钢围堰结构形式2.8号主墩双壁钢围堰封堵3.钢围堰材料8不及物动词制造过程91.单元零件的制造92、钢围堰单元组装143.围堰验收12七。
质量保证措施151、确保工程质量的组织措施152、保证工程质量的技术措施15八。
施工计划161.计划穿越图162、工期保证措施16九。
拟投入的机械设备和劳动力表17X.安全和环保要求181.安全要求182.环境保护一、编制的依据、原则和范围1.编制依据(1)、施工图纸、地质勘察报告、设计资料等。
;(2)、××工程施工组织设计;(3)、XX主墩钢吊箱围堰设计说明、XX主墩钢吊箱围堰设计图纸;(4)、我单位现场踏勘、调查和了解相关情况;(5)国家和有关部委颁布的有关法律、法规和施工技术安全规程。
2.引用的规则和标准⑴、《建筑钢结构焊接规范》JGJ 51-91;(2)《钢结构工程施工及验收规范》GB 50205-95;;(3)《钢结构制作安装施工规范》Yb 9254-1995;(4)钢焊缝超声波检测方法和检测结果分类(GB11345-98)。
3.编译原则(1)、施工方案要采用先进可靠的设备、材料、技术,工艺先进,技术成熟,可操作性强。
The建设方案是通过桥址的地质、水文、气象条件与工程规模、技术特点、工期要求和工程造价的比较而确定的。
(3)、高度重视质量、环保、安全施工问题。
4、围的准备(1)、XX工程主桥墩钢围堰加工。
二。
项目概况市南区XX跨越横沥水道,主跨308m,主桥跨径组合为(40+61+308+61+40)。
跨河桥水深2.5~7.9m,河床高程约-0.3 ~-5.5m,河床内有10~15m的淤泥覆盖层,河水流量较大。
大型双壁钢套箱围堰施工工法大型双壁钢套箱围堰施工工法一、前言大型双壁钢套箱围堰施工工法是一种在建筑工程中广泛应用的特殊施工工法,它能够有效地提高施工效率和质量。
本文将详细介绍大型双壁钢套箱围堰施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点大型双壁钢套箱围堰施工工法具有以下几个显著特点。
首先,施工速度快,能够大幅缩短施工周期。
其次,施工质量高,能有效地提高结构的稳定性和承载能力。
第三,施工过程中对现场的影响较小,减少对周围环境的破坏。
第四,适应性强,适用于各种基础地质条件下的施工。
第五,施工过程中对劳动力的要求较低,减少了人力资源的浪费。
三、适应范围大型双壁钢套箱围堰施工工法适用于各类建筑工程中需要进行基坑开挖和围护的情况,特别适用于深基坑、复杂地质条件下的工程。
该工法适用于各种土质条件和建筑物类型,可以满足不同工程的施工要求。
四、工艺原理大型双壁钢套箱围堰施工工法通过将两个钢板之间注入混凝土,形成坚固的围堰结构,从而实现施工的目的。
它通过采用特殊的施工工法和技术措施,可以保证施工过程中的结构稳定性和质量要求。
该工法的施工过程与实际工程密切相关,施工工艺的选择和实施都是基于实际工程情况的分析和解决。
五、施工工艺大型双壁钢套箱围堰施工工艺主要包括:准备工作、开挖基坑、安装双壁钢套箱、注浆填充、围堰顶部处理以及拆除钢套箱。
在每个施工阶段,都需要采取相应的操作步骤和技术措施,以保证施工质量和安全性。
六、劳动组织大型双壁钢套箱围堰施工工法所需的劳动力包括项目经理、工程师、技术人员、施工人员和安全人员等。
合理的劳动组织能够提高施工效率和质量,确保项目的顺利进行。
七、机具设备大型双壁钢套箱围堰施工过程中需要使用的机具设备包括:挖掘机、起重机、钢套箱、注浆设备、混凝土泵等。
这些机具设备具有不同的特点和功能,能够满足施工需要。
八、质量控制大型双壁钢套箱围堰施工过程中的质量控制主要包括:材料质量控制、施工工艺控制、施工过程监控和施工质量检验等。
双壁钢围堰施工方案一、背景介绍双壁钢围堰是一种常用于基坑支护的结构形式,由两层钢板之间的土壤填充构成。
在施工中,需要制定合理的方案,保障施工顺利进行并确保工程质量。
本文将针对双壁钢围堰施工方案进行详细的探讨。
二、施工前准备在进行双壁钢围堰施工之前,首先需要对施工现场进行勘察,确定地质情况、基坑尺寸、施工工艺等相关信息。
同时,准备工作包括确定施工方案、计算设计参数、确定材料供应渠道、组织施工人员等。
三、地基处理1. 地基处理方式根据地质勘察结果,对地基进行相应处理,确保基坑稳定。
常见的地基处理方式包括挖土和加固处理等。
2. 钢板安装在地基处理完成后,需要按照设计要求进行双壁钢围堰的钢板安装工作。
应根据设计图纸要求,正确设置和固定钢板,确保结构的稳定性和密封性。
四、主体施工1. 土方开挖根据设计要求和基坑尺寸,进行土方开挖工作。
确保开挖尺寸准确,避免对周边建筑结构和地下管线造成影响。
2. 钢筋连接和混凝土浇筑完成双壁钢围堰主体框架的组装后,需进行钢筋连接和混凝土浇筑工作。
正确连接钢筋,完全浇注混凝土,并进行充分养护,以确保结构的强度和稳定性。
五、施工验收及监理在双壁钢围堰施工完成后,应及时进行工程验收和监理工作。
验收工作包括对施工质量、关键部位的检查,确保工程符合设计要求。
监理工作则是监督施工过程中的质量控制和安全管理,确保施工过程安全可靠。
六、总结与展望双壁钢围堰作为基坑支护的一种重要形式,在工程施工中扮演着重要角色。
通过合理制定施工方案,严格把控施工过程中的质量和安全,可以有效保障工程顺利进行。
希望未来在双壁钢围堰施工中能够进一步完善技术,提高施工效率,确保工程质量。
以上是关于双壁钢围堰施工方案的探讨,希望对您有所帮助。
一、承台及双壁钢围堰设计参数

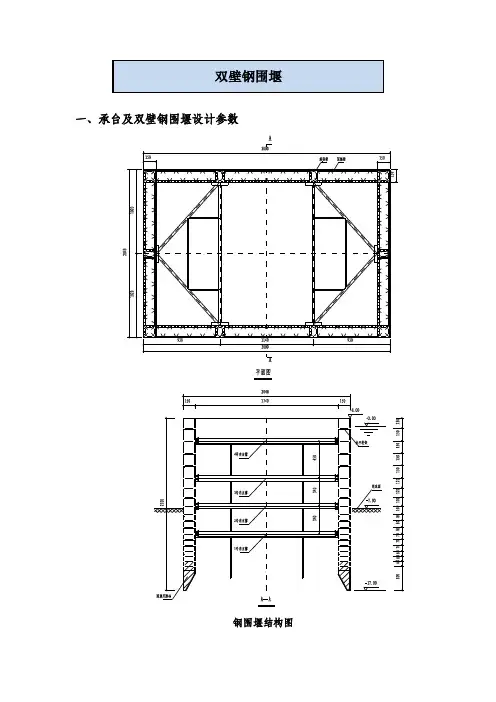

钢围堰结构图
一钢围堰采用双壁结构,舱壁厚度1.5m,钢围堰封底砼采用C30水下砼,封底厚度3.0m,刃脚砼高度2.0m,夹壁砼高度7.0m。
主墩钢围堰由壁体、刃脚、内撑三大部分组成。
壁体主要由隔舱板、箱形梁、水平环板、水平斜杆及内外壁板构成。
刃脚高度2.0m,作为围堰底节的组成部分一道加工。
内撑用型钢构成平面框架,与钢围堰箱形梁一起形成稳定结构体系,另外设置竖向支撑,减小受压杆件的自由长度。
在内撑位置设置竖向箱形梁作为一级支撑结构,水平设置环形板作为二级支撑结构,垂向设置角钢次梁为三级支撑结构,内外壁之间通过水平斜杆和水平环板连接而形成整体。
钢围堰内、外壁板采用8mm钢板,箱形梁腹板采用12mm钢板,箱形梁翼板采用16mm钢板,水平环板采用L200×125×14角钢,水平斜撑采用L100×100×12角钢,竖肋采用L75×75×8角钢,内撑采用4-I36b工字钢。
局部大样见下图:
二、水文和地质
施工最高水位3.864m,最大流速1.36m/s,地质情况见下表:
主墩位置地质情况表。
