2011年土建案例及答案
- 格式:pdf
- 大小:420.92 KB
- 文档页数:24
2011年全国造价工程师考试《建设工程造价案例分析(土木建筑工程、安装工程)》真题及详解试题一(20分)某拟建项目有关资料如下:(1)项目工程费用由以下内容构成:①主要生产项目1500万元,其中,建筑工程费300万元,设备购置费1050万元,安装工程费150万元。
②辅助生产项目300万元,其中,建筑工程费150万元,设备购置费110万元,安装工程费40万元。
③公用工程150万元,其中,建筑工程费100万元,设备购置费40万元,安装工程费10万元。
(2)项目建设前期年限为1年,项目建设期第1年完成投资40%,第2年完成投资60%。
工程建设其他费用250万元。
基本预备费率为10%,年均投资价格上涨率为6%。
(3)项目建设期2年,运营期8年。
建设期贷款1200万元,贷款年利率为6%,在建设期第1年投入40%,第2年投入60%。
贷款在运营期前4年按照等额还本、利息照付的方式偿还。
(4)项目固定资产投资预计全部形成固定资产,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
项目运营期第1年投入资本金200万元作为运营期的流动资金。
(5)项目运营期正常年份营业收入为1300万元,经营成本为525万元。
运营期第1年营业收入和经营成本均为正常年份的70%,第2年起各年营业收入和经营成本达到正常年份水平。
(6)项目所得税税率为25%,营业税金及附加税率为6%。
问题:1.列式计算项目的基本预备费和价差预备费。
2.列式计算项目的建设期贷款利息,并完成表1-1(单位:万元)建设项目固定资产投资估算表。
表1-1建设项目固定资产投资估算表3.计算项目各年还本付息额,并将数据填入表1-2(单位:万元)项目还本付息表中。
表1-2项目还本付息表4.列式计算项目运营期第1年的项目总成本费用。
5.列式计算项目资本金现金流量分析中运营期第1年的净现金流量。
(计算结果均保留两位小数)答案:1.列式计算项目的基本预备费和价差预备费。
答:基本预备费和价差预备费计算如下:(1)计算基本预备费基本预备费=(工程费用+工程建设其他费用)×基本预备费费率=(1500+300+150+250)×10%=220.00(万元)。

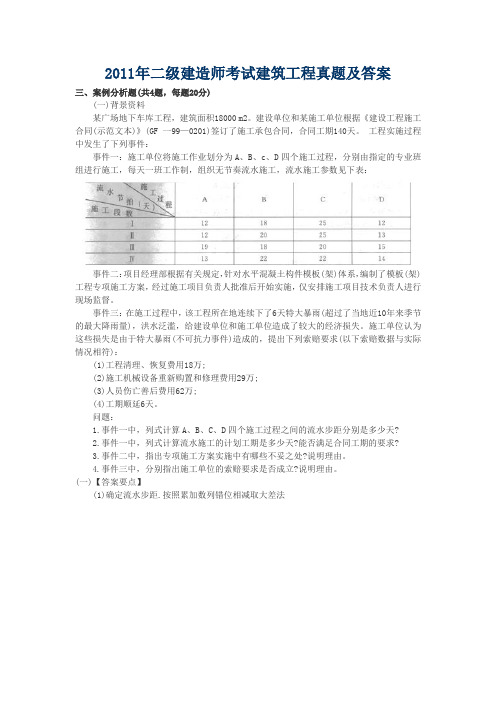

2011年二级建造师考试建筑工程真题及答案三、案例分析题(共4题,每题20分)(一)背景资料某广场地下车库工程,建筑面积18000 m2。
建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF一99—0201)签订了施工承包合同,合同工期140天。
工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为A、B、c、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:错误!事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。
施工单位认为这些损失是由于特大暴雨(不可抗力事件)造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万;(2)施工机械设备重新购置和修理费用29万;(3)人员伤亡善后费用62万;(4)工期顺延6天。
问题:1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?3.事件二中,指出专项施工方案实施中有哪些不妥之处?说明理由。
4.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。
(一)【答案要点】(1)确定流水步距.按照累加数列错位相减取大差法错误!取最大差值,得KⅢⅣ=24d(2)总工期T=∑K+TN=23+20+24+71=138(天)满足合同工期的要求。
(3)施工单位技术负责人审批,报总监理工程师同意批准后方可实施。
(4)①索赔成立,因为按照施工合同法,不可抗力事件造成的工程清理、恢复费用,应由建设单位承担。
②索赔不成立,因为按照施工合同法,不可抗力事件造成的施工单位自有的机械损坏由施工单位自己承担。

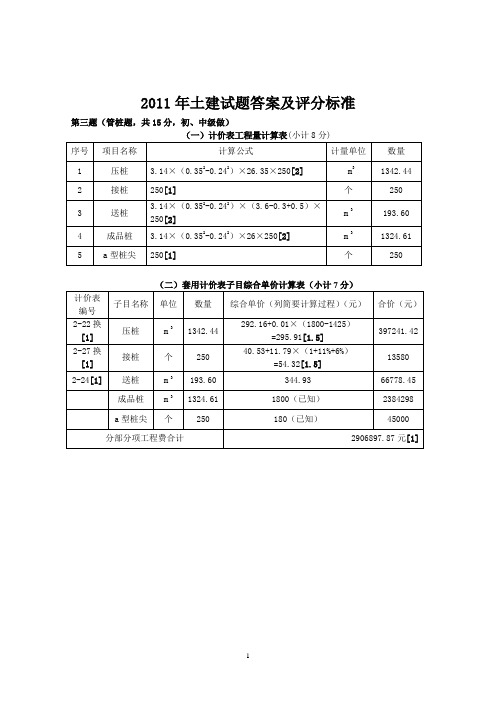

2011年土建试题答案及评分标准第三题(管桩题,共15分,初、中级做)(二)套用计价表子目综合单价计算表(小计7分)第四题(共35分,初、中、高级均做)(一)分部分项清单工程量计算表(小计11分)(二)分部分项工程量清单(小计4分)说明:清单综合单价在给分时,当综合单价=计价表合计/清单工程数量时得分。
计价表工程数量在给分时,当清单工程量与计价表工程量一致时得分。
(四)工程造价计价程序表(小计16分)评分说明:对于专业工程暂估价,可能有认为为门窗不属于墙体项目,不应列出的考虑.因此对于其他项目费中专业工程暂估价为0的答案同样给分。
第五题(钢筋题,共30分,中、高级做)评分说明,对于钢筋根数计算公式正确但结果不正确的得一半分。
1号筋:8@200 底筋长度:4500mm A-B轴线距离根数:(2400 1-2轴线距离-125*2梁宽-100起步距离)/200+1=12根2号筋8@200 负筋受力筋长度:2400 1-2轴线距离-125梁宽+0.6l ab+15d端支座锚固长度+800延伸长度+100-15板厚弯钩=3448mm根数:(4500A-B轴线距离-125*2梁宽-100起步距离)/150+1=29根C 6@200 分布筋1长度:4500 A-B轴线距离根数:(2400 1-2轴线距离-250梁宽)/200=11根C 6@200 分布筋2长度:4500 A-B轴线距离根数:(800延伸长度-125梁宽)/200=4根3号筋8@200 端支座负筋长度:1200延伸长度-125梁宽+0.6l ab+15d端支座锚固长度+100-15板厚弯钩=1448mm根数:[(2400 1-2轴线距离-125*2梁宽-100起步距离)/200+1]*2=24根C 6@200 分布筋用2号筋代替,不计4号筋8@200 支座负筋长度:1200延伸长度-125梁宽+0.6l ab+15d端支座锚固长度+100-15板厚弯钩=1448mm根数:[(3600 2-3轴线距离-125*2梁宽-100起步距离)/200+1]*2=36根C 6@200 分布筋长度:3600mm 2-3轴线距离根数:(1200-125梁宽)/200*2=12根5号筋8@200 底筋长度:4500mm A-B轴线距离根数:(3600 2-3轴线距离-125*2梁宽-100起步距离)/200+1=18根6号筋8@150 支座负筋长度:1000+800延伸长度+(100-15)*2板厚弯钩=1970mm根数:(4500 A-B轴线距离-125*2梁宽-100起步距离)/150+1=29根C 6@200 分布筋1长度:4500 A-B轴线距离根数:(1000-125梁宽)/200=5根C 6@200 分布筋2长度:4500 A-B轴线距离根数:(800-125梁宽)/200=4根7号筋8@200 底筋长度:4500mm A-B轴线距离根数:(2600 3-4轴线距离-125*2梁宽-100起步距离)/200+1=13根8号筋8@200 支座负筋长度:1200延伸长度+-125梁宽+0.6l ab+15d端支座锚固长度+100-15板厚弯钩=1448mm根数:[(2600 3-4轴线距离-125*2梁宽-100起步距离)/200+1] *2=26根C 6@200 分布筋长度:2600mm 3-4轴线距离-m根数:【(1200-125)/200】*2=12根9号筋8@150 支座负筋长度:800延伸长度-125梁宽+0.6l ab+15d+端支座锚固长度+100-15板厚弯钩=1048mm根数:(4500 A-B轴线距离-125*2梁宽-100起步距离)/150+1=29根C 6@200 分布筋长度:4500 A-B轴线距离mm根数:(800-125梁宽)/200=4根10号筋8@200 底筋长度:2400+3600+2600=8600mm 1-4轴线距离根数:(4500 A-B轴线距离-125*2梁宽-100起步距离)/200+1=22根第六题(共40分,中、高级做)(一)计价表工程量计算表(小计33分)(二)套用计价表子目综合单价计算表(小计7分)。

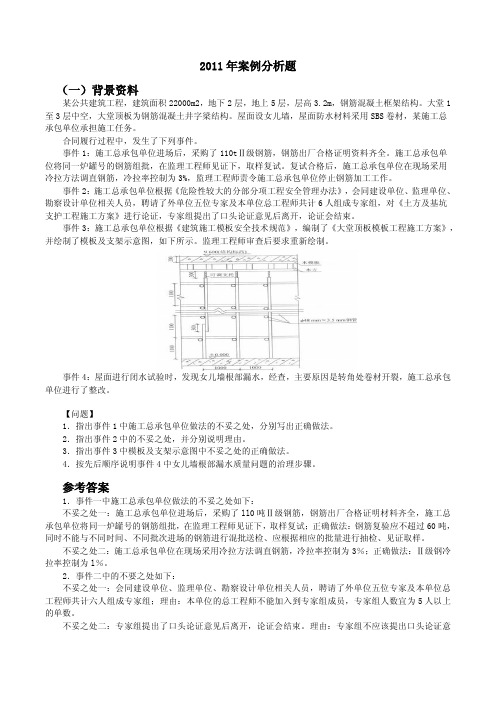

2011年案例分析题(一)背景资料某公共建筑工程,建筑面积22000m2,地下2层,地上5层,层高3.2m,钢筋混凝土框架结构。
大堂1至3层中空,大堂顶板为钢筋混凝土井字梁结构。
屋面设女儿墙,屋面防水材料采用SBS卷材,某施工总承包单位承担施工任务。
合同履行过程中,发生了下列事件。
事件1:施工总承包单位进场后,采购了110tⅡ级钢筋,钢筋出厂合格证明资料齐全。
施工总承包单位将同一炉罐号的钢筋组批,在监理工程师见证下,取样复试。
复试合格后,施工总承包单位在现场采用冷拉方法调直钢筋,冷拉率控制为3%,监理工程师责令施工总承包单位停止钢筋加工工作。
事件2:施工总承包单位根据《危险性较大的分部分项工程安全管理办法》,会同建设单位、监理单位、勘察设计单位相关人员,聘请了外单位五位专家及本单位总工程师共计6人组成专家组,对《土方及基坑支护工程施工方案》进行论证,专家组提出了口头论证意见后离开,论证会结束。
事件3:施工总承包单位根据《建筑施工模板安全技术规范》,编制了《大堂顶板模板工程施工方案》,并绘制了模板及支架示意图,如下所示。
监理工程师审查后要求重新绘制。
事件4:屋面进行闭水试验时,发现女儿墙根部漏水,经查,主要原因是转角处卷材开裂,施工总承包单位进行了整改。
【问题】1.指出事件1中施工总承包单位做法的不妥之处,分别写出正确做法。
2.指出事件2中的不妥之处,并分别说明理由。
3.指出事件3中模板及支架示意图中不妥之处的正确做法。
4.按先后顺序说明事件4中女儿墙根部漏水质量问题的治理步骤。
参考答案1.事件一中施工总承包单位做法的不妥之处如下:不妥之处一:施工总承包单位进场后,采购了ll0吨Ⅱ级钢筋,钢筋出厂合格证明材料齐全,施工总承包单位将同一炉罐号的钢筋组批,在监理工程师见证下,取样复试;正确做法:钢筋复验应不超过60吨,同时不能与不同时间、不同批次进场的钢筋进行混批送检、应根据相应的批量进行抽检、见证取样。
2011年一级建造师市政工程真题及答案三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)某项目部承建居民区施工道路工程,制订了详细的交通导行方案,统一设置了各种交通标志、隔离设施、夜间警示信号,沿街居民出人口设置了足够的照明装置。
工程要求设立降水井,设计提供了地下管线资料。
施工中发生如下事件。
事件1:由于位置狭窄,部分围挡设施占用了绿化带,接到了绿化管理部门的警告。
事件2:实名制检查中发现,工人的工作卡只有姓名,没有其他信息。
事件3:降水井护筒施工过程中,施工人员在开挖施工时发现了过街的电力管线套管,项目部于是要求停止施工,并降低了开挖高度绕开施工。
【问题】1.对于背景资料中交通导行方案的落实,还应补充哪些保证措施?2.事件1中,围挡的设置存在什么问题?如何纠正?3.事件2中,按照劳务实名制规定,劳务人员佩戴的工作卡还应包含哪些内容?4.事件3中,施工单位的管线调查可能存在哪些不足?(二)某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200mm钻孔灌注桩,桩基地质结构为中风化岩,设计规定钻孔灌注桩应该深入中风化岩层以下3m。
A公司投标该工程。
投标时钢筋价格为4500元/t,合同约定市场价在投标价上下浮动10%内不予调整;上下浮动超过10%时,对超出部分按月进行调整。
市场价以当地造价信息中心公布的价格为准。
该公司现有的钻孔机械为回旋钻机、冲击钻机、长螺旋杆钻机各若干台提供本工程选用。
施工过程中,发生如下事件。
事件1:施工准备工作完成后,经验收合格开始钻孔,钻进成孔时,直接钻进至桩底,钻进完成后请监理单位验收终孔。
事件2:现浇混凝土箱梁支撑体系采用重型可调门式钢管支架,支架搭设完成后安装箱梁桥面。
验收时发现梁模板高程设置的预拱度存在少量偏差,因此要求整改。
事件3:工程结束时,经统计钢材用量和信息价见下表:【问题】1.就公司现有桩基成孔设备进行比选,并根据钻机适用性说明理由。
2011年二级建造师《建筑工程管理和实务》真题及答案一、单项选择题:(共20题,每题1分,每天的备选项中,只有1个最符合题意)1、影响钢筋混凝土梁斜截面破坏形式的因素中,影响最大的因素是()A、截面尺寸B、混凝土强度等级C、配箍率D、弯起钢筋含量2、建筑物高度相同、面积相等时,耗热量比值最小的平面形式是()A、正方形B、长方形C、圆形D、L型3、关于建筑石膏技术性质的说法,错误的是()A、凝结硬化快B、硬化时体积微膨胀C、硬化后空隙率高D、防火性能差4、水泥强度等级是根据胶砂法测定水泥()的抗压强度和抗折强度来判定。
A、3d 和7dB、3d 和28dC、7d 和14dD、7d 和28d5、水准测量中,A点为后视点,B点为前视点,A点高程为ha,后视读数为a,前视读数为b,则B点高程()A、ha-a+bB、ha+a-bC、a+b –haD、a-b –ha6、最合适泵送的混凝土坍落度是()A、20mmB、50mmC、80mmD、100mm7、立面铺贴防水卷材适应采用()A、空铺法B、点粘法C、条粘法D、满粘法8、根据相关规范,门窗工程中不需要进行性能复测的项目是()A、人造木门窗复验氨的含量B、外墙塑料窗复验抗风压性能C、外墙金属窗复验雨水渗漏性能D、外墙金属窗复验复验空气渗透性能9、关于建筑幕墙防雷构造要求的说法,错误的是()A、幕墙的铝合金立柱采用柔性导线连通上、下柱B、幕墙立柱预埋件用圆钢或扁钢和主体结构的均压环焊接连通C、幕墙压顶板和主体结构屋顶的防雷系统有效连接D、在有镀膜层的构件上进行防雷连接应保护好所有的镀膜层10、厕浴间蒸压加气混凝土砌块墙底部200mm高度范围内应做()坎台。
A、混凝土B、普通透水墙C、多孔砖D、混凝土小型空心砌块11、脚手架定期检查的主要项目不包括()A、干见得设置和连接是否符合要求B、立杆的沉降和垂直度C、地基是否有积水、底座是否松动D、安装的红色警示灯12、关于外用电梯安全控制的说法,正确的是()A、外用电梯由有相应资质专业队伍安装完成后经监理验收合格即可投入使用B、外用电梯底笼周围2.5m范围内必须设置牢固的防护栏杆C、外用电梯和各层站过桥和运输通道进出口处应设常开型防护门D、七级大风天气时,在项目检查合格的情况下使用外用电梯13、无需办理动火证的作业是()A、登高焊、割作业B、密闭容器内动火作业C、现场食堂用火作业D、比较密封的地下室动火作业14、施工现场污水排放前,应和所在地县级以上人民政府()部门签署排放许可协议,申领许可证。
2011年全国一级建造师考试真题及答案汇总建筑:1关于现浇钢筋+土梁按弹性2锤击沉桩法+大小长短3下列地面面层+水磨石面4普通气候+普通5关于细骨料+好小细大6某受压杆件+固定自由7一般环境中+提高降低8图示人字梯放置+a小b大9在非地震区中+圆形10对作用于框架结构+节点上的水平集中力11根据《通用硅酸+除硅酸盐水泥外12由湿涨引起+翘曲13下列塑料壁纸中+耐水壁纸14根据《混凝土结构+主筋外表面15对施工控制网+距离交会法16工程基坑开挖+17跨度8米的钢筋混凝土+100%18肋梁楼盖无粘贴+先张拉楼板19钢结构的防腐涂料+上下难易20关于墙体瓷砖饰面+基层-摸底-排砖-浸砖案例一:事件一:钢筋复验应不超过60吨,事件二不妥之处,本单位的总工程师不能加入到专家组成员。
不应该提出口头论证意见后就离开,应该危险性较大的分部分项工程安全专项施工方案应由工程项目经理、项目技术负责人或项目专业技术。
方案师牵头进行编制,并将专家论证通过的专项方案报送监理工程师审核批示,由技术负责人组织专项交底会,向建设单位、监理单位。
项目经理相关部门,分包单位进行书面交底。
,事件三:纵向水平杆应设置在立杆内侧,其长度不小于三跨,相邻两根纵向水平杆街头不易设置在同步或同跨内,不同步或不同跨不应相遇500mm.主节点必须设置一横向水平杆,用直角扣件扣严。
两主节点直角扣件中心距不应大于150mm,纵向扫地杆应采用直角扣件固定在距地座上皮不大于200mmd 的立杆上。
立杆接长在高度方向错开距离不小于500mm,事件4:刚性防水层与女儿墙交接处,应留30mm缝隙,并用密封材料嵌填,泛水处应铺设卷材或涂膜附加层。
铺贴女儿墙泛水檐口800mm范围内采取满粘法。
案例二:1.答:总工期为18个月。
关键线路是:①-②-④-⑥-⑧-⑨-⑾-⑿2.答:依据还有,开挖深度、地质、地下水情况、土方量、运距、工期要求3.答:不妥当,理由是按照建设工程地基基础工程质量验收要求应该由,建设单位负责组织实施建设工程主体验收工作,不应由施工单位项目经理组织。
试题一(20分)1.某建设项目的工程费由以下内容构成:(1)主要生产项目1500万元,其中建筑工程费300万元,设备购置费1050万元,安装工程费150万元。
(2)辅助生产项目300万元,其中建筑工程费150万元,设备购置费110万元,安装工程费40万元。
(3)公用工程150万元,其中建筑工程费100万元,设备购置费40万元,安装工程费10万元。
2.项目建设前期年限为1年,项目建设期第1年完成投资40%,第2年完成投资60%。
工程建设其他费为250万元,基本预备费率为10%,年均投资价格上涨为6%。
3.项目建设期2年,运营期8年。
建设期贷款1200万元,贷款年利率为6%,在建设期第1年投入40%,第2年投入60%。
贷款在运营期前4年按照等额还本、利息照付的方式偿还。
4.项目固定资产投资预计全部形成固定资产,使用年限为8年,残值率为5%,采用直线法折旧。
运营期第1年投入资本金200万元作为流动资金。
5.项目运营期正常年份的营业收入为1300万元,经营成本为525万元。
运营期第1年的营业收入和经营成本均为正常年份的70%,自运营期第2年起进入正常年份。
6.所得税税率为25%,营业税金及附加为6%。
问题:1.列式计算项目的基本预备费和涨价预备费。
2.列式计算项目的建设期贷款利息,并完成表1.1建设项目固定资产投资估算表。
3.计算项目各年还本付息额,填入表1.2还本付息计划表。
4.列式计算项目运营期第1年的总成本费用。
5.列式计算项目资本金现金流量分析中运营期第1年的净现金流量。
(填表及计算结果均保留2位小数)案例一参考答案:1. 1500+300+150=1950万元250万元(1)(1950+250)*10%=220.00万元(2)1950+250+220=2420万元1)2420*40%*(1.061.5-1)=88.41万元2)2420*60%*(1.062.5-1)=227.70万元合计:316.11万元2.(1)1200*40%/2*6%=14.40万元(2)(1200*40%+14.40+1200*60%/2)*6%=51.26万元合计:65.66万元表1.1 建设项目固定资产投资估算表单位:万元3.表1.2 还本付息计划表单位:万元4.(1)525*70%=367.50万元(2)2801.77*(1-5%)/8=332.71万元(3)75.94万元合计:776.15万元5.(1)现金流入:1300*70%=910万元(2)现金流出:1)200万元2)316.42万元3)75.94万元4)367.50万元5)910*6%=54.60万元6)(910-54.60-776.15)*25%=19.81万元合计1034.27万元试题二(20分)某咨询公司受业主委托,对某设计院提出屋面工程的三个设计方案进行评价。
【解答】(1)费用归类并汇总计算(如下表所示)〖评分标准:归类全对得2分,部分对得1分〗(2)总概算表编制(如下表所示)〖评分标准:应填数据每个空填对得0.5分〗总概算表(3)做为测算基准的相拟工程每平方米造价计算(如下表所示)〖评分标准:每个小问题计1分〗【解答】列项如下表所示。
〖评分标准:每一清单项计5分,每填错一个应填内容单元格扣0.5分〗【解答】(1)给定项目工程量计算如下表。
〖评分标准:每一分项工程计5分,结果对计满分,结果不对酌情给1~2分的过程分,不做不得分。
〗【解答】(2)计算如下表。
〖评分标准:步骤一计5分,杆件和连接板计算分别计2分,合计计1分。
步【解答】(1)计算过程(如下表所示)〖评分标准:每项费用计算0.2分,共4.2分〗【解答】清单综合单价分析(如下表所示)〖评分标准:本表每个空计填对计0.2分,共13.8分〗【解答】计算过程如下表所示。
〖评分标准:台班量计算计3分,各挖机及合计油量计各1分〗P292 挖掘机0.8m3 47 kg 412.01149.226*55%*50.2*10%P19挖掘机1.0m3 48 kg 2068.27149.226*55%*63*40%P19挖掘机1.25m3 49 kg 3209.11149.226*55%*78.2*50%P19柴油用量kg 5689.39【解答】(1)纠错计算如下表所示。
〖评分标准:每找出一个错误并纠正计2分,全对计满分〗(2)单位工程拦标价汇总计算如下表所示。
〖评分标准:应填数据的空格出错每个扣0.5分〗单位工程拦标价汇总表【解答】(1)计算如下表所示。
〖评分标准:表中应填数据出错每个扣0.5分,,表下计算每个计0.5分〗工程预付款560*20% =112万元主材所占比重% 308/560 =55%工程预付款起扣点560-112/55% =356.36万元应扣工程保留金560*5% =28万元【解答】〖评分标准:每个问题2.5分,答对要点即可得分,部分答对酌情给分〗事件一:发包人供应的材料部分质量指标未达到国家标准要求,责任应有发包人承担,为此造成的已施工项目拆除返工增加的额外费用5万元应由发包人补偿给承包人,关键线路上受影响的7天工期应顺延。
