消火栓管道系统水压试验记录
- 格式:xls
- 大小:60.00 KB
- 文档页数:1
消防给水及消火栓系统联动试验记录一、试验目的和背景为了确保消防给水及消火栓系统的正常运行,提高其可靠性和灭火效率。
本次联动试验的目的是验证系统的各个部分之间的协调性和工作稳定性,确保系统在火灾发生时能够及时启动,并提供足够的供水压力和流量。
二、试验对象和范围本次试验涉及的系统主要包括消防给水泵、消防水箱、消火栓系统等。
试验范围包括系统的启动、供水压力和流量等指标的测量。
三、试验步骤及结果分析1.系统启动试验:操作人员通过消防控制室的控制系统启动消防给水泵,并保持一定时间,观察泵组的工作状态和运行噪音。
试验结果表明,消防给水泵能够正常启动,并且整个泵组运行稳定。
2.供水压力测试:将泵的出口连接消火栓系统,打开主控全开阀门,通过消防水表测量消火栓系统的供水压力。
试验结果表明,消火栓系统的供水压力达到设计要求,满足灭火需要。
3.流量测试:打开消火栓系统的阀门,观察并测量消火栓喷射水流的强度和流量。
试验结果表明,消火栓系统能够提供足够的水流强度和流量,满足火灾现场的灭火需求。
四、试验结论及改进建议通过本次消防给水及消火栓系统联动试验,可以得出以下结论:1.系统的启动正常,消防给水泵运行稳定。
2.系统的供水压力满足设计要求,能够提供足够的灭火压力。
3.系统的流量满足设计要求,能够提供足够的灭火流量。
然而,在试验过程中还发现了一些问题:1.消火栓系统部分阀门存在卡死情况,需要及时进行检修。
2.消防控制室的控制系统功能不够完善,需要进行更新和升级。
为了进一步提高系统的可靠性和灭火效率,以下是改进建议:1.定期检修和维护消防给水泵和消火栓系统,确保其正常运行。
2.加强对消火栓系统阀门的检查与维护,确保其灵活可靠。
3.更新和升级消防控制室的控制系统,提高其功能完善性和操作便捷性。
五、试验记录总结本次消防给水及消火栓系统联动试验验证了系统的工作稳定性和供水能力,取得了较好的效果。
但也发现了一些问题,并提出了改进建议。
建筑物消防管道、燃气管道压力试验记录Ⅰ基本要求和内容(1)消火栓系统管道的水压试验必须符合设计要求。
当设计未注明时,消火栓系统管道试验压力为工作压力的 1.5倍,但不得小于0.6MPa,在试验压力下观测10min,压力降不应大于0.02MPa,则认为强度试验合格;将试验压力降至工作压力进行严密性试验,在工作压力下对管道进行全面检查,接口处未发生渗漏现象,则严密性试验合格。
(2)室内消火栓系统安装完成后应取屋顶层(水箱间内)试验消火栓和首层取二处消火栓做试射试验,达到设计要求为合格。
试射情况及结论填写完整。
(3)自动喷水灭火系统,当系统设计工作压力等于或小于1.0MPa时,水压强度试验压力应为设计工作压力的1.5倍,并不应低于1.4MPa;当系统设计工作压力大于1.0MPa时,水压强度试验压力应为该工作压力加0.4MPa。
达到试验压力后,稳压30min,目测管网应无泄漏和无变形,且压力降不应大于0.05MPa。
水压严密性试验应在水压强度试验和管网冲洗合格后进行,试验压力应为设计工作压力,稳压24h,应无泄漏。
(4)自动喷水灭火系统气压试验的介质宜采用空气或氮气,气压严密性试验的试验压力应为0.28MPa,且稳压24h,压力降不应大于0.01MPa。
(5)室内燃气管道的强度试验介质宜采用压缩空气,试验压力应为设计压力的1.5倍,但钢管不得低于0.5MPa,调压器两端的附属设备及管道的强度试验压力应为设计压力的1.5倍,进行强度试验时,达到试验压力后,稳压1h,用肥皂水涂抹不漏气为合格。
气密性试验应在强度试验合格后进行。
当设计压力P5kPa,试验压力为20kPa;当设计压力P>5kPa时,试验压力为设计压力的1.15倍,但不大于100kPa,试验时间为24h,实测压力降不超过计算压力降则认为合格,当试压期间管内温度和大气压有变化时,压力降的修正值△P△P(△P为实测的压力降)则气密性试验合格。
调压器两端的附属设备及管道应分别按其设计压力进行气密性试验,合格后将调压器与管道连通,涂皂液检查,不漏为合格。

消火栓试射试验记录中栓口静压要求栓口静压是指消火栓系统中消火栓栓口处所承受的压力。
消火栓试射试验是对消火栓栓口静压进行检测的一种方法,旨在确保消火栓系统在发生火灾时能够正常工作,提供足够的水压供消防人员使用。
本文将围绕栓口静压要求展开,详细介绍消火栓试射试验的目的、方法和注意事项。
一、试验目的消火栓试射试验是为了验证消防栓系统能够提供足够的水压,确保在火灾发生时能够有效地进行灭火。
试验通过测量消火栓栓口处的静压,评估系统的水压是否满足设计要求,并及时发现和解决可能存在的问题,确保消火栓系统的正常运行。
二、试验方法1. 选择试验点:根据设计图纸确定试验点,通常选择距离消火栓出水口最近的位置。
2. 准备试验设备:准备好试验用的消火栓、试验管和试验仪器等设备。
3. 进行试验:打开试验点的消防栓盖板,安装试验管并连接试验仪器。
打开消火栓阀门,充分排除管道中的空气,确保水流畅通。
然后逐渐关闭阀门,记录每个阀门位置对应的静压值。
4. 测量数据:使用合适的试验仪器,测量消火栓栓口处的静压值,并记录下来。
一般情况下,栓口静压要求不应低于0.2 MPa。
三、试验注意事项1. 试验前应检查试验设备的完好性和准确性,确保能够正确测量静压值。
2. 试验过程中要注意安全,严禁在试验点周围进行其他作业或行走。
3. 在试验过程中,应严格按照操作规程进行,确保试验结果的准确性。
4. 试验前应排空管道内的空气,以免影响试验数据的准确性。
5. 注意记录试验过程中的数据,包括阀门位置和对应的静压值。
6. 试验结束后,要及时关闭消火栓阀门,恢复正常供水状态。
7. 试验完成后,对试验设备进行清洗和维护,确保其正常使用。
消火栓试射试验是保障消防栓系统正常运行的重要环节,通过测量栓口静压值可以评估系统的工作状态,及时发现和解决问题,确保系统在火灾发生时能够提供足够的水压。
因此,进行消火栓试射试验是非常必要的,也是消防设施维护与管理的重要一环。
消防工程水压试验记录及隐蔽工程验收记录一、消防工程水压试验记录1.项目名称:XXX大厦消防工程水压试验记录2.项目地点:XXX市XXX区XXX大厦3.施工单位:XXX建筑装饰有限公司4.试验日期:2024年XX月XX日试验项目及标准要求:1.水源及消防水泵试验要求为消防水泵正常工作,水源供应稳定,水泵组合工作正常,防火给水系统达到设计要求。
2.水泵自动启停试验要求为水泵自动启停正常,能在消防火灾自动启动。
试验过程及结果:1.水源及消防水泵试验在试验开始前,检查了水源供应管道,确认水源供应充足。
系统内设置水流量计和压力表,进行了水压测试。
结果显示,消防水泵组合工作正常,水流量和压力符合设计要求。
2.水泵自动启停试验通过改变信号输入,测试了水泵的自动启停功能。
试验过程中,水泵能够根据火灾信号自动启动,并在火灾信号解除后自动停止。
总结:根据以上试验结果,XXX大厦消防工程水压系统通过了水压试验,达到了设计要求。
消防水泵的水源供应稳定,工作正常,并具备自动启停功能,能够满足消防系统的需要。
1.隐蔽工程验收项目及标准要求:隐蔽工程包括消防设备安装、管道走向及连接、线路敷设等。
验收要求符合消防工程设计文件和规范要求,无明显质量问题和安全隐患。
2.验收过程及结果:在验收过程中,按照设计文件和规范要求逐项进行检查。
主要内容包括:a.消防设备安装:检查灭火器、消防喷淋头、疏散指示灯等是否按照设计进行安装,是否固定牢固。
b.管道走向及连接:检查消防水泵管道、消火栓管道、喷淋系统管道等是否符合设计要求,连接是否紧密,有无渗漏。
c.线路敷设:检查火灾报警系统、排烟系统、疏散指示灯等线路敷设是否规范,接线是否正确。
验收结果显示,消防设备安装齐全,固定稳固;管道走向及连接符合设计要求,无渗漏现象;线路敷设规范,无错误接线。
总结:根据以上验收结果,隐蔽工程验收合格。
消防设备安装齐全,管道走向及连接符合要求,线路敷设规范,无明显质量问题和安全隐患。
消防管道压力试验记录试验日期:____年____月____日试验地点:__________试验对象:消防管道系统一、试验目的:本次试验旨在对消防管道系统进行压力试验,以验证其在正常工作压力下的性能,确保系统运行的安全可靠性。
二、试验设备:1.压力表:_______压力表,量程______,精度______。
2.压力泵:______型号,最大工作压力______,流量______。
3.其他辅助设备:液压管道、阀门、螺栓等。
三、试验准备:1.对试验地点进行安全检查,确保没有可燃物、易燃物等危险物品。
2.关闭与试验管道相关的阀门,并确保所有泵站和水箱中的阀门关闭。
3.清理试验管道,确保无堵塞和漏水现象。
4.安装压力表于试验管道的适当位置,并连接好压力泵和液压管道。
5.确认试验管道系统完全密封,并检查阀门、螺栓等紧固件是否牢固。
6.检查压力表和压力泵的工作状态,确保正常运行。
四、试验过程:1.打开压力泵,逐渐增加压力,直到达到试验规定的试验压力。
试验压力:______(单位:兆帕)。
2.试验期间,记录不同压力下的时间和压力读数,以及任何异常情况。
3.试验过程中,监测管道是否存在漏水、渗漏或其他损伤问题。
4.试验达到预定试验时间后,保持试验压力稳定,并观察一段时间(通常为15分钟),记录试验过程中的压力变化情况。
五、试验结果:1.试验结束后,记录试验结束时间和试验压力读数。
2.试验期间未发现管道漏水、渗漏或其他损伤问题,管道系统保持稳定,并未出现压力下降。
3.试验结果符合设计要求,证明消防管道系统在正常工作压力下运行可靠。
六、试验结论:根据本次试验结果,消防管道系统在正常工作压力下运行可靠,无漏水、渗漏或其他损伤问题。
试验符合设计要求,达到预期效果。
七、试验总结:本次试验顺利完成,试验过程中无任何不良事件发生。
试验结果表明,消防管道系统符合设计要求,安全可靠。
建议定期进行管道压力试验,以确保系统的持续运行和安全性。

10室内消火栓试射试验记录时间:xxxx年xx月xx日地点:xx室内参与人员:A、B、C一、目的:测试室内消火栓系统的性能,并确保其在火灾发生时能够正常运行,达到灭火的目的。
二、试验装置:1. xx型室内消火栓系统2.消火栓水泵3.消防水龙带4.实验室设备三、试验步骤:1.准备工作a.确保消火栓系统已经安装完毕,水泵和水龙带均已接通。
b.确保试验现场无人员在场。
c.充分通风,保持试验现场的安全。
2.实验前准备a.检查消火栓系统、水泵和水龙带的连接情况,确保紧固无松动。
b.检查消火栓系统的压力表,确认压力正常。
3.实验开始a.打开室内消火栓系统主阀门,确保系统内的水流通畅。
b.打开水泵电源,启动水泵,并逐渐增加水泵的水压。
c.观察消火栓系统的运行状态,检查消火栓喷头的喷射距离和喷射角度是否符合要求。
d.逐个试射各个消火栓,并记录消火栓的试射距离和试射时间。
e.观察并记录室内消火栓系统的水压变化情况,确保其能够保持稳定的喷射性能。
4.结束实验a.关闭水泵电源,停止水泵的运行。
b.关闭室内消火栓系统主阀门,停止水流。
四、试验结果记录:消火栓编号,试射距离(米),试射时间(秒)----------,--------------,--------------1,25,102,30,123,28,114,26,105,29,126,27,117,24,108,31,129,28,1110,32,13五、结论:根据以上试验结果,室内消火栓系统的喷射距离均在正常范围内,喷射时间也满足要求。
整个系统在试验过程中能够保持稳定的水压,具备灭火的能力。
六、存在问题和建议:1.部分消火栓的喷射距离较短,可能与喷头的清洁情况有关,建议定期清理喷头。
2.建议对消火栓系统的水泵进行定期维护和保养,确保其稳定性和可靠性。
3.对于消火栓系统的水压变化情况需要进一步观察和分析,以确保系统在不同压力下能够正常工作。
七、试验记录人:A、B、C以上为本次室内消火栓试射试验的详细记录,供参考。
消防管道系统试压记录试压日期:2024年7月15日试压对象:消防管道系统试压地点:XX市商业大楼试压前准备工作:1.确认试压前已完成管道系统的安装和维修工作。
2.检查所有阀门和管道接头是否已正确安装并紧固。
3.关闭所有阀门。
4.确保所有消防设备已连接至消防管道系统。
5.检查试压设备的正常运行状态。
试压步骤:1.将试压设备连接至管道系统的主进水口。
2.打开试压设备的进水阀门,检查连接处是否有漏水现象。
3.缓慢打开试压设备的增压阀门,增压至设计压力的1.5倍,并保持5分钟。
4.观察管道系统各部位是否有漏水迹象。
如有,立即停止试压并修复漏点。
5.增压持续5分钟后,缓慢减压至设计压力,并保持5分钟。
6.检查管道系统是否有新的漏水点,修复漏点后重新试压。
7.重复以上试压步骤,直到管道系统没有漏水点为止。
试压记录:试压日期:2024年7月15日试压时间:上午9点至下午3点试压设备型号:XXX试压机试压结果:1.试压前关闭所有阀门,并检查所有接头是否紧固。
2.连接试压设备至管道系统的主进水口,无漏水现象。
3.缓慢打开试压设备的进水阀门,从0恢复至设计压力的1.5倍,过程中无漏水现象。
4.进水阀门关闭后,试压设备保持5分钟,管道系统无漏水现象。
5.缓慢减压至设计压力,并保持5分钟,管道系统无漏水现象。
6.重复以上试压步骤,连续试压3次,管道系统无新的漏水点。
试压结论:根据试压结果,消防管道系统通过了试压,符合安全标准。
管道系统正常运行,可以进行下一步的使用和验收工作。
试压记录将随同相关文件一并存档。
备注:请注意,在试压过程中及时发现并修复所有漏水点至关重要,以确保消防管道系统的安全性和稳定性。
试压记录的保存和归档对于日后的维修和审查工作也具有重要意义。
给水管道水压试验记录1. 引言本文档记录了给水管道水压试验的过程和结果。
水压试验是为了验证给水管道及其连接部件的密封性和承压能力,确保其在正常使用情况下不会发生渗漏或破裂。
2. 测试对象本次水压试验的对象为新安装的给水管道系统,包括主管道、支管道、阀门、接头和连接件等。
3. 测试设备和材料本次测试所需的设备和材料如下:•水泵•压力表•测试管道•封堵设备(封堵布、垫片等)•工具(扳手、管道胶等)4. 测试前准备4.1 确定测试压力和持续时间根据设计要求,确定给水管道的测试压力和持续时间。
一般情况下,测试压力应为设计压力的1.5倍,并持续30分钟以上。
4.2 检查管道安装质量检查管道的安装质量,包括管道连接处的紧固情况、焊接质量和密封垫片的安装等。
确保管道连接牢固且无漏水点。
4.3 准备封堵设备准备好封堵设备,用于封堵管道的未安装部分,以确保只有待测试的管道参与水压试验。
5. 水压试验步骤5.1 封堵管道使用封堵设备封堵管道的未安装部分,确保只有待测试的管道参与水压试验。
封堵时要注意封堵布和垫片的选择,以确保封堵牢固且无泄漏。
5.2 准备水泵和压力表连接水泵和压力表,确保其工作正常。
校准和验收水泵和压力表,以确保测试结果的准确性。
5.3 充水及加压逐渐向管道充水,同时使用水泵增加压力,直至达到设定的测试压力。
在加压过程中,检查管道是否有异常现象,如漏水、渗水等。
如果发现异常,应立即停止加压并检查原因。
5.4 压力保持达到设定的测试压力后,停止加压,观察一定时间,检查管道是否有压力下降或渗漏现象。
测试时间至少为30分钟,期间应保持测试压力稳定。
6. 测试结果根据实际测试情况,给水管道水压试验的结果如下:•测试压力:XXX kPa•测试持续时间:XXX 分钟•结果:管道无渗漏现象,压力保持稳定。
7. 结论根据水压试验结果,确认给水管道系统的密封性和承压能力符合设计要求。
在正常使用情况下,管道系统应能保持稳定的供水压力,不会发生渗漏或破裂现象。
消火栓管道试压的范本1.消防管道安装完成怎么试压这个简单:看你是分阶段试压还是整体整体试压注意:需要把楼层里面或者门面的消火栓头全步林紧(减少不必要的损失),把所有的蝶阀那些打开,把末端的试验栓稍微开一点点(因为消防管道里面有很多空气,水泵压力过高空气容易打破管道,还有就是水泵的压力表也不会很准确),一般水泵启动打到4_8公斤压力就行了(根据自己需求):反之分阶段试压。
.在水泵和管道没有连接好的时候:就用空压机加压检测.希望对你有帮助2.消防管道试压有哪些步骤(1)将试压管段各配水点封堵,缓慢注水,同时将管内空气排出;(2)管道充满水后,进行水密封性检查;(3)对系统加压,应缓慢升压,升压时间不应小于10min; (4)试压泵升压至规定的试验压力后,停止加压,稳压1h,压力降不得超过0.05MPa;否则卸压后进行检查处理。
(5)在工作压力的1.15倍状态下稳压2h,压力降不得超过0.03MPa,同时检查各连接处,不得渗漏。
否则卸压后进行检查处理,重复以上步骤,直至符合要求为止。
(6)试验合格后,填写试验记录并签字。
聚乙烯PE给水管试压试压试验时,不宜加压过快、过高,否则会产生微量膨胀,导致压水试验的误差,必须严格按规范要求操作。

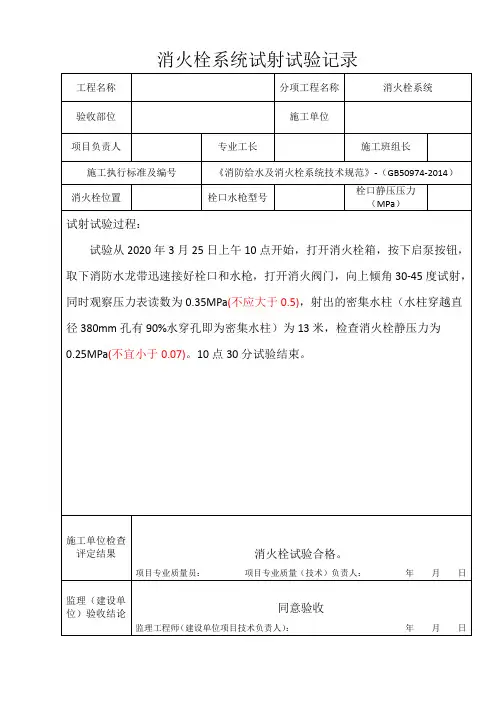

3.消火栓系统试压表格怎么做强度严密性试验记录编号05-C6-001表C6-19工程名称试验日期2006.09.02试验项目消火栓给水系统试验部位室外材质焊接钢管规格DN150、DN100试验要求:“水压强度试验压力为1.4Mpa,在试验压力下,稳压2h,目测管网无泄漏为合格。
然后降至工作压力即1.0Mpa,稳压24小时,无泄漏为合格。
试验记录:试验压力表设在地下三层泵房内,从上午2日7时开始对管网进行注水并加压,至9时表压试验值升至1.4Mpa。
关闭阀门后进行观测,至11时观测管网无渗漏然后降至工作压力1.0Mpa稳压24小时后进行外观检查,管网无渗漏,至3日11时试验结束。
