江南温泉别苑项目工程施工组织设计最终版
- 格式:doc
- 大小:937.50 KB
- 文档页数:108

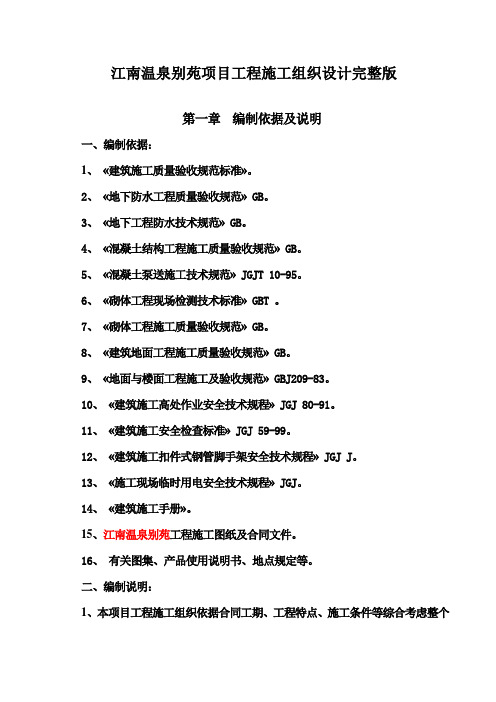

江南温泉别苑项目工程施工组织设计完整版第一章编制依据及说明一、编制依据:1、«建筑施工质量验收规范标准»。
2、«地下防水工程质量验收规范» GB。
3、«地下工程防水技术规范» GB。
4、«混凝土结构工程施工质量验收规范» GB。
5、«混凝土泵送施工技术规范» JGJT 10-95。
6、«砌体工程现场检测技术标准» GBT 。
7、«砌体工程施工质量验收规范» GB。
8、«建筑地面工程施工质量验收规范» GB。
9、«地面与楼面工程施工及验收规范» GBJ209-83。
10、«建筑施工高处作业安全技术规程» JGJ 80-91。
11、«建筑施工安全检查标准» JGJ 59-99。
12、«建筑施工扣件式钢管脚手架安全技术规程» JGJ J。
13、«施工现场临时用电安全技术规程» JGJ。
14、«建筑施工手册»。
15、江南温泉别苑工程施工图纸及合同文件。
16、有关图集、产品使用说明书、地点规定等。
二、编制说明:1、本项目工程施工组织依据合同工期、工程特点、施工条件等综合考虑整个工程的施工流水及劳动力安排、机械配备等。
2、本工程所需的人员、机械配置、材料调配和进度安排、质量、安全操纵的部署,是以满足本工程招标文件对本工程的质量、工期的要求为原那么,依据本工程的设计特点、功能要求、地区环境及施工条件,确定本工程的各分部分项工程之间的搭接、配合关系,及施工过程的空间部署和进度安排。
本着〝科学、经济、优质、高效〞的指导思想指导本工程的施工组织和施工策划。
3、本方案本着压缩工期,增大机械化程度,加速机械运转和材料周转,降低工程成本的原那么进行编制。
一、工程概况本工程位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米。
项目包括温泉水处理系统、温泉水循环系统、温泉水加热系统、温泉水输送系统、温泉水散热系统等。
工程总投资XX万元,建设周期为XX个月。
二、施工组织设计1. 施工部署(1)项目分为温泉水处理系统、温泉水循环系统、温泉水加热系统、温泉水输送系统、温泉水散热系统等五个分部工程。
(2)各分部工程由相应专业的施工队伍负责施工,确保工程质量。
2. 工程项目组织机构(1)项目经理部:负责整个工程的施工组织、协调、管理。
(2)各分部工程负责人:负责本分部工程的施工管理、技术指导、质量监督。
(3)施工班组:负责具体施工任务。
三、施工方案1. 温泉水处理系统施工方案(1)对温泉水源进行取水、预处理,确保水质符合国家相关标准。
(2)采用高效、环保的水处理设备,对温泉水进行处理。
(3)对处理后的温泉水进行储存、分配,确保温泉水供应。
2. 温泉水循环系统施工方案(1)采用高效、节能的循环水泵,实现温泉水的循环。
(2)对循环管道进行合理布局,确保温泉水在系统内循环流畅。
(3)设置必要的调节阀门,以便于系统运行过程中的调节。
3. 温泉水加热系统施工方案(1)采用高效、节能的加热设备,对温泉水进行加热。
(2)对加热设备进行安装、调试,确保加热效果。
(3)设置温度传感器,实时监测温泉水温度,保证水温稳定。
4. 温泉水输送系统施工方案(1)采用耐磨、耐腐蚀的输送管道,确保温泉水输送过程中的安全性。
(2)对输送管道进行合理布局,确保温泉水输送流畅。
(3)设置必要的调节阀门,以便于系统运行过程中的调节。
5. 温泉水散热系统施工方案(1)采用高效、节能的散热设备,对温泉水进行散热。
(2)对散热设备进行安装、调试,确保散热效果。
(3)设置温度传感器,实时监测温泉水温度,保证水温稳定。
四、施工质量控制1. 严格执行国家及地方相关施工规范、标准。
2. 对施工人员进行技术交底,确保施工人员掌握施工技术。

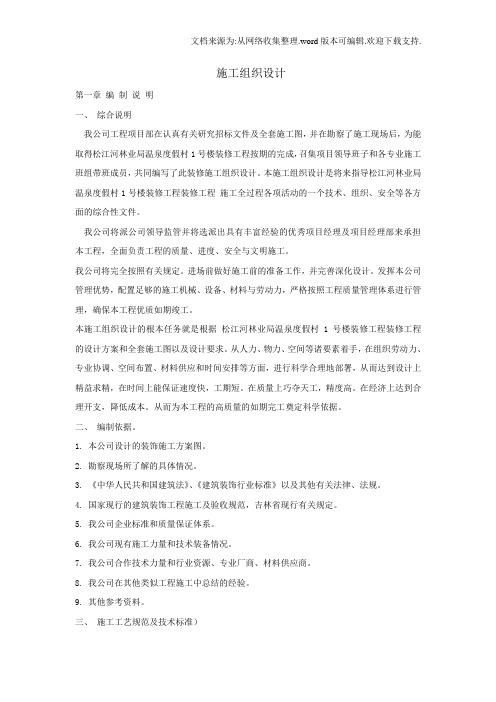

施工组织设计第一章编制说明一、综合说明我公司工程项目部在认真有关研究招标文件及全套施工图,并在勘察了施工现场后,为能取得松江河林业局温泉度假村1号楼装修工程按期的完成,召集项目领导班子和各专业施工班组带班成员,共同编写了此装修施工组织设计。
本施工组织设计是将来指导松江河林业局温泉度假村1号楼装修工程装修工程施工全过程各项活动的一个技术、组织、安全等各方面的综合性文件。
我公司将派公司领导监管并将选派出具有丰富经验的优秀项目经理及项目经理部来承担本工程,全面负责工程的质量、进度、安全与文明施工。
我公司将完全按照有关规定。
进场前做好施工前的准备工作,并完善深化设计。
发挥本公司管理优势,配置足够的施工机械、设备、材料与劳动力,严格按照工程质量管理体系进行管理,确保本工程优质如期竣工。
本施工组织设计的根本任务就是根据松江河林业局温泉度假村1号楼装修工程装修工程的设计方案和全套施工图以及设计要求。
从人力、物力、空间等诸要素着手,在组织劳动力、专业协调、空间布置、材料供应和时间安排等方面,进行科学合理地部署,从而达到设计上精益求精,在时间上能保证速度快,工期短。
在质量上巧夺天工,精度高。
在经济上达到合理开支,降低成本。
从而为本工程的高质量的如期完工奠定科学依据。
二、编制依据。
1. 本公司设计的装饰施工方案图。
2. 勘察现场所了解的具体情况。
3. 《中华人民共和国建筑法》、《建筑装饰行业标准》以及其他有关法律、法规。
4. 国家现行的建筑装饰工程施工及验收规范,吉林省现行有关规定。
5. 我公司企业标准和质量保证体系。
6. 我公司现有施工力量和技术装备情况。
7. 我公司合作技术力量和行业资源、专业厂商、材料供应商。
8. 我公司在其他类似工程施工中总结的经验。
9. 其他参考资料。
三、施工工艺规范及技术标准)1、《建筑装饰装修工程施工质量验收规范》(GB50210-2001)2、《建筑内部装修设计防火规范》(GB50210-2001)3. 本公司有关施工、施工质量、安全生产、技术管理等文件。
温泉旅游度假区别墅项目主体结构分部工程施工方案本工程主体结构、夹层框架结构全部采用商品混凝土,并以后浇带为界划分流水段。
1.主体结构钢筋分项工程(1)钢筋加工成型准备工作1)钢筋加工棚应选择适宜的工作场地,场地应平整,道路通畅,水、电、消防设施均应齐备。
2)钢筋加工棚应按钢筋冷加工、剪切、弯曲、成型等工序,合理布置,以便组织流水作业。
3)使用机械加工时,操作人员应熟悉机械性能和操作程序,并按流水施工顺序,将各种操作机械合理流动布置、安放稳妥,经试运转正常后,才可正式施工。
4)钢筋翻样,熟悉图纸。
参加设计院对图纸技术交底和会审图纸,掌握设计意图,编制钢筋配料单,并向钢筋班作技术交底。
5)钢筋班接到配料后查对钢筋堆场上己经复试合格后的钢筋规格,检查钢筋外观质量,然后着手配料。
6)盘圆钢筋调直,采用冷拉方法调直钢筋时,免发生差错,并防止油脂类污染。
7) 电焊条应分规格、牌号放置在木(铁)制的材料架上,不使其变潮,电焊条在使用前必须按规定进行焙处理.8) 同一构件内主要受力钢筋不得将国产钢筋和进口钢筋混合使用。
1级钢的冷拉率不宜大于4%。
2、3级钢,冷拉率不宜大于1%。
在不得采用冷拉钢筋的结构中,钢筋混凝土调直冷拉率均不得大于1%。
机械操作人员应充分了解机械的构造和性能,开机以前先空运转正常。
9) 根据施工图纸,计算每种型号钢筋的规格、数量,并绘出大样图,注明各弯起钢筋的起弯位置、角度等,钢筋配料需填写配料单。
(2)钢筋连接工艺1)钢筋安装连接方法的选择①柱子立筋、剪力墙暗柱立筋直径小于16mm的采用绑扎连接;暗柱的钢筋直径大于等于16mm的采用直螺纹机械连接,暗柱立筋与箍之间采用20#铁丝绑扎。
②剪力墙立筋、平板钢筋均采用绑扎连接。
(3)结构工程钢筋安装工艺1)钢筋施工程序:柱立筋直螺纹机械连接→绑扎柱筋→梁筋(包括过梁、连梁)绑扎→绑扎平板筋。
2)为确保钢筋安装工程顺利进行,要求钢筋翻样及时准确地做出钢筋下料表,各种规格的进料计划,按上述绑扎顺序按时进场,做好半成品加工,力争做到半成品钢筋随出、随吊、随绑扎。
温泉工程施工方案与技术规范一、项目概述温泉工程施工方案与技术规范旨在提供一套全面的指导方案,以确保温泉工程施工的质量和安全。
该方案适用于各类温泉工程项目,包括温泉池、温泉浴室、温泉管道等。
二、施工准备1. 前期工作- 制定施工计划和时间表。
- 确保施工现场的清洁和安全。
- 确定所需材料和设备,并保证其质量。
2. 人员安排- 分配合适的人员,包括项目经理、工程师和施工人员。
- 确保每个人员都具备相关的工程知识和技能。
三、施工过程1. 温泉池施工- 根据设计图纸进行温泉池的基础施工。
- 安装温泉喷头、喷淋装置以及水泵系统。
- 进行温泉水质的检测和调整。
2. 温泉浴室施工- 安装温泉浴室的隔墙和地板。
- 安装温泉浴室的浴缸和喷淋设备。
- 进行温泉浴室的室内装饰和照明。
3. 温泉管道施工- 铺设温泉管道,并进行严密的连接和检验。
- 确保温泉管道的畅通和稳定运行。
四、安全措施- 施工现场应设置明显的安全警示标志。
- 施工人员必须佩戴个人防护装备。
- 检查工程设施的安全状况,确保其正常运行。
五、质量控制- 按照设计要求进行施工,并定期进行质量检查和验收。
- 严格控制施工过程中材料和设备的质量。
- 对施工过程中的问题及时进行整改和处理。
六、施工结束- 温泉工程施工结束后,进行最终的验收和调试。
- 清理施工现场,确保施工区域的清洁和整齐。
以上是关于温泉工程施工方案与技术规范的简要内容介绍。
详细的方案和规范应根据具体项目的需求和设计要求进行制定。
温泉酒店工程施工方案一、施工前准备工作1.1 工程前期准备在施工前,需要进行详细的前期准备工作,包括确定施工范围和工程量,编制施工方案和施工计划,确定施工队伍和施工期限,以及准备好所需的施工材料和设备。
1.2 确定施工范围和工程量施工范围应包括建筑、给排水、电气、暖通和装饰等工程内容。
根据设计图纸和技术规范,确定各项工程的具体施工内容和工程量,为后续的工程施工做好准备。
1.3 编制施工方案和施工计划在确定施工范围和工程量后,需要制定详细的施工方案和施工计划,包括施工工艺、施工程序、施工方法、施工周期和施工顺序等内容。
要求施工方案和施工计划合理、科学、可行,并经有关部门批准后方可执行。
1.4 确定施工队伍和施工期限根据施工范围和工程量,确定所需的施工队伍和施工期限,包括施工人员、施工技术、施工机械和施工设备等。
要求施工队伍经过培训和考核,符合施工要求,保证施工质量和工程进度。
1.5 准备施工材料和设备根据施工方案和施工计划,购买所需的施工材料和设备,包括建筑材料、给排水材料、电气材料、暖通材料和装饰材料等。
要求施工材料和设备符合国家标准和技术规范,保证施工质量和工程安全。
二、施工过程2.1 土建施工土建施工是温泉酒店工程的基础工程,包括地基处理、基础施工、主体结构施工和外墙封装等内容。
要求土建施工符合建筑设计和结构设计要求,保证建筑安全和使用寿命。
2.2 给排水施工给排水施工是温泉酒店工程的重要内容,包括给水系统、排水系统、消防系统和污水处理系统等内容。
要求给排水施工符合水利设计和消防设计要求,保证供水质量和排水畅通。
2.3 电气施工电气施工是温泉酒店工程的关键内容,包括配电系统、照明系统、弱电系统和智能化系统等内容。
要求电气施工符合电气设计和智能化设计要求,保证用电安全和设备正常运行。
2.4 暖通施工暖通施工是温泉酒店工程的必要内容,包括供暖系统、通风系统、空调系统和制冷系统等内容。
要求暖通施工符合暖通设计和空调设计要求,保证室内空气质量和室内舒适度。
XXXXXXXXXX项目招标编号: XXXXXXXXXX投标文件投标文件内容:技术文件(正本)_ _____投标人: (盖投标人单位公章)企业技术负责人(独立投标人或联合体牵头人):(签字或盖章)日期:年月日目录第一章编制依据1.1合同1.2经过有关部门审批的有效设计施工图1.3施工现场实际情况1.4工程所涉及的主要的国家或行业规范、标准、规程、图集、地方标准、法规图集1.5企业质量保证、安全管理、环境保护三体系标准文件第二章工程概况2.1工程建设概况2.2自然条件2.3工程特点和难点第三章施工部署3.1工程目标3.2项目经理部组织机构3.3合同范围及组织协调3.4施工准备第四章施工进度计划4.1工期目标4.2进度计划(后附施工总进度计划表)第五章施工总平面布置5.1施工总平面布置依据5.2施工平面布置的原则5.3施工平面布置图5.4各功能区布置说明5.5施工平面管理第六章主要分部(分项)工程施工方法6.1地面砖镶贴6.2轻钢龙骨硅酸钙板吊顶6.3墙面瓷砖粘贴6.4墙面、吊顶裱糊施工工艺6.5混凝土及抹灰面刷乳胶漆6.6卫生间涂膜防水层6.7卫生间仿古砖施工6.8壁柜及固定家具安装6.9窗帘盒制作与安装6.10木制品清色油漆6.11木门制作与安装6.12电气及灯具安装工程施工方案6.13电梯安装施工方法第七章各项管理及保证措施7.1质量保证措施7.2技术保证措施7.3工期保证措施7.4降低成本措施7.5安全、文明保证措施7.6现场消防、保卫措施7.7施工现场环境保护措施7.8文明施工与CI第八章主要经济技术指标8.1工期指标8.2降低成本指标8.3主要分部(分项)工程量第九章成品保护措施9.1划分成品保护的范围9.2成品保护的组织机构9.3制定成品保护的实施措施以及成品保护的检查办法以及奖罚规定第十章计量管理10.1计量管理的组织机构及管理目标以及计量管理的规章制度、措施等10.1.1计量员职责10.1.2量器具维修人员职责:10.2计量器具管理及检测、计量器具配备表、标明检查周期、各种质量检验计量网络图、施工工艺计量检测网络图.第十一张附图表工程竣工所应提供的资料清单第一章编制依据1.1 合同1.2 经过有关部门审批的有效设计施工图XXXXXX设计施工图纸。
目录一、编制根据 (2)二、工程概况 (2)三、施工组织机构及职责 (4)四、施工布署 (8)五、基础设施和工作环境 (9)六、施工技术措施 (16)七、施工质量确保措施 (30)八、安全和文明施工措施 (47)九、工期保障措施 (50)附图:宝泉会馆扩建工程海军矿泉洗浴中心施工现场平面图一、编制根据1、宝泉会馆扩建工程海军矿泉洗浴中心工程施工图及有关技术资料2、建筑安装工程有关施工及验收规范3、《质量计划/施工组织设计编制要求》QWJ/ⅢJS.01-20234、施工现场条件和勘察资料5、工程图纸及图纸会审统计6、资源配置情况7、建筑施工协议二、工程概况(一)工程概况:工程建设概况:建筑和构造概况1、建筑部分:本工程建筑层数为地上五层,地下一层,高度22.15米。
工程防火设计旳建筑分类为二类,耐火等级为地上二级,地下一级。
屋面防水等级为二级,为两道防水设防主要装饰工程做法如下:楼地面:地面砖防水地面、大理石楼面、地面砖低温热水辐射采暖楼面、内墙:水泥砂浆抹灰内墙、瓷砖内墙。
顶棚:PVC顶棚、混合砂浆顶棚。
屋面:钢筋混凝土屋面,保温采用140厚岩棉保温板;采用SBC防水卷材和聚氨酯防水涂料。
内填充墙体采用加气混凝土砌块板。
本工程防水等级二级,设备房为一级,做法为钢筋砼自防水、SBC防水卷材复合防水做法。
卫生间防水为合成高分子涂料防水。
2、构造部分:本工程构造形式为框架构造,本工程设计使用年限为50年,建筑场地类别二类,场地稳定场地土为中硬场地土;原则冻深O.5米。
土O.000相对于绝对标高3.6米。
混凝土强度等级本工程主体构造钢筋采用:HPB235、HRB400级钢筋。
砌块和砂浆:砌块强度等级不不不不不小于MU5,容重不不不不小于7KN/m3,混合砂浆强度等级M5.0。
3、自然概况○1气候条件:威海属海洋性气候,春天风大且多,一般为6—8级,多为东南风;7—8月份为雨季且温度最高,占整年降水量旳59%;12——3月为冬季,最低气温-13℃,最大冻土深度为50cm。
温泉施工改造工程方案一、项目概况1.1 项目名称:温泉施工改造工程1.2 项目位置:某某省某某市1.3 项目规模:占地面积5000平方米1.4 项目背景:本项目旨在对现有温泉设施进行改造和升级,以提升客户体验,并增加经济效益。
二、项目设计2.1 设计目标:改造后的温泉设施将成为当地热门旅游景点,吸引更多游客前来休闲度假。
2.2 设计理念:借鉴传统温泉建筑风格,结合现代科技,打造舒适、环保、高档的温泉度假村。
2.3 设计内容:包括温泉池、SPA中心、住宿、餐饮、娱乐等综合设施。
通过改善温泉水质、增加景观装饰等手段,打造独具特色的温泉体验空间。
三、工程施工3.1 施工单位:引进一流的施工队伍,确保施工质量和进度。
3.2 施工内容:包括土建、设备安装、装修、景观绿化等多个方面的工程。
3.3 施工进度:合理安排工期,定期检查施工进展,确保按时完成施工任务。
四、工程预算4.1 施工费用:根据设计方案以及市场行情进行详细预算,合理分配各项费用。
4.2 管理费用:制定相应的管理计划和预算,确保施工过程中各项费用得到控制。
五、材料采购5.1 材料选取:选择优质、环保、具有良好性能的建筑材料,确保施工质量。
5.2 供应商选择:对建材供应商进行严格筛选,签订合同并确定供货时间,确保后期施工不受材料供应的影响。
六、安全保障6.1 安全策划:制定详细的施工安全预案,明确施工现场的各项安全措施,确保施工期间无事故发生。
6.2 安全管理:设立专门的安全管理人员负责日常安全管理工作,检查和整改施工现场存在的安全隐患。
七、质量管理7.1 质量保障:严格按照国家质量标准进行施工,对各项工程进行全程质量跟踪和检测。
7.2 资料整理:全程记录施工过程中的相关数据和资料,确保施工质量可追溯。
八、环保措施8.1 节能减排:采用环保建材和设备,提高节能水平,减少二氧化碳排放。
8.2 绿化规划:根据景观设计规划美化环境,推广植物种植,提升整体生态效果。
温泉建筑施工方案范本温泉建筑施工方案1. 项目概况本项目是一座温泉度假村的建设项目,位于风景秀丽的山区,总占地面积100亩。
该温泉度假村将包括温泉浴场、室内外游泳池、住宿区、餐饮区、休闲娱乐区和健身区等。
2. 施工方案2.1 地面平整和基础施工首先,需要进行场地地面的平整工作,包括清理杂物、填土和夯实地面。
然后进行基础施工,包括混凝土地基的浇筑和地面排水系统的布置。
2.2 主体建筑施工主体建筑包括温泉浴场、室内外游泳池和住宿区。
根据设计图纸,采用钢筋混凝土结构进行施工。
首先进行地下层、主体结构和楼板的施工,然后进行外墙和屋顶的施工,最后进行室内装修工作。
2.3 餐饮区、休闲娱乐区和健身区施工餐饮区施工包括厨房、就餐区和休息区。
休闲娱乐区包括儿童游乐园、运动场和休闲区。
健身区包括健身房、瑜伽室和SPA中心。
根据设计图纸,进行室内装修和设备安装工作。
2.4 绿化、景观施工绿化和景观施工是整个项目的重要组成部分,包括园路、花坛、水景和绿化带等。
根据设计图纸,进行园路铺设、花坛建造、水景建设和植物栽种工作。
2.5 管道、设备安装工程管道、设备安装工程包括水、电、燃气和空调等系统的安装工作。
根据设计图纸,进行管道敷设、设备安装和联通调试工作。
2.6 安全保障系统安装安全保障系统包括消防系统、监控系统和报警系统等。
根据设计图纸,进行设备安装和调试工作。
2.7 完工验收和维护项目竣工后,进行完工验收工作,确保各项工程符合设计和规范要求。
同时进行维护工作,保持建筑和设备的正常运行。
3. 工期和人力资源安排根据项目规模和施工工艺,预计施工周期为18个月。
同时,根据项目需求,安排一支由建筑师、工程师、技术人员和工人组成的施工团队。
4. 资金预算和采购计划根据施工方案,进行项目的资金预算和采购计划。
通过合理的成本估算和物资采购,确保项目进展顺利。
5. 环境保护和安全措施在施工过程中,要遵守环境保护和安全措施,做到施工过程不影响周边环境和居民的生活。
(此文档为word格式,下载后您可任意编辑修改!)第一章编制依据及说明一、编制依据:1、«建筑施工质量验收规范标准»。
2、«地下防水工程质量验收规范» GB。
3、«地下工程防水技术规范» GB。
4、«混凝土结构工程施工质量验收规范» GB。
5、«混凝土泵送施工技术规范» JGJT 10-95。
6、«砌体工程现场检测技术标准» GBT 。
7、«砌体工程施工质量验收规范» GB。
8、«建筑地面工程施工质量验收规范» GB。
9、«地面与楼面工程施工及验收规范» GBJ209-83。
10、«建筑施工高处作业安全技术规程» JGJ 80-91。
11、«建筑施工安全检查标准» JGJ 59-99。
12、«建筑施工扣件式钢管脚手架安全技术规程» JGJ J。
13、«施工现场临时用电安全技术规程» JGJ。
14、«建筑施工手册»。
15、江南温泉别苑工程施工图纸及合同文件。
16、有关图集、产品使用说明书、地方规定等。
二、编制说明:1、本项目工程施工组织依据合同工期、工程特点、施工条件等综合考虑整个工程的施工流水及劳动力安排、机械配备等。
2、本工程所需的人员、机械配置、材料调配和进度安排、质量、安全控制的部署,是以满足本工程招标文件对本工程的质量、工期的要求为原则,依据本工程的设计特点、功能要求、地区环境及施工条件,确定本工程的各分部分项工程之间的搭接、配合关系,及施工过程的空间部署和进度安排。
本着“科学、经济、优质、高效”的指导思想指导本工程的施工组织和施工策划。
3、本方案本着压缩工期,增大机械化程度,加速机械运转和材料周转,降低工程成本的原则进行编制。
4、由于工期紧、任务重、要求高。
本施工组织设计考虑在主体结构施工阶段进行昼夜施工、分段验收。
施工现场考虑夜间施工设有足够的照明,并在分段验收时,敬请建设单位和监理予以配合。
5、本组织设计能充分体现我公司对本项目的重视及关于本工程的施工组织管理体系施工部署,总进度计划控制,现场平面布置主要的机械设备配置以及保证工程质量安全、文明施工的一流技术管理措施,体现我公司对本工程的重视程度和管理水平。
同时本方案还为编制详细的分部分项工程施工阶段组织设计和方案、指导现场施工打下基础。
第二章工程概况一、总体简介工程名称:江南温泉别苑建设单位:连云港远洲房地产开发有限公司设计单位:江苏省城市规划设计研究院监理单位:连云港市天正建设监理有限公司施工单位:晟元集团有限公司二、工程概述●工程概况1、本工程为江南温泉别苑项目工程,位于东海县温泉镇,建筑面积约为50000平方米,由连云港远洲房地产开发有限公司招标筹建,晟元集团有限公司中标承建。
该工程由江苏省城市规划设计研究院,连云港市方正建设工程监理有限公司监理;建筑构造1、所有外墙为200厚,内墙为200厚,部分不同处见平面图。
消火栓及电表箱等墙洞后侧须加设钢丝网再抹灰。
2、本工程墙体,柱与门窗等配件的固定连接除注明外可根据位置采用射钉、膨胀螺栓、预埋铁件等方式.施工时视具体情况而定.但应保证安全性和牢固性。
墙体和梁板内的预埋件应作防腐防锈处理。
3、油漆防腐:所有予埋木砖均须防腐处理,满涂沥青、所有明露铁件(不锈钢除外)均刷防锈漆一道,调合漆二道。
4、混凝土墙体阳角均抹1:2.5水泥砂浆护角。
5、外门窗:采用断热铝合金窗.安装做法厂家负责设计。
墨绿色框料。
6,非混凝土墙体阳角均抹1:2.5水泥砂浆护角。
●结构工程混凝土强度基础承台地梁、地下室底板C30 ,基础垫层C30 ,主体梁板柱C35 。
;过梁、构造柱、圈梁统一为C20砂浆强度±0.000以下混凝土标准砖,M10水泥砂浆砌筑。
±0.000以上混凝土空心砖(容重不大于1000Kg立方),M7.5混凝土砂浆砌筑。
内墙:±0.000以下混凝土空心砌块,M10水泥砂浆砌筑。
±0.000以上M3.5级加气混凝土砌块(容重不大于700Kg立方),M5.0混合砂浆砌筑●地面工程1、卫生问,盥洗间为防滑地砖地面,周边做200高素砼翻边,防水材料周边卷起200,做法见苏J01—2005—922、商业及设备用房为水泥地面做法见苏J01—2005—233、门厅电梯厅、楼梯间为大理石楼面做法见苏J01—2005—2254、其它房间1 50高踢脚线、材料同楼地面:其余内墙乳胶漆墙面作法见苏J01—2005—95(一底两面)●门窗工程1、公共部分外门玻璃采用夹胶安全玻璃。
厚度由专业厂家根据安全性能及保温节能要求计算确定。
2,门窗立樘除注明者外均立于墙中。
门窗过梁构造柱做法详见结施部分图纸。
门窗洞口处按有关图集或产品要求予埋木砖或铁件。
3,门窗五金,闭门器、磁吸定位器,门锁等均由建设方确定其档次品牌。
●装修工程1、外墙乳胶漆墙面作法参见苏J01—2005—216(一底两面).2,外墙面砖墙面作法参见苏J01—2005—1263、二次装修时,不得随意改变原设计,如有改动必须征得设计单位同意。
其装修设计施工必须严格执行《建筑内部装修设计防火规范》(GB)4、在施工中涉及室外环境,建筑及室内装修材料的质地,颜色,规格应根据样品或施工前提供的色卡由建设方与设计人员共同商定。
所有材料的验收及施工均需按现行《建筑安装工程施工及验收规范》办理。
●幕墙工程:1、幕墙工程的承包商应依据建筑设计,进行玻璃幕墙施工图二次设计,二次设计经确认后,及时向建筑设计单位提供预埋件和受力部位的详细资料。
以便结构施工图中表达清楚。
施工中及时预埋。
2,幕墙工程应满足防火墙两侧、窗间墙、窗坎墙的防火要求.同时应满足外围护结构的各项物理、力学性能要求。
●屋面防水1、屋面防水等级为11级.要求按二道防水设防,防水卷材选SB S改性沥青。
2,本工程须按<<屋面工程技术规范>>(GB50207—2002)的规定施工。
3、屋面找坡采用建筑找坡方式,分格缝兼作排气槽,做法见苏J9503一34,排气孔见苏J9503—3374、二层不上人屋面做法见苏J01—2005—217.九层上人屋面做法见苏J01—2005—227。
●节能保温1、固护结构的构造做法:墙体做法参见苏JT1 6—2004(二)-5,保温层为40m m厚挤塑聚苯乙烯保温板屋面做法参见苏JT1 6—2004(二)-1 3,保温层为60mm厚挤塑聚苯乙烯保温板。
2:外窗的构造做法:铝合金节能门窗03J603—2,外门窗框为断热铝合金框料,6+1 2+6厚LoW—E中空玻璃。
3:地面构造做法:在混凝土下增加50m m厚挤塑聚苯乙烯保温板。
4:外窗遮阳构造做法:窗遮阳采用垂直遮阳.做法见27103J930-1。
水电安装1、给排水:室内外给排水(包括雨水)消火栓系统,自动喷淋系统。
2、给水系统:系统采用水泵水箱联合供水系统。
3、排水系统:生活污水经化粪池后排放,屋顶雨水采用内排水及明落水相结合的形式。
4、室内消火栓系统:采用临时高压给水系统,消防水池容量150立方,10分钟消防水储存在屋顶水箱间内屋顶水箱内。
5、管材及接口:生活给水管(包括热水)采用PPR给水管材、管件热熔,明装排水管采用UPVC管粘接,室外排水管采用加肋塑料排水管,氯丁胶圈接口;消防水管(包括喷淋)采用镀锌钢管,丝接。
6、本工程包括通风,防排烟及人防系统7.变配电所的高压柜为下进下出,变压器高压电缆为下进线,低压柜为电缆下出线;配电主干线采用在电气竖井(兼各层配电间)内,以普通线槽沿墙明敷,水平敷设为梁底支架明敷;各分支干线采用VV-1.0Kv、NHVV—1.0KV及(ZR)BV-500V型导线以配电线槽在吊平顶内明敷或穿钢管沿墙、板暗设。
8、采用联合接地装置,防雷接地、设备安全接地均接入联合接地体,接地电阻小于1欧姆,不足设辅助接地体。
9、本工程弱电系统包括火灾自动报警系统、监控系统及综合布线系统。
消防控制室至弱电间采用桥架在吊顶内暗设,在弱电间内采用槽式桥架明敷,其它部位采用阻燃导线穿钢管暗设。
第三章施工总体概述一、总体施工规划:本工程施工总体规划设想如下:1、施工场地条件较好,有利于文明工地的创建,因此制定目标为市级文明工地。
2、必须在现场建立办公、库房、材料堆场、钢筋制作及堆场、周转材料堆场等生产设施。
3、砼供应采用商品混凝土泵送,局部少量混凝土利用塔吊浇筑混凝土。
4、结构施工时,一期主辅材料由2台QTZ40塔吊进行垂直运输,以满足基础、主体钢筋、模板、混凝土及砌筑材料、装修用材的垂直运输。
5、模板采用18mm厚胶合板,由夹板、钢管,对拉螺栓等配件拼成。
6、脚手架选用ф48钢管,1#、2#楼采用单、双立杆落地式脚手架;即12M以下采用双立杆,12M以上部分采用单立杆,其余商铺工程均采用单立杆双排落地式钢管脚手架。
7、冬、雨季对施工有一定影响,施工过程中采取必要的防范措施,以确保工程施工顺利进行。
8、施工进度安排:在水平方向采取按楼分段流水作业,整个项目工程以1#与2#楼为主,其余商铺作为调节工程;根据目前桩基施工情况,初步设想先施工地下室;因为快到雨季所以此间雨水大、大体积砼必须先施工,整个工程工期天。
土建、安装同步施工、同步竣工。
9、施工用电:用电缆将电从建设单位指定位置接到各施工用点;楼层施工用电,用电缆从竖井接到各楼层,每两层设一个二级配电箱。
10、施工用水:由建设单位指定位置水源接到各用水点,施工现场设二个8 M3蓄水池。
二、项目管理目标:1、工期目标:确保在 45 个日历天内完成承包范围工作内容(开工日期以开工令为准)。
2、质量目标:市优质结构工程3、安全目标:无重大事故、轻伤事故为2‰4、文明施工目标:严格执行国家及省市有关施工现场场容、场貌、环境保护和市容卫生管理的规定,抓好标准化现场管理,确保“省级文明工地”。
三、以质量为中心,全面实行质量管理积极开展全面质量管理,不断提高工程质量,施工前熟悉图纸,精心编制施工方案,搞好技术交底,在施工过程中应用“P-D-C-A”循环,加强每道工序的管理和不同工序之间的衔接,实行质量预控,针对可能发生的问题,采取以应措施,将质量不利因素消灭在萌芽状态;加强施工过程中的核对和检查,作好事后的质量检查评定;严格执行国家标准,对不合格产品加以控制。
加强对管理人员及工人的质量意识教育,理解“质量是企业的生命”的深刻意义;积极推广和应用新技术、新工艺、确保工程质量达到优质。
四、抓好施工协调,确保工程进度以施工计划为指导,成立专业施工小组(分别为瓦工组、木工组、钢筋组、混凝土组、粉刷组、防水组及安装等施工小组)定期召开安全及生产协调会议及监理等有关单位工程例会制度。
