管道和设备的强度、严密性试验(总2页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--管道和设备的强度、严密性试验Ⅰ基本要求和内容(1)强度试验应包括单项试验和系统试压两方面内容。
(2)单项试验是指设备及附件等应按规范规定进行单体试压,经试压不符合规范要求时应有解决办法和处理结论。
1)阀门安装前,应作强度和严密性试验。
试验应以每批(同牌号、同规格、同型号)数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应逐个作强度和严密性试验,强度试验压力应为阀门公称压力的倍。
阀门试验情况应按质控(水)表要求填写。
2)在安装太阳能集热器玻璃前,应对集热排管和上、下集管作水压试验,试验压力为工作压力的倍,试验压力下10min内压力不降,不渗不漏为合格。
3)散热器组对后,以及整组出厂的散热器在安装之前应作水压试验。
试验压力如设计无要求时应为工作压力的倍,但不小于,试验时间为2~3min,压力不降且不渗不漏。
4)辐射板在安装前应作水压试验,如设计无要求时试验压力应为工作压力的倍,但不小于,试验压力下2~3min压力不降且不渗不漏。
5)低温热水地板辐射采暖系统盘管隐蔽前必须进行水压试验,试验压力为工作压力的倍,但不小于,稳压1h内压力降不大于且不渗不漏。
6)敞口箱、罐安装前,应做满水试验,静置24h观察,不渗不漏为合格。
7)密闭箱、罐,如设计无要求,应以工作压力的倍作水压试验,但不得小于,在试验压力下10min压力不降,不渗不漏。
8)锅炉本体水压试验的试验压力应以工作压力的范围来确定。
试验时先将压力升至工作压力,停压检查,然后再升至试验压力,10min内压力降不超过,观察检查,不得有残余变形,受压元件金属壁和焊缝上不得有水珠和水雾。
9)热交换器应以最大工作压力的倍作水压试验。
蒸汽部分应不低于蒸汽供气压力加,热水部分应不低于,在试验压力下10min内压力不下降,不渗不漏为合格。
【工程监理】管道试压试验的监控要点一.工艺管道试压1、将管道划分成适当的管段进行最终试验,用来试验的管段要尽可能长。
2、提供试验时所必需的所有压力表、流量计、皮带管、水泵封端及其他临时支撑和设备。
压力表和流量计应经当地计量部门检验。
未经计量部门检验的压力表和流量计不得使用。
压力表不得少于2只。
3、当管道工作压力大于或等于0.1Mpa时,应进行压力管道的强度及严密性试验。
当管道工作压力小于0.1Mpa时,除设计另有规定外,应进行无压力管道严密性试验。
4、压力管道的强度及严密性试验(1)压力管道全部回填之前应进行强度及严密性试验,管道强度及严密性试验应采用水压试验法试验。
(2)管道水压试验前,应编制试验方案,其内容应包括:a.后背及堵板的设计;b.进水管路、排气孔及排水孔的设计;c.加压设备、压力计的选择及安装的设计;d.排水疏导措施;e.升压分段的划分及观测制度的规定;f.试验管段的稳定措施;g.安全措施。
(3)管道水压试验的分段长度不宜大于1.0km。
(4)试验管段的后背应符合下列规定:a.后背应设在原状上或人工后背上;土质松软时,应采取加固措施;b.后背墙面应平整,并应与管道轴线垂直。
c.管道水压试验时,当管径大于或等于600mm时,试验管段端部的第一个接口应采用柔性接口,或采用特制的柔性接口堵板。
(5)水压试验时,采用的设备、仪表规格及其安装应符合下列规定:a.当采用弹簧压力计时精度不应低于1.5级,最大量程宜为试验压力的1.3~1.5倍,表壳的公称直径不应小于150mm,使用前应校正;b.水泵、压力计应安装在试验段下游的端部与管道轴线相垂直的支管上。
(6)管道水压试验前应符合下列规定:a.管道安装检查合格后,应按规范规定回填土;b.管件的支墩,锚固设施已达设计强度;未设支墩及锚固设施的管件,应采取加固措施;c.管渠的混凝土强度,应达到设计规定;d.试验管段所有敞口应堵严,不得有渗水现象;e.试验管段不得采用闸阀做堵板,不得有消火栓、水锤消除器、安全阀等附件。
有关管道试压及严密性试验的常见问题及分析在建筑给排水施工中,都必须进行供水管道的试压及严密性试验,关于这方面的试验要求,《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002中有明确的规定,管道的压力试验如设计无要求,应符合下列规定:(1)水压试验的管道长度一般不超过1000米;(2)应在管件支墩做完,并达到要求强度后作压力试验,对未做支墩的管件应做临时后背;(3)埋地管道,须在管基检查合格,管身上部回填土不小于500毫米后(管道接口工作坑除外),方可作压力试验。
给水管道安装后,都需按此要求进行水压试验,以检验管体和接口承受水压力的强度和严密性。
它是检验管道安装质量的主要项目。
并且规范GB50242-2002中对管道水压试验的压力也有严格要求和规定。
因此,在保证管道施工质量的同时,如何确保管道试压的正常进行也是很重要的环节。
下面就管道试压及严密性试验中的有关问题谈一下实践体会。
1影响管道试压正常进行的常见问题及分析1.1管道压力无法提升目前,试压泵一般都采用多级离心泵,如果水泵运行时,泵轴旋转方向相反,水泵就不会出水,故无法提升管道压力。
所以,试水泵在运行前,一定要先检查一下旋转方向是否正确,只有在确定其旋转方向正确无误后,方可进行试压。
此外,由于试压泵的加压流量有限,若被试管道的渗漏水量较大(如管材或管件有较大破裂处,或胶圈接口的橡胶圈冲出等)都有可能使得管道渗漏水量大于试压泵压入的流量,从而也会造成管道压力无法提升,以至试压不能正常进行。
1.2管道压力升至一定值后,无法继续提升若选用的试压泵扬程和流量不能满足试压管道的试验压力和渗水量的需要时,就会使得管道压力提升至一定压力后,无法再继续升至试验压力,从而影响了试压工作的正常进行。
因此,一定要根据试验压力和渗水量的需求来选用相应的试压泵。
1.3压力表显示不准确有的压力表在长期的使用中,未定期地进行校验,出了故障也不知道。
一旦安装后,就不能正确地显示管道压力。

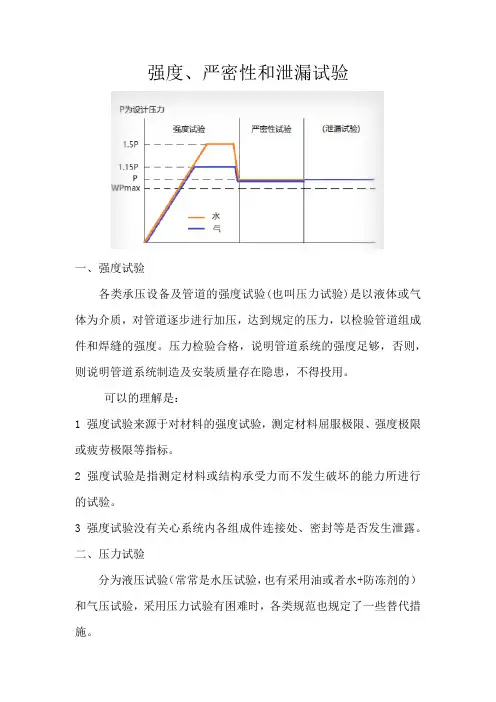

强度、严密性和泄漏试验一、强度试验各类承压设备及管道的强度试验(也叫压力试验)是以液体或气体为介质,对管道逐步进行加压,达到规定的压力,以检验管道组成件和焊缝的强度。
压力检验合格,说明管道系统的强度足够,否则,则说明管道系统制造及安装质量存在隐患,不得投用。
可以的理解是:1 强度试验来源于对材料的强度试验,测定材料屈服极限、强度极限或疲劳极限等指标。
2 强度试验是指测定材料或结构承受力而不发生破坏的能力所进行的试验。
3 强度试验没有关心系统内各组成件连接处、密封等是否发生泄露。
二、压力试验分为液压试验(常常是水压试验,也有采用油或者水+防冻剂的)和气压试验,采用压力试验有困难时,各类规范也规定了一些替代措施。
气压试验的风险比水压试验大得多(储能是液压试验的2500倍,GB/T20801-2020,具体需计算容器与管道气压试验储能大小和安全疏散距离,见ASME PCC-2-2018),故一般来说,管道系统的强度试验优先采用液压试验。
使用气压试验时,承受内压钢管及有色金属管的试验压力应为设计压力的1.15倍,真空管道的试验压力应为0.2MPa,当管道的设计压力大于0.6MPa时,必须有设计文件规定或经建设单位同意,方可用气体进行压力试验。
三、严密性试验严密性试验指的是检验管道系统和设备是否严密而进行的试验。
严密性试验重点是关注系统在运行过程中是否漏水、漏气泄漏试验(气密性试验)四、泄漏试验(气密性试验):输送剧毒流体、有毒流体、可燃流体的管道必须进行泄漏性试验。
泄漏性试验应按下列规定进行:泄漏性试验应在压力试验合格后进行,试验介质宜采用空气。
泄漏性试验压力应为设计压力。
泄漏性试验可结合试车工作,一并进行。
泄漏性试验应重点检验阀门填料函、法兰或螺纹连接处、放空阀、排气阀、排水阀等。
以发泡剂检验不泄漏为合格。
经气压试验合格,且在试验后未经拆卸过的管道可不进行泄漏性试验。
在施工过程中按照相关施工规范进行泄漏性试验时,存在着诸多的问题。
管道气压强度及严密性试验有些介质的管道不便或不能用液体进行管道的强度及严密性试验时,应对该管道进行气压强度及严密性试验。
➢气压试验准备●应先检查被试系统,确认整个系统可以在试验以后减压。
需专门检查确信每一个单向阀的下游都有一个阀门可以用来释放系统的压力。
在气压试验中,整个系统,包括单向阀下游的管道,须在规定时减压。
●在施加任何压力之前,须检查所有的被试验管道和设备,以保证所有的接头(包括设备上的接头)都紧密连接,所有的系统部件都已有效支承,以防止在接头失效的情况下,损害邻近的设备和管路。
●无论何处,不试验的部件应隔离,断开连接和(或)放空。
所有接头,包括焊缝都不可保温。
●依靠外部固定螺栓来限制压力端受力,不带连接杆的膨胀节须加连接杆以后才能进行在线系统试验。
带连接杆的膨胀节可以进行在线或分开试验。
●在试验开始前,须检查下列部件是否符合设计标准和图纸说明:✓试验气体:气源,供气流量,压力,温度和洁净度。
✓过压保护:位置,容量和设定压力。
✓使用仪器:压力表的范围和校正日期。
✓盲板的位置(见试压盲板拆装表)。
✓试验平台,包括检查可使用的试验气体压力。
✓系统清洁度的的要求(试验集箱、供气软管等)。
✓如果使用氮气或其它惰性气体进行试验,检查空气质量、通风设备和监视器。
✓系统部件的温度(系统部件的温度和试验气体的传送温度应在10°F~100°F之间)。
●当系统已准备好进行试验时,须通知业主工程师●人员安全✓在压力试验前,区域内的所有人员须离开被试系统18米。
✓试验区域须用警示带或绳索围起来,绳索须挂上危险的标志牌,在绳索的内侧应安装闪灯(夜间更适用)。
人员应用合适的障碍物和防护用品来保护自己。
✓压力试验排气管要引至空旷处,通风良好,并派有专人看守。
➢初步试验初步试验的目的是查找主要漏点。
先升压到25psig(即0.1725Mpa)或一次压力(气压强度试验值)的50% ,取较低的压力。
将此压力保持10分钟,然后检查漏点,若发现漏点,减压修复,再重复初步试验步骤来检查修复点。
管道强度严密性试验记录
管道强度和严密性试验记录
工程名称:XXX多功能原料药生产基地项目
试验部位:综合楼1-4楼给水系统
压力仪表精度:0.1MPa,规格:DN20、DN32、DN40、DN50、DN70
设计工作压力:0.4MPa,材质:PPR管
试验日期:2015年6月25日
根据规范4.2.1规定,PPR给水管道系统在试验压力下稳压1小时,压力降不应大于0.05MPa,然后在工作压力的1.15倍状态下稳压2小时,压力降不得超过0.03MPa,进行检查,应不渗不漏。
强度(壳体)试验记录:
试验压试验压力下观测时间(持续时间)压降(MPa)水1.25 10:00~11:00 0.04水2小时 11:00~13:00 0.02水1小时13:00~次日10:00 0.04水21小时
严密性(密封)试验记录:
试验压试验管道接口检查介质试验压力(MPa)结论介质0.4无渗漏
试验结论:经试验,检测结果符合设计要求及《给排水工程工质量验收规范》(GB-2002)的规定,合格。
参加人员签字:监理(建设)单位、施工单位、技术负责人、质检员、施工员。
压力管道的强度及严密性试验HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】压力管道的强度及严密性试验相关标签:(1)压力管道在全部实施回填前应进行强度及水密性试验。
管道强度及水密性试验应采用水压试验法进行试验。
水压试验前,除接日外。
管道两侧及管顶以上回填土高度不应小于;管径大于DN900的钢管道,应控制管顶的竖向变形。
管道在水压试验合格后,应及时回填其余部分土。
(2)在管道水压试验前,应编制包括后背及堵板、进水管路、排气孔、加压及测压设备、排水疏导、升压分段划分、试验管段稳定和试验安全措施等在内的试验设计。
(3)管道水压试验的分段长度不宜大于1. 0km,非金属压力管道的试验段长度宜更短些。
(4)试验管道在水压试验中将产生较大的管端推力,管段的后背应设在非扰动土或人工后背上;当土质松软时,应采取可靠的加固措施。
后背墙面应平整,并与管道轴线相垂直。
(5)水压试验时,若采用弹簧压力计其精度不应低于1. 5级,最大量程为试验压力的1. 3~倍,表壳公称直径不得小于150mm,使用前须进行校正;水泵,压力计应安装在试验段下游的端部与管道轴线垂直的支管上。
(6)管道水压试验前应对管道安装进行合格性检查,管配件的支墩及锚固设施须达设计强度,未设支墩及锚固设施的管件,应采取加固措施,管渠的混凝土强度应达到设计规定,试验管段所有敞口应封堵严实,不得渗水,此外,试验管段不得采用阀门作堵板,不得有消火栓、水锤消除器及安全阀等附件。
(7)试验管段灌满水后.宜在不大于工作压力条件下,于试压前进行充分浸泡。
铸铁管、球墨铸铁管和镶管无水泥砂浆衬里浸泡时间不少于24h;有水泥砂浆衬里浸泡时间不少于48h预应力、自应力混凝土管及现浇钢筋混凝土管渠,管径小于或等于1000mm时,浸泡时间不少于48h:管径大于1000mm时,则不少于72h.(8)在管道试压升压时,管道内应排除积气,升压过程中,如发现压力计显示异常,且升压较缓时,应重新排气后再行升压。

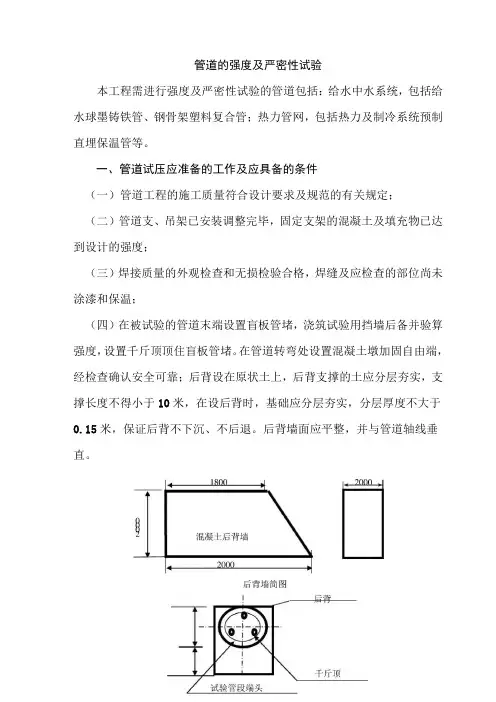

管道的强度及严密性试验本工程需进行强度及严密性试验的管道包括:给水中水系统,包括给水球墨铸铁管、钢骨架塑料复合管;热力管网,包括热力及制冷系统预制直埋保温管等。
一、管道试压应准备的工作及应具备的条件(一)管道工程的施工质量符合设计要求及规范的有关规定;(二)管道支、吊架已安装调整完毕,固定支架的混凝土及填充物已达到设计的强度;(三)焊接质量的外观检查和无损检验合格,焊缝及应检查的部位尚未涂漆和保温;(四)在被试验的管道末端设置盲板管堵,浇筑试验用挡墙后备并验算强度,设置千斤顶顶住盲板管堵。
在管道转弯处设置混凝土墩加固自由端,经检查确认安全可靠;后背设在原状土上,后背支撑的土应分层夯实,支撑长度不得小于10米,在设后背时,基础应分层夯实,分层厚度不大于0.15米,保证后背不下沉、不后退。
后背墙面应平整,并与管道轴线垂直。
千斤顶布置图(五)试压用的压力表已校验,精度不低于1.5级。
表的满刻度值达到试验压力的1.5倍,数量不少于4块;(六)管沟及沟槽内在低点设置污水泵作为排除泄水用,并检查试运行合格;(七)除试验预留口外的所有敞口全部封堵,管件接口要有支撑,不得有渗水现象;(八)埋地的管道作适当的回填,回填厚度不少于60cm,以增加管道的稳定性,但管道接头部位不能覆盖。
(九)在管道最高点设置排气阀、压力表,最低点设置泄水阀、压力表,压力表安装应与管道垂直,观测与计量管道试验压力主要以最低点的压力表为准,同时校核最高点的压力表,便于分析。
(十)作临时补水管线及联通管线(热力及制冷供回水管道同时试验时)。
二、技术要求:(一)最大工作压力:根据设计要求(二)强度试验压力:本工程给水管网分别采用球墨铸铁管和钢骨架塑料复合管,对于球墨铸铁管按规范GB50268-97《给水排水管道工程施工及验收规范》要求当设计工作压力P W0.5Mpa时,试压压力为工作压力的2倍,当工作压力P>0.5Mpa时采用工作压力的1.5倍,钢骨架塑料复合管可采用工作压力的1.5倍作为试验压力。

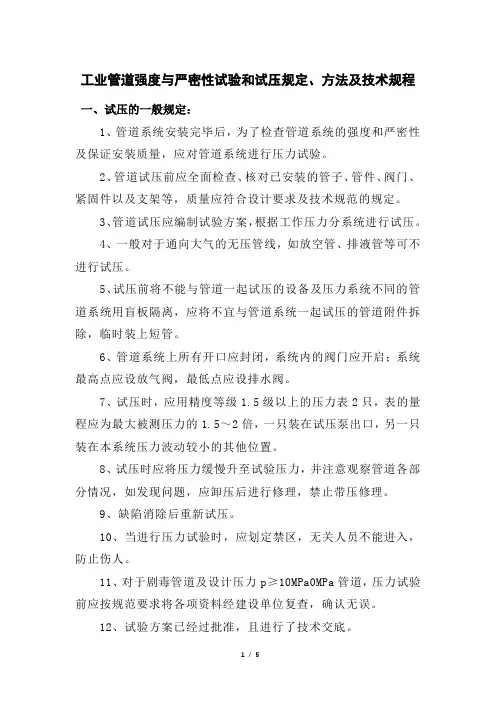

工业管道强度与严密性试验和试压规定、方法及技术规程一、试压的一般规定:1、管道系统安装完毕后,为了检查管道系统的强度和严密性及保证安装质量,应对管道系统进行压力试验。
2、管道试压前应全面检查、核对已安装的管子、管件、阀门、紧固件以及支架等,质量应符合设计要求及技术规范的规定。
3、管道试压应编制试验方案,根据工作压力分系统进行试压。
4、一般对于通向大气的无压管线,如放空管、排液管等可不进行试压。
5、试压前将不能与管道一起试压的设备及压力系统不同的管道系统用盲板隔离,应将不宜与管道系统一起试压的管道附件拆除,临时装上短管。
6、管道系统上所有开口应封闭,系统内的阀门应开启;系统最高点应设放气阀,最低点应设排水阀。
7、试压时,应用精度等级1.5级以上的压力表2只,表的量程应为最大被测压力的1.5~2倍,一只装在试压泵出口,另一只装在本系统压力波动较小的其他位置。
8、试压时应将压力缓慢升至试验压力,并注意观察管道各部分情况,如发现问题,应卸压后进行修理,禁止带压修理。
9、缺陷消除后重新试压。
10、当进行压力试验时,应划定禁区,无关人员不能进入,防止伤人。
11、对于剧毒管道及设计压力p≥10MPa0MPa管道,压力试验前应按规范要求将各项资料经建设单位复查,确认无误。
12、试验方案已经过批准,且进行了技术交底。
13、管道系统试验合格后,试验介质应选择合适地方排放,排放时应注意安全。
14、试验完毕后应及时填写“管道系统压力试验记录”,有关人员签字确认。
二、管道强度试验及严密性试验:1、强度试验:①、强度试验的目的是检查管道的力学性能。
②、强度试验的方法是以该管道的工作压力增加一定的数值,在规定时间内,试验压力表上指示压力不下降,管道及附件未发生破坏,则认为强度试验合格。
2、严密性试验:①、严密性试验的目的是检查管道系统的焊缝及附件连接处的渗漏情况,检验系统的严密性。
②、严密性试验的方法是将试验压力保持在工作压力或小于工作压力的情况下,在一定时间内,观察和检查接口及附件连接处的渗漏情况,并观察压力表数值下降情况,严密性试验包括全部附件及仪表等。
管道严密性试验及强度试验技术方案1.材料准备:根据设计要求,准备相应规格的管道及配件。
选择合适的密封材料,如橡胶密封圈、橡胶板等。
2.包装检查:对管道及配件进行外观检查,检查是否有破损、变形等情况。
同时检查密封材料是否齐全、完好。
3.管道布置:按照设计图纸要求,将管道及配件进行布置。
注意管道的连接方式,确保管道连接紧密、无歪斜。
4.安装密封材料:根据设计要求,将橡胶密封圈或橡胶板等密封材料安装到管道接口处。
5.封堵管道:将管道系统的入口和出口进行封堵,可使用闸阀、截止阀等设备进行封堵。
6.填充介质:选择合适的介质,如水、氮气等,将其注入管道系统,使管道内压力逐渐增加。
7.压力检测:在管道系统内增压的同时,使用压力表、压力传感器等设备进行压力检测,记录系统内压力变化情况。
8.观察泄漏:在管道系统内增压后,观察是否有泄漏现象。
可以使用肉眼观察、涂抹肥皂液等方法检测泄漏点。
9.保压检测:如果发现有泄漏现象,及时进行修复处理。
在修复后,再次增压并保持一定时间,观察是否有新的泄漏点。
10.验收记录:对试验过程中的数据进行记录,包括压力变化情况、泄漏点的位置及修复情况等,形成试验报告。
1.材料准备:根据设计要求,准备相应规格的管道及配件。
选择符合相关国际标准的材料,如碳钢、不锈钢等。
2.包装检查:对管道及配件进行外观检查,检查是否有破损、变形等情况。
同时检查材料的质量合格证书等文件。
3.管道布置:按照设计图纸要求,将管道及配件进行安装布置。
注意管道的支持方式和连接方式,确保管道的稳定性和无歪斜。
4.规范安装:按照相应的国际标准和规范,对管道进行安装。
包括焊接、螺纹连接、法兰连接等操作。
5.压力测试:使用液体或气体等介质,在管道系统内增压,逐渐提高压力,观察管道系统的变形情况。
6.位移检测:在压力测试过程中,使用测量设备,如测量仪表、位移传感器等,对管道系统的位移进行监测。
7.承载能力计算:根据管道系统的几何形状、材料特性等数据,使用管道强度计算方法,计算管道系统的承载能力。
12压力管道强度及严密性试验记录压力管道是工业生产中常见的管道,其承受着各种流体的高压力,因此其强度和严密性对安全生产至关重要。
为了确保管道的安全可靠运行,需要对其进行强度及严密性试验。
本文将从试验方案、试验过程和试验结果三个方面详细记录压力管道的强度及严密性试验过程。
###一、试验方案1.试验对象:XXX压力管道3.试验设备:压力测试设备、压力计、气源、密封物料等4.试验要求:对管道的强度和严密性进行综合测试,确保其满足设计要求###二、试验过程####强度试验1.确认管道的材质、壁厚和尺寸等基本信息2.将管道安装在试验台上,并进行固定和支撑3.使用压力测试设备对管道施加静态水压力,逐渐增加压力直至达到设计要求的试验压力4.压力保持一段时间后,逐渐减小压力直至压力为零5.观察管道外表面是否有渗水、泄漏等现象,记录试验压力和试验时间####严密性试验1.使用压力测试设备对管道施加气体压力,检测管道内外是否有漏气现象2.观察管道的压力变化情况,记录漏气点和压力变化趋势3.对漏气点进行修补或更换密封件,并重新进行严密性试验4.反复进行严密性试验###三、试验结果1.强度试验结果:管道在设计压力下无渗漏现象,试验结果合格2.严密性试验结果:初始试验中发现两处漏气点,经过修补后重新试验,不再发现漏气现象,试验结果合格3.将试验记录整理归档,作为管道使用和维护的参考依据通过对压力管道的强度及严密性试验,可以确保管道在工作中不会因为受力过大或漏气而发生安全事故。
只有不断提升管道的强度和严密性,才能更好地保障生产工艺的顺利进行。
希望本文对压力管道强度及严密性试验有所帮助,谢谢!。
