工程质量验收流程图
- 格式:doc
- 大小:519.00 KB
- 文档页数:7

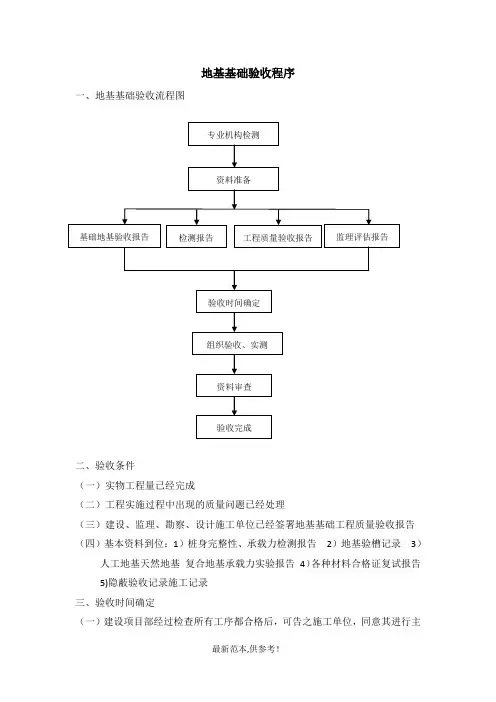

地基基础验收程序
一、地基基础验收流程图
二、验收条件
(一)实物工程量已经完成
(二)工程实施过程中出现的质量问题已经处理
(三)建设、监理、勘察、设计施工单位已经签署地基基础工程质量验收报告(四)基本资料到位:1)桩身完整性、承载力检测报告2)地基验槽记录3)人工地基天然地基复合地基承载力实验报告4)各种材料合格证复试报告
5)隐蔽验收记录施工记录
三、验收时间确定
(一)建设项目部经过检查所有工序都合格后,可告之施工单位,同意其进行主
体验收。
(二)建设项目部与质检站联系,根据质检站的时间安排,确定地基基础验收时间。
四、地基基础验收流程
(一)建设项目部通知须参加验收的监理单位、设计单位、勘察单位、检测单位施工单位、(主体施工单位)、质检站告之其验收时间。
(二)参会人员签到,总监理工程师组织验收。
(三)验收实测基槽尺寸,轴线标高、地下室地板及墙板是否存在裂缝和渗漏、钢筋砼结构地下砌体工程、桩基工程等工程有无质量问题,质检站验收合格、通过。
(四)相关主体验收资料签字。
(五)签署《地基基础工程验收报告》
五、验收记录
(一)地基基础工程验收报告
(二)签到表
(三)监理评估报告
【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】。

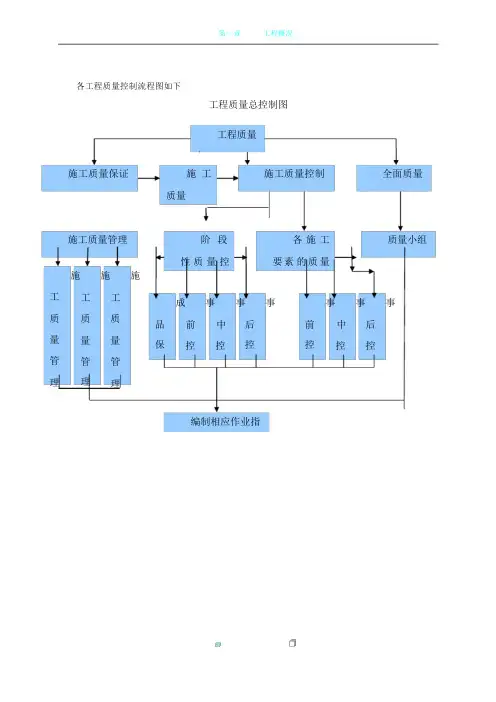

各工程质量控制流程图如下工程质量总控制图工程质量施工质量保证 施 工 施工质量控制 全面质量质量施工质量管理施工 质量管理阶 段性 质 量 控事前控各 施 工要 素 的 质 量事 事中控事后控质量小组事编制相应作业指施 施工 质量管理工 质量 管理中控后控前控品保事成施工阶段性质量控制措施图施工人员质量控制工程原材料质量控施工准备工施工所需机械设备质量控制作质量事前施开工报告审施工、检验方法质量控制施工现场、技术、管理环境质量控制质量事中施工过程中设计及图纸审核工序施工安装工工序间质量控中间产品质量控竣工质量检质量事后控工程质量鉴定工程质量评竣工图质量检验评定工阶段质量控制钢筋工程质量程序控制表学习图纸和技术学习操作规程和质量标书面交底操作人员参加钢筋模板工序交接检查钢筋、砼工序交接检查浇筑砼、设专人看钢筋执行评验标准钢筋合格证钢筋代用单自检记录隐蔽验收记录质量评定记录施工准技术交钢筋下料现场绑扎质量评定资料整理施工记录钢材合格证,有疑问检查脚手架、脚手板制订与审核钢筋配料按不同型号进行挂牌中间检查自检办理隐蔽验收签证手梁、柱、板抽检不合格的处理清理现场、文明施工事故处理记录砼工程质量程序控制表学习图纸和技术学习操作规程和质量制订保证砼质量书面交底操作人员参加专业会签每一个工作班不少于一组;每拌制砼不少于一标准养护试块执行评验标准按梁柱和独立基础的件数,各抽查,但均不少于件;带形基础、圈梁、和板每不合格的处理准备技术申请浇筑浇筑砼养护质量评资料整材料准备、出具合格证申请砼配合比准备试模和坍落度桶模板钢筋、砼工序交接检查脚手架和道路垂直、水平运输机械准备克服上道工序弊病的补救措岗位分工、操作挂牌木工、钢筋工跟班保证质量执行分量比根据情况调整配合比按时覆盖定定时,水冬,季冬注季意注保清理现场、文明施工模板工程质量控制流程图随机抽样允许偏差项目按照强度曲线确定拆模拆模分部、分项工程按照一轴线位移、标高、截面尺寸、垂直度;相邻两板表面高底差;表面平整度、预埋件中学习图纸和技术资料,施工准备学习质量标准、施工工艺;选 用 支 模 形 式 或者 模 板 设预留洞、预埋件安装;钢筋、混凝土工序交模板及支架的强度、刚本 项 目保证项目质量评定模板选择;模板涂隔离剂;检查脚手架与脚手板;与钢筋工序交接;底标高、支撑地面平整、防止积水;处理板缝和支撑加固;模 板 接 缝 宽 度 ;支模板基自检记录;资料整理。
交通工程质量监督检查流程图
交通工程施工安全检查流程图
收取质量监督费流程图
交通工程质量验收鉴定流程图
交通工程工地试验室合格证审批流程图
交通工程质量监督申请流程图
不
符
合
交通工程监理单位资质申办流程图
交通工程监理工程师资质申办流程图
交通工程试验检测机构资质申办流程图
交通工程试验检测人员资质申办流程图
不
合
格
交通工程质量控告举报处理流程图
交通工程质量事故处理流程图
交通工程项目招投标流程图
交通工程合同外申报审核流程图。
工程质量管理控制流程图一、引言工程质量管理控制流程图是指在工程项目中,为确保工程质量达到预期目标,从项目启动到竣工验收的全过程中所采取的一系列管理控制步骤和流程。
本文将详细介绍工程质量管理控制流程图的标准格式及其各个环节的内容要求。
二、工程质量管理控制流程图标准格式工程质量管理控制流程图的标准格式如下:1. 项目启动- 制定质量管理计划- 成立质量管理团队- 进行项目风险评估- 制定工程质量目标2. 设计阶段- 进行设计方案评审- 制定设计质量标准- 确定设计审查流程- 进行设计变更管理3. 采购阶段- 制定采购质量管理计划- 选择合格供应商和承包商- 进行供应商和承包商的质量评估- 确定采购合同中的质量要求4. 施工阶段- 制定施工质量管理计划- 进行施工前的质量准备工作- 进行施工现场的质量监督和检查- 处理施工过程中的质量问题5. 竣工验收阶段- 制定竣工验收质量管理计划- 进行竣工验收前的质量检查- 进行竣工验收测试和检测- 编制竣工验收报告6. 运维阶段- 制定运维质量管理计划- 进行设备和系统的运行测试- 进行定期的设备维护和检修- 处理运维过程中的质量问题三、各个环节的内容要求1. 项目启动- 制定质量管理计划:明确项目质量管理的目标、原则、方法和措施。
- 成立质量管理团队:组建由质量管理专业人员组成的团队,负责项目质量管理工作。
- 进行项目风险评估:识别可能影响工程质量的风险,并制定相应的应对措施。
- 制定工程质量目标:明确工程质量的目标和要求,为后续工作提供指导。
2. 设计阶段- 进行设计方案评审:对设计方案进行全面评审,确保设计满足工程质量要求。
- 制定设计质量标准:明确设计的质量标准和要求,包括设计文件的准确性、完整性等。
- 确定设计审查流程:制定设计审查的流程和时间节点,确保设计过程中的质量控制。
- 进行设计变更管理:对设计变更进行控制和管理,确保设计变更不影响工程质量。
101节施工准备阶段流程图102节施工准备阶段的主要监理工作内容201节原始地面表土清理施工工序质量检验控制流程图工序检查项目检测用表203节填土路堤施工工序质量检验控制流程图工序检查项目检测用表204节填石路堤施工工序质量检验控制流程图工序检查项目检测用表205节土方路堑开挖施工工序质量检验控制流程图工序检查项目检测用表206节石方路堑开挖施工工序质量检验控制流程图工序检查项目检测用表208节袋装砂井施工工序质量检验控制流程图工序检查项目检测用表210节碎石桩施工工序质量检验控制流程图工序检查项目检测用表212节砂砾垫层施工工序质量检验控制流程图工序检查项目检测用表213节浅层换填施工工序质量检验控制流程图工序检查项目检测用表214节预压路堤施工工序质量检验控制流程图工序检查项目检测用表215节加筋路堤施工工序质量检验控制流程图工序检查项目检测用表303节填隙砾石(矿渣)基层和底基层施工工序质量检验控制流程图工序检查项目检测用表304节水泥稳定碎石基层和底基层施工工序质量检验控制流程图工序检查项目检测用表305节水泥土基层底基层施工工序质量检验控制流程图工序检查项目检测用表306节水泥混凝土路面施工工序质量检验控制流程图工序检查项目检测用表310节土路肩施工工序质量控制流程图工序检查项目检测用表311节路缘石铺设施工工序质量控制流程图工序检查项目检测用表工序检查项目检测用表工序检查项目检测用表403节承台细梁工程工序质量检验控制流程图工序检查项目检测用表404节墩柱、墩身工程工序质量检验控制流程图工序检查项目检测用表405节墩、台盖帽工程工序质量检验控制流程图工序检查项目检测用表407节先张法预制梁施工工序质量检验控制流程图工序检查项目检测用表410节悬臂浇筑法箱梁施工工序质量检验控制流程图悬臂浇筑施工顺序:0#块(起步块)浇筑→两侧平衡对称块(悬臂挂篮)浇筑→合拢段浇筑,监理流程也分三部分。

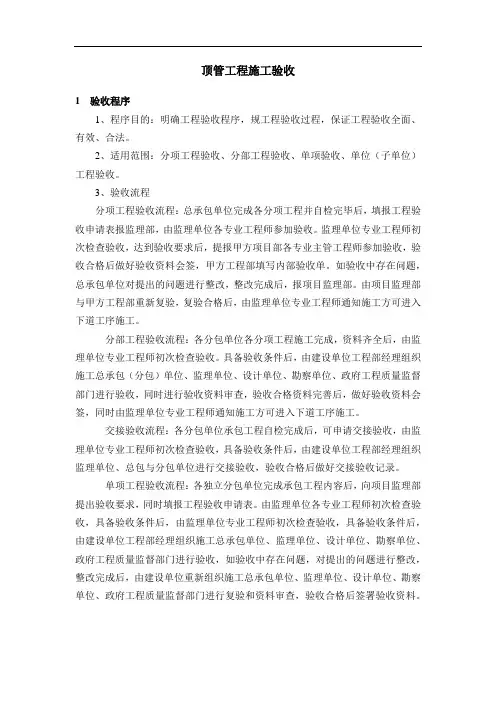

顶管工程施工验收1 验收程序1、程序目的:明确工程验收程序,规工程验收过程,保证工程验收全面、有效、合法。
2、适用范围:分项工程验收、分部工程验收、单项验收、单位(子单位)工程验收。
3、验收流程分项工程验收流程:总承包单位完成各分项工程并自检完毕后,填报工程验收申请表报监理部,由监理单位各专业工程师参加验收。
监理单位专业工程师初次检查验收,达到验收要求后,提报甲方项目部各专业主管工程师参加验收,验收合格后做好验收资料会签,甲方工程部填写内部验收单。
如验收中存在问题,总承包单位对提出的问题进行整改,整改完成后,报项目监理部。
由项目监理部与甲方工程部重新复验,复验合格后,由监理单位专业工程师通知施工方可进入下道工序施工。
分部工程验收流程:各分包单位各分项工程施工完成,资料齐全后,由监理单位专业工程师初次检查验收。
具备验收条件后,由建设单位工程部经理组织施工总承包(分包)单位、监理单位、设计单位、勘察单位、政府工程质量监督部门进行验收,同时进行验收资料审查,验收合格资料完善后,做好验收资料会签,同时由监理单位专业工程师通知施工方可进入下道工序施工。
交接验收流程:各分包单位承包工程自检完成后,可申请交接验收,由监理单位专业工程师初次检查验收,具备验收条件后,由建设单位工程部经理组织监理单位、总包与分包单位进行交接验收,验收合格后做好交接验收记录。
单项工程验收流程:各独立分包单位完成承包工程内容后,向项目监理部提出验收要求,同时填报工程验收申请表。
由监理单位各专业工程师初次检查验收,具备验收条件后,由监理单位专业工程师初次检查验收,具备验收条件后,由建设单位工程部经理组织施工总承包单位、监理单位、设计单位、勘察单位、政府工程质量监督部门进行验收,如验收中存在问题,对提出的问题进行整改,整改完成后,由建设单位重新组织施工总承包单位、监理单位、设计单位、勘察单位、政府工程质量监督部门进行复验和资料审查,验收合格后签署验收资料。

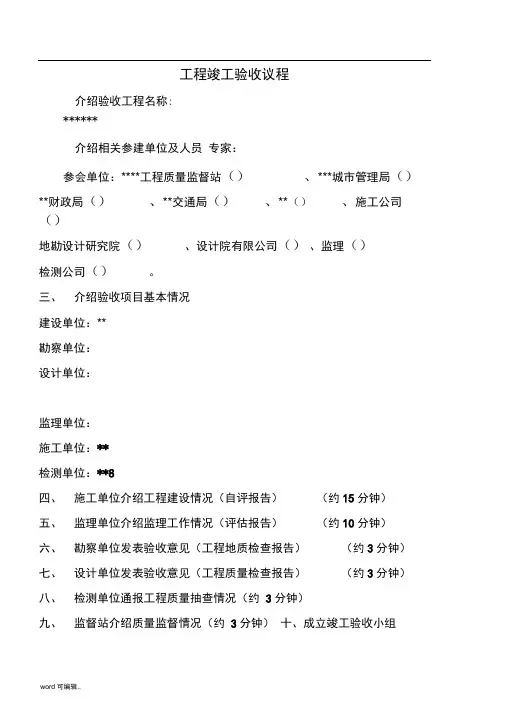

工程竣工验收议程
介绍验收工程名称:
******
介绍相关参建单位及人员专家:
参会单位:****工程质量监督站()、***城市管理局()**财政局()、**交通局()、**()、施工公司()
地勘设计研究院()、设计院有限公司()、监理()
检测公司()。
三、介绍验收项目基本情况
建设单位:**
勘察单位:
设计单位:
监理单位:
施工单位:**
检测单位:**8
四、施工单位介绍工程建设情况(自评报告)(约15分钟)
五、监理单位介绍监理工作情况(评估报告)(约10分钟)
六、勘察单位发表验收意见(工程地质检查报告)(约3分钟)
七、设计单位发表验收意见(工程质量检查报告)(约3分钟)
八、检测单位通报工程质量抽查情况(约3分钟)
九、监督站介绍质量监督情况(约3分钟)十、成立竣工验收小组
验收组由施工、监理、勘察、设计、建设单位和相关专家组成,验收组分为工程资料、外观质量和实测实量三个小组。
验收组组长:**
工程资料小组:
组长:**
组员:
外观质量小组:
组长:***
组员:
实测实量小组:
组长:****
组员:检测单位相关检测人员
十一、各验收小组分组进行工程验收,对工程各验收项目进行评审,形成验收意见。
(60分钟)
十二、各验收小组组长发表验收意见,验收组组长发表验收意见。
十三、业主意见
十四、监督站对验收程序进行监督发言
十五、验收会议结束,完善签字手续。
工程质量控制程序流程图
监理工程师审查结果
①
开工准备(施工单位)
开工申请(施工单位) 开工申请(施工单位)
自检结果
填写分项(隐蔽)工程自检单
通知监理验收(施工单位)
现场检查(监理工程师)
测试抽查(监理工程师)
检查结果
填写分项(隐蔽)工程质量评定表
(监理工程师)分部工程完工填写分部工程验收通知
(施工单位)
汇总分项(隐蔽)工程验收单,并将其编号填入分部工程验收单
(监理工程师)
下达开令(监理工程师) (施工单位)
检查结果
处
理并完善资料
单位工程完成
填写单位工程初验申请书
(施工单位)
组织单位工程初验(监理工程师)
(监理工程师)
外观检查内业资料检查
实测实量
检查结果
各道工序(分项工程)施工
(施工单位
)
填写单位工程质量评定表
(监理工程师)
处理并完善资料
各分项工序(隐蔽)工程自检
(施工单位)
施工单位质保体系设计技术交底
施工图复核、施工放样报告标准试验报告
编制施工组织设计落实设备人员到场情况材料到场情况及材料试验报告
不合格
返修或补救
不合格
不合格
①
现场检查(监理工程师)
内业资料检查(监理工程师)
签证分部工程质量等级
(监理工程师)
不合格
不合格。
合格合格施工单位报验质保资料齐全、合格施工单位向监理单位提出分部工程验收隐蔽资料齐全、符合要求检查分项、子分部、分部工程自评合格检查质保资料是否符合要求检查隐蔽资料是否齐全、符合要求检查分项、子分部、分部工程是否合格总监理工程师(建设单位项目负责人)组织参建五方对分部工程验收合格与否不合格:签发整改通知单,重新报验申报当地质监验收施工单位形成单位工程分部验报告收施工单位整改,监理单位验收通过施工单位请质监复核,验收通过进行下一道施工1、地基与基础分部(子分部)施工完成后,施工单位项目负责人组织相关人员检查,在自检评定合格后,向监理单位(总承包管理、建设)提出分部工程验收的报告。
2、地基与基础分部工程验收前,施工单位应将分部工程的质量控制资料整理成册报送项目监理审查。
监理核查符合要求后由总监理工程师在地基与基础分部验收申请上签署意见,并于验收前3质监站。
3、质监监督员在核实工程已具备该分部验收条件后,安排人员参加分部验收,并提前告知施工建设)单位相关负责人。
4、总监理工程师(建设单位项目负责人)在工程已具备该分部验收的条件下应及时组织参建五方(总监理工程师、建设单位项目负责人、设计单位项目负责人、勘察单位项目负责人、施工单位项目经理、技术质量负责人等)对地基与基础分部工程进行验收,验收合格后应填写地基与基础分部工程质量验收记录,并签注验收结论和意见,相关负责人签字加盖单位公章,并附分部工程观感质量检查记录。
5、质监监督员现场验收分两部分分部资料检查和施工现场验收。
基础分部资料:5.1施工组织设计、施工专项方案审批、签章齐全、交底记录;5.2定位测量、地基验槽记录、施工记录齐全;5.3各种材料合格证、厂家报告及复试报告齐全,砂浆、砼试件留置齐全评定汇总,环刀试验完成,钢筋连接试验报告齐全(所有原材料是否进苏州市场备案);5.4隐蔽工程验收记录齐全、分部分项验收记录完成;5.5分部工程质量评估报告。
施工现场验收根据图纸、方案对施工现场外观、质量等检查主体验收流程1、2、3、4、5同地基与基础分部验收主体分部资料:5.1各种材料合格证、厂家报告及复试报告齐全,砂浆、砼试件留置齐全,钢筋连接试验报告齐全;5.2 结构实体检测钢筋保护层、板厚、植筋拉拔、沉降观测等实体检测报告齐全;5.3混凝土试块标养、同条件、砂浆试块评定汇总齐全,不合格部位回弹完成;5.4隐蔽工程验收记录齐全,分部分项验收记录完成;5.5分部工程质量评估报告;5.6验收前要去检测中心拉取所有材料送检清单,对于不合格材料要出不合格清单后附退场或处理结果。

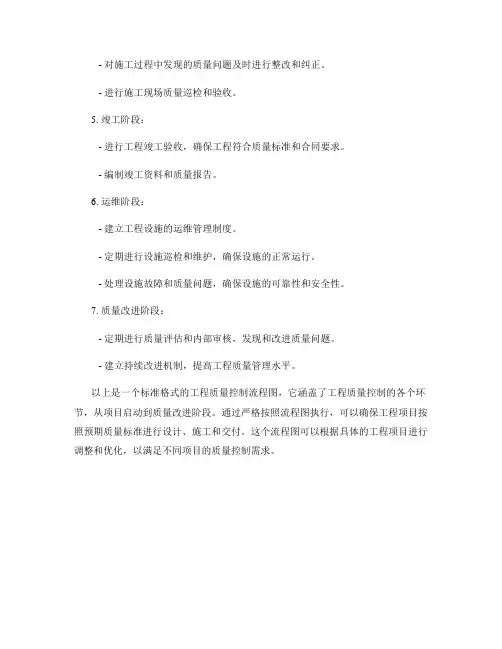

工程质量控制流程图工程质量控制是确保工程项目在设计、施工和交付过程中达到预期质量标准的关键步骤。
为了有效地管理和控制工程质量,一个清晰的流程图是必不可少的。
下面是一个标准格式的工程质量控制流程图,详细描述了质量控制流程的各个环节。
1. 项目启动阶段:- 确定项目目标和质量要求。
- 制定项目质量计划,包括质量目标、质量标准和质量控制措施。
- 分配质量控制责任和权限。
2. 设计阶段:- 进行设计评审,确保设计符合质量要求。
- 制定设计变更控制程序,确保设计变更符合质量标准。
- 编制设计文件,并进行质量审查。
3. 采购阶段:- 评估供应商的质量能力,选择合适的供应商。
- 签订合同并明确质量要求。
- 对供应商进行质量管理和监督。
4. 施工阶段:- 进行施工前的质量准备工作,包括施工方案、施工组织设计和施工技术措施的审查。
- 施工过程中进行质量检查和测试,确保施工符合质量要求。
- 对施工过程中发现的质量问题及时进行整改和纠正。
- 进行施工现场质量巡检和验收。
5. 竣工阶段:- 进行工程竣工验收,确保工程符合质量标准和合同要求。
- 编制竣工资料和质量报告。
6. 运维阶段:- 建立工程设施的运维管理制度。
- 定期进行设施巡检和维护,确保设施的正常运行。
- 处理设施故障和质量问题,确保设施的可靠性和安全性。
7. 质量改进阶段:- 定期进行质量评估和内部审核,发现和改进质量问题。
- 建立持续改进机制,提高工程质量管理水平。
以上是一个标准格式的工程质量控制流程图,它涵盖了工程质量控制的各个环节,从项目启动到质量改进阶段。
通过严格按照流程图执行,可以确保工程项目按照预期质量标准进行设计、施工和交付。
这个流程图可以根据具体的工程项目进行调整和优化,以满足不同项目的质量控制需求。
1方案报审流程
方案报审流程图
2物资进场验收流程
物资进场验收流程图
3检验批质量验收流程
检验批质量验收流程图
施工单位根据图纸、规范、方案、交底等组织施工
施工单位负责进行过程质量控制检查、检验
施工完成,施工单位自检
监理(建设)单位组织检验批质量验收
施工单位进入下一道工序施工
按规范、方案等形成以下资料:
施工测量记录 施工物资资料 施工记录
施工试验记录等
《 检验批质量验收记录表
形成
形成
整改
不合格 不合格
4分项工程质量验收流程
分项工程质量验收流程图
5子分部工程质量验收流程
子分部工程质量验收流程图
同一分部工程检验批施工完成并验收通过
(第1个)
同一分部工程检验批
施工完成并验收通过
(第2个)
同一分部工程检验批
施工完成并验收通过
(第n个)
施工单位自检
监理(建设)单位组织
施工单位进行分部工
程质量验收
下一个分部工程质量验收
流程
《分部工程质量验收
记录表》《分项/分部工
程施工报验表》
同一分部工程全
部检验批完成
合格,报监理
形成分部工程验收文件
施工管理资料
施工技术资料
施工测量资料
施工物资资料
施工记录
施工试验记录
分部工程质量验收记录
形成
分部工程质量验收流程
单位工程质量验收流程图
同一单位(子单位)工程的分部工程施工完成并验收通过
(第1个)
同一单位(子单位)工程的分部工程施工完成并验收通过
(第2个)
同一单位(子单位)工程的分部工程施工完成并验收通过
(第n 个)
同一单位(子单位)工程的全部分
部工程完成
施工完成,施工
单位自检
《单位(子单位)工程质量控制资料核查记录》《单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录》
《单位(子单位)工程观感质量检查记录》
施工单位自检合格后,报请监理单位验收
建设单位组织设
计、勘察、监理、施
工等单位竣工验收
1、《工程质量检查报告》(勘察单位)
2、《工程质量检查报告》(设计单位)
3、《工程质量评估报告》(监理单位)
4、《工程竣工报告》(施工单位)
5、《工程竣工验收报告》(建设单位)
6、单位(子单位)工程质量竣工验收记录
工程移交建设单位形成
合格
整改
不合格
不合格
合格
形成
单位(子单位)工程完工
《单位工程竣工预验收报验表》(A 监)
形成工程档案预验收《建设工程竣工档案预验收意 见》(城建档案馆)
形成
列入城建档案馆接收工程
《竣工移交证书》(B8监)(监理单位)
形成工程竣工备案具备相应资料
工程竣工验收备案除具备上述工程文件外,还应有以下文件(主要):
1《建设工程规划许可证》及其它规划审批文件2、《建设工程施工许可证》
3、《工程质量监督注册登记表》
4、《地基验槽检查记录》
5、《建设工程消防验收意见书》
6、《水质检验报告》
7、《环保监测检验报告》
8、《北京市房屋建筑工程质量保修书》9、房屋建筑工程质量保证书和使用说明书10、其它文件。
