单位工程竣工验收备案流程
- 格式:doc
- 大小:328.50 KB
- 文档页数:24
单位工程竣工验收备案流程单位工程竣工验收备案流程图常州市新北区建设工程质量监督站9 月10日单位工程竣工验收备案流程图说明根据《建设工程质量管理条例》、《房屋建筑工程和市政基础设施工程竣工验收暂行规定》建设部建建( ) 142 号文、《房屋建筑工程和市政基础设施竣工验收备案管理暂行办法》建设部令( ) 第78 号和《建筑工程施工质量验收统一标准》GB5 0300- 的规定, 为确保新北区建设工程结构安全及正常使用, 现结合新北区实际情况, 新北区建设工程竣工验收和备案工作按下面流程进行。
新北区建设工程竣工验收由新北区建设工程质量监督站( 以下简称区质监站) 实施监督, 房屋建筑工程的竣工备案由区质监站具体承办, 市政基础设施工程竣工备案由区城市管理与建设局城建处具体承办。
建设工程竣工验收和备案工作共分三阶段进行: 单位工程质量竣工验收阶段、竣工验收阶段和竣工备案阶段。
1 单位工程施工质量竣工验收阶段1.1 单位工程施工质量竣工验收一般以单位工程为验收单元。
每个单位工程( 包括各类单体建筑物, 小区内道路、各类管线, 装饰装修30 万元以上, 市政基础设施及设备安装工程) 按合约内容施工结束, 特别复杂的工程如大型综合建筑, 能够根据”统一标准”的单位工程的划分原则细分验收单元。
1.2 单位工程施工完成后, 在施工单位自检合格的基础上向建设(监理)单位提出竣工报告。
施工单位出具的工程竣工报告, 应包括结构安全、室内环境质量和使用功能抽样检测资料等合格文件, 以及施工过程中发现的质量问题整改完成报告等。
1.3 单位工程施工质量竣工验收由建设单位组织施工(含分包单位)、设计、勘、监理等单位有关负责人成立验收组进行, 并将《单位工程质量竣工验收方案》和《单位工程质量竣工验收通知书》, 由建设单位在工程质量竣工验收日期的 3 个工作日前报区质监站。
1.4 单位工程施工质量竣工验收的前提条件:1.4.1 单位工程的合约内容全部完成, 并接通正式水源、电源1.4.2 道路、管线等室外工程已完成。
建筑工程竣工验收流程/程序/必备条件/备案一、竣工验收流程“十步走”1、施工单位自检评定单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。
2、监理单位提交《工程质量评估报告》监理单位收到《工程验收报告》后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交《工程质量评估报告》,该报告应经总监及监理单位负责人审核、签字。
3、勘察、设计单位提出《质量检查报告》勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面《质量检查报告》,该报告应经项目负责人及单位负责人审核、签字。
4、建设(监理)单位组织初验建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收。
各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况。
初验合格后,由施工单位向建设单位提交《工程竣工报告》。
5、建设单位组成验收组、确定验收方案建设单位收到《工程竣工报告》后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案。
6、施工单位提交工程技术资料施工单位提前七天将完整的工程技术资料交质监部门检查。
7、竣工验收建设单位主持竣工验收会议,组织验收各方对工程质量进行检查。
如有质量问题提出整改意见。
监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督。
8、施工单位按验收意见进行整改施工单位按照验收各方提出的整改意见及《责令整改通知书》进行整改,整改完毕后,写出《整改报告》,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查。
9、工程验收合格对不合格工程,按《建筑工程施工质量验收统一标准》和其它验收规范的要求整改完后,重新验收,直至合格。
10、验收备案验收合格后五日内,监督机构将监督报告送县住建委。
工程竣工验收及备案工作程序一、工程竣工验收(一)、工程竣工验收准备工作1、工程竣工预验收(由监理公司组织,建设单位、施工单位参加):工程竣工后,监理工程师按照施工方自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》(注:需要时填写),要求施工方限期整改;施工方整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提交建设单位。
2、工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加):(1)、施工方:a、施工方编制《建设工程竣工验收报告》监理公司建设单位。
b、工程技术资料(验收前20个工作日) 监理公司(5个工作日内) 建设单位。
(2)、监理公司:编制《工程质量评估报告》建设单位。
(3)、勘察单位:编制质量检查报告建设单位。
(4)、设计单位:编制质量检查报告建设单位。
(5)、甲方建设单位:a、取得规划、公安消防、环保、等专项验收合格文件。
b、提前15日把《工程技术资料》和《工程竣工质量安全管理资料送审单》交监督站(监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。
c、工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站。
(二)、工程竣工验收必备条件:1、完成工程设计和合同约定的各项内容。
2、《建设工程竣工验收报告》。
3、《工程质量评估报告》。
4、勘察单位和设计单位质量检查报告。
5、有完整的技术档案和施工管理资料。
6、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告。
7、建设单位已按合同约定支付工程款。
8、有施工单位签署的工程质量保修书。
9、市政基础设施的有关质量检测和功能性试验资料。
10、有规划部门出具的规划验收合格证。
11、有公安消防出具的消防验收意见书。
12、有环保部门出具的环保验收合格证。
13、建设行政主管部门及其委托的监督站等部门责令整改的问题已全部整改完成。
工程竣工备案流程工程竣工备案流程一、竣工备案是什么?为规范工程建设的审批管理,保障建筑物的使用安全和质量,国家出台了一系列法规和标准。
而竣工备案是其中非常重要的一个环节。
竣工备案,顾名思义,就是在工程建设完成后,各相关部门按照相关规定对工程进行验收、备案的过程。
竣工备案完成后,该工程方可投入使用。
二、竣工备案的申请材料1、竣工验收备案申请表,需工程监理单位和建设单位双方签字确认(需要提供监理单位和建设单位的公章)。
2、工程竣工验收报告原件,需附上施工单位、设计单位、监理单位和建设单位签字确认的验收报告表格。
3、施工许可证原件及复印件。
4、施工单位及其负责人的职业资格证原件及复印件。
5、各类方案的批准文件原件及复印件,包括施工方案、设计方案、安全方案等。
6、工程施工图纸及方案原件和复印件,需由专业技术人员签字确认。
7、施工质量信息资料,8、工程竣工图纸及调试、试运行报告原件。
9、申请人的身份证明文件,包括个人身份证、企业的营业执照、团体组织机构代码证等。
10、其他必要的申请材料。
三、竣工备案流程1、申请:建设单位和施工单位需双方共同提交申请表格。
所需资料可以由竣工验收单位提供模板进行填写。
2、受理:申请材料上交后,竣工验收机构(一般为建设局)会进行必要的资料审核,若资料完整无误,则开始受理手续。
3、验收:验收过程包括质量验收和安全验收。
质量验收着重考察工程质量是否达标、符合所有规范、以及未来的使用和维护是否安全和可靠。
安全验收包括动态验收和静态验收。
动态验收主要考察建筑物各项工作机能是否正常。
静态验收则主要考虑建筑物的耐久性和抗震性。
只有通过质量验收和安全验收,才能完成验收过程。
4、安排备案:竣工验收机构审核全部合格后,确定工程竣工备案。
竣工验收机构还会在竣工验收报告中写明有关工程的各项资料、竣工验收结论以及有关文件编号,并发给建设单位,作为竣工验收和备案证明。
5、竣工验收的有效期:工程竣工验收效力期限为两年。

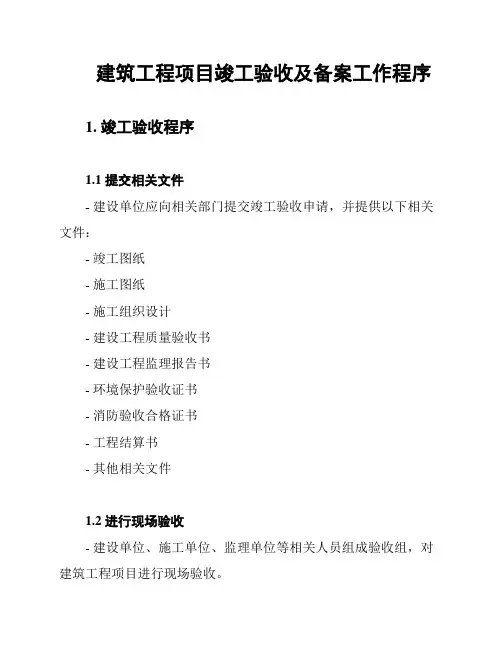

建筑工程项目竣工验收及备案工作程序1. 竣工验收程序1.1 提交相关文件- 建设单位应向相关部门提交竣工验收申请,并提供以下相关文件:- 竣工图纸- 施工图纸- 施工组织设计- 建设工程质量验收书- 建设工程监理报告书- 环境保护验收证书- 消防验收合格证书- 工程结算书- 其他相关文件1.2 进行现场验收- 建设单位、施工单位、监理单位等相关人员组成验收组,对建筑工程项目进行现场验收。
- 验收组对项目进行全面检查,包括建筑结构、安装工程、电气设备、给水排水、供暖通风与空调、消防设施等方面。
- 验收组应根据国家相关标准和规范进行评定,确保项目符合国家建筑工程质量标准。
1.3 编制竣工验收报告- 验收组根据现场验收情况,编制竣工验收报告。
- 竣工验收报告应包括以下内容:- 建筑工程质量情况评定- 问题和不足之处- 质量整改措施和建议- 验收组意见1.4 签署竣工验收意见书- 验收组成员需签署竣工验收意见书,并将其送交建设单位。
- 建设单位根据竣工验收意见书,进行质量整改。
2. 备案工作程序2.1 提交备案申请- 建设单位需向相关部门提交建筑工程竣工验收备案申请。
- 备案申请应包括以下文件:- 竣工验收报告- 工程竣工验收意见书- 竣工图纸- 施工许可证- 环境保护验收证书- 消防验收合格证书2.2 相关部门审查- 相关部门对备案申请进行审查,包括对文件的合法性和完整性的审核。
- 如有需要,相关部门可进行现场核查。
2.3 签发竣工验收备案证书- 经审核通过后,相关部门将签发竣工验收备案证书。
- 备案证书为建筑工程项目的法律凭证,也是项目正式投入使用的前提。
结论本文档简要介绍了建筑工程项目竣工验收及备案工作的程序。
在竣工验收阶段,需要提交相关文件、进行现场验收、编制竣工验收报告并签署竣工验收意见书。
而备案工作包括提交备案申请、相关部门审查和签发竣工验收备案证书。
建设单位需要按照相关程序操作,确保项目符合标准要求并取得合法备案证书。

一、竣工验收流程“十步走”01施工单位自检评定单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写工程验收报告,并经项目经理和施工单位负责人签字;02监理单位提交工程质量评估报告监理单位收到工程验收报告后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交工程质量评估报告,该报告应经总监及监理单位负责人审核、签字;03勘察、设计单位提出质量检查报告勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面质量检查报告,该报告应经项目负责人及单位负责人审核、签字;04建设监理单位组织初验建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收;各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况;初验合格后,由施工单位向建设单位提交工程竣工报告;05建设单位组成验收组、确定验收方案建设单位收到工程竣工报告后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案;06施工单位提交工程技术资料施工单位提前七天将完整的工程技术资料交质监部门检查;07竣工验收建设单位主持竣工验收会议,组织验收各方对工程质量进行检查;如有质量问题提出整改意见;监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督;08施工单位按验收意见进行整改施工单位按照验收各方提出的整改意见及责令整改通知书进行整改,整改完毕后,写出整改报告,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查;09工程验收合格对不合格工程,按建筑工程施工质量验收统一标准和其它验收规范的要求整改完后,重新验收,直至合格;10验收备案验收合格后五日内,监督机构将监督报告送县住建委;建设单位按有关规定报县住建委备案;二、工程竣工验收的程序1、工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收;实行监理的工程,工程竣工报告必须经总监理工程师签署意见;施工单位在工程竣工前,通知质量监督部门对工程实体进行到位质量监督检查;2、建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组,制定验收方案;3、建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单通知负责监督该工程的工程监督机构;4、建设单位组织工程竣工验收;① 建设、勘察、设计、施工、监理单位分别汇报工程合同履行情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况;② 审阅建设、勘察、设计、施工、监理单位提供的工程档案资料;③ 查验工程实体质量;④ 对工程施工、设备安装质量和各管理环节等方面作出总体评价,形成工程竣工验收意见,验收人员签字;参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应报当地建设行政主管部门或监督机构进行协调,待意见一致后,重新组织工程竣工验收;三、工程竣工验收必备条件1、已完成设计和合同规定的各项内容;2、单位工程所含分部子分部工程均验收合格,符合法律、法规、工程建设强制标准、设计文件规定及合同要求;3、工程资料符合要求;4、单位工程所含分部工程有关安全和功能的检测资料完整;主要功能项目的抽查结果符合相关专业质量验收规范的规定;5、单位工程观感质量符合要求;6、各专项验收及有关专业系统验收全部通过;由建设单位负责向有关政府行政主管部门或授权检测机构申请各项专业、系统验收:1消防验收合格文件2规划验收认可文件3环保验收认可文件4电梯验收合格文件4智能建筑的有关验收合格文件5建设工程竣工档案预验收意见6建筑工程室内环境检测报告四、工程竣工验收备案建设单位应当自工程竣工验收且经工程质量监督机构监督检查符合规定后15个工作日内到备案机关办理工程竣工验收备案,建设单位办理竣工工程备案手续应提供下列文件:1竣工验收备案表;2工程竣工验收报告;3施工许可证;4施工图设计文件审查意见;5施工单位提交的工程竣工报告;6监理单位提交的工程质量评估报告;7勘察、设计单位提交的质量检查报告;8由规划、公安消防、环保等部门出具的认可文件或准许使用文件;9验收组人员签署的工程竣工验收意见;10施工单位签署的工程质量保修书;11单位工程质量验收汇总表;12商品住宅还应当提交住宅质量保证书和住宅使用说明书;13法律、法规、规章规定必须提供的其他文件;。

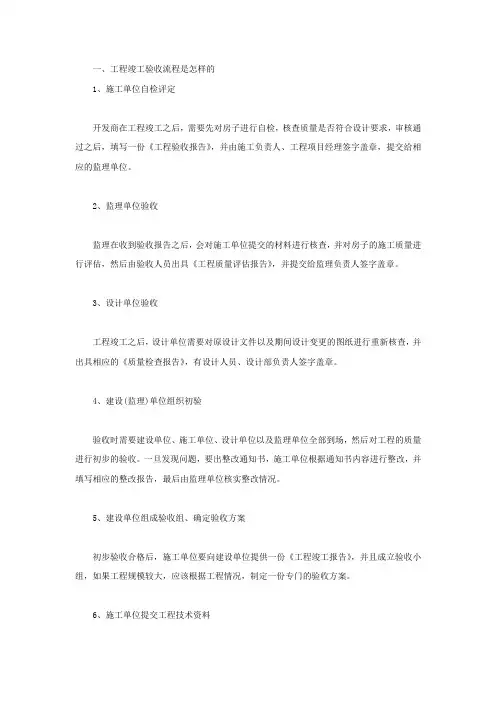

一、工程竣工验收流程是怎样的1、施工单位自检评定开发商在工程竣工之后,需要先对房子进行自检,核查质量是否符合设计要求,审核通过之后,填写一份《工程验收报告》,并由施工负责人、工程项目经理签字盖章,提交给相应的监理单位。
2、监理单位验收监理在收到验收报告之后,会对施工单位提交的材料进行核查,并对房子的施工质量进行评估,然后由验收人员出具《工程质量评估报告》,并提交给监理负责人签字盖章。
3、设计单位验收工程竣工之后,设计单位需要对原设计文件以及期间设计变更的图纸进行重新核查,并出具相应的《质量检查报告》,有设计人员、设计部负责人签字盖章。
4、建设(监理)单位组织初验验收时需要建设单位、施工单位、设计单位以及监理单位全部到场,然后对工程的质量进行初步的验收。
一旦发现问题,要出整改通知书,施工单位根据通知书内容进行整改,并填写相应的整改报告,最后由监理单位核实整改情况。
5、建设单位组成验收组、确定验收方案初步验收合格后,施工单位要向建设单位提供一份《工程竣工报告》,并且成立验收小组,如果工程规模较大,应该根据工程情况,制定一份专门的验收方案。
6、施工单位提交工程技术资料施工单位需要在规定的时限内向质监部门提交完整的工程技术资料,注意资料一定要齐全,避免三番四次来回跑动。
7、竣工验收资料准备齐全之后,由建设单位组织各单位人员参与工程竣工验收,一旦发现质量问题,应立即提出整改意见。
需要注意的是,监理部门在验收环节必须到场,并对验收的程序以及验收的标准进行现场监督。
8、施工单位按验收意见进行整改竣工验收之后,相关单位会出具整改通知书,施工单位应该根据通知书进行整改,然后填写整改报告,有监理、设计以及建设单位签字盖章确认才行。
9、工程验收合格对于整改后还不合格的,应该按照规范要求再整改,直到合格为止。
验收合格后,监督部门会将报告提交到住建委备案,整个竣工流程才算走完。
工程竣工验收流程是怎样的二、工程竣工验收其他资料1、规划部门认可文件,通常要求提供工程规划许可证(复印件),但须提供原件验证,复印件加该建设单位公章注明原件存何处。

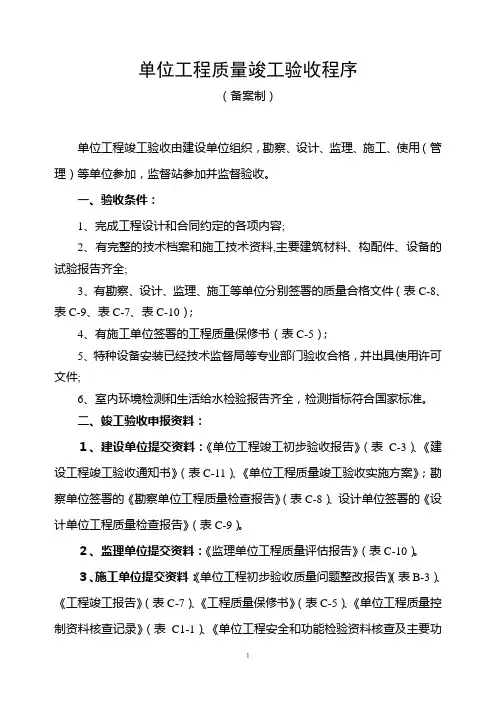

单位工程质量竣工验收程序(备案制)单位工程竣工验收由建设单位组织,勘察、设计、监理、施工、使用(管理)等单位参加,监督站参加并监督验收。
一、验收条件:1、完成工程设计和合同约定的各项内容;2、有完整的技术档案和施工技术资料,主要建筑材料、构配件、设备的试验报告齐全;3、有勘察、设计、监理、施工等单位分别签署的质量合格文件(表C-8、表C-9、表C-7、表C-10);4、有施工单位签署的工程质量保修书(表C-5);5、特种设备安装已经技术监督局等专业部门验收合格,并出具使用许可文件;6、室内环境检测和生活给水检验报告齐全,检测指标符合国家标准。
二、竣工验收申报资料:1、建设单位提交资料:《单位工程竣工初步验收报告》(表C-3)、《建设工程竣工验收通知书》(表C-11)、《单位工程质量竣工验收实施方案》;勘察单位签署的《勘察单位工程质量检查报告》(表C-8)、设计单位签署的《设计单位工程质量检查报告》(表C-9)。
2、监理单位提交资料:《监理单位工程质量评估报告》(表C-10)。
3、施工单位提交资料:《单位工程初步验收质量问题整改报告》(表B-3)、《工程竣工报告》(表C-7)、《工程质量保修书》(表C-5)、《单位工程质量控制资料核查记录》(表C1-1)、《单位工程安全和功能检验资料核查及主要功1能抽查记录》(表C1-2)、《单位工程观感质量检查记录》(表C1-3)。
《单位工程质量竣工验收记录》中验收结论、综合验收结论、签字盖章栏不填,待验收后填写。
住宅工程要有《住宅工程质量保证书》(表C1-4)和《住宅工程使用说明书》(表C1-5)。
三、验收申报程序:1、在单位工程竣工验收前,建设单位至少提前7天向监督站申报办理竣工验收手续,填报《建设工程竣工验收通知书》(表C-11)和建设单位编制的《单位工程质量竣工验收实施方案》。
监督站审查通过后,方可组织单位工程验收。
2、在申报正式竣工验收时,需交纳竣工验收备案押金。
单位工程竣工验收备案流程常州市新北区建设工程质量监督站2005年9月10日单位工程竣工验收备案流程图说明依照《建设工程质量治理条例》、《房屋建筑工程和市政基础设施工程竣工验收暂行规定》建设部建建(2000)142号文、《房屋建筑工程和市政基础设施竣工验收备案治理暂行方法》建设部令(2000年)第78号和《建筑工程施工质量验收统一标准》GB5 0300-2001的规定,为确保新北区建设工程结构安全及正常使用,现结合新北区实际情形,新北区建设工程竣工验收和备案工作按下面流程进行。
新北区建设工程竣工验收由新北区建设工程质量监督站(以下简称区质监站)实施监督,房屋建筑工程的竣工备案由区质监站具体承办,市政基础设施工程竣工备案由区都市治理与建设局城建处具体承办。
建设工程竣工验收和备案工作共分三时期进行:单位工程质量竣工验收时期、竣工验收时期和竣工备案时期。
1 单位工程施工质量竣工验收时期1.1 单位工程施工质量竣工验收一样以单位工程为验收单元。
每个单位工程(包括各类单体建筑物,小区内道路、各类管线,装饰装修30万元以上,市政基础设施及设备安装工程)按合约内容施工终止,专门复杂的工程如大型综合建筑,能够依照“统一标准”的单位工程的划分原则细分验收单元。
1.2单位工程施工完成后,在施工单位自检合格的基础上向建设(监理)单位提出竣工报告。
施工单位出具的工程竣工报告,应包括结构安全、室内环境质量和使用功能抽样检测资料等合格文件,以及施工过程中发觉的质量问题整改完成报告等。
1.3单位工程施工质量竣工验收由建设单位组织施工(含分包单位)、设计、勘、监理等单位有关负责人成立验收组进行,并将《单位工程质量竣工验收方案》和《单位工程质量竣工验收通知书》,由建设单位在工程质量竣工验收日期的3个工作日前报区质监站。
1.4单位工程施工质量竣工验收的前提条件:1.4.1单位工程的合约内容全部完成,并接通正式水源、电源1.4.2道路、管线等室外工程已完成。
1.4.3工程施工质量资料齐全并经建设(监理)审核通过。
1.4.4监理(建设)单位提出了《工程施工质量评估报告》。
1.4.5勘察、设计单位提出了《质量检查报告》。

1.5建设工程施工质量竣工验收方案应包括:1.5.1工程概况;1.5.2验收依据;1.5.3工程已具备的验收条件;1.5.4验收组成员组成及分工情形;1.5.5工程施工质量竣工验收内容:①建设、设计、施工、监理等单位需要汇报的工程合同履约情形,以及工程建设各个环节执行法律、法规和工程建设强制性标准情形。
②验收组批阅建设、勘察、设计、施工、监理等单位提交的工程施工质量验收资料(放在现场),形成《单位(子单位)工程施工质量操纵资料检查记录》、验收组相关成员签字。
③明确有关工程安全和功能检查资料的核查内容,确定抽查项目,验收组成员进行现场抽查,对每个抽查项目形成检查记录,验收组相关成员签字,再汇总到《单位(子单位)工程安全和功能检验资料检查及要紧功能抽查记录》之中,验收组相关成员签字。
④验收组现场查验工程实物观感质量,形成《单位(子单位)工程观感质量检查记录》,验收组相关成员签字。
1.5.6施工质量竣工验收合格标准:①单位工程所含分部工程的质量均应验收合格;②质量操纵资料应完整;③单位工程所含分部有关安全和功能的检测资料完整;④要紧功能项目的抽查应符合相关专业质量验收规范的规定;⑤观感质量验收应符合要求。
验收组应按《建筑工程施工质量验收统一标准》GB50300-2001要求,对比验收标准审查施工资料质量,抽查安全和使用功能的质量、进行工程观感质量检查。
对验收内容做出全面评判,形成工程施工质量竣工验收结论意见,验收组人员签字。
假如验收不合格,验收组提出书面整改意见,限期整改,重新组织工程施工质量竣工验收;假如验收合格,填写《单位(子单位)工程施工质量竣工验收记录》,相关单位签字盖章。
1.5.7区质监站对单位工程质量竣工验收的条件、组织形式、验收人员资格、验收程序、执行标准等情形进行现场监督,并对工程实物质量和工程资料进行监督抽查;如发觉有不满足验收条件及违反建设工程质量治理规定行为和强制性条文的,责令改正或要求整改后重新验收,参建方有严峻违反建设工程质量治理规定行为和强制性条文的,列入不良行为记录并在网上公示。
当参建各方对工程验收意见不一致时,由区质监站和谐处理,当参建各方对工程验收意见一致且抽查结果达到验收合格要求时,提出明确的验收监督意见并形成《单位工程施工质量竣工验收监督记录》。
2 竣工验收时期建设单位在单位工程施工质量竣工验收合格,室外建筑工程、室外环境绿化及室外安装工程完工,需整改的问题全部整改完成后,通知规划、消防、环保、文档、卫生防疫、城管、环卫、绿化等专项部门进行了专项检查,达到专项部门要求时,建设单位组织工程竣工验收,并通知质监站现场监督,同时领取工程竣工验收备案表(一式二份),做好工程竣工验收备案预备。
2.1 工程竣工验收能够单位工程为验收单元,也能够一个区域或多个单位工程团体,2.2 竣工验收的条件:详见《房屋建筑工程和市政基础设施工程竣工验收暂行规定》建设部建建(2000)142号。
①完成工程设计和合同约定的各项内容;②施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,提出工程竣工报告。
工程竣工报告应经项目经理及施工单位有关负责人审核签字。
③关于托付监理的工程项目,具有完整的监理资料,并提出工程质量评估报告。
工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字。
④勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。
质量检查报告应经项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。
⑤有完整的技术档案和施工治理资料。
⑥有工程使用的要紧建筑材料、建筑构配件的进场试验报告。
⑦建设单位已按合同约定支付工程款。
⑧有施工单位签署的工程质量保修书。
⑨有规划、消防、环保等部门出具的认可文件或者准许使用文件。
⑩工程质量监督站提出的整改问题全部整改完毕。
2.3 符合竣工验收条件,建设单位组织竣工验收确定验收日期并通知各参建单位及各专项部门的有关人员参加,填写《单位工程竣工验收通知书》提早7日通知质监站参加监督。
2.4 竣工验收程序:①建设、勘察、设计、施工、监理单位分别汇报工程合同履约情形和工程建设各个环节执行法律、法规和工程建设强制性标准情形;②验收组汇报施工质量竣工验收情形和工程勘察、设计、施工、设备安装质量和各治理环节等做出全面的质量评判意见;③有关专项部门报告验收意见;④竣工验收结论意见。
验收组对比竣工验收条件,检查工程竣工验收情形,汇报竣工验收结论意见,工程竣工验收合格后,工程投入使用。
⑤质监站对竣工验收的组织形式、验收程序、验收标准执行情形进行现场监督,报告对工程质量和竣工验收监督意见,形成《竣工验收监督记录》。
3 竣工备案时期3.1 竣工验收合格后,建设单位到备案机构领取《工程竣工验收备案表》,在竣工验收合格后15日内,由建设单位提出《单位工程竣工验收报告》、《工程竣工验收备案表》和相关备案文件报备案机构。
3.2 在竣工验收合格后5日内,质监站提出《单位工程竣工验收监督报告》。
3.3 备案审查。
备案机构对比《工程质量监督报告》审查备案资料及文件,对符合备案条件的,在《工程竣工验收备案表》上签署备案意见,此《工程竣工验收备案表》一式二份,正本存建设单位,副本存备案机构。
对不符合备案条件的要进行整改,重新备案。
对责令停止使用的工程,重新组织竣工验收。
《工程竣工验收备案表》在提交备案资料齐全后的15日内向建设单位返回。
3.4 建设单位必须在工程竣工验收合格后的3个月内负责将工程资料(包括施工、监理及建设程序等有关手续资料)、竣工图送新区文档中心存档。
附:竣工验收有关资料的样表样表1:工程竣工报告(施工单位)样表2:工程质量评估报告(建设监理单位)样表3:工程质量检查报告(勘察、设计单位)样表4:单位工程质量竣工验收通知书(建设单位)样表5:单位工程质量竣工验收记录(验收组)样表6:单位工程质量操纵资料核查记录(验收组)样表7:单位工程安全和功能检验资料核查及要紧功能抽查记录(验收组)样表8:单位工程观感质量检查记录(验收组)样表9:单位工程竣工验收通知书(建设单位)样表10:单位工程竣工验收报告(建设单位)常州市新北区建设工程质量监督站2005年9月10日样表1工程竣工报告(施工单位)样表2工程质量评估报告(监理单位)样表3工程质量检查报告(勘察、设计单位)样表4单位(子单位)工程质量竣工验收通知书(建设单位)新北区建设工程质量监督站:工程,已完成设计文件和合同约定的内容,工程资料完整,工程质量符合国家相关技术标准要求,具备单位工程质量竣工验收的条件,现定于年月日时(地点:)进行单位工程质量竣工验收,请你站派员参加,予以监督。
验收组名单质监站签收人:建设单位:年月日(公章)年月日注:验收组人员应包括建设单位(项目)负责人、施工(含分包单位)、设计、监理等单位(项目)负责人。
样表5:单位(子单位)工程质量竣工验收记录(验收组)样表6单位(子单位)工程质量操纵资料核查记录(验收组)注:监理单位对施工单位收集汇总的质量操纵资料,对比规范和设计等要求,逐项核查,填写核查意见并签字。
对资料内容齐全、核查结果符合要求的,“结论”中填写“质量操纵资料完整”,否则为“质量操纵资料不完整”,施工、监理单位签章。
样表7工程安全和功能检验资料核查及要紧功能抽查记录(验收组)完整、结果符合要求的,结论中填写“资料完整”,施工、监理签章;工程竣工验收时,验收组协商确定抽查项目,并在相应项目中填写抽查结果和签字。
单位(子单位)工程观感质量检查记录(验收组)注:质量评判为差的项目,应进行返修或有协商文件。
样表9单位(子单位)工程竣工验收通知书(建设单位)新北区建设工程质量监督站:我单位建设的工程,已完成设计文件和合同约定的内容,工程资料完整,工程质量符合国家相关技术标准要求,有相关部门的认可文件,施工单位已签署保修证书,具备竣工验收的条件,现定于年月日时(地点:)进行工程竣工验收,请你站派员参加,予以监督。
验收组名单质监站签收人:建设单位:年月日(公章)年月日注:验收人员应包括建设单位(项目)负责人、施工(含分包单位)、设计、监理等单位(项目)负责人。
样表10单位(子单位)工程竣工验收报告工程名称验收日期建设单位(法人章)江苏省建设工程质量监督检测站监制工程概况竣工验收情形及意见竣工验收组要紧成员名单签到附件:1、(单位工程施工质量竣工验收)提供给质监站的资料名目注:外来资料除注明复印件外均为原件。
