倒虹吸井交底
- 格式:doc
- 大小:171.32 KB
- 文档页数:12
施工技术交底书(三)级单位工程名称:桥涵工程填写:年月日分部工程名称:钢筋混凝土倒虹吸管施工技术交底主要内容:一、参考图纸及规范1、《客货共线铁路桥涵施工技术指南》2、《铁路桥涵地基及基础设计规范》二、工程概况表2-1 倒虹吸管概况表三、施工工艺及施工要求图3-1 倒虹吸管施工工艺流程施工顺序为:施工准备→基坑开挖→水平管施工→竖井施工→附属工程施工。
3.1施工准备施工前应探明地下和地上管线位置和产权单位,并和产权单位签订有关协议进行迁改和做好保护措施。
完成“三通一平”,做好出入口排水系统和导流设施,检查主要施工机械、作业人员、原材料到位情况。
对于涵位开挖后发现地基与设计不符的情况应做相应加固处理,再施工倒虹吸管。
3.2测量放线根据设计图纸测量放样左右线路中线和倒虹吸管轴线,根据基坑开挖放坡坡度定出开挖边界。
并测出入口渠底标高,若与实际不符时,应根据具体情况予以调整,但出入口水头差不得小于0.35m。
3.3基坑开挖基坑开挖采用人工配合机械开挖,开挖时要注意预留一定的施工宽度。
对于无水质基坑底面,宜按基础设计平面尺寸每边放宽不小于50cm,对于有水基坑底面放宽不小于80cm。
开挖时应根据不同的土质放坡,一般按1:1放坡开挖。
为了减小对原地基的扰动,机械开挖时在设计基底高程以上保留30cm~50cm厚度的土层由人工开挖检底,合格后方能进行下一工序的施工。
对于设计无基底处理措施或有处理措施但仍达不到地基承载力0.15MPa要求的,报相关单位进行变更设计处理。
3.4基坑排水对于有水基坑,开挖过程中,在基坑四周开挖集水沟汇集坑壁及基底的渗水,并引向一个或数个比集水沟挖的更深一些的集水坑。
集水坑的深度要大于抽水机吸水龙头的高度,在吸水龙头上套以竹筐围护,防止堵塞龙头。
施工时应备足必要的抽水设备。
3.5基底处理基坑开挖完成后,应清除浮土,轻锤拍打密实,要求整个基面完全平整,不应有局部开挖不够或超挖的情况,基底动力触探试验合格后施做14cm厚C20混凝土垫层。
2019倒虹吸管施工技术交底——一级0402一、前言倒虹吸管是自然通风与采光的优秀解决方案之一,应用范围广泛,特别是在建筑物的屋顶、购物中心、停车场等场所,使用倒虹吸管可以有效地改善室内空气流通状况,使得室内空气质量更加清新。
在倒虹吸管的施工过程中,要严格按照相关标准进行把管的布置与连接,以保障管道的通畅与操作的稳定性。
本篇文档主要介绍倒虹吸管的施工技术及注意事项,以供参考。
二、施工前准备工作2.1 材料及工具准备在施工前,需要准备好各种施工所需的材料和工具,在倒虹吸管施工过程中主要使用的材料有倒虹吸管、肘子、T型管、三通、吊夹、圆弧法兰等,而使用的工具则主要包括管道切割机、磨光机、电锤钻、打孔机等。
2.2 施工方案设计根据施工现场的具体情况,制定合理的施工方案,包括管道的布置方案、连接方案、支吊方案以及安全防范方案等,确保施工过程中各个环节的有序进行和安全保障。
三、施工过程及注意事项3.1 倒虹吸管的连接方式倒虹吸管施工中,最关键的就是管道的连接,管道的连接方式有三种,分别是搭接式、法兰式和承插式连接。
其中,法兰式连接为最常用的一种方式,其连接点处使用法兰垫片密封,可有效避免气体泄露。
在连接时,需严格按照连接顺序进行,以保证施工质量。
3.2 施工中的操作步骤在施工过程中,需要按照操作步骤进行操作,主要包括以下几个环节:1.倒虹吸管的切割。
需根据实际情况,使用管道切割机或矿工锤对倒虹吸管进行切割。
在切割时,需保证切口平整、无毛刺,以便后续连接时更加顺畅。
2.倒虹吸管的连接。
根据实际情况,选择适合的连接方式,使用管道连接件进行连接。
在连接时,需遵循连接顺序,严格按照操作步骤进行,以保证施工质量。
3.倒虹吸管的吊装。
在吊装过程中,要保证倒虹吸管的接口处没有受力,以避免管道发生变形或者断裂导致安全事故的发生。
3.3 安全注意事项在施工过程中,要注重施工现场的安全防护工作,切实保护施工人员的安全。
一些安全注意事项如下:1.使用接地器,严格按照电器操作规范进行操作。

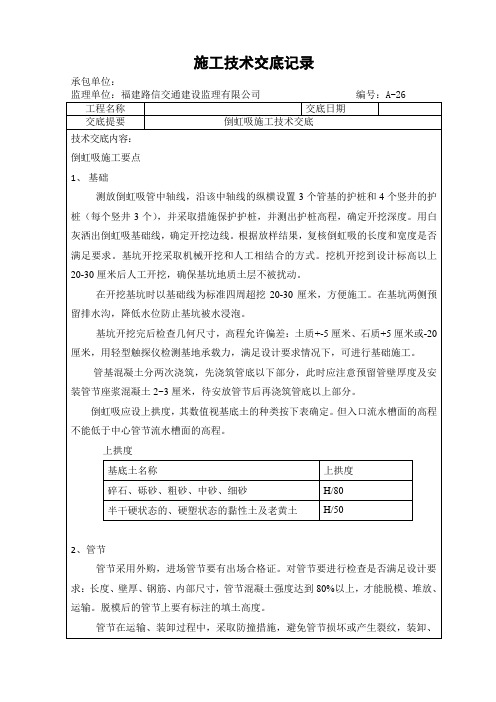

倒虹吸施工技术交底一、技术措施1、施工工艺见“倒虹吸施工工艺框图”。
2、施工工艺要点(1)施工准备开工前,根据设计资料结合现场实际情况,认真核对进出口位置、标高和方向,无误后方可开工。
根据桩位坐标放样出倒虹吸轴线位置及基坑开挖线,并在附近设置控制桩,以便及时校验各部分尺寸及标高控制。
倒虹吸施工工艺框图材料进场后,必须经项目部试验室、监理工程师检测合格后方可使用。
材料堆放场地应进行硬化处理,各种材料分类堆放并作好标识。
水泥、钢筋必须架空堆放,距地面高度不小于30cm,同时作好防雨、防潮措施。
(2)基坑开挖基坑开挖采用人工配合挖掘机进行,根据开挖深度及地质情况放样出开挖边线,开挖过程中控制好基底高程,机械开挖至距离基底15cm时采用人工开挖清底,以免造成基底原状土松动。
基坑开挖至设计标高后,及时进行承载力检测,同时进行基坑的几何尺寸及标高自检,经监理工程师检查验收合格后,及时进行下道工序施工。
(3)砂砾垫层回填按照设计图纸要求,基底铺设20cm后砂砾垫层,砂砾垫层采用电动夯夯实,夯实后,人工对垫层顶面进行找平,进入下道工序。
(4)基础砼浇筑砂砾垫层夯实整平后,在垫层顶面放样出管节基础边线确定立模位置,安装模板并加固后浇筑基础混凝土。
基础模板采用木模板,钢管支撑加固。
模板安装前首先检查模板质量(表面平整度、变形现象),不符合要求严禁使用。
模板接缝粘贴双面胶带,防止漏浆,安装完成后,用2m直尺检查相邻模板之间错台,控制在2mm以内,不符合要求重新安装加固。
混凝土浇筑前,在模板表面涂刷脱模剂,严禁用废旧机油代替脱模剂使用,检查模板内部尺寸及标高并清理基坑内杂物,自检合格后,经监理工程师检验认可后,开始浇筑混凝土。
砼采用拌和站集中拌和,罐车运输,入模时搭设滑槽,插入式振捣器捣固。
混凝土拌和严格控制混凝土水灰比和塌落度,确保砼质量,砼运输要及时连续,避免因时间过长导致混凝土初凝,影响砼质量,砼运送到现场后及时使用,确保砼和易性和坍落度。
交底单位名称:道排工程项目经理部工程部第1页共 12 页工程名称道排工程施工部位倒虹吸进、出水井设计文件W10102 交底日期2013/11/25实施情况技术交底内容:一、交底范围本交底适用于道排工程倒虹吸进、出水井施工。
二、设计情况本倒虹吸顶管工程位于埠河两侧,里程为19+91~21+77段。
倒虹吸进水井与出水井外径均为6m×7m矩形,壁厚0.5m,井深为19.0m,管道为双根直径为800mm的III级钢筋混凝土管,管道总长354m,管底纵坡坡度1.0‰。
混凝土为C30,抗渗等级S6。
钢筋型号分别为HPB235-6、8、10,HRB335-12、14、16、18、20。
与土壤接触的混凝土保护层50mm,其他混凝土保护层30mm。
倒虹吸进水进编号北污26-2井,出水井编号北污27-1井,北污26-2井底板顶标高为-0.400m,北污27-1井底板顶标高为-0.577m。
其他标高及结构尺寸详见附图1-7。
三、施工准备工作(1)、先了解场地及临近区内的危房等特殊建筑物,地下障碍物分布情况并掌握场地的工程地质和水文地质资料,根据勘察报告,沿线底层自上而下的顺序如下:①层耕土:黄褐色,松散,含植物根茎,厚度:0.8—4.6m。
②层粘土:灰黄色、黄色,可塑、硬塑,含少量灰白色粘土,厚度2.8—7.2m。
③层粘土:灰黄色、黄褐色,硬塑、坚硬,主要以灰黄色粘土为主,含少量铁锰结核。
桔黄、灰色、湿,粉质粘土为可塑~硬塑状,粉土为密实状,可见微层理及铁锰质侵染。
无摇振反应,稍有光滑,干强度及韧性中等。
分布普遍。
(2)、查清地下管线的位置及确定架空电线的位置高度,做好临时截、排水设施,作好施工准备,以及供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等;(3)、对施工机械进场要进行安装、调试检查和试运转,确保机械正常工作,配备足够的条件。
交底单位名称:道排工程项目经理部工程部 第2页共 12 页 工程名称 道排工程 施工部位 倒虹吸进、出水井设计文件 W10102交底日期2013/11/25实施情况四、施工工艺 1、工艺流程根据图纸,进水井26-2#井和出水井27-1#井,均为多次制作,多次下沉。
圆管涵及倒虹吸管技术交底一、施工程序1、放样测量,原材料准备;2、申报开工报告;3、开挖修整基坑;4、报验基坑平面尺寸,基坑基底承载力;5、在现场监理与试验监理认同下,浇筑底板砼;6、报验安装圆管涵管节;7、报验浇筑侧边砼;8、浇筑一字墙、八字墙。
二、施工要求1、挖基(1)基础开挖应符合图纸要求及规范规定。
当在原有灌溉水流的沟渠修筑时,应开挖临时通道保护好灌溉水流。
(2)基槽开挖后,应紧接着进行垫层铺设、涵管敷设及基槽回填等作业。
如果出现不可避免的耽误,无论是何原因,均应采取一切必要措施,保护基槽的暴露面不致破坏。
2、垫层和基座(1)砂砾垫层应为压实的连续材料层,其压实度应95%以上,按重型击实法试验测定;砂砾垫层应分层摊铺压实,不得有离析现象,否则要重新拌和铺筑。
(2)砼基座为C15砼,基座尺寸及沉降缝应符合图纸所示,沉降缝位置应与管节接缝位置相一致。
(3)管涵基础应按图纸所示或监理工程师的指示,结合土质及路基填土高度设置预留拱度。
3、敷设(1)管节安装从下游开始,使接头面向上游;每节涵管应紧贴于垫层或基座上,使涵管受力均匀;所有管节应按正确的轴线和图纸所示坡度敷设。
如管壁厚度不同,应使内壁齐平。
(2)在敷设过程中,应保持管内清洁无脏物、无多余的砂浆及其它杂物。
(3)任何管节如位置设置不正确,应重新设置。
(4)在软基上修筑涵管时,应按图纸和监理工程师指示对地基进行处理达到图纸要求后,方可在上面修筑涵管。
4、接缝(1)涵管接缝宽度不应大于10mm,禁止加大接缝宽度来满足涵长的要求,并应用沥青麻絮或其它具有弹性的不透水材料填塞接缝的内、外侧,以形成一柔性密封层。
如图纸所示或监理工程师要求,应再用两层150mm宽的浸透沥青的油毛毡包缠并用铅丝绑扎接缝部位。
(2)如果图纸规定,在管节接缝填塞好后,应在其外部设置20级砼箍圈。
箍圈环绕接缝浇筑好后,应给予充分养生,使获得满意的强度而不产生裂缝、脱落。
(3)当管节采用承插式接缝时,在承口端应先座以干硬性水泥砂浆,在管节套节后以后再在承口端的环形空隙内塞以砂浆,以使接头部位紧密吻合,并将内壁表面抹平。
模板工程施工技术交底1、工程概况1.1 工程概况丈八沟渠道倒虹吸位于河南省中牟县张庄街南约1.50km ,丈八沟倒虹吸进口渐变段起点桩号为总干渠SH(3)162+997.2,出口渐变段终点桩号为总干渠SH(3)163+251.2。
建筑物总长254m,其中管身水平投影长80m。
版权文档,请勿用做商业用途1.2项目特点和施工难点⑴管身段顶板混凝土浇筑厚度为 1.3m,荷载较大,模板的支撑系统需要进行专项设计。
⑵进出口钢筋混凝土扭曲面,内外模均为异型模板,模板的支撑、对拉难度均较大,且不易校正。
2、编制依据⑴南水北调中线一期工程总干渠沙河南〜黄河南(委托建管项目)潮河段第五施工标段工程施工合同(合同编号:HNJ-2010/CH/SG-005)版权文档,请勿用做商业用途⑵丈八沟渠道倒虹吸施工图纸;⑶水电水利工程模板施工规范[DL T5110-2000]3、施工准备情况3.1材料准备情况①模板和支架材料选用钢材等模板材料。
②模板材料的质量应符合本合同指明的现行国家标准或行业标准。
③木材的质量应达到川等以上的材质标准。
腐朽、严重扭曲或脆性的木材严禁使用。
④钢模面板厚5mm ,大于规范要求规定的3mm ,钢板面应尽可能光滑,不允许有凹坑、皱折或其它表面缺陷。
⑤模板的金属支撑件(如拉杆、锚杆及其它锚固件等)材料应符合有关规定。
3.2施工场地准备模板施工前对进行模板安装的位置由人工进行清理,避免影响模板安装。
钢模板在使用前清理干净,为防止模板生锈和拆模方便,在钢模板面板涂刷脱模剂。
版权文档,请勿用做商业用途3.3施工放样对设计单位提供的导线控制点及水准点进行复测,复核无误后使用,并定期校核复测。
按照设计图纸采用全站仪、水准仪测放混凝土轮廓线及高程。
版权文档,请勿用做商业用途4、模板安装采用定型钢模板,施工时用专用设备运至现场,由人工配合布料机上电动葫芦运至各施工点,进行现场拼装。
为了提高外观质量,钢模板每次安装前进行镜面处理,选用的脱模材料为食用油版权文档,请勿用做商业用途4.1管身段模板①底板模板a外模采用1200 x 1500mm、600 x 1500mm的钢模板单块拼装,墙体内外面站杆围檩采用直径为48mm的钢管,对拉筋采用直径为14mm的钢筋拉杆,对拉加固,对拉筋的位置为水平600mm 一行,竖向750mm 一列。
交底单位名称:道排工程项目经理部工程部第1页共 12 页
交底单位名称:道排工程项目经理部工程部第2页共 12 页
交底单位名称:道排工程项目经理部工程部第3页共 12 页
交底单位名称:道排工程项目经理部工程部第4页共 12 页
交底单位名称:道排工程项目经理部工程部第5页共 12 页
交底单位名称:道排工程项目经理部工程部第6页共 12 页
交底单位名称:道排工程项目经理部工程部第7页共 12 页
交底单位名称:道排工程项目经理部工程部第8页共 12 页
交底单位名称:道排工程项目经理部工程部第9页共 12 页
交底单位名称:道排工程项目经理部工程部第10页共 12 页
交底单位名称:道排工程项目经理部工程部第11页共 12 页
交底单位名称:道排工程项目经理部工程部第12页共 12 页
交底人:复核人:接收人:。
