内墙抹灰技术交底碧桂园
- 格式:doc
- 大小:32.50 KB
- 文档页数:4
内墙抹灰工程技术交底内墙抹灰工程技术交底一、工程概述本次内墙抹灰工程位于某住宅小区内,包括两栋楼房的内墙抹灰。
该工程的施工范围涵盖了地下室、一层、二层、三层及四层,总面积约为4000平米。
二、材料2.1 石膏:选择普通石膏,外观无杂质,颜色均匀,表面光滑。
2.2 石膏砂:石膏砂应符合国家标准,并经过筛选、清洗,无杂质。
2.3 抗裂网:聚脂弹性纤维网格布,规格3mm×3mm,网格大小符合国家标准。
2.4 灰饼:由石膏砂和水按一定比例混和而成,灰饼底部经过混合器混合,使灰饼质地细腻。
2.5 砂浆:轻骨料砂、石膏砂,按一定比例混合而成。
三、工艺流程3.1 基底处理:首先要对墙体进行基底处理。
基底应平整,干净,无松散部分,基底强度符合国家标准。
如果墙面存在缺陷,应先进行修补,待修补部分干透后再进行下一步操作。
3.2 保护处理:在施工前应进行墙面的保护处理。
保护材料应牢固稳定,不脱落。
遇到不同结构的墙面,应采用不同的保护措施。
3.3 开槽喷胶:用电动工具在墙面开槽,深度约为25mm,开槽宽度大于20mm。
开槽后在内角处喷胶,厚度约为1.5mm,宽度约为100mm。
3.4 铺贴抗裂网:在墙面上铺贴聚酯纤维网,纤维网格的大小应符合国家标准。
网格覆盖整个墙面,10mm以上重叠部分,网格应与墙体紧贴。
3.5 喷石膏底浆:对墙面进行喷石膏底浆处理,达到基层饱湿的效果。
石膏底浆料应均匀喷涂,涂层应有一定的触膜时间,在底浆还未固化前进行下一步操作。
3.6 抹灰处理:将灰饼用批灰机进行混和,直至灰饼质地细腻。
选择刮板进行抹灰,不得用尖锐工具进行操作,防止损坏抗裂网。
3.7 光面处理:在灰饼的基础上,进行光面处理。
需要将表面用刮板进行挤压,使灰饼的厚度均匀。
3.8 扫平处理:在光面处理后,要用圆扫进行平整,使表面更加光滑。
四、质量控制4.1 工艺检查:在施工的过程中,应定期进行工艺检查。
检查水平平整度、垂直度和端面的垂直度等,并及时调整。

内墙抹灰技术交底内墙抹灰技术交底一、工程概述本工程为XX小区X幢X号房的内墙抹灰工程。
该房间为XX 平米,墙面用途为客厅和卧室,要求抹灰平整、牢固,并达到装修质量标准。
二、施工准备工作1. 材料准备:(1) 砂浆:采用XX牌X号普通砂浆,按照规定比例加水拌制。
(2) 抹灰用的钢丝网:使用正品质量可靠的钢丝网,按照实际需要订购。
(3) 道具:抹灰刀、抹子、还原水平仪、施工工具等。
(4) 其他材料:石膏粉、T型石膏、玻璃纤维网格布等。
2. 现场验收:(1) 对房间内墙进行验收,检查墙面是否平整、有无裂缝、起泡等问题。
(2) 检查主体墙的墙体垂直度和水平度。
三、施工工艺1. 开槽处理:(1) 使用电刨机、电锤等工具对墙面进行清理,去除浮灰、脱层和松动物质。
(2) 对于裂缝较大且较深的地方,可使用开槽机开槽,然后进行填补。
2. 墙面处理:(1) 首先清除墙面上的灰尘和油污,保证基层清洁。
(2) 使用合适的胶浆粘贴石膏板,保护墙面并增强抹灰层的附着力,防止开裂。
(3) 在主体墙上进行找平处理,填补凹凸不平的地方,以保证整体抹灰效果。
3. 钢丝网处理:(1) 根据需要,选择合适尺寸的钢丝网,并用钢丝固定在墙面上,增加墙体的牢固性。
(2) 利用专用的机械工具,将钢丝网与墙面紧密结合。
4. 挂网处理:(1) 根据需要,对墙面进行抹灰前的挂网处理。
(2) 按照施工规范将玻璃纤维网格布固定在墙面上,以增强抹灰层的韧性和抗裂能力。
5. 抹灰处理:(1) 使用专用抹灰刀将砂浆均匀涂抹在墙面上,保持运动方向一致,厚度均匀。
(2) 采用 "三批抹灰法",先进行粗抹、中抹、再进行细抹。
(3) 每一次抹灰前,先进行浇灌水润湿墙体,增强粘结效果。
6. 整体处理:(1) 对抹灰后的墙面进行整体修整,确保墙面平整、光滑。
(2) 使用还原水平仪进行水平度检测和修整,保证墙面平整度达标。
四、注意事项1. 施工时必须佩戴安全帽、工作鞋等相关防护设备,确保施工人员的人身安全。
一、准备工作1)、材料准备:现场使用预拌砂浆,应有出厂合格证,产品配合比,及检验报告。
2)、主要机具:(1.5m中杠、2m靠尺、激光水准仪、钢卷尺、方尺、铁抹子、塑料抹子、小白线、托线板、工具袋等。
3)、作业条件:结构工程必须经有关部门验收合格后,方可进行抹灰工程。
抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固。
连接处缝隙用聚氨酯塞密实,管道穿越墙洞、楼板洞应及时安放套管,并用1∶3水泥砂浆填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。
预埋铁件位置和标高准确无误,并刷好防腐、防锈涂料。
墙基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。
根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200~250mm,以利操作。
室内大面积施工前应制定施工方案,先做样板间,经鉴定合格后再大面积施工。
二、操作工艺(水泥墙面)工艺流程:墙面浇水→拉毛养护→钉钢丝网→吊垂直抹灰饼→墙面冲筋→抹灰→养护墙面。
1)、基层处理:先将墙面灰尘油污清除干净。
2)、拉毛养护:用水将墙浇水湿润,电钻机搅拌拉毛浆,用喷浆机拉毛,第二天浇水养护,直至砂浆疙瘩凝固在墙上用手掰不掉为止。
3)、钉钢丝网:砼墙面和加气砖墙面及特殊部位钉钢丝网,搭接位置不小于15cm。
4)、抹灰饼:前一天墙面浇水,然后贴灰饼,根据基层垂直情况确定抹灰层厚度,不小于7mm,距阳角10-20cm,先贴上灰饼1:3水泥砂浆3cm见方,确定下灰饼位置和厚度(注意开间、进深尺寸,两头尺寸一样要求看6或看1),在踢脚板上5-10cm处,用靠尺板吊垂直确定下灰饼厚度,同样在另一阳角处做好灰饼,再拉小线做中间灰饼,间距1.5米-1.8米,或用激光水准仪贴鉼,严格按照墙体控制线贴饼。
5)墙面冲筋,用与抹灰层相同的砂浆冲筋、宽度3cm为宜。
6)、加气混凝土块墙面抹底灰:一般情况下,冲完筋约4h左右就可以抹底灰,注意不要过早或过迟。
碧桂园(技)-施工技术交底记录(三标段内墙抹灰施工)————————————————————————————————作者:————————————————————————————————日期:技 术 交 底 记 录编号:2018-011工程名称 碧桂园公园壹号三标段室内外墙抹灰施工(厚抹灰)交底时间 技术负责人(交底人)接受交底人交底内容:施工范围:碧桂园公园壹号三标段7#、9#、10#、14#、13#、21#、22#楼室抹灰施工(传统厚抹灰)一、目标要求1. 质量目标(质量标准):符合设计要求,达到国家相应规范标准并一次性验收合格。
2. 安全要求(安全生产):无任何安全生产事故。
3. 文明施工要求(创标准化工地情况要求):按照宜昌市标准化工地进行文明施工。
二、主要施工依据(不限于)设计图纸及设计图纸会审文件、监理部批准的施工组织设计及施工技术方案。
《建筑结构荷载规范》(GB50009-2012)《建筑工程施工质量统一验收标准》(GB50300-2013) 《建筑装饰装修工程施工质量验收规范》(GB50210-2001) 《施工现场临时用电安全技术规范》(JGJ 46-2005) 《抹灰砂浆技术规程》(JGJ/T20-2010)《11ZJ001 建筑构造用料做法》、《碧桂园两防控制要求》及《工程质量管理检查评分表(2018版)》三、主要施工方案、施工方法交底 3.1施工准备 3.1.1 工具及材料准备1、水泥:采用P.O32.5普通袋装硅酸盐水泥,采用同一批号、同一品种、同一强度等级的产品,使用前必须检验合格。
2、本工程抹灰用料均采用干混预拌混合砂浆,抹灰厚度20mm ,钢丝网采用镀锌电焊网0.9*12.7*12.7mm ,玻纤网单位面积重量≥130g/m2,耐碱断裂强力保留率≥75%,断裂伸长率≤4%。
3、主要机具:手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、碧桂园实测实量质量标准托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、铝合金刮扛、2m靠尺板、托线板、方尺等。

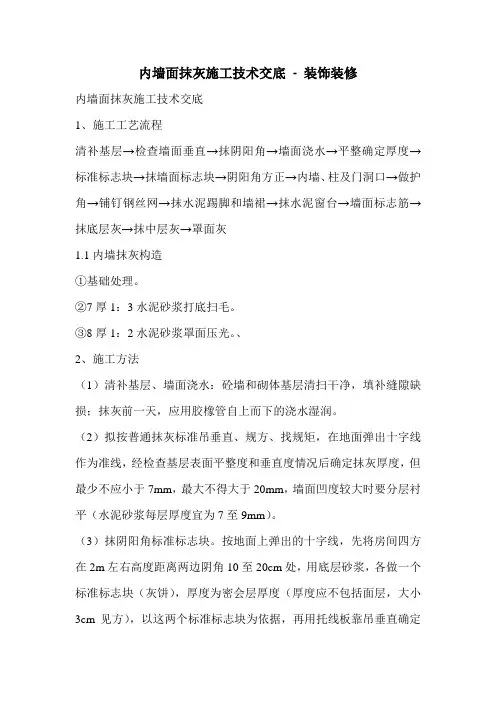

内墙面抹灰施工技术交底- 装饰装修内墙面抹灰施工技术交底1、施工工艺流程清补基层→检查墙面垂直→抹阴阳角→墙面浇水→平整确定厚度→标准标志块→抹墙面标志块→阴阳角方正→内墙、柱及门洞口→做护角→铺钉钢丝网→抹水泥踢脚和墙裙→抹水泥窗台→墙面标志筋→抹底层灰→抹中层灰→罩面灰1.1内墙抹灰构造①基础处理。
②7厚1:3水泥砂浆打底扫毛。
③8厚1:2水泥砂浆罩面压光。
、2、施工方法(1)清补基层、墙面浇水:砼墙和砌体基层清扫干净,填补缝隙缺损;抹灰前一天,应用胶橡管自上而下的浇水湿润。
(2)拟按普通抹灰标准吊垂直、规方、找规矩,在地面弹出十字线作为准线,经检查基层表面平整度和垂直度情况后确定抹灰厚度,但最少不应小于7mm,最大不得大于20mm,墙面凹度较大时要分层衬平(水泥砂浆每层厚度宜为7至9mm)。
(3)抹阴阳角标准标志块。
按地面上弹出的十字线,先将房间四方在2m左右高度距离两边阴角10至20cm处,用底层砂浆,各做一个标准标志块(灰饼),厚度为密会层厚度(厚度应不包括面层,大小3cm见方),以这两个标准标志块为依据,再用托线板靠吊垂直确定墙壁下部对应的两个标志块厚度,其位置在踢脚板上口,使上下两个标准块在一条垂直线上。
(4)抹墙面标志块,在墙角(阴角)左右两个标准标志块附近钉上钉子,栓上小线,拉水平通线(小线要离标志块1mm)每隔1.2至1.5m左右加做若干个标志块,凡门窗口阴角、栓墙柱跺处必须做标志块。
(5)阴阳角找方:首先要将房间规方,然后先在阴角和阳角一侧墙都弹出基线用方尺将阴角、阳角先规方,然后在墙角弹出角线,并在基线上下两端挂通线做标志块。
(6)墙、柱及门洞口做暗护角:室内墙柱面的阳角和门洞口的阳角要求线条清晰、挺直、并防止碰坏,因此都要做暗护角,同时起到标筋作用。
护角应抹1:2水泥砂浆,高度1.8m,护角每侧宽度不小于50mm,抹护角时,门口靠门框一边,以门框离墙面的空隙(灰口)为准,另一边以墙标志块厚度为据,(墙柱以墙和阳角标志块为准)在地上化好准线,按准线粘好靠好尺板,线锤方尺找方,然后在靠尺板没另一边墙壁角面分层抹1:2水泥砂浆。

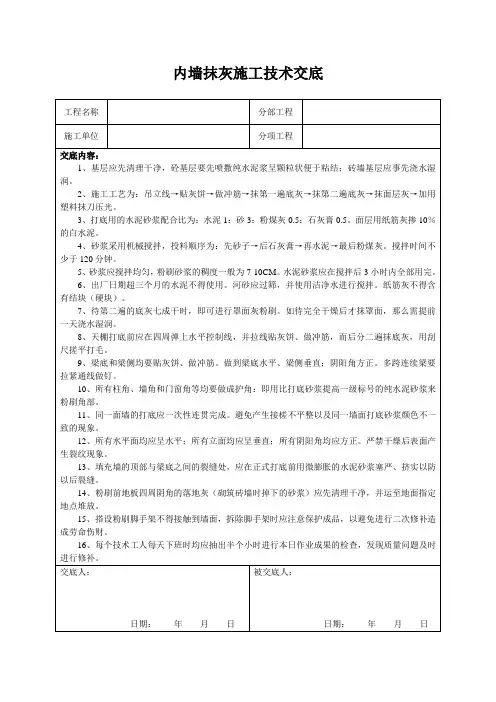

内墙抹灰技术交底碧桂园
工程名称亳州碧桂园别墅区施工单位沈阳双兴建设集团有限公司交底部位加气混泥土砌块墙体抹灰交底日期2016年3 月3 日交底内容:一施工前期准备1.1水泥:P.O32.5级,普通硅酸盐水泥。
1.2 砂子:中砂;使用前过孔径5mm筛子,含泥量不超过5%,不得含有杂物。
1.3 801或或901建筑胶水
1.4 镀锌钢丝网、铁钉、耐碱纤维网(符合规范要求)
1.5 20宽塑料分格条
1.6 主要机具:砂浆搅拌机、垂直运输机械、筛子、托灰板、木抹子、铁抹子、靠尺板、阴角抹子、阳角抹子、毛刷等、铝合金杆。
1.7 作业条件:结构工程全部完成,并经有关部门验收,达到合格标准。
1.8 加气混凝土墙体整修完毕,完成水、电气、管线、消防栓箱、配电箱柜、有关埋件等安装埋设工作。
抹灰前对墙体上被剔凿的管线槽、洞进行整修完善。
1.9 按抹灰墙面的高度,支搭好抹灰用脚手架、高凳。
操作平台及架木应离开墙面及门窗口200~250mm,以利操作。
架木要稳定、牢固、可靠、安全。
2.0 本次抹灰,窗框采用先安装法,门采用后安装发,窗框安装后抹灰,门洞口按设计的尺寸抹灰成活。
2 操作工艺
2.1 工艺流程:涂料墙面:基层处理→洒水润湿→贴灰饼→抹门窗口水泥砂浆护角→抹底层灰→抹面层灰(光面)为混合砂浆。
15mm厚1:1:6混合砂浆找平层、5mm厚1:0.5:
3混合砂浆面层、压入耐纤维网(砌体墙面设) 面砖墙面:基层处理→洒水润湿→贴灰饼→抹门窗口水泥砂浆护角→抹底层灰→抹面层灰(拉毛面)为防水水泥砂浆。
(厨房、卫生间、盥洗室)15mm1:2.5防水砂浆找平层(掺5%防水剂)、4-5mm厚1:1水泥砂浆加水重20%的801胶,
2.2 基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的拼缝及粱、板下的顶头缝,用掺用水量8%的801胶灰浆填塞密实。
将露出墙面的灰刮净,墙面的凸出部位剔凿平整。
墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用胶灰整修密实、平顺。
用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。
采用1:1水泥砂浆中加801或901建筑胶水8%配制成浆料,或采用专用界面剂。
可采用人工甩浆或机械喷浆(专用喷浆机)于墙体基层。
要求粘结牢固,砂浆颗粒均匀。
砂浆颗粒凝结后(三天后)方可进行
墙面抹灰。
2.3结构修凿:砼结构(砼墙、梁、柱)面抹灰厚度,必须大于10 mm;凡厚度小于10 mm 的砼结构面必须先修凿,后抹灰。
严禁先抹灰,后修凿。
2.4在砌筑墙体和混凝土面交接的地方,应先挂钢丝网(网宽300mm两侧各搭接150mm),钢丝网用钉子钉牢镀锌钢丝网加强处理完成后,按构造层次进行抹灰面层处理。
2.5洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。
由于加气混凝土块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件致在砂浆的硬化过程中水分被加气混凝土吸走。
浇水量以水分渗入砌块深度8~10mm为宜,且浇水宜在抹灰前一天进行。
遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝。
2.6砂浆搅拌站应统一设置、统一配合比、统一管理有效提高砂浆质量,砂浆配合比要符合设计要求,严禁在砂浆中加入砂浆王等砂浆塑化剂。
2.7 贴灰饼:用托线板检测一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量。
一般水平及高度距离以1.8m为宜。
用混合(水泥)砂浆做成50mm见方的灰饼。
灰饼厚度以满足墙面抹灰达到垂直度的要求为宜。
上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平,先上后下。
保证墙面上、下灰饼表面处在同一平面内。
2.8 抹底子灰:加气混凝土块墙体刷好掺用水量8%的801胶素水泥浆以后应及时抹灰,不得在素水泥浆风干后再抹灰,否则,形成隔离层,不利于基层粘结。
第一遍抹混合砂浆结束后,用铝合金杆将墙面刮平,木抹子搓平。
用托线板检查,要求垂直、平整,阴、阳角方正,顶板(梁)与墙面交角顺直,管后阴角顺直、平整、洁净.
2.9 抹罩面灰:混合砂浆(水泥砂浆)罩面:分两遍成活,内墙在底子灰五、六成干开始抹罩面灰,紧接着抹混合砂浆,抹平、压实、赶光、拉毛.
3、门窗洞口处的收口
1.1门窗洞口的抹灰层必须压门窗框3~5mm,洞口外墙面防水砂浆尤为重要;
1.2外窗台必须向外找坡明显(坡度大于6 %),严禁出现倒泛水现象,窗底框下口宜设置成向内的R角形式;
1.3外墙防水砂浆应翻包至门窗外框,阳角处预留加强网片,长度翻包至外框。
严格控制墙厚加批荡层的总厚度一致。
4、护角设置
1.1室内若采用混合砂浆抹灰,门窗洞口阳角,抹灰前必须先用1:
2.5水泥砂浆做护角,呈锐角,护角每边宽度不小于80 mm,且大于2m高。
严禁做假护角。
2.2易碰撞的大阳角,必须增设加强网;护角每边宽度不小于80 mm。
3.3若内墙抹灰均采用水泥砂浆抹灰,则无需做护角。
5 养护:水泥砂浆抹灰层应喷水养护,并养护到7天以上。
6 质量标准保证项目:
6.1 材料的品种、性能、质量必须符合设计要求和有关标准的规定,抹灰做法符合变更要求的。
规定。
6.2 各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓、裂缝。
面层无爆灰、裂纹等缺陷。
基本项目:
6.3 表面:表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直、方正、清晰美观。
6.4 孔洞、槽、盒、管道后面抹灰:尺寸正确、方正、整齐、光滑。
7 成品保护
7.1 地面、踢脚板、墙裙及管道背后及时清扫干净。
7.2 搬运物料及拆除脚手架水要轻抬、轻放,及时清除杂物,工具、材料码放整齐,不要撞坏和污染门窗、墙面和护角。
不许破坏地面面层,不许在地面拌灰,避免硬伤。
保护地面完好。
7.3 保护好墙面的预埋件,管线槽、盒、电气、水设备所预留的孔洞不要抹死。
7.4 抹灰层在凝结、硬化前防止快干、水冲、撞击、剔凿。
保证灰层增长到足够的强度。
8 应注意的质量问题
8.1 粘结不牢、空鼓、裂缝:加气混凝土墙面抹灰,最常见通病之一就是灰层与基体之间粘结
不牢、空鼓、裂缝。
主要原因是基层清扫不干净,用水冲刷,湿润不够,不刮素水泥浆。
由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成于缩裂缝。
改进措施,可采用涂刷掺801胶的素水泥浆,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉
强度,改进抹灰基层处理及砂浆配合比是解决加气混凝土墙面抹面空鼓、裂缝的关键。
8.2 抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将抹灰层坠裂。
抹灰层的厚度应保持15~20mm为宜。
操作时应分层、间歇抹灰,每遍厚度值为7~8mm,应在第一遍灰终凝后再抹第二遍,切忌一遍成活。
8.3 抹灰配合比使用不合适,底子灰的强度太高,使灰层出现空鼓,开裂:改进办法:各层灰的配合比要适宜,尤其是底子灰的材料,要优先采用与加气混凝土的材料性能相接近的材料,其强度、弹性模量和收缩率基本接近为宜、抹灰层强度太高,使基层与底子灰之间容易产生大面积空鼓、裂缝。
所以现场控制配合比的准确性是非常必要的。
8.4 抹灰层起泡,有明显抹子纹,墙面开花:原因:
8.5 抹完罩面灰以后,还不具备早期强度,赶压工作跟得太紧,灰层没有收水,故压光后出现起泡现象。
罩面灰抹完之后,灰层已具有一定硬度,手压变形不大,灰层表层水分已收干,再进行压实、赶光。
8.6 底子灰过分干燥,又没有浇透水,抹罩面灰以后,水分很快被底子灰吸收,故压光时容易出现抹纹和漏压。
当底灰五、六成平时应开始抹罩面灰,如过于干燥要适当喷水。
赶压罩面灰应掌握好时间,消除抹纹。
8.7 抹灰表面不平,阴阳角不垂直、不方正:其原因主要是抹灰前挂线、做灰饼不认真,。
抹灰前应用托线板、靠尺对抹灰墙面尺寸预测摸底,安排好阴阳角不同两个面的灰层厚度和方正,认真做好灰饼。
阴阳角处用方尺套方。
做到墙面垂直、平整,阴阳角方正。
9、现场发现加气砼砌块上有裂缝、或砌块有断裂的,要用801加水泥浆把缝补实后在加镀锌钢丝网局部加强,在进行抹灰。
预留施工洞口抹灰前要保证交接处严实后加镀锌钢丝网局部加强,在进行抹灰。
