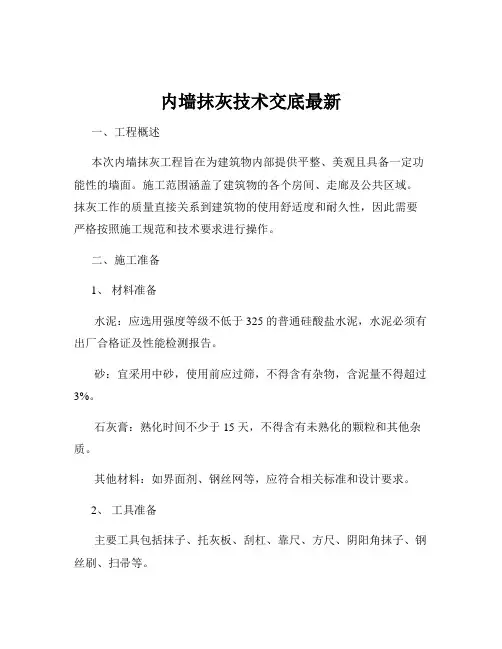

内墙抹灰技术交底最新一、工程概述本次内墙抹灰工程旨在为建筑物内部提供平整、美观且具备一定功能性的墙面。
施工范围涵盖了建筑物的各个房间、走廊及公共区域。
抹灰工作的质量直接关系到建筑物的使用舒适度和耐久性,因此需要严格按照施工规范和技术要求进行操作。
二、施工准备1、材料准备水泥:应选用强度等级不低于 325 的普通硅酸盐水泥,水泥必须有出厂合格证及性能检测报告。
砂:宜采用中砂,使用前应过筛,不得含有杂物,含泥量不得超过3%。
石灰膏:熟化时间不少于 15 天,不得含有未熟化的颗粒和其他杂质。
其他材料:如界面剂、钢丝网等,应符合相关标准和设计要求。
2、工具准备主要工具包括抹子、托灰板、刮杠、靠尺、方尺、阴阳角抹子、钢丝刷、扫帚等。
3、作业条件主体结构已经验收合格。
水电管线、配电箱等已安装完毕,并通过隐蔽验收。
基层表面的灰尘、污垢、油渍等应清除干净,并提前浇水湿润。
三、施工工艺流程1、基层处理对混凝土墙面,应先将表面的脱模剂、油污等清理干净,然后采用凿毛或喷浆的方法进行处理,以增加基层的粘结力。
对于砖墙,应提前一天浇水湿润,使砖墙的含水率达到10% 15%。
对于不同材料交接处,应挂钢丝网,钢丝网的宽度每边不少于150mm,以防止裂缝的产生。
2、吊垂直、套方、找规矩根据墙面的平整度和垂直度,确定抹灰的厚度,并在墙面上弹出控制线。
做灰饼:在墙面距地 15m 左右的高度,距墙面两边阴角 100200mm 处,用 1:3 水泥砂浆做两个 50mm×50mm 的灰饼,然后用托线板或线锤在此灰饼面挂垂直,在墙面的上下各补做两个灰饼,灰饼距顶棚及地面高度 150 200mm 左右。
再用钉子钉在左右灰饼两头墙缝里,用小线拴在钉子上拉横线,沿线每隔 12 15m 补做灰饼。
3、抹底层砂浆抹底层砂浆前,应先刷一道界面剂,以增强基层与抹灰层之间的粘结力。
底层砂浆一般采用 1:3 水泥砂浆,厚度为 5 7mm,抹灰时应分层进行,每层厚度不宜超过 7mm,用刮杠刮平,木抹子搓毛。

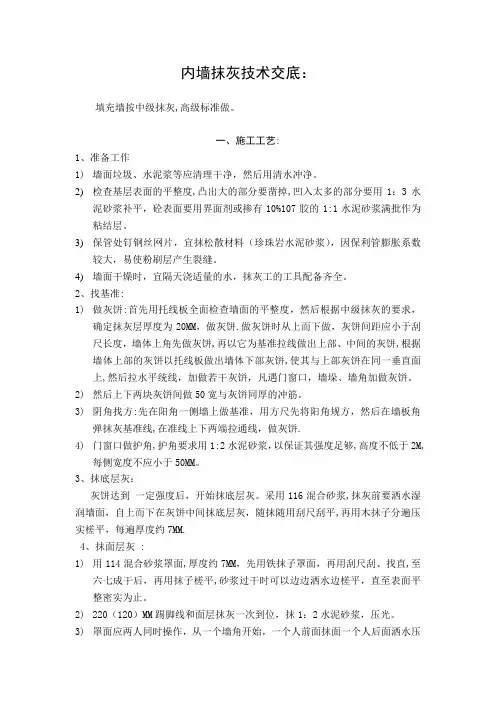

2023年内墙抹灰施工技术交底3篇书目第1篇内墙抹灰施工平安技术交底第2篇内墙抹灰施工:平安技术交底第3篇内墙抹灰施工技术交底-8内墙抹灰施工技术交底-8内墙抹灰施工技术交底(八)1.工艺流程:基层处理,测灰饼,钉钢丝网,浇水潮湿,界面剂处理,浇水潮湿,抹底灰,抹面层,修浆,二次赶光。
基层处理:清理墙面上以的涂灰等杂物,灰饼间距不大于1500离地300墙面抹灰厚度限制在15厚,最厚不超出20,挂线吊垂直,找方正并限制每间房间的内净尺寸。
检查砼墙面有无高出灰饼,应刚好修凿墙面。
加汽砌块与砼墙交接处挂钢丝网,加汽砌块墙面用钢钉固定,浇水潮湿墙面,满滚界面处理剂,界面剂表面要毛凿,过24时后洒水养护以增加界面处理剂的强度。
抹灰:在抹底灰前一天墙面浇水潮湿要内潮面干,用1:3水泥砂浆打底,面层用1:3水泥砂浆抹面压光后用温海棉承垂直方面拉细毛,内墙面根部离地200交用海棉拉细毛做踢脚线,粉好墙面浇水养护3-5天门窗洞口护角用1:2水泥砂压实收光,棱角做尖角,室内门过梁以50线上1600限制。
施工中应留意事项:1.界面剂表面必需毛糙,并要养护必需满滚不留死角避开以后墙面空鼓开裂。
2.在抹灰前墙面必需浇水潮湿,粉好的墙面浇水养护3-5天,避开墙面脱水引起空鼓起砂现象发生。
3.门窗洞口护角,尺寸、标高正确,在两次施工的洞口,每边留不少于5cm用铝合金靠紧割直,两次施工部位接头应平整。
4.电线盒、开关盒部位应清洁方正。
5.做到工完场洁,落地灰随清随用。
施工要求:抹灰工程队应根据抹灰施工工艺标准仔细施工,根据甲方的施工要求对施工部位施工,质量达到合格,墙面平整垂直,阴阳角方正。
线条平直。
操作工艺加气混凝土表面缺棱掉角需分层修补。
做法是:先浇湿基体表面,刷掺水量10%的107胶水泥浆一道,紧跟抹1内墙抹灰施工平安技术交底工程名称德江·世纪明珠工程a8、a9、a10单元交底日期交底人平安员交底内容:室内白灰砂浆抹灰:1、施工人员必需戴平安帽。

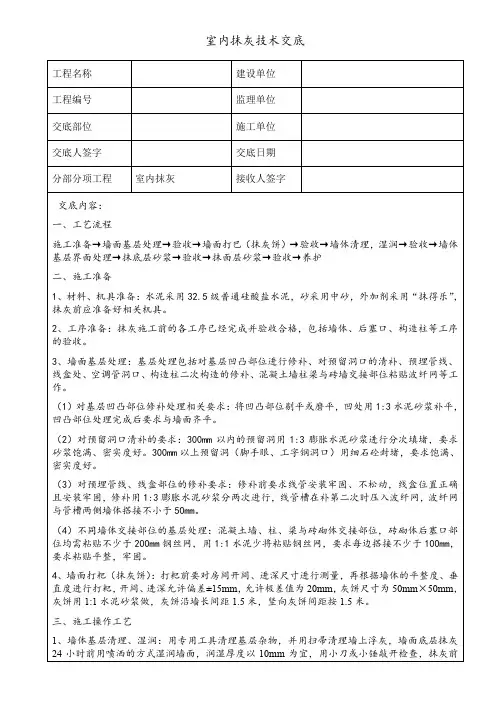

室内抹灰技术交底工程名称建设单位工程编号监理单位交底部位施工单位交底人签字交底日期分部分项工程室内抹灰接收人签字交底内容:一、工艺流程施工准备→墙面基层处理→验收→墙面打巴(抹灰饼)→验收→墙体清理,湿润→验收→墙体基层界面处理→抹底层砂浆→验收→抹面层砂浆→验收→养护二、施工准备1、材料、机具准备:水泥采用32.5级普通硅酸盐水泥,砂采用中砂,外加剂采用“抹得乐”,抹灰前应准备好相关机具。
2、工序准备:抹灰施工前的各工序已经完成并验收合格,包括墙体、后塞口、构造柱等工序的验收。
3、墙面基层处理:基层处理包括对基层凹凸部位进行修补、对预留洞口的清补、预埋管线、线盒处、空调管洞口、构造柱二次构造的修补、混凝土墙柱梁与砖墙交接部位粘贴波纤网等工作。
(1)对基层凹凸部位修补处理相关要求:将凹凸部位剔平或磨平,凹处用1:3水泥砂浆补平,凹凸部位处理完成后要求与墙面齐平。
(2)对预留洞口清补的要求:300mm以内的预留洞用1:3膨胀水泥砂浆进行分次填堵,要求砂浆饱满、密实度好。
300mm以上预留洞(脚手眼、工字钢洞口)用细石砼封堵,要求饱满、密实度好。
(3)对预埋管线、线盒部位的修补要求:修补前要求线管安装牢固、不松动,线盒位置正确且安装牢固,修补用1:3膨胀水泥砂浆分两次进行,线管槽在补第二次时压入波纤网,波纤网与管槽两侧墙体搭接不小于50mm。
(4)不同墙体交接部位的基层处理:混凝土墙、柱、梁与砖砌体交接部位,砖砌体后塞口部位均需粘贴不少于200mm钢丝网,用1:1水泥少将粘贴钢丝网,要求每边搭接不少于100mm,要求粘贴平整,牢固。
4、墙面打粑(抹灰饼):打粑前要对房间开间、进深尺寸进行测量,再根据墙体的平整度、垂直度进行打粑,开间、进深允许偏差±15mm,允许极差值为20mm,灰饼尺寸为50mm×50mm,灰饼用1:1水泥砂浆做,灰饼沿墙长间距1.5米,竖向灰饼间距按1.5米。
内墙抹灰技术交底最新一、内墙抹灰的基本概念1.1 抹灰的作用内墙抹灰,简单来说,就是给墙面涂上一层保护膜。
这层膜不仅能遮挡墙壁的瑕疵,还能提升整体美观。
想象一下,刚装修好的房子,光滑的墙面像一张白纸,给人一种清新、明亮的感觉,真是让人心情愉悦。
1.2 抹灰材料的选择抹灰材料的选择至关重要。
常用的材料有水泥、砂浆,还有一些新型的环保材料。
用水泥砂浆,不仅坚固耐用,还能防潮。
如果选用环保材料,室内的空气质量也会好很多。
可别小看这些材料,它们可是墙面美观和使用寿命的关键。
二、抹灰施工的准备2.1 施工环境的检查在开始之前,得好好检查一下施工环境。
墙面必须干燥、干净,没有任何油污和灰尘。
要不然,抹上去的砂浆容易脱落,费力不讨好。
墙面上的裂缝也要处理好,不能留下隐患。
2.2 施工工具的准备施工工具也得准备齐全。
常见的有抹子、刮板、喷雾器,还有水平尺。
这些工具虽小,却是抹灰成功的好帮手。
抹子要选择合适的大小,太大了不好掌握,太小了又容易浪费力气。
记住,工具是我们最好的伙伴。
2.3 人员的培训与分工再者,施工人员的培训也不可忽视。
抹灰看似简单,但需要一定的技巧。
要让施工人员明白每个步骤的重要性,特别是对抹灰厚度和时间的把控。
大家都清楚,干一行,爱一行。
专业的人做专业的事,才能把事情做到最好。
三、抹灰的具体步骤3.1 基层处理首先,基层处理是关键。
处理不当,后面的一切都是白费功夫。
用水把墙面打湿,这样能增加砂浆的附着力。
接着,用刮刀把墙面上的浮浆、杂质清理干净。
这个环节一定要耐心,不要急于求成。
3.2 砂浆的调配接下来,砂浆的调配也是讲究。
水泥和沙子的比例要掌握好,通常是1:3或者1:4。
水的量也要控制,太稀了不易干,太稠了不好抹。
调配好的砂浆颜色均匀,像稠厚的奶油,看着就让人有干劲。
3.3 抹灰的技巧抹灰的技巧更是重要。
首先,从下往上抹,避免砂浆下滑。
每次抹一层,要均匀,不能有凹凸不平的地方。
用抹子轻轻一推,就像抹黄油一样。
一、准备工作1)、材料准备:现场使用预拌砂浆,应有出厂合格证,产品配合比,及检验报告。
2)、主要机具:(1.5m中杠、2m靠尺、激光水准仪、钢卷尺、方尺、铁抹子、塑料抹子、小白线、托线板、工具袋等。
3)、作业条件:结构工程必须经有关部门验收合格后,方可进行抹灰工程。
抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固。
连接处缝隙用聚氨酯塞密实,管道穿越墙洞、楼板洞应及时安放套管,并用1∶3水泥砂浆填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。
预埋铁件位置和标高准确无误,并刷好防腐、防锈涂料。
墙基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。
根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200~250mm,以利操作。
室内大面积施工前应制定施工方案,先做样板间,经鉴定合格后再大面积施工。
二、操作工艺(水泥墙面)工艺流程:墙面浇水→拉毛养护→钉钢丝网→吊垂直抹灰饼→墙面冲筋→抹灰→养护墙面。
1)、基层处理:先将墙面灰尘油污清除干净。
2)、拉毛养护:用水将墙浇水湿润,电钻机搅拌拉毛浆,用喷浆机拉毛,第二天浇水养护,直至砂浆疙瘩凝固在墙上用手掰不掉为止。
3)、钉钢丝网:砼墙面和加气砖墙面及特殊部位钉钢丝网,搭接位置不小于15cm。
4)、抹灰饼:前一天墙面浇水,然后贴灰饼,根据基层垂直情况确定抹灰层厚度,不小于7mm,距阳角10-20cm,先贴上灰饼1:3水泥砂浆3cm见方,确定下灰饼位置和厚度(注意开间、进深尺寸,两头尺寸一样要求看6或看1),在踢脚板上5-10cm处,用靠尺板吊垂直确定下灰饼厚度,同样在另一阳角处做好灰饼,再拉小线做中间灰饼,间距1.5米-1.8米,或用激光水准仪贴鉼,严格按照墙体控制线贴饼。
5)墙面冲筋,用与抹灰层相同的砂浆冲筋、宽度3cm为宜。
6)、加气混凝土块墙面抹底灰:一般情况下,冲完筋约4h左右就可以抹底灰,注意不要过早或过迟。
技术交底记录A4@100b(核心教学组团:A4@100图书馆: Ab4@100)钢丝网砂浆面层加强,并在灰缝用Ab4@600梅花型布置拉接两侧网片3、喷水润湿:用水将墙体湿润,喷水要均匀,不能遗漏,墙面吸水深度不小于20mm。
4、吊垂直、套方找房间方正、找规矩、做灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm 。
当墙面凹度较大时应分层衬平。
每层厚度不大于7~9mm。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应根据室内抹灰要求确定灰饼的正确位置,再用靠尺板找好垂直与平整。
灰饼宜用1:2水泥砂浆抹成5cm见方形状。
房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角100mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。
5、做护角室内墙及柱子阳角处均做1:2水泥砂浆20厚护角,护角每侧宽度≮50mm,高度>1500mm。
做于洞口时抹过墙角120mm。
做于窗口时,一侧抹过120mm,另一面压入框料灰口线,其高度在门窗处为门窗的高度,在洞口、楼梯间、柱子阳角处为通高。
第一步在阳角正面立上八字靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平。
然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于5cm )将多余的水泥砂浆铲除。
第二步待水泥砂浆稍干后,将八字靠尺移至到抹好的护角面上(八字坡向外)。
在阳角的正面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度将多余的水泥砂浆铲除。
抹完后去掉八字靠尺,用素水泥浆涂刷护角尖角处,并用捋角器自上而下捋一遍,使形成钝角。
6、抹底层灰:先提前堵好电工线盒,防止污染。
必须在喷浆达到强度后方可施工(48小时后为宜),灰饼提前2小时做好后方可抹灰,抹灰时先薄薄甩一层,再分层按每个灰饼间找平,墙体结合部位采取加强措施,挂钢丝网,抹灰时砂浆要挤入钢丝网的缝隙中。
东都丽苑3#内墙抹灰技术交底
交底内容:
一、施工准备
(一)主要材料:干混抹灰砂浆
(二)主要机具:砂浆搅拌机、平锹、手推车、大桶、灰槽、2m靠尺板、线坠、钢卷尺、方尺、托灰灰板、塑料抺子、阴阳角抺子、钢丝刷、笤帚、钻子(尖、扁头)、锤子、钳子、工具袋等。
二、作业条件:
1、.经主体结构工程验收合格后方可进行抺灰工程。
并弹好50cm水平线。
2、将过梁、圈梁及构造柱、混凝土墙板表面凸出部分混凝土剔平。
对蜂窝、麻面等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1:3水泥砂浆分层砂浆分层补平;脚手眼应堵严,外露钢筋头、铅丝头等要剔除,窗台砖应补齐。
4、管道穿越墙洞、楼板洞应及时安放套管,并用1:3水泥砂浆填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。
5、砖墙基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。
6、根据室内高度和抺灰现场的具体情况,提前准备好抺灰高凳或脚手架,架子应离开墙面及墙角200-250mm,以利操作。
7、室内大面积施工前先做样板间,经鉴定合格后再大面积施工。
二、施工工艺
(一):工艺流程:基层处理→钉钢丝网→喷水湿润→喷浆→找方→放线→贴饼、冲筋→基层抹灰→面层抹灰。
(二):施工工艺:
1、基层处理:基层表面要保持平整、发现如有缺钉缺网等应及时报补齐,洁净,无浮浆、油污。
表面凹凸太大的部位要先剔平或用1:3水泥砂浆补齐,表面太光的要剔毛,脚手架眼要用砼填堵密实,水暖、电器管道通过的墙洞,剔凿墙后按装的管道必须用1:3水泥沙浆堵严。
结构施工中使用脱模剂,脱模剂未脱落的部位(混凝土墙面)需用10%火碱溶液清洗。
2、钉钢丝网(钢板网):基层处理完成后,在加气砼砌体与剪力墙、柱、梁、等交接处订钢丝网,钢丝网用射钉每200mm—300mm加铁片固定,钢丝网的宽度不小于300mm,与不同基体的搭接每边不小于150mm,挂网要做到均匀、牢固。
砌体上不得用射钉固定。
配电箱、消防栓、水表箱等留通洞处的背面均做钢板网粉刷,钢板网规格为0.8mm(厚)×9mm(网眼宽)×25mm(网眼长),钢板网覆盖洞口四周300mm。
3、喷水湿润:提前一天用水将墙体湿润,喷水要均匀,不得遗漏,墙体表面吸水深度在20mm左右。
楼地面上的积水及时清理干净。
4、喷浆:用界面剂:水泥:过筛细砂=1:1:1.5的水泥浆做喷浆液,喷浆要使墙面布点均匀,不应有遗漏,浇水养护24h,待喷浆点达到一定强度后再抹底灰。
抹灰前如有强度达不到或界面剂掉皮脱粉或喷不到位要重新处理.
5、找方:先以跨度较大的两面墙体所在的轴线各找出一条200mm控制线,然后以这两条控制线确定其他两条较短的控制线,相邻控制线之间要相互垂直。
6、放线:根据地面200mm控制线将垂直线、控制线引到墙体、楼地面或其他易于识别的物体上,并悬挂水平通线控制水平方向抹灰。
7、贴饼、冲筋:根据所放垂直线和水平线确定抹灰厚度,在每一面墙上抹灰饼,灰饼厚度即底层抹灰厚度,尺寸5cm见方,水平距离控制在1.2~1.5m左右,竖向距离不宜大于1.6m。
然后拉通线做冲筋,冲筋的宽度、厚度与灰饼相同应用与抹灰层相同标号的砂浆冲筋,冲筋的根数应根据房间的宽度确定,筋宽控制在5cm左右。
抹灰饼和冲筋的砂浆材料配合比同基层抹灰的砂浆材料配合比。
8、基层抹灰:基层抹灰要在界面剂水泥砂浆达到一定强度后(喷浆后48小时为宜)开始抹底灰,室内墙面、柱面、门窗洞口的阳角均应抹出水泥护角(采用1:2水泥砂浆做高度2米、每侧宽度不小于50mm的暗护角),底灰应分层涂抹,每层厚度宜在7-9mm,抹灰时应将钢丝网垫起,起到订钢丝网的加强措施.。
必须待前一层砂浆凝固后再抹下一层,当抹灰总厚度大于35mm时,要采取用
钢丝网加强的措施。
墙面抹灰完成后及时对墙面的灰点进行铲除,并修复灰点部位的墙面。
9、面层抹灰:面层抹灰,铺贴耐碱网格布,耐碱网格按墙面间尺寸事先裁好,抗裂一般分两遍完成。
第一遍厚度约3-4mm,随即竖向铺贴耐碱网布,用抹子将耐碱网格布压入砂浆中,网搭接宽度不应小于50mm,先压入一侧抹抗裂砂浆,再压入另一侧,严禁干搭,耐碱网格布铺贴要平整无褶皱、空鼓、翘边。
饱满度应达到100%,随即抹第二遍抗裂砂浆,以网格布均被浆料复裹为宜,距网格布表面厚度不大于1mm即可,抹平压实,抗裂砂浆总厚控制在4-5mm。
抹完抗裂砂浆后,应检查平整、垂直及阴阳角方正,对于不符合要求的要立即修补。
保温内墙(玻化微珠)
保温内墙玻化微珠应至少分两遍施工,每两遍间隔应在24小时以上。
后一遍施工厚度要比前一遍施工厚度小,最后一遍操作时应达到冲筋厚度并用大杠槎平,保温层厚度不允许有负偏差。
保温层固化干燥(用手掌按不动表面),一定要等保温层固化干燥后方可进行抗裂砂浆保护层施工。
1、用于需做保温的分户墙、不采暖楼梯间隔墙及变形缝两侧的墙体(卫生间部分除外):
(1)基层墙体;(2)素水泥浆一道;(3)分户墙15mm玻化微珠,不采暖楼梯间隔墙25mm 玻化微珠,变形缝两侧墙体35mm玻化微珠;(4)5厚抗裂砂浆中间压入一层耐碱玻璃纤维网格布;(5)7刷白色内墙涂料。
2、电梯井道与起居室相邻墙体(做于室内):
(1)基层墙体;(2)5-10厚1:2.5水泥砂浆找平;(3)50厚阻燃性聚苯板,用建筑胶粘贴;(4)热镀锌电焊网(塑料胀栓双向@500锚固);(5)20厚玻化微珠找平;(6)5厚抹面胶浆中间压入耐碱纤维玻璃网格布;(7)白色内墙涂料。
3、用于厨房、卫生间的内墙:
(1)基层墙体;(2)素水泥浆;(3)10厚的1:3水泥砂浆找平层;(4)淋浴头周围1m刷1.5厚聚氨酯防水三遍高出楼面1.8m(厨房内墙取消此做法);(5)8厚1:2水泥砂浆扫毛。
4、用于厨卫以外采用水泥楼面房间的内墙:
(1)混凝土墙或加气混凝土砌块墙;(2)素水泥浆一道;(3)7厚1:2.5水泥砂浆打底扫毛或划出纹道;(4)7厚1:2.5水泥砂浆找平扫毛;(5)7厚1:2.5水泥砂浆压实赶光;(6)白色内墙涂料。
5、除图纸中注明外的内墙,(电梯前室、楼梯间):
(1)20厚1:1:4混合砂浆抹平;(2)2厚的耐水腻子分层刮平;(3)面刷白色乳胶漆两遍。
6、管道井、电气井、地下室、车库贴磁砖踢脚线,所有贴磁砖踢脚线的房间,要先贴踢脚线,再墙面抹,利用踢脚线出墙厚度,控制墙面的平整度、房间方正。
三、:质量标准
1、垂直:2mm、表面平整度:2mm、阴阳角方正:2mm,房间开间尺寸5mm。
2、各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)表面光滑、洁净,接茬平整,线角顺直清晰,孔洞、槽、盒尺寸正确方正、整齐,管道后面抹灰平整,阴阳角方正。
3 门窗洞口必须过口、阴阳角,水泥砂浆踢脚100mm高(暗踢脚)(从建施50线下430)预留30mm 地面做法。
踢脚线上下口表面平整1mm.
四:成品保护
1、拆除马凳、架板时注意防止损坏已抹好的墙面。
2、及时采取措施保护已抹好的墙面,防止因工序穿插造成污染和损坏,特别对窗台及阴阳角处进行保护。
3、各抹灰层在凝结前应防止快干,抹灰24h后应在湿润条件下养护。
养护时间不少于7天,每天养护不少两遍(用喷雾器养护)。
4、施工过程中要对其他专业设施进行保护,如埋设在墙内的线管、线盒及水管等。
注:1、内墙保温墙面位置见保温平面布置图。
2、具体做法见项目公司编制的内墙建筑做法说明。
