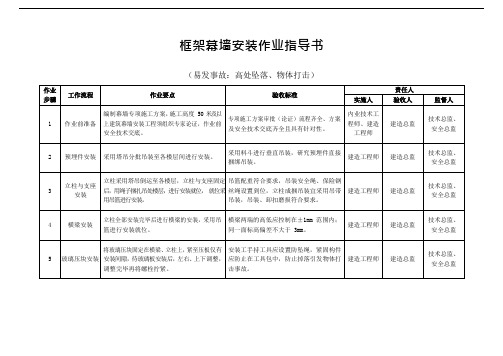

幕墙的整个施工作业指导书
- 格式:doc
- 大小:61.50 KB
- 文档页数:19
单元幕墙安装作业指导书目录一、幕墙单元板块、幕墙构件及其他材料的搬运、储存和保护1、幕墙单元板块、幕墙构件及其他材料的搬运2、幕墙单元板块、幕墙构件及其他材料的储存3、幕墙单元板块、幕墙构件及其他材料的保护二、幕墙安装说明三、单元幕墙及阳台窗墙安装的具体说明1、工程单元幕墙安装顺序2、单元板块的吊装3、单元板块的三维调整4、单元幕墙打底横框的安装5、相邻单元板块交界处打胶6、注水试验7、单元上横框胶条的安装8、单元下横框胶条的安装9、单元板块交界处闭孔海绵的安装10、阳台窗墙单元的安装四、单元吊具的建议五、幕墙的清洁清理一、幕墙单元板块、幕墙构件及其它幕墙材料的搬运、储存和保护1、幕墙单元板块、幕墙构件及其它幕墙材料的搬运。
a、搬运时不要跌落、滚动或在地上拖拽幕墙单元板块和幕墙构件,避免单元板块和构件发生变形和损坏。
b、单元板块及幕墙构件在移动和堆叠时,应有合理安全的支撑装置,以防单元板块发生变形。
c、用叉车搬运单元板块时应特别注意,不要撞击到单元板块和幕墙构件,避免单元板块和构件发生损坏。
d、用塔吊运输单元板块时应使用专用吊具,防止单元板块损坏和变形。
2、幕墙单元板块、幕墙构件及其它幕墙材料的储存。
a、幕墙单元板块、幕墙构件及其它幕墙材料应储存在安全、干燥的地方。
b、根据装箱单认真检查已到现场的幕墙材料的数量,对不同材料的存放地点应作记录。
幕墙单元板块根据编号图分别存放在待安装的楼层。
c、存放地点应能避免其它施工作业对幕墙单元板块、幕墙构件及其他幕墙材料可能产生的损坏。
3、幕墙单元板块、幕墙构件及其它幕墙材料的保护。
a、幕墙单元板块、幕墙构件及其它幕墙材料的包装要保持干燥,避免暴露在雨水中。
幕墙单元板块、幕墙构件下面应垫木方,高度不小于50mm,不许直接堆放置于地面。
b、幕墙单元板块、幕墙构件及其它幕墙材料应远离水、水泥砂浆、及喷涂作业等,防止水泥抹灰及其它材料损坏幕墙单元板块及幕墙构件的装饰面。
发布日期:2012年1月8日生效日期:2012年1月18日受控状态:文件分发号:持有人:《作业指导书》编撰说明建筑产品“百年大计,质量第一”,质量是企业的生命、是效益的源泉。
为了加强企业的基础管理,配合ISO9000贯标工作,规范现场施工操作,保证工程质量,公司有关人员在总工程师和总工程师室的指导下,编撰了《作业指导书》,本书在吸收施工行业新技术、新材料、新机具、新工艺等先进实用成果的基础上,结合了了本企业近十余年来的技术发展与实践经验进行编撰,可作为公司建设项目施工过程中控制工程质量的主要依据。
《作业指导书》以国家及行业现行的建筑设计、施工规范和规程、质量检验评定标准为依据,借鉴本行业的部分相关成果,结合南方地区和本企业的技术条件、特点等要求进行编写。
全书共分十二章,每章节按施工准备、操作工艺、质量标准、施工注意事项等编写层次,突出重点,内容基本涵盖作业流程。
《作业指导书》除按照国家及行业的现行建筑设计、施工规范和规程外,还主要参考了广州市建筑总公司编《建筑施工工艺标准》、四川省地方标准《建筑安装工程施工工艺及操作规程》(DB/5100P01001—88)、《建筑施工手册》(第三版)有关等文献。
由于时间仓促和技术水平的限制,《作业指导书》中的遗漏和失妥之处,恳请大家多提宝贵意见,以便今后修订。
编者二0一二年一月二十七日目录第一章总则------------------------------7第二章土方工程-----------------------------------------------9可调式钢管支顶第二节钢筋工程------------------------------------------------65 钢筋制作钢筋绑扎与安装钢筋闪光焊钢筋电孤焊竖向钢筋电渣压力焊钢筋气压焊锥螺纹连接钢筋冷挤压连接第三节混凝土工程----------------------------------------105 现场混凝土制备与浇筑预拌混凝土生产与运输泵送混凝土混凝土外加剂第十章装饰工程-----------------------------------------------183 第一节一般抹灰-----------------------------------------------183 一般规定墙面抹纸筋灰或石灰砂浆墙面抹水泥砂浆墙面抹建筑石膏现浇混凝土楼板顶棚(天花)抹纸筋灰钢板网顶棚(天花)抹灰第二节外墙水刷石---------------------------------------------194 第三节饰面板(砖)工程-----------------------------------------198 墙柱面贴釉面砖墙柱面贴陶瓷、玻璃锦砖(马赛克)墙柱面贴饰面板(天然石和人造石板)干挂饰面板第四节涂料工程-----------------------------------------------215 一般规定木材表面施涂中级清漆(士叻)木材表面施涂硝基清漆(叻架)混凝土及抹灰表面施涂乳胶漆第五节喷浆工程-----------------------------------------------227 第六节玻璃工程-----------------------------------------------227 钢、木框扇玻璃及玻璃砖安装铝合金、塑料框、扇的玻璃安装第八节吊顶工程-----------------------------------------------234 第十一章屋面工程-----------------------------------------------238 第一节屋面找平层---------------------------------------------238 第二节水泥砂浆刚性防水层--------------------------------------240 第三节细石混凝土刚性防水层------------------------------------242 第四节涂膜防水层---------------------------------------------246 第五节油膏嵌缝防水-------------------------------------------247 第六节隔热层-------------------------------------------------251 架空大阶砖(或混凝土预制块)座砌大阶砖隔热层现浇陶料混凝土第十二章外脚手架及施工升降机(钢井架)---------------------------255 第一节扣件式钢管脚手架----------------------------------------255 第二节竹木脚手架----------------------------------------------258 第三节门架式脚手架--------------------------------------------262 第四节施工升降机(钢井架)安装与拆除---------------------------266第一章总则1、《作业指导书》适用于一般工业与民用建筑施工工程,部分未列入本书一般施工工艺,施工时可按照有关专业规程或参考其他地区(企业)的有关规程,结合实际情况,制定相应的技术工艺准则,经分公司主任工程师审批后试行。
幕墙工程作业指导书单位: 中铁十局第八工程公司目录1.合用范围 02.作业准备 03.技术规定 04.施工程序 (1)5.施工规定 (1)6.劳动组织 (5)7.材料规定 (6)8.设备机具配置 (7)9.质量控制及检查 (8)10.安全及环保规定 (10)幕墙工程作业指导书1.合用范围合用于公司范围内民用建筑的现场组装式外框外露玻璃幕墙的安装(即重要承重骨架为垂直向的竖龙骨和水平向的次龙骨, 中间框内嵌入玻璃的构造型式)。
2.作业准备2.1内业技术准备作业指导书编制后, 应在开工前组织技术人员认真学习实行性施工组织设计, 阅读、审核施工图纸, 澄清有关技术问题, 熟悉规范和技术标准。
制定施工安全保证措施, 提出应急预案。
对施工人员进行技术交底, 对参与施工人员进行上岗前技术培训, 考核合格后持证上岗。
2.2外业技术准备施工作业层中所涉及的各种外部技术数据收集。
修建生活房屋、配齐生活、办公设施, 满足重要管理、技术人员进场生活、办公需要。
3.技术规定3.1幕墙的金属框架与主体结构预埋件的连接、立柱与横梁的连接及幕墙的安装必须符合设计规定, 安装必须牢固。
3.2主体结构与幕墙连接的各种预埋件, 应在主体结构施工时按设计规定埋设, 其数量、规格、位置和防腐在解决必须符合设计规定。
预埋件的位置误差应按设计规定进行复查。
当设计无明确规定期, 预埋件的标高偏差不大于10mm, 预埋件的位置偏差不大于20mm。
后置埋件应做现场拉拔强度检测。
3.3玻璃幕墙应作幕墙的抗风压性能、空气渗透性能、雨水渗透性能及平面变形性能检测。
4.施工程序安装各楼层紧固铁件→横竖龙骨装配→安装竖向主龙骨→安装横向次龙骨→安装镀锌钢板→安装保温防火矿棉→安装玻璃→安盖板及装饰压条→检查验收5.施工规定5.1施工准备玻璃幕墙近年来发展不久, 它不仅具有独特的艺术效果, 设计时要考虑建筑造型和建筑结构多方面的性能的规定, 如力学(强度、刚度及稳定性)、防水、隔热、气密、防火、抗震和避雷等性能, 这些性能与使用功能和人身安全都有着密切关系, 为此建设部和北京市建委均规定了: 凡是从事玻璃幕墙的设计、制作、安装公司, 必须通过市建委资质审查合格后, 方可进行加工制作和安装。
幕墙安装作业指导书1. 0 幕墙安装的准备工作:2. 1 构件的搬运、堆放、检验与校正:3. 1.1 构件搬运、吊装时,应避免碰撞、损坏和污染。
1.1.2 构件应按品种、规格堆放在特种架子或垫木上,在室外堆放时,应采取适当的保护措施。
1.1.3 构件出库均应进行检验与校正,构件应平直、规方,不得有变形,刮痕和污染。
对较小变形的构件,可进行调平校正,不合格的构件不得出库。
1.2 对施工机具的检查:安装幕墙用的施工机具,使用前必须进行严格检查,吊篮须作荷载试验和各种安全保护装置的运转试验;手电钻、电动改锥、焊钉枪等电动工具须作绝缘电压试验;手持玻璃吸盘和玻璃吸盘安装机,须检查吸附重量和吸附持续时间的试验。
1.3 防护用具的准备:施工人员须备有安全帽、安全带、工具袋,用以防止人员及物件的坠落。
1.4 对幕墙施工环境会造成严重污染的分项工程,否则应采取可靠的保护措施。
1. 5预埋件:幕墙与主体结构连接的预埋件,主体结构施工时按设计要求埋设,埋件应位置准确而牢固,埋件标高偏差不得大于10m m,埋件轴线与幕墙轴线,即与幕墙垂直方向的前后距离偏差不大于20mm, 幕墙平行方向的左右偏差不大于30mm。
2. 0安装工艺:2.1 幕墙安装的测量放线:2.1.1 幕墙分格轴线的测量放线应与主体结构的测量放线配合,对误差应进行控制,对误差应进行分配、消化,不使其积累。
2.1.2对于高层建筑的测量应在风力不大于 4 级的情况下进行,每天定时进行三次校核,以确保幕墙的垂直及立柱位置的正确。
2.2 幕墙立柱的安装:2.2.1 将立柱先与连接件连接,连接件再与主体预埋件连接,并进行调整、固定,按立柱轴线及标高位置,将立柱标高偏差调至不大于3mm轴线前后偏差调至不大于2mm左右方向偏差不大于3mm幕墙安装作业指导书共4页2. 2.2相邻两根立柱安装标高偏差不应大于3mm,同层立柱的最大标高偏差不应大于5mm,相邻两根立柱的距离偏差不应大于2mm。
施工前准备预埋件安装连接件安装层高及横梁测量定位放线防火隔断板安装全玻璃幕墙安装施工NO-18操作步骤操作要求及方法一、说明全玻璃幕墙是幕墙结构的一种,由于整个墙体主要是由玻璃构建而成,使室内外在视觉上成为一个空间,通透效果好,所以在安装施工上也形成了其独立性。
二、人员、工具配备按施工组织设计程序安排三、时间安排按施工组织设计程序安排四、地点幕墙施工地五、主要材料说明面玻璃:墙体的主面玻璃,面玻璃由大板玻璃组成,高度方向由整张玻璃安装,由下部支撑也称落地玻璃肋玻璃:墙体的主面玻璃由于受风荷载等外力影响,造成结构的不稳定性,为了加强其强度,在主面玻璃的接缝处与其成90°方向上安装的整块玻璃。
支承钢结构:玻璃的定位装置。
高度不大于5m时,可采用下部支承(包括地槽、垫块等),当高度大于5m时,由上部悬挂支承(包括悬挂钢结构、吊具、天槽等)和下部支承(包括地槽、垫块等)组成。
六、工艺流程说明放线定位上部承重钢结构安装下部和侧面边框安装玻璃安装就位注密封胶表面清洁验收七、施工准备1、技术准备⑴技术资料的收集,现场土建设计资料收集和土建结构尺寸测量,还必须与自动旋转门、全玻门的单位配合,使幕墙的门上和门边都有可靠的收。
⑵设计和施工方案的确定,对玻璃幕墙进行设计分隔时,除考虑外形的均匀美观,还应注意尽量减少玻璃的规格型号。
2、材料机具准备⑴主要材料质量检查①玻璃尺寸规格是否正确,注意储存。
运输过程中有无受到损伤,发现有裂纹,崩边的玻璃决不能安装。
金属结构构件的材质是否符合要求,构件是否平直,加工尺寸精度,孔洞位置是否满足设计要求。
⑵主要施工机具检查①玻璃吊装和运输机具及设备的检查,特别是吊车的操作系统和电动吸盘的性能检查。
②各种电动和手动工具的检查。
③预埋件的位置与设计位置高度不大于10 ㎜,平面不大于20㎜。
⑶搭脚手架①放线和制作承重钢结构支架时,应搭建在幕墙玻璃的两侧。
②安装玻璃幕墙时应搭建在幕墙的内侧。
玻璃幕墙施工方案(1)
一、施工前准备
在进行玻璃幕墙的施工前,首先要进行全面的施工准备工作。
包括但不限于:
- 确定施工人员及施工团队 - 编制详细的施工计划书 - 检查施工设备及工具的完好
情况 - 调查现场环境,了解周边情况 - 确定施工所需的材料及数量
二、施工流程
1. 基础处理
在进行玻璃幕墙施工前,首先需要对基础进行处理。
具体包括: - 清理基础表面,保证平整 - 检查基础的强度和稳定性 - 根据设计要求进行基础的处理和加固
2. 安装主体结构
2.1 安装主幕墙构架
•按照设计要求,安装主幕墙构架
•对构架进行调整,确保水平和垂直度
2.2 安装隔热层
•将隔热材料按设计要求安装在构架上
3. 玻璃安装
•根据设计图纸,选用合适的玻璃板
•将玻璃板按规定安装在主体结构上
•确保玻璃板的安装位置准确,密封性良好
三、质量控制
在施工过程中,需要严格把控质量,确保施工符合设计要求。
具体控制点包括:- 施工材料的质量检查 - 施工工艺的把控 - 对关键节点进行质量检验 - 完成后的验收工作
四、安全措施
在进行玻璃幕墙施工时,安全是第一位的。
需要做好以下安全措施: - 施工人
员需佩戴相关安全装备 - 设立安全警示标识 - 定期组织安全培训 - 建立健全的应急
预案
五、施工后工作
玻璃幕墙施工完成后,还需要进行相关的清理工作和验收工作,确保工程的完
美交付。
以上便是玻璃幕墙施工方案的简要介绍,希望能为相关施工人员提供一些参考。
建筑工程全套施工作业指导书Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】XX建筑工程公司作业指导书文件编号:文件版序:第1版第0次修改发布日期:2012年1月8日生效日期:2012年1月18日受控状态:文件分发号:持有人:《作业指导书》编撰说明建筑产品“百年大计,质量第一”,质量是企业的生命、是效益的源泉。
为了加强企业的基础管理,配合ISO9000贯标工作,规范现场施工操作,保证工程质量,公司有关人员在总工程师和总工程师室的指导下,编撰了《作业指导书》,本书在吸收施工行业新技术、新材料、新机具、新工艺等先进实用成果的基础上,结合了了本企业近十余年来的技术发展与实践经验进行编撰,可作为公司建设项目施工过程中控制工程质量的主要依据。
《作业指导书》以国家及行业现行的建筑设计、施工规范和规程、质量检验评定标准为依据,借鉴本行业的部分相关成果,结合南方地区和本企业的技术条件、特点等要求进行编写。
全书共分十二章,每章节按施工准备、操作工艺、质量标准、施工注意事项等编写层次,突出重点,内容基本涵盖作业流程。
《作业指导书》除按照国家及行业的现行建筑设计、施工规范和规程外,还主要参考了广州市建筑总公司编《建筑施工工艺标准》、四川省地方标准《建筑安装工程施工工艺及操作规程》(DB/5100P01001—88)、《建筑施工手册》(第三版)有关等文献。
由于时间仓促和技术水平的限制,《作业指导书》中的遗漏和失妥之处,恳请大家多提宝贵意见,以便今后修订。
编者二0一二年一月二十七日目录第一章总则---------------------------------------------------7第二章土方工程-----------------------------------------------9 第一节排水与降水---------------------------------------------9 第二节挖土(大型土方工程) ------------------------------------ 10 第三节基坑(槽)开挖与围护--------------------------------------11 第四节回填土-------------------------------------------------16 第三章地基与基础工程------------------------------------------21 第一节灌注桩工程----------------------------------------------21 钻(冲)孔灌注桩人工挖孔灌注桩第二节水下混凝土工程------------------------------------------35 第四章地下防水工程--------------------------------------------39 第一节防水混凝土结构------------------------------------------39 第二节水泥砂浆防水层------------------------------------------44 第五章钢筋混凝土工程------------------------------------------48 第一节模板工程------------------------------------------------48 木模板(含大夹板)安装与拆除定型组合模板的安装与拆除门架支顶可调式钢管支顶第二节钢筋工程------------------------------------------------65 钢筋制作钢筋绑扎与安装钢筋闪光焊钢筋电孤焊竖向钢筋电渣压力焊钢筋气压焊锥螺纹连接钢筋冷挤压连接第三节混凝土工程----------------------------------------105 现场混凝土制备与浇筑预拌混凝土生产与运输泵送混凝土混凝土外加剂混凝土掺合料(粉煤灰)第四节厚大体积混凝土工程--------------------------------------132 第六章砌砖工程-----------------------------------------------135 第七章木作工程-----------------------------------------------154 第一节楼梯扶手安装-------------------------------------------154 第八章地面与楼面---------------------------------------------156 第一节基层处理-----------------------------------------------156 第二节整体楼地面---------------------------------------------156 水泥砂浆面层水磨石面层第三节板块楼地面---------------------------------------------166 大理石、花岗岩、预制水磨石铺贴釉面砖、水泥花阶砖、陶瓷锦砖(马赛克)铺贴第九章门窗工程-----------------------------------------------174 第一节钢窗安装-----------------------------------------------174 第二节铝合金门窗安装------------------------------------------177 第十章装饰工程-----------------------------------------------183 第一节一般抹灰-----------------------------------------------183 一般规定墙面抹纸筋灰或石灰砂浆墙面抹水泥砂浆墙面抹建筑石膏现浇混凝土楼板顶棚(天花)抹纸筋灰钢板网顶棚(天花)抹灰第二节外墙水刷石---------------------------------------------194 第三节饰面板(砖)工程-----------------------------------------198 墙柱面贴釉面砖墙柱面贴陶瓷、玻璃锦砖(马赛克)墙柱面贴饰面板(天然石和人造石板)干挂饰面板第四节涂料工程-----------------------------------------------215 一般规定木材表面施涂中级清漆(士叻)木材表面施涂硝基清漆(叻架)混凝土及抹灰表面施涂乳胶漆第五节喷浆工程-----------------------------------------------227 第六节玻璃工程-----------------------------------------------227 钢、木框扇玻璃及玻璃砖安装铝合金、塑料框、扇的玻璃安装第八节吊顶工程-----------------------------------------------234 第十一章屋面工程-----------------------------------------------238 第一节屋面找平层---------------------------------------------238 第二节水泥砂浆刚性防水层--------------------------------------240 第三节细石混凝土刚性防水层------------------------------------242 第四节涂膜防水层---------------------------------------------246 第五节油膏嵌缝防水-------------------------------------------247 第六节隔热层-------------------------------------------------251 架空大阶砖(或混凝土预制块)座砌大阶砖隔热层现浇陶料混凝土第十二章外脚手架及施工升降机(钢井架)---------------------------25 5 第一节扣件式钢管脚手架----------------------------------------255 第二节竹木脚手架----------------------------------------------258 第三节门架式脚手架--------------------------------------------262 第四节施工升降机(钢井架)安装与拆除---------------------------266第一章总则1、《作业指导书》适用于一般工业与民用建筑施工工程,部分未列入本书一般施工工艺,施工时可按照有关专业规程或参考其他地区(企业)的有关规程,结合实际情况,制定相应的技术工艺准则,经分公司主任工程师审批后试行。
建筑装饰工程石板幕墙施工作业指导书一、适用范围:室内外墙、柱面石材干挂施工。
二、概述:石板幕墙是一种独立的围护结构体系,它是利用金属挂件将石材饰面板直接悬挂在主体结构上。
当主体结构为框架结构时,应先将专门设计独立的金属架体系悬挂在主体结构上,然后通过金属挂件将石材饰面板吊挂在金属骨架上。
三、施工工序:四、施工准备:石板幕墙的分格要满足建筑立面设计的要求,也要注意石板的尺寸和厚度应保证石板在各种荷载作用下的强度要求;同时分格尺寸应尽量符合建筑模数,尽量减少规格尺寸的数量,方便施工。
在结构设计中,不仅要对金属骨架体系的构件进行计算,对石材面板、金属挂件、锚固螺栓、联结焊缝等都应进行必要的计算,对所选用的锚固螺栓必须进行现场拉拔试验。
对改变原立面设计的装饰工程,必须经原设计单位进行主体结构强度验算合格后方可实施。
五、技术要求:a)预埋件安装:预埋件应在土建施工时埋设,幕墙施工前要根据该工程基准轴线和中线以及基准水平点对预埋件进行检查和校核,一般允许位置尺寸偏差为±20mm。
如有预埋件位置超差而无法使用或漏放时,根据实际情况提出选用膨胀螺栓的方案,并必须报设计单位审核批准,在现场做拉拔试验。
b)测量放线:i.由于土建施工允许误差较大,幕墙施工要求精度很高,所以不能依靠土建水平基准线,必须由基准轴线和水平点重新测量复核。
ii.按照设计在底层确定幕墙定位线和分格线位。
iii.用经纬仪或激光垂直仪将幕墙阳角和阴角线引上,并用固定在钢支架上的钢丝线作标志控制线。
iv.使用水平仪和标准钢卷尺等引出各层标高线。
v.确定好每个立面的中线。
vi.测量时应控制分配测量误差,不能使误差积累。
vii.测量放线应在风力不大于三级情况下进行,并要采取避风措施。
viii.放线定位后要对控制线定时校核,以确保幕墙垂直度和金属立柱位置的正确。
ix.所有外立面装饰工程应统一放基准线,并注意施工配合。
c)金属骨架的安装:i.根据施工放样图检查放线位置。
幕墙施工作业指导书说明在对岚山西站幕墙施工前,应根据该工程每一种幕墙的构造、每一道工序的施工工艺进行严格的技术交底,尤其是针对工程中的施工重点、施工难点,必须在施工前予以充分考虑和解决,保证幕墙安装符合设计图纸及国家规范要求,满足施工进度需要。
根据幕墙设计图纸,本工程幕墙可分为石材幕墙、玻璃幕墙、铝板幕墙等,由于预埋件施工工序存在于各种幕墙,其施工方法基本一致,仅是分格尺寸不同、部位不一样而已,因此,本节将单独阐述第一章预埋件(后置)施工作业指导书一、目的预埋件(后置)是幕墙与主体结构连接的构件之一,其制作、安装的质量好坏,直接影响到幕墙与主体结构的连接功能,也影响到幕墙施工的精度与外观质量的好坏,因此,预埋件(后置)的安装时幕墙施工的重要环节。
二、编制依据《建筑工程施工质量验收统一标准》 GB50300—2013 《建筑装饰装修工程施工及验收规范》 GB50210—2001三、预埋件(后置)施工流程1、预埋件施工流程:埋件测量放线点焊连接2、后置埋件施工流程:埋件测量放线后置部位打孔清理空洞安装药剂四、预埋件施工方案1、预埋作业之前工作1.1、预埋件施工图设计是依据被认可的幕墙立面分割图及结构布置图进行的。
1.2、预埋设计图在完成经业主确认后,转至业主或总包单位及工厂,以便工厂办理预埋件之采购作业,同时将预埋图三份送交加工单位。
1.3、加工单位收到预埋图及安装通知单(或工程合同)后,即开始办理预埋件加工。
1.4、预埋件运抵现场后,应会同监理单位进行检验,确认后才能进项安装。
2、预埋放样及施工方法2.1、预埋件的测量放线根据预埋件布置图,进行预埋件的测量放线。
当楼层之底板铺设完成后,侧面模板尚未施工前,即开始预埋件放样工作。
放样时若发现模板施工尺寸有误差时,及时提出并要求整改。
此项工作我单位将派专人跟进主体施工进度,避免漏埋、误埋,并做好测量记录。
2.2、预埋件安装预埋件是通过焊接钢筋与主体混凝土结构连接,预埋件的外侧面必须紧贴外侧模板,预埋件锚筋必须与主体钢筋点焊(绑扎)牢固,并注意与主体的防雷网电气连通,预埋件的允许误差严格控制,即标高≤±10mm,水平分格≤±20mm。
幕墙的整个施工作业指导书1.1工艺流程说明:工艺流程:熟悉图纸及技术交底→熟悉施工现场→寻准预埋铁件对准竖梁线→拉水平线控制水平高度及进深位置→点焊→检查→加焊→防腐→记录。
1.2 基本操作说明:1.2.1 熟悉图纸:了解前段工序的变化更改及设计变更。
1.2.2熟悉施工现场:施工现场的熟悉包括两方面的内容,一是对已施工工序质量的验收;二是对照图纸要求对下步工作的安排。
1.2.3寻准预埋铁件:预埋铁件的作用就是将连接件固定,使幕墙结构与主体砼结构连接起来。
故安装连接件时首先要寻找原预埋件,只有寻准了预埋件才能很准确地安装连接件。
1.2.4对照竖梁垂线:竖梁的中心线也是连接件的中心线,故在安装时要注意控制连接件的位置,其偏差小于2mm。
1.2.5拉水平线控制水平高低及进深尺寸。
虽然予埋铁件时已控制水平高度,但由于施工误差的影响,安装连接件时仍要拉水平线控制其水平及进深的位置以保证连接件的安装准确无误,方法参照前几道工序操作要求。
1.2.6点焊:在连接件三维空间定位确定准确后要进行连接件的临时固定即点焊。
点焊时每个焊接面点2~3点,要保证连接件不会脱落。
点焊时要两人同时进行,一人固定位置;另一人点焊,这样协调施工同时两人都要做好各种防护;点焊人员必须是有焊工技术操作证者,以保证点焊的质量。
1.2.7验收检查。
对初步固定的连接件按层次逐个检查施工质量,主要检查三维空间误差,一定要将误差控制在误差范围内。
三维空间误差工地施工控制范围为垂直误差小于2mm,水平误差小于2mm,进深误差小于3mm。
1.2.8加焊正式固定:对验收合格的连接件进行固定,即正式烧焊。
烧焊操作时要按照焊接的规格及操作规定进行,一般情况下连接件的两边都必须满焊。
1.2.9验收:对烧焊好的连接件,现场管理人员要对其进行逐个检查验收,对不合格处进行返工改进,直至达到要求为止。
1.2.10防腐:预埋铁件在模板拆除,凿除砼面层后进行过一次防腐处理,连接件在车间加工时亦进行过防腐处理,具体处理方法如下:(1)清理焊渣;(2)刷防锈漆;(3)刷保护面漆,有防火要求时要刷防火漆;2、竖梁定位放线工艺及技术方案幕墙构件的现场施工方法和技术措施详见:附件二、《玻璃、铝板幕墙安装作业指导书》2.1工艺流程说明:熟悉了解图纸要求,检查图纸是否有不清楚的地方,是否有弄不懂的问题→准备所有的工器具,做好准备工作→在施工现场找准所开线的位置→在关键层打水平线→寻找辅助层打水平线→找出竖梁放线定位点→将定位点加固→拉水平线→检查水平线的误差→调整误差→进行水平分割→复查水平分割的准确*→吊垂直线→检查垂直度→固定垂直线→检查所有放线的准确线→重点清查转角,变面位置的放线情况。
2.2 基本操作说明:2.2.1熟悉图纸的过程是对整个工程的了解,在施工前对施工面的图纸。
作出了全面了解,弄清整个位置的主导尺寸、转角、收口的处理方式,以及整个建筑设计的风格,并对整个施工组织设计有明确的认识,对施工进度的控制做到心中有数,同时根据实际情况编制切实可行的施工方法、方案。
2.2.2在正式施工前,要进行施工准备,准备的内容有:2.2.2.1人员准备。
人员准备括:人员结构、技术水平、新旧人员的搭配等情况。
2.2.2.2工器具准备。
在放线前对工器具的准备要检查是否缺什么、是否使用正常,仪器是否准确,误差是否在规定范围内。
2.2.2.3材料准备。
2.2.3在施工现场找准所开线的部位,并对其周围的环境进行了解,对照图纸将转角位、轴线位、变高高截面的位置一一对照,以保证放线时准确无误。
2.2.4选择好关键层,将关键层清理干净,防止杂物对开线的影响,在关键层找出关键点并固定好加固好此点,并对此点用水准仪抄平,以便按需要找水平线。
2.2.5根据幕墙施工需要,单纯在关键层打水平还不足以确定竖梁的定位,为了保证竖梁安装的误差在规定范围,在放线时还需要寻找一个辅助层打水平,以保证两点形成一根定位线,辅助层可以是一个或几个,视实际情况而定,一般情况下随楼层的层高面定,层数越多辅助层就越多,反之亦然。
2..2.6确定了关键层、辅助层,在关键层上寻找竖梁放线的定位点。
定位点一般在变面接口处、转角处,在平面幕墙较长时可以是在平面中间,但此时必须调准位置,保证线、面空间的统一。
关键点不低于两个,随着各立面变化的复杂程度和整个施工方案和设计形式而决定关键点的多少。
2.2.7 找出所有的定位点,对定位点调整固定。
对定位点的调整固定要求:2.2.7.1定位点误差必须足够小。
2.2.7.2所有固定点材料应无明显塑*变化。
2.2.7.3 固定必须牢固、稳定。
2.2.8复核水平度。
从定位点拉水平线,水平线用20#铁线拉直用花蓝螺栓紧仔细拉紧,铁线一定要拉紧,有时可采用多个花蓝紧仔拉紧的办法。
在拉水平线之前要求对水平度进行复核,误差一定要小于1 mm。
2.2.9在水平线拉好后,为防止出现误差,要求对拉好的水平线进行水平度复核,复核时一定要将铁线调至水平状态,必要时可在中间加辅助支点,以避免铁线下挠。
2.2.10进行水平分割:水平线拉好调整后,进行水平分割,进行水平分割前必须做好以下准备工作:(1)查看图纸分格;(2)明了分格线与定位轴线的关系;(3)找出定位轴线的准确位置;(4)准备了工具,同时对圈尺等测量仪器村进行调校;(5)确定分割起点的定位轴线。
整个准备工作做好后着手水平分割,一般三人同时进行,一人主尺;一人复尺;一人定位。
每次分割后都要进行复检。
2.2.11对水平分割的准确*的检查,在每次水平分割线分割完毕后都要求对此进行复查,方法有二种:(1)按原来的分割方法进行复尺,并按总长、分长复核闭合差。
(2)按相反方向复尺,并按总长、分长复核闭合差。
以上复查如出现分割误差大于2mm,则需要重新进行分割。
2.2.12水平分割确定后,我们就需要根据水平分割吊垂直线,吊垂直线时应注意:(1)固定好吊线支座;(2)每根线都在分割点上;(3)分割点必须准确无误;(4)吊线时必须先察看是否有排栅或其它东西档住;(5)所吊垂线代表一根竖梁的安装位置,这就要求我们对水平分割与所吊垂线必须完全吻合;(6)在风力>4级时不宜吊垂线;(7)吊线时,吊垂的重量根据情况可用重砝码的办法来减少风力对其的影响;(8)高层、超高层是采用经纬仪配合吊线。
吊垂线是一根一根的吊,同时用经纬仪进行辅助工作,如无外排栅的工程其垂直放线尽量使用经纬仪控制。
2.2.13 检查垂直度有:(1)经纬仪检查法:(2)水平辅助层定位点重合复检法;(3)自由复检法;①经纬仪检查是用经纬仪作为垂直验证,从所吊垂线中选择几个垂线用经纬仪进行复检,检查出误差要记录并寻拭原因进行调整这是一种最准确的办法;②水平辅助层法,通过查看辅助层分割点与定位层分割点是否重合来检查垂直吊线的准确*;③自由复检法任意选择一层作为检查层或选择一边区域进行复检具体方法参照①②得出误差后过去时行分析、记录、处理。
这是由于有时赶工,时间紧的情况下的应急办法,一般情况下不采取。
2.2.14固定垂直线,为了防止受外界力的影响在调整好的垂直线要进行固定;固定时固定稳、准,同时避免外界冲力对其的影响,同时,要注意对所放线的保护,有条件的对固定完毕的垂直线用经纬仪重新校正。
2.2.15至上道操作为止,放线部分的工作基本完成,随后将进入安装阶段,为保证安装阶段准确无误,对所放的线要进行全面验收复检;对不同区域进行互查,以保证不出错;保证其准确*是检查的重点,特别是转角位置的放线情况,由于转角位置玻璃分格位与竖梁分格位不在同一位置故放线时要注要换算同时要反复查对以防搞错。
3、竖梁安装工艺及技术方案幕墙构件的现场施工方法和技术措施详见:附件二、《玻璃、铝板幕墙安装作业指导书》3.1工艺操作流程:检查竖梁型号、规格→对号就位→套芯套固定梁下端→穿螺栓固定梁上端→三维方向调正。
3.2基本操作说明:3.2.1检查竖梁型号、规格:安装前先要熟悉图纸,同时要熟悉订料图,准确了解各部位使用何种竖梁,避免张冠李戴。
检查包括以下几个方面:①颜色是否正确,氧化膜是否合要求;②截面是否与设计的相符(包括截面高度、角度、壁厚等);③长度是否合要求(是否扣除15m m变形缝)。
3.2.2对号就位:按照作业计划将要安装的竖梁运送到指定位置,同时注意其表面的保护。
3.2.3竖梁安装一般由下而上进行,带芯套的一端朝上。
第一根竖梁按悬垂构件先固定上端,调正后固定下端;第二根竖染将下端对准第一根竖梁上端的芯套用力将第二根竖染套上,并保留15mm的伸缩缝,再吊线或对位安装梁上端,依此往上安装。
若采用吊船施工,可将吊船在施工范围内的竖梁同时自下而上安装完,再水平移动吊船安装另一段立面的竖梁。
3.2.4竖梁完装后,对照上步工序测量定位线,对三维方向进行初调,保持误差<1mm,待基本安装完后在下道工序中再进行全面调整。
4、横梁安装施工工艺及技术方案幕墙构件的现场施工方法和技术措施详见:附件二、《玻璃、铝板幕墙安装作业指导书》4.1工艺操作流程:施工准备→检查各材料质量→就位安装→检查。
4.2基本操作说明:4.2.1施工准备:在横梁安装前要做好的施工准备有:第一,资料准备。
要认清图纸,注意分清开启扇位置,不能将横梁装错;第二,是材料准备。
要准备好各种所需材料,清查各材料的规格数是否符合要求,施工人员要有各横梁应在那儿就位的观点;第三,人员准备;第四,施工段现场的清理,由于有可能出现因排栅等原因横梁不能正常安装的情况,故在施工前要进行清理工作;第五,对横梁进行包装,以防止脏物污染横梁。
4.2.2检查各种材料质量:在安装前要对所使用的材料质量进行合格检查,包括检查横梁是否已被破坏,冲口是否按要求冲口,同时所有冲口边是否有变形,是否有毛刺边等,如发现类似情况要将其清理后再进行安装。
4.2.3就位安装:横梁就位安装先找好位置,将横梁角码予置于横梁两端,再将横梁垫圈预置于横梁两端,用Ф6×80不锈钢螺栓穿过横梁角码,垫圈及竖梁,逐渐收紧不锈钢螺栓,同时注意,观察横梁角码的就位情况,调整好各配件的位置以保证横梁的安装质量。
4.2.4检查:横梁安装完成后要对横梁进行检查,主要查以下几个内容:各种横梁的就位是否有错,横梁与竖染接口是否吻合,横梁热圈是否规范整齐,横梁是否水平,横梁外侧面是否与竖梁外侧面同一平面上等。
5、玻璃安装施工工艺及技术方案幕墙构件的现场施工方法和技术措施详见:附件二、《玻璃、铝板幕墙安装作业指导书》5.1工艺操作流程:施工准备→检查验收玻璃板块→将玻璃板块按层次堆放→初安装→调整→固定→验收。
5.2基本操作说明:5.2.1施工准备:由于板块安装在整个幕墙安装中是最后的成品环节,在施工前要做好充分的准备工作。
