格构柱安装施工安全技术交底本次工程项目交底内容为地下一层区域支撑立柱以及塔吊基础采用钢格构柱插入钻孔灌注桩的形式,其中立柱24根,塔吊基础钢格构柱8根。
一、施工准备(1)施工前用全站仪、水准仪复核测量轴线水准基点和桩位,确定桩基施工顺序,制定专项施工方案及安全方案,确保桩位精确度,并报监理复核。
根据需要改动原设计位置的,需取得设计、监理等的同意后,方可执行。
(2)做好施工前与设计单位、甲方及质监部门对施工图纸的技术交底及安排技术交底。
(3)按照施工总平面布置图,做好场地排水系统工作。
(4)施工场地应事先平整,清除桩位处地上、地下一切障碍包括大块石、树根和生活垃圾等,场地低洼时应回填粘土,不得回填杂土,查清地下管线的位置及确定架空电线的位置高度,作好施工准备,以及供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等。
(5)施工机械、机具及临时设施施工准备就绪。
施工机械应进行编号,并对每台机械做好记录,钻机开钻之前应由监理工程师和项目部组织检查验收并经有资质的检测单位检测合格后方可施工。
(6)施工用型钢、钢筋、焊条等材料必须有产品合格证、出厂检验报告、进场复试报告等相关证件,并符合设计及规范要求。
钢筋笼分批制作,并经项目部及监理单位验收通过;(7)施工记录及资料每日应整理、复印完毕,每式四份,不迟于第二天中午前,报监理工程师及甲方工程师核签完毕。
二、施工要点及质量要求1、钢格构柱的制作(1)本工程的钢格构柱,采取现场加工制作的形式。
焊缝等级为三级。
(2)焊工应经过考试并取得合格证后方可从事焊接工作。
合格证应注明施焊条件、有效期限。
(3)采用E43焊条焊接,焊接时,不得使用药皮脱落或焊芯生锈的焊条和受潮结块的焊剂及已熔烧过的渣壳。
(4)施焊前,焊工应复查焊件接头质量和焊区的处理情况。
当不符合要求时,应经修整合格后方可施焊。
(5)对接接头、T形接头、角接接头、十字接头等对接焊缝及对接和角接组合焊缝,应在焊缝的两端设置引弧和引出板,其材质和坡口形式应与焊件相同。
承包单位:合同号:
监理单位:华铁工程咨询有限责任公司编号:
技术交底记录A3.12
承包单位:中铁一局集团有限公司合同号:
监理单位:华铁工程咨询有限责任公司编号:
技术交底记录A3.12
承包单位:中铁一局集团有限公司合同号:JSI-TJ-2011-007 监理单位:华铁工程咨询有限责任公司编号:
技术交底记录A3.12
承包单位:中铁一局集团有限公司合同号:JSI-TJ-2011-007 监理单位:华铁工程咨询有限责任公司编号:
技术交底记录A3.12
承包单位:中铁一局集团有限公司合同号:JSI-TJ-2011-007 监理单位:华铁工程咨询有限责任公司编号:
技术交底记录A3.12
承包单位:中铁一局集团有限公司合同号:JSI-TJ-2011-007 监理单位:华铁工程咨询有限责任公司编号:
技术交底记录A3.12
承包单位:中铁一局集团有限公司合同号:JSI-TJ-2011-007 监理单位:华铁工程咨询有限责任公司编号:
技术交底记录A3.12
承包单位:中铁一局集团有限公司合同号:JSI-TJ-2011-007 监理单位:华铁工程咨询有限责任公司编号:
技术交底记录A3.12
承包单位:中铁一局集团有限公司合同号:JSI-TJ-2011-007 监理单位:华铁工程咨询有限责任公司编号:
技术交底记录A3.12
承包单位:中铁一局集团有限公司合同号:JSI-TJ-2011-007 监理单位:华铁工程咨询有限责任公司编号:
技术交底记录A3.12
附件1:施工流程
-。

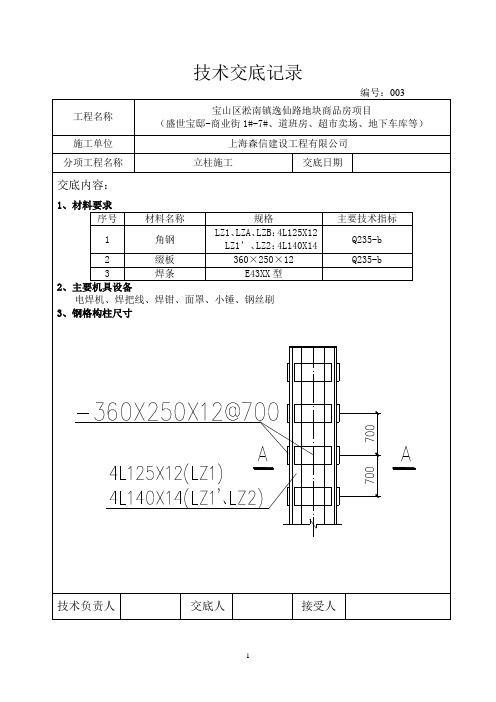

技术交底记录编号:003工程名称宝山区淞南镇逸仙路地块商品房项目(盛世宝邸-商业街1#-7#、道班房、超市卖场、地下车库等)施工单位上海森信建设工程有限公司分项工程名称立柱施工交底日期交底内容:1、材料要求序号材料名称规格主要技术指标1 角钢 LZ1、LZA、LZB:4L125X12LZ1’、LZ2:4L140X14Q235-b2 缀板360×250×12 Q235-b3 焊条E43XX型2、主要机具设备电焊机、焊把线、焊钳、面罩、小锤、钢丝刷3、钢格构柱尺寸技术负责人交底人接受人具体格构柱长度:编号立柱规格立柱底标高立柱顶标高根数立柱长度LZ1 390×390 -8.750 -1.500 82 7.25LZ1’390×390 -8.750 -1.500 10 7.25LZ2 390×390 -7.400 -1.500 13 5.90LZA 390×390 -8.100 -1.450 14 6.65LZB 390×390 -9.400 -1.450 3 7.954、施工工艺工艺流程:钻孔→清孔→下放钢筋笼→钢格柱吊放焊接→清孔→砼灌注施工方法:(1)立柱桩采用∅700钻孔灌注桩,具体施工流程参考钻孔灌注桩技术交底。
(2)格构柱制作①本工程采用E43XX型焊条,焊工应根据实际要求选择焊接电流、焊接速度、焊接电弧长度等。
②清理焊口:焊前检查组装间隙是否符合要求,定位焊是否牢固,焊缝四周不得有油污、锈物。
③焊接电流:根据焊件厚度、焊接层次、焊条型号、直径、焊工熟练程度等因素,选择适宜的焊接电流。
④焊接速度:要求等速焊,保证焊缝厚度、宽度均匀一致,从面罩中看溶池中铁水与溶渣保持等距(2~3mm)为宜。
⑤焊接电弧长度:根据焊条型号不同而确定,一般要求电弧长度稳定不变,酸性焊条一般为3~4mm,碱性焊条一般为2~3mm为宜。
⑥清渣:整条焊缝焊完后清除熔渣,经焊工自检确无问题后,方可转移地点继续焊接。
立柱安全技术交底1. 背景立柱是建筑物中一种非常重要的结构元件。
它在建筑物的承重结构中扮演着重要的角色,能够支撑建筑物的重量,以及抵御外部环境风、雨、雪等因素的影响。
因此,立柱的安全性显得尤为重要。
本文将针对立柱建设中常见的安全问题进行交底,旨在有效提高建筑工程施工单位及相关从业人员在立柱建设中的安全意识,保障施工和使用过程中的安全。
2. 立柱的选材① 材料的选择通常立柱主要由混凝土、木材和钢材等材料制成。
(1)混凝土立柱:混凝土立柱的优点是具有良好的耐火和防腐蚀性,而且耐久性较高,可以更长时间保持其承重能力。
但需要注意混凝土的品质和配比,以确保混凝土质量符合要求。
(2)木材立柱:木材立柱比较常见,特别是在小型建筑物中。
木材具有较好的可塑性,造型也更加灵活,而且重量轻,加工方便。
但是,木材存在易腐、易变形等缺点,其使用寿命相对较短。
(3)钢材立柱:钢材立柱具有高强度、耐久性好等优点。
但需要注意钢材的质量和制造标准,以及焊接、连接等细节方面的操作。
② 立柱的规格建筑物内立柱的规格一般由设计单位规定。
需要事先计算立柱的受力情况,并根据要求选用适当的材料和规格,以确保立柱能够满足承重要求和安全要求。
3. 立柱施工中的安全要求以下是立柱施工中需要特别注意的安全要求:① 建立安全标志在立柱施工时,需要根据实际情况制定安全措施并在现场建立必要的安全标志,以提醒施工人员注意安全。
例如,可以在危险的施工区域设置“警示牌”,或者在立柱的施工过程中设置安全警戒线,保持人员等合理安全距离。
② 上下层接替在多层建筑物中,使用塔吊等设备进行立柱施工时,施工人员需要特别注意上下层之间的接替工作。
在吊装或者安装立柱时,需要保证上下层立柱之间的接口稳定,避免出现塌方等意外情况。
③ 安全操作在立柱施工中,需要严格按照操作规程进行操作,遵循操作步骤,保持正确的操作姿势和操作方法,确保无误操作,杜绝人为错误导致的安全事故发生。
④ 安全检查在立柱施工中,需要定期进行安全检查,发现并及时处理问题。
技术交底
技术交底
技术交底
技术交底
技术交底
技术交底
技术交底
主送单位技术科日期
工程名称施工图号
图4-3 预埋钢板示意图
4.6混凝土浇筑
(1)混凝土浇筑前的准备工作
混凝土浇筑前应将模板内的杂物和钢筋上的油污等清除干净;当模板有缝隙和孔洞时,应予堵塞,不得漏浆。
①明确结构分层分块的浇筑顺序和钢筋的预埋及混凝土保护层厚度的控制措施。
技术交底
技术交底
技术交底
主送单位技术科日期
工程名称施工图号
图4-4 冠梁混凝土浇筑示意图
4.6混凝土养护
(1)混凝土浇筑完成后,12h内必须覆盖和洒水,直至规定养护时间。
操作时不得使混凝土受到污染和损伤。
(2)当工地昼夜平均气温3d低于+5℃或最低气温低于-3℃时,应采取冬期施工措施。
当工地昼夜平均气温高于30℃时,应采取夏期施工措施。
(3)混凝土养护用水除不溶物、可溶物可不作要求外,其他质量要求应与拌和水一致。
(4)混凝土养护期间,混凝土内部最高温度不宜超过60℃,混凝土内部温度与表面温度之差、表面温度与环境温度之差不宜大于15℃,养护用水温度与混凝土表面温度之差不得大于15℃。
技术交底
技术交底
技术交底。
钢筋工安全技术交底内容一、安全常识1、进入施工现场必须戴好安全帽,高空作业系好安全带,正确使用个人劳动防护用具,操作人员必须身体健康。
2、施工现场作业人员严禁酒后上岗,疲劳作业、带病作业。
3、进入施工现场必须遵守施工现场安全管理制度,严禁违章指挥,违章作业,施工人员对违章指挥有拒绝权;做到四不伤害:不伤害自己,不伤害他人,不被他人伤害,保护他人不受伤害。
二、钢筋制作1、钢材半成品等,应按规格,品种分别码放整齐达到一头齐,每种都有标牌。
2、制作场要平整,钢筋加工机械按工序传递安装牢固,工作台要稳固,防护罩齐全。
3、拉直钢筋,安全防护是大事,卡头要牢,地锚要坚实。
在拉筋区域2米内禁止有行人。
4、多人合运钢筋,起落转停动作要一致,人工上下传递不得在一道垂直线上,防止散落伤人。
一、钢筋绑扎:1、在高空、深坑绑扎钢筋和安装半成品料时,必须搭设工作段后,上人要走坡道。
2、绑扎立柱、墙体钢筋时不得在绑好的钢筋骨架上攀登上下,在4米以上柱墙体要搭设临时作业台,临时支撑,防止倾倒伤人。
3、绑扎基础钢筋时应按施工设计规定摆放钢筋支撑不得任意减少。
施工马凳及时放置,不得踩踏钢筋造成移位。
施工时注意脚下安全。
4、绑扎外墙边柱要加强外挂架临边防护。
5、钢筋骨架起落时,下方不准行走站人。
二、钢筋机械:1、切断机待运转正常后方可断料手与刀口距离不得少于15CM。
2、切长料时,操作配合好动作一致,切短料时,不得用手垂直接送取料。
3、切断机旁要设料台,严禁在运转中清理刀口附近的料头。
4、弯曲机要紧贴档板,注意回转方向,弯长料要有专人配合,防止碰伤他人。
5、对焊机,要设在干燥、平整、接地可靠、线绝缘良好的场地上。
6、作业时要戴好个人防护用品,站在操作台上,工作棚要防火,周围无易燃物,并备有防火用具。
7、冷却水管要保持畅通,定期检修,铜头成品码放整齐。
交底人: 被交底人:项目部:年月日。
技术交底书表格编号1
1310
项目名称中铁十局青连铁路工程项目经理部五分部
第 1 页
共 3 页工程名称新建青岛至连云港铁路ZQ-1标风河特大桥工程
设计文件图号
《青连施桥-13》、《铁路桥涵工程施工质量验收标准》TB10415-2003、《铁路混凝
土工程施工质量验收标准》TB10424-2010、施工部位胶南牵出线大桥S329连续梁防护棚基础
交底日期2015.10.1
技术交底内容:
1、技术交底范围;胶南牵出线大桥8-9#墩跨329省道部位
2、设计情况;钢立柱基础采用选用宽度为3m,高度为0.6m 的C30混凝土条形基础,基础总长均为9m,基础底位于二长花岗岩上,中间基础下地基承载力要求达到300kPa 以上。
3、施工工艺;
1、根据桥位实际情况,对条形基础四角放样,然后对地基进行处理,使地基承载力达到300KPa。
若地质良好,则在原地面上整平压实,若原地基地质较差,则采用换填,换填料为碎石,换填深度不小于30cm。
并用震动性压路机来回碾压,碾压密实。
3、在处理后的地基上做不小于60cm的C30混凝土基础,内设3层直径16mm钢筋网,纵横向间距均不大于15cm,等间分布。
4、预埋地脚螺栓及钢板,每块钢板预埋不少于8个螺丝,等间分布。
5、浇筑混凝土时,需用振捣棒振捣密实,混凝土面需达到技术交予高程。
6、钢立柱吊装。
7、横向钢立柱之间采用槽钢连接
4、质量标准;
1、条形基础尺寸允许偏差为±50mm。
2、预埋钢板顶面高程允许偏差为±5mm。
3、钢立柱中心轴线偏位允许偏差10mm。
