工程竣工验收与竣工备案流程组织
- 格式:pdf
- 大小:1.67 MB
- 文档页数:191
3.5竣工验收、竣工资料和竣工备案管理竣工资料由总承包按业主和城建档案馆归档要求制定统一目录,各专业分包单位按照总承包总体安排做好各项资料整理工作,最后再由总承包进行审核、汇总。
3.5.1竣工验收内容工程竣工验收是指建设工程依照国家有关法律、法规及工程建设规范、标准的规定,已经全部完成工程设计要求和合同约定的各项内容,并取得政府有关主管部门(或其委托机构)出具的工程质量、消防、规划、环保、城建档案等验收文件或准许使用文件后,由建设单位组织勘察、设计、施工、监理等单位和其它有关方面的专家进行工程验收,对工程实物及技术资料进行全面检查。
各专业分包单位在工程设计和合同约定的各项内容完成后,在十五个工作日内提供完整的一套竣工资料给总承包项目部检查,符合档案馆及代建单位要求后提交给监理公司审查。
并由监理公司组织进行分部工程验收,待验收完成后并入总体工程竣工验收中一并交工。
3.5.2竣工验收程序插入竣工资料验收流程图3.5.3竣工验收组织1、单位(子单位)工程按照设计文件、合同约定完工后,施工单位自行进行施工质量检查并整理工程施工技术管理资料,送质监机构抽查。
2、施工单位在收到质监机构抽查意见书面通知后符合质量验收条件的,填写《工程质量验收申请表》,经工程监理单位审核后,向建设单位申请办理工程验收手续。
3、监理单位在工程质量验收前整理完整的质量监理资料,并对所监理工程的质量进行评估,编写《工程质量评估报告》并提交给建设单位。
4、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并向建设单位提交《质量检查报告》。
5、建设单位在收到上述各有关单位资料和报告后,对签合工程质量验收要求的工程,组织勘察、设计、施工、监理等单位和其它有关方面的专家组成质量验收组,制定验收方案。
并将验收组成员名单、验收方案等内容的工程质量验收计划书送交质监机构。
6、验收组听取建设、勘察、设计、施工、监理等单位的关于工程履行合同情况和在工程建设中各个环节执行法律、法规和工程建设强制性标准情况的汇报。

建设工程竣工验收备案制度是我国建设领域的一项重要制度,旨在确保建设工程的质量、安全、环保等要求得到有效落实,保障人民群众的利益和生命财产安全。
本文将从竣工验收备案制度的定义、意义、内容、流程等方面进行详细阐述。
一、竣工验收备案制度的定义竣工验收备案制度是指建设单位在建设工程竣工验收合格之日起,按照相关法律法规和规定,将建设工程竣工验收报告和相关认可文件或者准许使用文件报建设行政部门或者其他有关部门备案的制度。
二、竣工验收备案制度的意义1. 保障工程质量:竣工验收备案制度要求建设单位在工程竣工验收合格后进行备案,确保建设工程的质量符合国家标准和规定要求。
2. 维护人民群众利益:竣工验收备案制度有助于保障人民群众的利益和生命财产安全,防止不合格的建设工程投入使用。
3. 加强政府监管:竣工验收备案制度明确了建设单位的法定义务,有助于政府相关部门加强对建设领域的监管,规范建设市场秩序。
4. 促进诚信体系建设:竣工验收备案制度要求建设单位如实提交相关文件,有助于建立健全建设领域的诚信体系,提高市场主体的诚信意识。
三、竣工验收备案制度的内容1. 备案材料:建设单位需要提交的备案材料包括建设工程竣工验收报告、规划、公安消防、环保等部门出具的认可文件或者准许使用文件等。
2. 备案时间:建设单位应当自建设工程竣工验收合格之日起15日内进行备案。
3. 备案部门:建设单位应当向工程所在地的县级以上地方人民政府建设主管部门或者其他有关部门备案。
4. 备案方式:建设单位可以采用网上提交备案材料的方式,方便快捷地完成备案手续。
四、竣工验收备案制度的流程1. 建设单位组织竣工验收:建设单位完成建设工程后,应当组织专家进行竣工验收,确保工程质量符合国家标准和规定要求。
2. 提交备案材料:建设单位在竣工验收合格之日起15日内,将所需的备案材料提交给工程所在地的县级以上地方人民政府建设主管部门或者其他有关部门。
3. 备案部门审核:备案部门对建设单位提交的备案材料进行审核,确保材料的齐全、真实、有效。
竣工验收备案管理流程
竣工验收备案是建筑工程完工后必须进行的程序,其管理流程
通常包括以下几个主要环节:
1. 竣工验收申请,施工单位在工程完成后,向相关主管部门提
交竣工验收申请,申请中应包括施工单位的基本信息、工程概况、
竣工图纸等相关资料。
2. 现场验收,主管部门安排相关技术人员对工程进行现场验收,包括建筑结构、消防设施、给排水系统、电气设备等方面的检查,
确保工程符合相关的建筑技术标准和规范要求。
3. 资料审核,主管部门对施工单位提交的竣工验收资料进行审核,包括竣工图纸、质量检测报告、安全鉴定报告等相关资料的完
整性和合规性。
4. 合格证书颁发,经过现场验收和资料审核合格后,主管部门
颁发竣工验收合格证书,确认工程符合相关标准和规范要求,具备
正常使用条件。
5. 备案登记,主管部门将竣工验收合格的工程进行备案登记,包括工程基本信息、验收合格证书、竣工图纸等相关资料的归档管理,以备日后查阅和管理。
整个竣工验收备案管理流程需要严格按照相关法律法规和标准要求进行操作,确保工程质量和安全,保障建筑物的正常使用和管理。
同时,施工单位需要配合主管部门的工作,提供真实、准确的相关资料,以便顺利完成竣工验收备案程序。

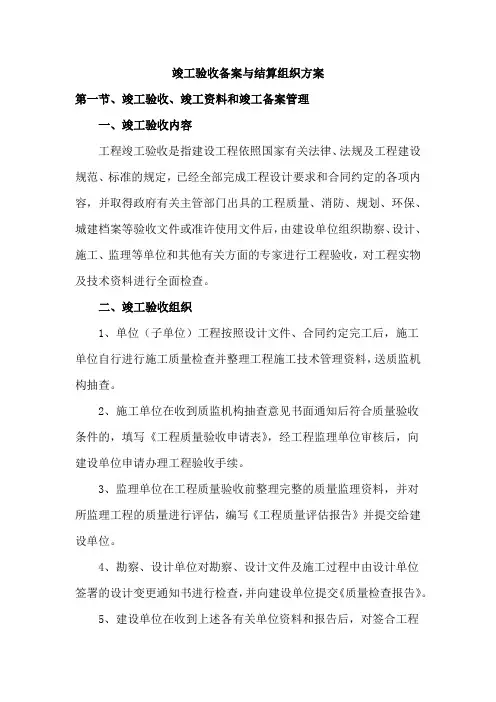

竣工验收备案与结算组织方案第一节、竣工验收、竣工资料和竣工备案管理一、竣工验收内容工程竣工验收是指建设工程依照国家有关法律、法规及工程建设规范、标准的规定,已经全部完成工程设计要求和合同约定的各项内容,并取得政府有关主管部门出具的工程质量、消防、规划、环保、城建档案等验收文件或准许使用文件后,由建设单位组织勘察、设计、施工、监理等单位和其他有关方面的专家进行工程验收,对工程实物及技术资料进行全面检查。
二、竣工验收组织1、单位(子单位)工程按照设计文件、合同约定完工后,施工单位自行进行施工质量检查并整理工程施工技术管理资料,送质监机构抽查。
2、施工单位在收到质监机构抽查意见书面通知后符合质量验收条件的,填写《工程质量验收申请表》,经工程监理单位审核后,向建设单位申请办理工程验收手续。
3、监理单位在工程质量验收前整理完整的质量监理资料,并对所监理工程的质量进行评估,编写《工程质量评估报告》并提交给建设单位。
4、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并向建设单位提交《质量检查报告》。
5、建设单位在收到上述各有关单位资料和报告后,对签合工程质量验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成质量验收组,制定验收方案。
并将验收组成员名单、验收方案等内容的工程质量验收计划书送交质监机构。
6、验收组听取建设、勘察、设计、施工、监理等单位的关于工程履行合同情况和在工程建设中各个环节执行法律、法规和工程建设强制性标准情况的汇报。
7、验收组审阅建设、勘察、设计、施工、监理单位的工程档案资料。
8、实地查验工程质量。
9、验收组对工程勘察、设计、施工质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程质量验收意见。
并向负责该工程质量监督的质监机构提交单位(子单位)工程质量验收记录。
三、竣工验收资料1、整理目标工程资料完整准确系统,满足业主和城建档案馆归档要求,工程施工质量一次验收合格。
建筑工程竣工验收流程/程序/必备条件/备案一、竣工验收流程“十步走”1、施工单位自检评定单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。
2、监理单位提交《工程质量评估报告》监理单位收到《工程验收报告》后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交《工程质量评估报告》,该报告应经总监及监理单位负责人审核、签字。
3、勘察、设计单位提出《质量检查报告》勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面《质量检查报告》,该报告应经项目负责人及单位负责人审核、签字。
4、建设(监理)单位组织初验建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收。
各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况。
初验合格后,由施工单位向建设单位提交《工程竣工报告》。
5、建设单位组成验收组、确定验收方案建设单位收到《工程竣工报告》后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案。
6、施工单位提交工程技术资料施工单位提前七天将完整的工程技术资料交质监部门检查。
7、竣工验收建设单位主持竣工验收会议,组织验收各方对工程质量进行检查。
如有质量问题提出整改意见。
监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督。
8、施工单位按验收意见进行整改施工单位按照验收各方提出的整改意见及《责令整改通知书》进行整改,整改完毕后,写出《整改报告》,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查。
9、工程验收合格对不合格工程,按《建筑工程施工质量验收统一标准》和其它验收规范的要求整改完后,重新验收,直至合格。
10、验收备案验收合格后五日内,监督机构将监督报告送县住建委。
工程竣工验收竣工备案流程组织培训讲义工程竣工验收是指在工程完工后进行的技术性检验和评定的过程,是确保工程质量符合规定标准的重要环节。
竣工备案则是将工程竣工验收合格的结果进行备案登记,以便日后监管和管理。
为了组织好工程竣工验收和备案的流程,需要对相关人员进行培训和讲解。
以下是针对工程竣工验收和备案流程组织培训的讲义:一、培训目的和背景1.1培训目的:通过本次培训,使培训对象全面了解工程竣工验收和备案的流程、标准和要求,提高其工作质量和效率。
1.2培训背景:为了规范工程竣工验收和备案工作,提高工程质量,确保工程安全和可持续发展,特别进行本次培训。
二、培训内容2.1工程竣工验收流程2.1.1准备工作:包括准备验收文件、召集验收组成员、安排验收时间等。
2.1.2实地检查:对工程进行实地检查,包括项目基本情况、施工质量、材料设备、工程验收标准等方面。
2.1.3验收报告:根据实地检查情况,编制验收报告,详细记录工程质量、不符合项以及改进措施等。
2.1.4验收意见:验收组根据验收报告形成验收意见,包括通过、不通过、条件通过等。
2.1.5签署文件:由相关责任人签署工程竣工验收报告和备案登记表。
2.1.6备案登记:将工程竣工验收报告和备案登记表报送相关管理部门,完成备案登记。
2.2竣工备案流程2.2.1准备备案文件:包括备案申请书、施工图纸、工程验收报告等。
2.2.2填写备案表格:根据备案文件,填写备案登记表,包括工程名称、设计单位、施工单位等必要信息。
2.2.3提交备案申请:将备案文件和备案登记表提交给相关管理部门。
2.2.4审核备案申请:相关管理部门对备案申请进行审核,包括工程质量、验收报告等方面。
2.2.5完成备案登记:相关管理部门审核通过后,进行备案登记。
三、培训重点和难点3.1培训重点:着重介绍工程竣工验收和备案的流程和要点,强调工程质量的重要性和验收标准的执行。
3.2培训难点:培训对象对工程竣工验收和备案的流程和要求了解不深入,对相关管理文件和标准不熟悉,需要通过讲解和案例分析加以突破。

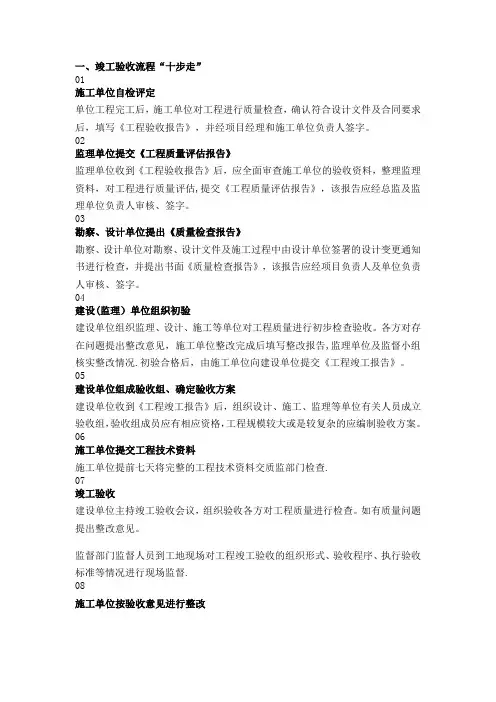

一、竣工验收流程“十步走”01施工单位自检评定单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。
02监理单位提交《工程质量评估报告》监理单位收到《工程验收报告》后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交《工程质量评估报告》,该报告应经总监及监理单位负责人审核、签字。
03勘察、设计单位提出《质量检查报告》勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面《质量检查报告》,该报告应经项目负责人及单位负责人审核、签字。
04建设(监理)单位组织初验建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收。
各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况.初验合格后,由施工单位向建设单位提交《工程竣工报告》。
05建设单位组成验收组、确定验收方案建设单位收到《工程竣工报告》后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案。
06施工单位提交工程技术资料施工单位提前七天将完整的工程技术资料交质监部门检查.07竣工验收建设单位主持竣工验收会议,组织验收各方对工程质量进行检查。
如有质量问题提出整改意见。
监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督.08施工单位按验收意见进行整改施工单位按照验收各方提出的整改意见及《责令整改通知书》进行整改,整改完毕后,写出《整改报告》,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查。
09工程验收合格对不合格工程,按《建筑工程施工质量验收统一标准》和其它验收规范的要求整改完后,重新验收,直至合格。
10验收备案验收合格后五日内,监督机构将监督报告送县住建委。
建设工程中的工程验收与竣工备案流程一、引言建设工程验收与竣工备案是建设工程质量管理的重要环节,是确保工程质量符合相关标准和规范的必要步骤。
本文将介绍建设工程中的验收与备案流程,并探讨其中的关键步骤和注意事项。
二、工程验收的基本概念与作用工程验收是指在建设工程完工并具备使用条件后,由业主或相关单位组织专门的验收人员对工程进行检查、测量、试验等工作,以确定工程是否符合合同要求、设计规范和质量标准。
其主要作用包括:1. 确保工程质量符合法律法规以及合同要求;2. 验收结果作为竣工资料的重要依据,用于评定设计、施工单位的业绩;3. 为工程移交运营、维护提供必要条件。
三、工程验收的主要步骤1. 准备工作在进行工程验收前,需要做好充分的准备工作,包括收集和整理相关合同文件、设计图纸、工程变更通知书等;组织验收人员,明确各人员的职责和任务;准备验收所需的仪器设备。
2. 现场检查验收人员首先进行现场检查,检查工程结构是否牢固,施工工艺是否符合要求,各项设备履约情况等。
同时,验收人员要查看工程的质量记录,如焊接记录、混凝土配合比等,以核实工程质量。
3. 相关试验根据工程特点和合同要求,进行必要的试验工作。
例如,针对公路工程,可以进行路面平整度检测、压实度试验等;对于房屋建筑工程,可以进行地基承载力试验、墙体平整度检测等。
4. 技术论证与评审根据验收结果,进行技术论证与评审。
即将实际验收情况与设计文件进行对比,如存在不符合要求的情况,需要进行再次评审,确定是否合规。
5. 验收报告与意见根据验收结果,编写验收报告,并提出相关的验收意见。
验收报告应包括验收的基本情况、发现的问题及整改要求等内容。
四、竣工备案流程1. 准备备案资料业主或相关单位应准备好竣工备案所需的资料,包括工程质量报告、竣工图纸、验收报告、相关试验报告、施工单位资质证书等。
2. 提交备案申请将准备好的备案资料提交给建设工程所在地的相关部门,填写并提交备案申请表。
