竣工验收备案与结算组织方案第一节、竣工验收、竣工资料和竣工备案管理一、竣工验收内容工程竣工验收是指建设工程依照国家有关法律、法规及工程建设规范、标准的规定,已经全部完成工程设计要求和合同约定的各项内容,并取得政府有关主管部门出具的工程质量、消防、规划、环保、城建档案等验收文件或准许使用文件后,由建设单位组织勘察、设计、施工、监理等单位和其他有关方面的专家进行工程验收,对工程实物及技术资料进行全面检查。
二、竣工验收组织1、单位(子单位)工程按照设计文件、合同约定完工后,施工单位自行进行施工质量检查并整理工程施工技术管理资料,送质监机构抽查。
2、施工单位在收到质监机构抽查意见书面通知后符合质量验收条件的,填写《工程质量验收申请表》,经工程监理单位审核后,向建设单位申请办理工程验收手续。
3、监理单位在工程质量验收前整理完整的质量监理资料,并对所监理工程的质量进行评估,编写《工程质量评估报告》并提交给建设单位。
4、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并向建设单位提交《质量检查报告》。
5、建设单位在收到上述各有关单位资料和报告后,对签合工程质量验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成质量验收组,制定验收方案。
并将验收组成员名单、验收方案等内容的工程质量验收计划书送交质监机构。
6、验收组听取建设、勘察、设计、施工、监理等单位的关于工程履行合同情况和在工程建设中各个环节执行法律、法规和工程建设强制性标准情况的汇报。
7、验收组审阅建设、勘察、设计、施工、监理单位的工程档案资料。
8、实地查验工程质量。
9、验收组对工程勘察、设计、施工质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程质量验收意见。
并向负责该工程质量监督的质监机构提交单位(子单位)工程质量验收记录。
三、竣工验收资料1、整理目标工程资料完整准确系统,满足业主和城建档案馆归档要求,工程施工质量一次验收合格。
工程竣工验收备案制度工程竣工验收备案制度是指建设工程在竣工验收合格后,由建设单位向有关部门提交相关材料,进行备案登记的一种管理制度。
这一制度的实施,有助于提高工程建设的质量,保障工程的安全使用,同时也有利于政府部门对工程建设的监督和管理。
我们来看看工程竣工验收备案制度的主要流程。
一般来说,工程竣工验收备案制度的流程包括以下几个步骤:施工单位完成工程建设后,进行自检,确保工程质量符合设计要求和施工规范;建设单位组织专家进行工程竣工验收,验收合格后,出具工程竣工验收报告;建设单位将工程竣工验收报告和其他相关材料提交给有关部门,进行备案登记;有关部门对提交的材料进行审核,确认无误后,完成工程竣工验收备案。
我们再来看看工程竣工验收备案制度的主要要求。
一般来说,工程竣工验收备案制度的要求主要包括以下几点:一是工程必须按照设计要求和施工规范完成,确保工程质量;二是工程竣工验收必须由建设单位组织,验收专家组应由具有相关专业知识和经验的专家组成;三是工程竣工验收报告应详细记录工程的施工过程和验收结果,以便日后查阅;四是建设单位应将工程竣工验收报告和其他相关材料及时提交给有关部门,进行备案登记。
工程竣工验收备案制度是一种有效的工程管理手段,它的实施有助于提高工程建设的质量,保障工程的安全使用,同时也有利于政府部门对工程建设的监督和管理。
因此,我们应该认真执行工程竣工验收备案制度,确保每一个工程项目都能达到预期的质量标准,为社会的发展做出贡献。
在未来,我们期待看到工程竣工验收备案制度在更多的工程项目中得到应用,为我们的工程建设提供更加坚实的保障。
同时,我们也期待看到工程竣工验收备案制度在实践中不断完善,更好地服务于工程建设,服务于社会的发展。
东莞市房屋建筑工程和市政基础设施工程竣工验收及备案流程图一、工程竣工,为验收作准备1、施工单位进行自查质量,自评质量等级。
2、施工单位填写《工程竣工验收申请表》向建设单位提出工程竣工验收;如实行监理的,先提交监理单位核查再报建设单位。
3、施工、监理单位填写《分部工程质量评定表》、《质量保证资料检查表》、《单位工程观感质量评定表》、《单位工程质量综合评定表》。
4、监理单位向建设单位作《工程质量评估报告》。
5、勘察、设计单位提出质量检查报告提交建设单位。
6、建设单位提请规划、公安消防、环保等部门进行专项验收。
7、建设单位应在竣工验收15个工作日前向质监机构提交验收组人员名单、验收方案连同工程技术资料和《工程竣工验收条件审核表》。
质监机构应在7个工作日内审查完毕。
二、建设单位组织勘察、设计、施工、监理单位进行工程竣工验收1、工程已具备下列条件和文件方可组织竣工验收:1)、已完成工程设计和合同约定的各项内容;2)、《工程竣工验收申请表》;3)、《工程质量评估报告》;4)、勘察、设计文件质量检查报告;5)、完整的技术档案和施工管理资料;6)工程使用的主要建筑材料、建筑构配件、设备的出厂合格证和进行试验报告;7)、建设单位已按合同约定支付工程款;8)、施工单位签署的《工程质量保修书》;9)、市政基础设施的有关质量检测和功能性试验资料;10)、规划部门出具的规划验收许可文件;11)、公安消防、环保部门分别出具的验收文件或者准许使用文件;12)、建设行政主管部门及其委托的质监机构等部门责令整改的问题已全部整改完成;13)、建设工程施工安全评价论。
2、由建设单位组织勘察、设计、施工、监理等有关单位人员组成验收组进行工程竣工验收。
3、质监机构对工程竣工验收的有关资料、组织形式、验收程序、执行验收标准等情况实施现场监督。
三、工程竣工验收备案1、建设单位于工程竣工验收之日起15个工作日内向备案机关提交下列文件:1)、工程竣工验收报告(一式六份);2)、工程竣工验收备案表(一式六份);3)、工程竣工验收申请表;4)、房屋建筑工程质量保修书;5)、施工许可证;6)、施工图设计文件审查批准书(已审图的);7)、工程质量评估报告(监理公司);8)、勘察质量检查报告(勘察单位);9)、设计文件质量检查报告(设计单位);10)、规划验收许可文件(规划部门);11)、消防验收文件或准许使用文件;12)、环保验收文件或准许使用文件;13)商品住宅还应当提交《住宅质量保证书》和《住宅使用说明书》;14)备案机关认为需要提交的基他文件。

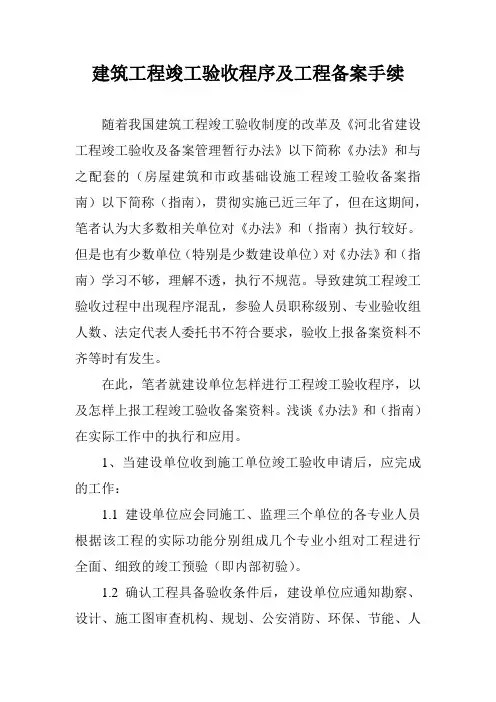

建筑工程竣工验收程序及工程备案手续随着我国建筑工程竣工验收制度的改革及《河北省建设工程竣工验收及备案管理暂行办法》以下简称《办法》和与之配套的(房屋建筑和市政基础设施工程竣工验收备案指南)以下简称(指南),贯彻实施已近三年了,但在这期间,笔者认为大多数相关单位对《办法》和(指南)执行较好。
但是也有少数单位(特别是少数建设单位)对《办法》和(指南)学习不够,理解不透,执行不规范。
导致建筑工程竣工验收过程中出现程序混乱,参验人员职称级别、专业验收组人数、法定代表人委托书不符合要求,验收上报备案资料不齐等时有发生。
在此,笔者就建设单位怎样进行工程竣工验收程序,以及怎样上报工程竣工验收备案资料。
浅谈《办法》和(指南)在实际工作中的执行和应用。
1、当建设单位收到施工单位竣工验收申请后,应完成的工作:1.1建设单位应会同施工、监理三个单位的各专业人员根据该工程的实际功能分别组成几个专业小组对工程进行全面、细致的竣工预验(即内部初验)。
1.2确认工程具备验收条件后,建设单位应通知勘察、设计、施工图审查机构、规划、公安消防、环保、节能、人防、电梯、档案、监理、施工等部门,对竣工项目进行专项检查,并写出各自的专项检查合格报告或准许使用文件。
1.3组成工程竣工验收委员会,并确定各专业验收组组长及组员名单。
1.3.1验收委员会设主任一名,由建设单位法定代表人或持有法定代表人委托书的被委托人担任。
1.3.2设付主任一名,由主任任命,该职务由建设单位派驻施工现场代表或该工程的总监担任为宜。
1.3.3笔者认为还应设工作人员一名,负责会议签到、会议纪录和各种文件签字的传递和收集工作。
1.3.4验收委员会不应少于6人,分别由持有单位法定代表人委托书的建设、勘察、设计、施工、监理、施工图审查机构等单位的被委托人担任。
1.3.5根据所验工程的功能确定各专业验收组组长及组员,一般工程不应少于三个专业验收组(土建、水暖、电气)。
a、各专业验收组组长:宜在建设、设计、监理单位由主任任命产生。
工程竣工验收竣工备案流程组织培训讲义工程竣工验收是指在工程完工后进行的技术性检验和评定的过程,是确保工程质量符合规定标准的重要环节。
竣工备案则是将工程竣工验收合格的结果进行备案登记,以便日后监管和管理。
为了组织好工程竣工验收和备案的流程,需要对相关人员进行培训和讲解。
以下是针对工程竣工验收和备案流程组织培训的讲义:一、培训目的和背景1.1培训目的:通过本次培训,使培训对象全面了解工程竣工验收和备案的流程、标准和要求,提高其工作质量和效率。
1.2培训背景:为了规范工程竣工验收和备案工作,提高工程质量,确保工程安全和可持续发展,特别进行本次培训。
二、培训内容2.1工程竣工验收流程2.1.1准备工作:包括准备验收文件、召集验收组成员、安排验收时间等。
2.1.2实地检查:对工程进行实地检查,包括项目基本情况、施工质量、材料设备、工程验收标准等方面。
2.1.3验收报告:根据实地检查情况,编制验收报告,详细记录工程质量、不符合项以及改进措施等。
2.1.4验收意见:验收组根据验收报告形成验收意见,包括通过、不通过、条件通过等。
2.1.5签署文件:由相关责任人签署工程竣工验收报告和备案登记表。
2.1.6备案登记:将工程竣工验收报告和备案登记表报送相关管理部门,完成备案登记。
2.2竣工备案流程2.2.1准备备案文件:包括备案申请书、施工图纸、工程验收报告等。
2.2.2填写备案表格:根据备案文件,填写备案登记表,包括工程名称、设计单位、施工单位等必要信息。
2.2.3提交备案申请:将备案文件和备案登记表提交给相关管理部门。
2.2.4审核备案申请:相关管理部门对备案申请进行审核,包括工程质量、验收报告等方面。
2.2.5完成备案登记:相关管理部门审核通过后,进行备案登记。
三、培训重点和难点3.1培训重点:着重介绍工程竣工验收和备案的流程和要点,强调工程质量的重要性和验收标准的执行。
3.2培训难点:培训对象对工程竣工验收和备案的流程和要求了解不深入,对相关管理文件和标准不熟悉,需要通过讲解和案例分析加以突破。
建设工程竣工验收备案一、办理依据:1、《房屋建筑工程和市政基础设施工程验收备案管理暂行办法》(建设部第78号令);2、《关于进一步精简工程质量监督登记和竣工备案文件资料的通知》(青建质监字[2002]22号)。
二、办理流程:1、申报单位在工程竣工验收合格之日起十五日内将竣工验收备案材料提交政务大厅;2、政务大厅受理申报单位提交的申报材料并核验相关原件,核对缴纳工程质量监督费无误,发放《建设工程竣工验收备案证》;3、政务大厅将申报材料转交主管处室。
三、提交资料:(一)土建工程备案提交资料;包括:1、青岛市建设工程竣工备案表(备-1)1式1份(备案日期由大厅工作人员填写,竣工验收日期必须与<青岛市建设工程质量监督报告>日期相符);2、建设工程竣工验收报告(备-2)1份;3、单位(子单位)工程综合验收记录表(备-7)1份;4、建设竣工验收会签表(备-8)1份(验收日期必须与<青岛市建设工程质量监督报告>日期相符);5、建设工程竣工档案验收意见书原件(青岛市城市建设档案馆办理,电话:82879324)1份;6、建筑工程消防验收意见书1份(其他单体要求加盖建设单位公章的复印件);7、建设工程规划单体验收意见书原件或山东省建设工程竣工规划验收合格证(青岛规划局办理,原件1份,其他按单体复印,并加盖建设单位公章);8、建设工程规划许可证(加盖公章的复印件2份,有变更的,提交加盖公章的变更意见书复印件2份);9、建筑工程施工许可证(加盖公章的复印件2份);10、工程质量保修书1份(施工单位,建设单位都必须加盖公章);11、住宅质量保证书1份(非住宅工程不提交);12、住宅使用说明书1份(非住宅工程不提交);(二)纯装饰装修工程备案应提交资料;包括:1、青岛市建设工程竣验收备案表(备-1)1式1份;2、建设工程竣工验收报告(备-2)1份;3、单位(子单位)工程综合验收记录表(备-7)1份;4、建设工程竣工验收会签表(备-8)1份;5、涉及改变建筑物外立面的工程需提交规划部门认可文件;6、建筑工程消防验收意见书;7、工程质量保修书;8、《青岛市建设工程质量监督报告》。

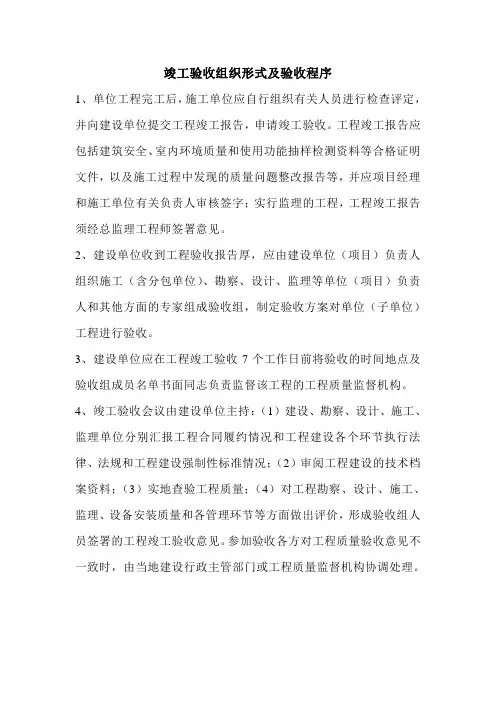

竣工验收组织形式及验收程序
1、单位工程完工后,施工单位应自行组织有关人员进行检查评定,并向建设单位提交工程竣工报告,申请竣工验收。
工程竣工报告应包括建筑安全、室内环境质量和使用功能抽样检测资料等合格证明文件,以及施工过程中发现的质量问题整改报告等,并应项目经理和施工单位有关负责人审核签字;实行监理的工程,工程竣工报告须经总监理工程师签署意见。
2、建设单位收到工程验收报告厚,应由建设单位(项目)负责人组织施工(含分包单位)、勘察、设计、监理等单位(项目)负责人和其他方面的专家组成验收组,制定验收方案对单位(子单位)工程进行验收。
3、建设单位应在工程竣工验收7个工作日前将验收的时间地点及验收组成员名单书面同志负责监督该工程的工程质量监督机构。
4、竣工验收会议由建设单位主持:(1)建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和工程建设各个环节执行法律、法规和工程建设强制性标准情况;(2)审阅工程建设的技术档案资料;(3)实地查验工程质量;(4)对工程勘察、设计、施工、监理、设备安装质量和各管理环节等方面做出评价,形成验收组人员签署的工程竣工验收意见。
参加验收各方对工程质量验收意见不一致时,由当地建设行政主管部门或工程质量监督机构协调处理。
