建设工程竣工验收与备案
- 格式:pptx
- 大小:2.61 MB
- 文档页数:24
工程竣工验收(四方验收)、消防验收、规划验收、工程竣工备案的区别和先后顺序1、工程竣工验收:就是通常所说的四方验收,指建设工程项目竣工后开发建设单位会同设计、施工、工程质量监督部门,对该项目是否符合规划设计要求以及建筑施工和设备安装质量进行全面检验,取得竣工合格资料、数据和凭证。
验收后行成《工程竣工验收报告》。
工程竣工验收是规划验收和消防验收进行完之后的最后一项验收。
2、规划验收:依法取得建设工程规划许可证的建设工程竣工并完成竣工测量的,需申请规划验收。
经规划验收合格的,核发建设工程竣工规划验收合格证。
建设工程竣工规划验收合格证是建筑工程办理房屋产权登记的依据之一。
3、消防验收:指消防部门对企事业单位竣工运营时进行消防检测的合格调查,施工单位进行消防验收时需要消防局进行安全检测排查,同时需要出具电气防火检查合格证明文件,电气消防检测已被国家公安部列入消防验收强制检查的项目。
公安部第106号令《建设工程消防监督管理规定》第二十一条建设单位申请消防验收应当提供下列材料:(一)建设工程消防验收申报表;(二)工程竣工验收报告(这个是分部验收报告);(三)消防产品质量合格证明文件;(四)有防火性能要求的建筑构件、建筑材料、室内装修装饰材料符合国家标准或者行业标准的证明文件、出厂合格证;(五)消防设施、电气防火技术检测合格证明文件;(六)施工、工程监理、检测单位的合法身份证明和资质等级证明文件;(七)其他依法需要提供的材料。
4、建设工程竣工验收备案:指建设单位在建设工程竣工验收后,将建设工程竣工验收报告和规划、公安消防、环保等部门出具的认可文件或者准许使用文件报建设行政主管部门审核的行为。
工程竣工验收完成,消防验收完成,即可办理竣工验收备案。
1、工程竣工验收报告;2、工程施工许可证或开工报告;3、施工图设计文件审查合格书;4、勘察、设计单位的质量检查报告,监理单位的质量评估报告,施工单位的工程竣工报告;5、规划、公安消防、环保、城建档案等部门对单位工程出具的认可文件或验收意见书;6、施工单位签署的工程质量维修书;7、法规、规章规定必须提供的其他文件;8、备案机构要求应当提供的其它有关文件资料;9、商品住宅的《住宅质量保证书》和《住宅使用说明书》。
竣工验收备案管理制度一、目的和依据为规范竣工验收备案工作,确保工程建设的质量和安全,保护国家和社会的利益,提高工程建设的管理水平,制定本制度。
本制度依据《建设工程质量管理条例》、《建设工程竣工验收管理办法》等相关法律法规制定。
二、范围本制度适用于我单位承接的所有建设工程竣工验收备案管理。
三、竣工验收备案的程序1.提交备案申请建设单位在工程竣工后应及时向质检部门提交竣工验收备案申请,并随同提交施工单位提供的相关资料。
2.验收组成员确认质检部门组织验收组成员对申请进行初步核验,确认验收组成员的合格性,并通知施工单位和建设单位,确定竣工验收备案的时间。
3.现场勘察4.技术审查验收组成员应对竣工验收备案所需的相关技术文件进行审查,确保其符合国家和行业标准,并填写技术审查表。
5.问题整改如在现场勘察或技术审查中发现问题,验收组成员应当及时提出整改意见,并要求建设单位和施工单位进行整改。
6.召开会议质检部门组织竣工验收备案会议,邀请建设单位、施工单位及验收组成员参加,对竣工验收备案结果进行讨论和确认。
7.编制备案报告质检部门根据勘察记录、技术审查表和会议记录等,编制竣工验收备案报告。
8.备案后处理质检部门将备案报告送交有关部门,完成备案程序,并及时通知建设单位和施工单位。
四、责任和义务1.建设单位的责任和义务建设单位应按照相关规定提供相关申请资料,并全程配合验收组成员的工作,及时整改存在的问题。
建设单位还应对施工单位按照质量标准进行监督,并负有提高工程质量的责任。
2.施工单位的责任和义务施工单位应按照规定负责竣工资料的编制和整理,并提供验收组成员需要的相关文件和资料。
对于验收过程中存在的问题,施工单位应积极整改并配合验收。
3.验收组成员的责任和义务验收组成员应保持独立、公正的原则,按照规定进行勘察和审查工作,并根据实际情况提出合理的整改意见。
验收组成员还应保密相关信息,维护建设单位和施工单位的合法权益。
4.质检部门的责任和义务质检部门应做好竣工验收备案工作的组织和协调,确保流程的顺利进行。
建筑工程竣工验收及竣工备案程序一、施工单位承建的工程符合下列要求后方可向建设单位申请竣工验收:1完成工程设计和合同约定的各项内容。
2、施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。
工程竣工报告应经项目经理和施工单位有关负责人审核签字。
3、对于委托监理的工程项目,监理单位对工程进行了质量评估,具有完整的监理资料,并提出工程质量评估报告。
工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字。
4、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。
质量检查报告应经项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。
5、有完整的技术档案和施工管理资料。
6、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告,以及工程质量检测和功能性试验资料。
7、建设单位已按合同约定支付工程款。
8、有施工单位签署的工程质量保修书。
9、对于住宅工程,进行分户验收并验收合格,建设单位按户出具《住宅工程质量分户验收表》。
10、建设主管部门及工程质量监督机构责令整改的问题全部整改完毕。
11、法律、法规规定的其他条件。
二、工程竣工验收应当按以下程序进行:1工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
实行监理的工程,工程竣工报告须经总监理工程师签署意见。
2、建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位组成验收组,制定验收方案。
根据需要邀请有关专家参加验收组。
3、依据住房和城乡建设部关于印发《房屋建筑和市政基础设施工程竣工验收规定》的通知(建质[2013]-171号)建设单位向监督站申请竣工验收时应提交以下资料:①、建设工程竣工验收监督通知书;②、施工单位的工程竣工报告;③、施工单位签署的工程质量保修书;④、勘察、设计、图审机构出具的质量合格文件;⑤、监理评估报告;⑥、完整的施工技术资料、监理资料;⑦、施工单位、监理单位出具的建设单位已按合同约定拨付工程款的证明;⑧、对于住宅工程,进行分户验收并验收合格,建设单位按户出具《住宅工程质量分户验收表》;⑨、建设主管部门及工程质量监督机构责令整改的问题全部整改完毕。

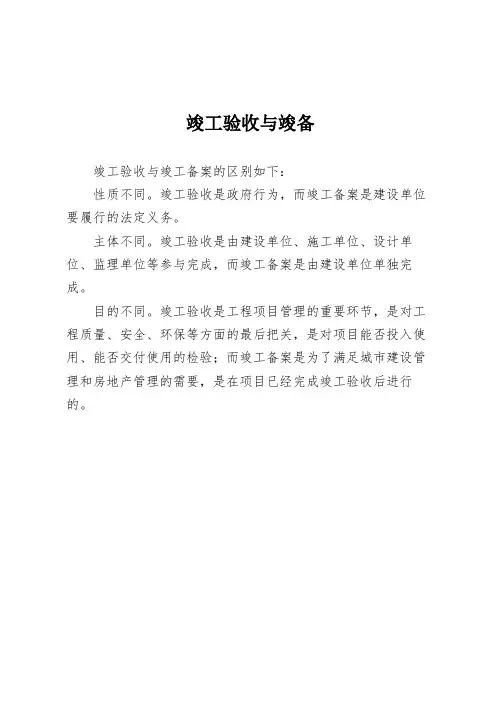

竣工验收与竣备
竣工验收与竣工备案的区别如下:
性质不同。
竣工验收是政府行为,而竣工备案是建设单位要履行的法定义务。
主体不同。
竣工验收是由建设单位、施工单位、设计单位、监理单位等参与完成,而竣工备案是由建设单位单独完成。
目的不同。
竣工验收是工程项目管理的重要环节,是对工程质量、安全、环保等方面的最后把关,是对项目能否投入使用、能否交付使用的检验;而竣工备案是为了满足城市建设管理和房地产管理的需要,是在项目已经完成竣工验收后进行的。
工程竣工验收及备案工作程序一、工程竣工验收(一)、工程竣工验收准备工作1、工程竣工预验收(由监理公司组织,建设单位、施工单位参加):工程竣工后,监理工程师按照施工方自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》(注:需要时填写),要求施工方限期整改;施工方整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提交建设单位。
2、工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加):(1)、施工方:a、施工方编制《建设工程竣工验收报告》监理公司建设单位。
b、工程技术资料(验收前20个工作日) 监理公司(5个工作日内) 建设单位。
(2)、监理公司:编制《工程质量评估报告》建设单位。
(3)、勘察单位:编制质量检查报告建设单位。
(4)、设计单位:编制质量检查报告建设单位。
(5)、甲方建设单位:a、取得规划、公安消防、环保、等专项验收合格文件。
b、提前15日把《工程技术资料》和《工程竣工质量安全管理资料送审单》交监督站(监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。
c、工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站。
(二)、工程竣工验收必备条件:1、完成工程设计和合同约定的各项内容。
2、《建设工程竣工验收报告》。
3、《工程质量评估报告》。
4、勘察单位和设计单位质量检查报告。
5、有完整的技术档案和施工管理资料。
6、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告。
7、建设单位已按合同约定支付工程款。
8、有施工单位签署的工程质量保修书。
9、市政基础设施的有关质量检测和功能性试验资料。
10、有规划部门出具的规划验收合格证。
11、有公安消防出具的消防验收意见书。
12、有环保部门出具的环保验收合格证。
13、建设行政主管部门及其委托的监督站等部门责令整改的问题已全部整改完成。
建设工程竣工验收备案制度英文回答:Construction Project Completion and Acceptance Filing System.Purpose.The purpose of the construction project completion and acceptance filing system is to provide a standardized process for the completion and acceptance of construction projects. This system ensures that all constructionprojects are completed in accordance with the approved plans and specifications and that all necessary inspections and approvals have been obtained.Scope.The construction project completion and acceptancefiling system applies to all construction projects that aresubject to the relevant building codes and regulations. This includes all new construction, additions, alterations, repairs, and renovations.Process.The construction project completion and acceptancefiling process involves the following steps:1. The contractor submits a notice of completion to the building department.2. The building department inspects the project to verify that it is complete and in compliance with the approved plans and specifications.3. If the project is complete and in compliance, the building department issues a certificate of occupancy.4. The contractor files the certificate of occupancy with the county recorder.Benefits.The construction project completion and acceptancefiling system provides a number of benefits, including:Ensures that construction projects are completed in accordance with the approved plans and specifications.Verifies that all necessary inspections and approvals have been obtained.Provides a record of the completion of the project.Protects the public from unsafe construction projects.中文回答:建设工程竣工验收备案制度。
一、竣工验收流程“十步走”01施工单位自检评定单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写工程验收报告,并经项目经理和施工单位负责人签字;02监理单位提交工程质量评估报告监理单位收到工程验收报告后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交工程质量评估报告,该报告应经总监及监理单位负责人审核、签字;03勘察、设计单位提出质量检查报告勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面质量检查报告,该报告应经项目负责人及单位负责人审核、签字;04建设监理单位组织初验建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收;各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况;初验合格后,由施工单位向建设单位提交工程竣工报告;05建设单位组成验收组、确定验收方案建设单位收到工程竣工报告后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案;06施工单位提交工程技术资料施工单位提前七天将完整的工程技术资料交质监部门检查;07竣工验收建设单位主持竣工验收会议,组织验收各方对工程质量进行检查;如有质量问题提出整改意见;监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督;08施工单位按验收意见进行整改施工单位按照验收各方提出的整改意见及责令整改通知书进行整改,整改完毕后,写出整改报告,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查;09工程验收合格对不合格工程,按建筑工程施工质量验收统一标准和其它验收规范的要求整改完后,重新验收,直至合格;10验收备案验收合格后五日内,监督机构将监督报告送县住建委;建设单位按有关规定报县住建委备案;二、工程竣工验收的程序1、工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收;实行监理的工程,工程竣工报告必须经总监理工程师签署意见;施工单位在工程竣工前,通知质量监督部门对工程实体进行到位质量监督检查;2、建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组,制定验收方案;3、建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单通知负责监督该工程的工程监督机构;4、建设单位组织工程竣工验收;① 建设、勘察、设计、施工、监理单位分别汇报工程合同履行情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况;② 审阅建设、勘察、设计、施工、监理单位提供的工程档案资料;③ 查验工程实体质量;④ 对工程施工、设备安装质量和各管理环节等方面作出总体评价,形成工程竣工验收意见,验收人员签字;参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应报当地建设行政主管部门或监督机构进行协调,待意见一致后,重新组织工程竣工验收;三、工程竣工验收必备条件1、已完成设计和合同规定的各项内容;2、单位工程所含分部子分部工程均验收合格,符合法律、法规、工程建设强制标准、设计文件规定及合同要求;3、工程资料符合要求;4、单位工程所含分部工程有关安全和功能的检测资料完整;主要功能项目的抽查结果符合相关专业质量验收规范的规定;5、单位工程观感质量符合要求;6、各专项验收及有关专业系统验收全部通过;由建设单位负责向有关政府行政主管部门或授权检测机构申请各项专业、系统验收:1消防验收合格文件2规划验收认可文件3环保验收认可文件4电梯验收合格文件4智能建筑的有关验收合格文件5建设工程竣工档案预验收意见6建筑工程室内环境检测报告四、工程竣工验收备案建设单位应当自工程竣工验收且经工程质量监督机构监督检查符合规定后15个工作日内到备案机关办理工程竣工验收备案,建设单位办理竣工工程备案手续应提供下列文件:1竣工验收备案表;2工程竣工验收报告;3施工许可证;4施工图设计文件审查意见;5施工单位提交的工程竣工报告;6监理单位提交的工程质量评估报告;7勘察、设计单位提交的质量检查报告;8由规划、公安消防、环保等部门出具的认可文件或准许使用文件;9验收组人员签署的工程竣工验收意见;10施工单位签署的工程质量保修书;11单位工程质量验收汇总表;12商品住宅还应当提交住宅质量保证书和住宅使用说明书;13法律、法规、规章规定必须提供的其他文件;。
建筑工程竣工验收程序及工程备案手续随着我国建筑工程竣工验收制度的改革及《河北省建设工程竣工验收及备案管理暂行办法》以下简称《办法》和与之配套的(房屋建筑和市政基础设施工程竣工验收备案指南)以下简称(指南),贯彻实施已近三年了,但在这期间,笔者认为大多数相关单位对《办法》和(指南)执行较好。
但是也有少数单位(特别是少数建设单位)对《办法》和(指南)学习不够,理解不透,执行不规范。
导致建筑工程竣工验收过程中出现程序混乱,参验人员职称级别、专业验收组人数、法定代表人委托书不符合要求,验收上报备案资料不齐等时有发生.在此,笔者就建设单位怎样进行工程竣工验收程序,以及怎样上报工程竣工验收备案资料.浅谈《办法》和(指南)在实际工作中的执行和应用。
1、当建设单位收到施工单位竣工验收申请后,应完成的工作:1。
1建设单位应会同施工、监理三个单位的各专业人员根据该工程的实际功能分别组成几个专业小组对工程进行全面、细致的竣工预验(即内部初验)。
1。
2确认工程具备验收条件后,建设单位应通知勘察、设计、施工图审查机构、规划、公安消防、环保、节能、人防、电梯、档案、监理、施工等部门,对竣工项目进行专项检查,并写出各自的专项检查合格报告或准许使用文件.1。
3组成工程竣工验收委员会,并确定各专业验收组组长及组员名单.1.3。
1验收委员会设主任一名,由建设单位法定代表人或持有法定代表人委托书的被委托人担任。
1。
3。
2设付主任一名,由主任任命,该职务由建设单位派驻施工现场代表或该工程的总监担任为宜.1.3。
3笔者认为还应设工作人员一名,负责会议签到、会议纪录和各种文件签字的传递和收集工作.1。
3.4验收委员会不应少于6人,分别由持有单位法定代表人委托书的建设、勘察、设计、施工、监理、施工图审查机构等单位的被委托人担任.1.3。
5根据所验工程的功能确定各专业验收组组长及组员,一般工程不应少于三个专业验收组(土建、水暖、电气)。
a、各专业验收组组长:宜在建设、设计、监理单位由主任任命产生。
