过梁支座长度(m):0.250.2 1.260.50ABCDEFGHIJKLMNOPQRSTUVWXyZAAAB24、直形砖墙拉结筋间距m:钉钢丝网宽(m):拉结筋长度m:拉结筋直径mm:过梁支座长度(m):0.250.2 1.260.5024、直形砖墙拉结筋间距m:钉钢丝网宽(m):拉结筋长度m:拉结筋直径mm:过梁支座长度(m):0.250.2 1.260.5024、直形砖墙拉结筋间距m:钉钢丝网宽(m):拉结筋长度m:拉结筋直径mm:砖墙计算表格说明:1、 表头部分,“过梁支座长度”需输入,一般是每端0.25m,“钉钢丝网宽”栏,是输入钢丝网宽度的。
施工规范规定,凡不同材质相接处的抹灰,要钉钢丝网,避免以后抹灰开裂,砼柱、梁与砖墙相接处,需钉钢线网,墙的两面都需要钉。
钢丝网的宽度一般是0.2m宽,一般施工图中没有说明此点。
“拉结筋长度”是砼柱预埋的拉结筋,长度一般伸入墙内1米,再加锚固在砼柱内0.2米,所以可以输入1.2,此点在结构说明中一般都有涉及。
2、 “砖墙宽度”栏输入砖墙的宽度。
3、 “长”栏输入砖墙轴线长度,没有扣除中间的砼柱等需扣除的宽度。
4、 “支座”栏输入需扣除中间的砼柱等需扣除部分宽度之和。
5、 “柱面钢网条数”栏,输入这堵墙所有柱子钉钢网的条数。
端部砼柱与砖墙接触线有1条,中间的柱与砖墙接融线有左、右2条。
6、 “层高”栏输入楼层的层高,从±0.00面(或楼板面)到上一层楼板面。
7、 “梁高或板厚”栏输入砖墙顶砼梁或板的厚度(如果砖墙中间有通长梁,将此梁高度加在一起)。
8、 “外装饰面数”输入外装饰面数,一堵墙有2面,如果2面都是外装饰,例如阳台隔墙,则输入2,内装饰面为2-2=0,如果只有1面是外装饰,则输入1,内装饰面为2-1=1,如果是内墙,则输入0或空白,则内装饰面为2-0=2。
通过该栏经筛选可分别汇总外墙和内墙的面积。
9、 “梁面钢网条数”输入墙与砼梁共计接融线的条数,顶端的梁与墙接融线只有1条,中间的通长梁与墙接融线有上、下2条。
建筑工程施工工程量报表一、项目基本信息项目名称:XX建筑工程施工项目项目地点:XX市XX区XX街道施工单位:XX建筑工程有限公司监理单位:XX监理工程有限公司施工总包:XX建筑集团有限公司二、工程总体情况本工程总用地面积为XX平方米,总建筑面积为XX平方米,总投资额为XX万元。
工程包括XX栋建筑,主要建筑结构为XX,其中包括XX层楼,地下XX层。
本项目涉及XX项施工工艺,共计XX个专业工程。
三、主要材料用量1. 混凝土:XX方2. 钢筋:XX吨3. 砖瓦:XX方4. 钢材:XX吨5. 水泥:XX吨6. 沙石料:XX方四、主要施工量1. 土方开挖:XX立方米2. 基础工程:XX方、XX孔3. 主体结构施工:XX方4. 地面和防水层施工:XX平方米5. 外墙和内墙施工:XX平方米6. 屋面施工:XX平方米7. 门窗安装:XX扇8. 室内装修:XX平方米9. 管道安装:XX米10. 电气施工:XX平方米五、主要施工进度1. 土方开挖:已完成XX%2. 基础工程:已完成XX%3. 主体结构施工:已完成XX%4. 地面和防水层施工:已完成XX%5. 外墙和内墙施工:已完成XX%6. 屋面施工:已完成XX%7. 门窗安装:已完成XX%8. 室内装修:已完成XX%9. 管道安装:已完成XX%10. 电气施工:已完成XX%六、主要问题及解决方案1. 施工协调问题:由于材料供应和施工工艺的不同步,导致了施工进度受到一定影响。
解决方案是加强与供货商的沟通,优化材料供应链。
2. 质量问题:在施工过程中出现了一些质量问题,主要是施工人员的操作不规范。
解决方案是加强对施工人员的培训,提高他们的操作水平。
3. 安全问题:施工现场存在一些安全隐患,需要及时整改。
解决方案是加强施工现场管理,保证施工安全。
七、后续工作计划1. 继续加强施工进度管理,争取提前完成工程。
2. 加强质量管理,保证施工质量达到设计要求。
3. 加强安全管理,确保施工现场安全。

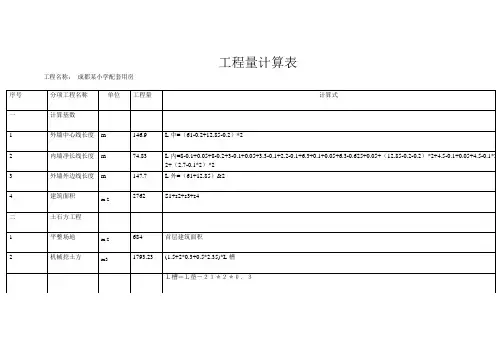

工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式一计算基数1 外墙中心线长度m 146.9 L中=(61-0.2+12.85-0.2)*22 内墙净长线长度m 74.83 L内=8-0.1+0.05+8-0.2+3-0.1+0.05+3.3-0.1+2.2-0.1+6.3+0.1+0.05+6.3-0.625+0.05+(12.85-0.2-0.2)*2+4.5-0.1+0.05+4.5-0.1*22+(2.7-0.1*2)*23 外墙外边线长度m 147.7 L外=(61+12.85)&24 建筑面积m 2 2762 S1+s2+s3+s4二土石方工程1 平整场地m 2684 首层建筑面积2 机械挖土方m3 1793.23 (1.5+2*0.3+0.5*2.35)*L槽L槽=L垫-21*2*0.3工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式L垫=(6.1-0.5*2+6.2+6.3-0.2-0.05)*2+4.37+0.56+0.82-0.2+(4.37+4.13-0.2-0.2-0.75*2)*2+8-0.75-0.9+8-0.9*2+6.3-0.25-0.75-0.9*2+6.3-0.25-0.75-0.9+8+3-0.75*2+3.3-0.75-0.9+16.3-0.25-0.9)*2+(9-0.9*2)m +6.2+0.25-0.15-0.9-0.75+(6.2-0.9-0.75-0.15)*2+6.2+6.3+0.05-0.76-0.82+5.4-0.9-0.796+4.5-0.796*2+4.5-0.75-0.7966+6.3-0.9-0.796-0.75+2.7-0.15-0.796*2+2.7-0.796*23 基础回填土m31646.86 1793.23-0.3*0.3*(2.5-1.85)*107-0.75(0.346+045)*0.5*0.3]*14*(2.4-0.7)-(0.75*2+0.1*2)*0.1*L垫-[(L中-8**0.75*15-(2.4-0.9)-[(0.45+0.45*0.5+0.346)*(0.56+0.82+0.3)+0.5+1.2-0.1+5.8-0.1-0.25*0.6. +0.025+L内)+4.37+4.13-0.5*24 室内回填m331.98 [684-(L内+L中)0.2]*0.05三桩与地基基础工程1 预制钢筋混凝土m3192.6 0.3*0.3*20*107桩2 承台m359.97 0.75*0.75*15+(0.9*0.9*3)*(2.4-0.9)+[(0.45+0.45*0.5+0.346)*(0.56+0.8+0.3)+(0.346+0.45)*0.5*0.3]*14*(2.4-0.7)3 垫层m3 41.75 (0.75*2+0.1*2)*0.1*L垫4 Mb7.5混合砂浆m3 1.86 {[L中+L内+()4.37+4.13-0.35*2]*2+4.37-0.25-0.35]*0.2-1.66}*0.04实心砼砌块基础工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式四砌筑工程1 Mb5混合砂浆蒸压砼砌块内m3190.14 209.35-0.8*0.2*6*0.1-(90-0.8*0.2*6)*0.2-1.31(1)一层内墙=L内*0.2*(4.16-0.6)(2)二层内墙= L内20.2*(8.36-4.16-0.6)L内2=6.3-0.25-0.625+6.3-0.25*2+6.3+2.2-0.25+5.8-0.2+2.2-0.2+4.37-0.5-0.25+2.7-0.25-0.4+6.3-0.35-0.3+2.3+2.7-0.3-0.1(3)三层内墙=L内3*0.2*(1.96-8.36-0.6)+(1.85+0.1+2.45+2.65+0.1+0.1+0.8+1.6-0.1)*0.1*(11.96-8.36-0.6)L内3=4.5-0.35-0.1+4.37+2.33-0.4+0.1+14.37+2.33-0.1-0.4)*2+8*3-0.1*2+6.2-0.35-0.125+3.3+8-0.625-0.1+3.3+2.2-0.1-0.255+3-0.1+(6.3-0.25-0.255)*2+2.7-0.255-0.35+2.5+2.7-0.255-0.1-0.1+(8-1.85-0.1-0.255)+1.2+2.65+0.1+0.1(4)四层内墙=L内4*0.2*99.65*(15.55-11.96-0.6)+9.55*0.1*99.65(5)内墙门=0.8*2.4*6+0.9*2.4*8+1*2.4*12+1.2*2.4*5+1.2*2.4*2+1.2*2.7*1+3*3*1(6过梁=1.4*0.2*0.12*8+1.7*0.2*0.15+1.7*0.2*0.15*5+1.3*0.1*0.12*6+1.5*0.2*0.15*12+1.7*0.2*0.15*2=1.31工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式2 Mb7.5混合砂浆砼实心砌块外墙m3297.990.2*(15.55-0.6*4)*L中-(389.82+59.13)*0.2-7.13-12.4+9.81 其中(1)外墙窗=4*0.9*1.5+9*0.9*2.1+6*0.9*2.7+2*0.9*3+9*1.2*2.7+3*1.2*2.7+4*2.5*3+3*3*3+15*1.5*2.7+10*3*2.7+1*4.8*2.7+2*3*2.1222222.22.2.2.12.1+1*4.8*2.7+1*4.8*2.1+3*3*2.7+2*3*3=389.82(2)外墙门=1*2.12*2.7+1*1.5*2.7+1*3*2.7+1*4.8*2.7+1*1*2.4+1*1.2*2.4+1*2.5*3+2*3*3=59.13(3)外墙窗过梁=3.5*0.2*0.24*3+1.4*0.2*0.12*2+1.7*0.2*0.15*3+3*0.2*0.24*4+1.4*0.2*0.12*4+3.5*0.2*0.24*10+1.4*0.2*0.12*6+2*0.2*0.18*10+1.4*0.2*0.12*6+2*0.2*0.18*10+1.7*0.2*0.15*3+1.4*0.2*0.12*9+5.3*0.2*0.35*1+3.5*0.2*0.24*42+1.7*0.2*0.15*94+5.3*0.2*0.35*1=7.13(4)门过梁=3.5*0.2*0.24*2+3*0.2*0.24*1+3.5*0.2*0.24*1+1.7*0.2*0.15*1+1.7*0.2*0.15*1+1.5*0.2*0.15*1+5.3*0.2*0.35*1+2*0.2*0.18*1=1.24(5)机房墙体=(6.3+2.3-0.4*2+2.7-0.2-0.3)*2*(18.6-15.55-0.6)*0.2=9.8工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式五混凝土及钢筋混凝土工程1 现浇钢筋t工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式2 现浇C30有梁板m3现浇C30有梁板=梁+板==地梁+一层梁+二层梁+三层梁+四层梁+屋面梁+二层板+三层板+四层板地梁=(0.25*0.5)*(2.7-0.1-0.4+4.37-0.4-0.25+4.37+4.13-0.5*2)+0.25*0.6*[8*3+4.5-0.4-0.1-3*0.5+61-0.5*12+8*2+4.5*3+5.4+2.7-0.25-0.4-6*0.5+8+4.5*3+5.4+2.7-0.25-0.4-0.5*3+12.85*2-0.6*4-0.5+4.37+4.13-0.5*2+12.85-0.06*2-0.5+12.85-0.5*2-0.75+12.85-0.5*3+(12.85-0.6*3)*2+8-0.1*2-0.25+4.5-0.1*2-0.25+6.3-0.25-0.1+6.3-0.1-0.25]=39.54一层梁=250*600:(0.25*0.6)*[4.5++8*3-0.4-0.1-3*0.5+8*2+4.5*2+5.4+4.5+2.7-0.25-0.4-6*0.5+61-0.5*12+4.5+8*3-0.4-0.1+8-0.1*2+4.37-0.25-0.4+4-0.1-0.35+12.85-0.5-0.35-0.5-0.25*2+(12.85-0.35-0.5-0.6)*2]+250**500:(0.25*0.5)*(2.7-0.4-0.1+4.5*3+5.4-0.1*2+8+4.5*3+5.4-0.1*2+2.7-0.1*2+4.37+4.13-0.5*3+6.2-0.1*2-0.25)+250*550:0.25*0.55*[4.5+8*3-0.4-0.1+(4.37+4.13-0.1*2-0.25)*2+12.85-0.2*2-0.25*2]+250*700:0.25*0.7*[8+4.5*3+5.4+2.7-0.25-0.4-3*0.5+4.37+4.13-0.5*2-0.25+(4.37+4.13-0.5*2-0.25)*2+12.85-0.4-0.25-0.5-0.25*2+12.85-0.35-0.5-0.25*3]+350*600:0.35*0.6*(12.85-0.5*2-0.75)+250*650:0.25*0.65*(6.3-0.1-0.25)=61.62二层梁=250*500:0.25*0.5*[(2.7+4.5-0.2+2.7+4.5-0.35-0.1-0.45+4.5*3+5.4-0.1*2+8+4.5*3+5.4-0.1*2+2.7-0.1*2+4.37+4.13-0.35*2-0.45-0.25+(6.2+0.625-0.1-0.1*2)*3]+250*600:0.25*0.6*(4.5+8*3-0.35-0.1-0.45*3+8*3-0.1-0.25-0.25*2+8*2+4.5*3+5.4+2.7-0.2-0.35-0.45*6+61-0.45*12+4.37-0.35-0.2+1.44+4-0.2-0.1+12.85-0.45*3+12.85-0.45*3)+250*700:0.25*0.7*(8+4.5*3+5.4+2.7-0.225-0.35-0.45*3+4.37+4.13-0.4*2+4.37+4.13-0.4*2-0.25+4.37+4.13-0.4*2-0.25+12.85-0.45*2-0.75+12.85-0.45*3-0.25*2+12.85-0.5*2-3*0.25+12.85-0.5*2-0.25*3)+250*400:0.25*0.4*(4-0.1)*2+250*650:0.25*0.65*(6.3-0.1-0.25)=55.06工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式三层梁=250*500:0.25*0.5*[2.7+4.5-0.2+2.7+ 4.5-0.4-0.1-0.4+4.5*3+5.4-0.1*2+8+4.5*3+5.4-0.1*2+2.7-0.1*2 +4.37+4.13-0.3*2-0.4-0.25+(6.2+0.625-0.1-0.1*2)*3]+250*600:0.25*0.6*(4.5+8*3-0.3-0.1-0.4*3+8*0.3-0.1-0.25-0.25*2+8*2+4.5*3+5.4+2.7-0.15-0.3-0.4*6+61-0.4*12+4.37-0.3-0.15+4-0.15-0.1+12.85-0.4*2-2*0.25+12.85-0.4*3+12.85-0.4*3+250*700:0.25*0.7*(8+4.5*3+5.4+2.7-0.2-0.3-0.4*3+4.37+4.13-0.35*2+4.37+4.13-0.35*2-0.25+4.37+4.13-0.35*2-0.25-0.4*2+12.85-0.75+12.85-0.4*3-2*0.25+12.85-0.45*2-3*0.25+12.85-0.45*2-0.25*3)+250*400:(4-0.1)0.25*0.4*2+250*650:0.25*0.65*(6.3-0.1-0.25)=49.02四层梁同三层梁屋面梁=250*400:0.25*0.4* [4.37-0.3-0.15+4.37+4.13-0.3*2-0.4+(4-0.1)*2]+250*500:0.25*0.5*[(8+4.5*3+5.4-0.2)*2+2.7-0.1*2+2.7+4.5-0.1-0.3-0.4+(6.7-2*0.1)*3+4-0.1-0.15+6.2-0.1*2-0.25+250*600:0.25*0.6* [4.5+8*3-0.3-0.1-0.4*3+8*3-0.1-0.2+61-0.3*2-0.4*10+12.85-0.15-0.3-0.75+12.85-0.15-0.3-0.4-2*0.25+(12.85-0.15-0.3-0.4)*2-0.1]+250*700:0.25*0.7*[8+4.5*3+5.4+2.7-0.3-0.2-3*0.4+4.37+4.13-0.35*2+(6.7+1.8-0.25-0.35*2)*2+12.85-0.15-0.3-0.4-0.25*2+12.85-0.2-0.35-3*0.25+12.85-0.2-0.35-0.25*3]=56.17二层板=工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式2 现浇C30矩形柱m3125.75 现浇C30矩形柱=500*500:0.5*0.5*9*(8.36+0.7)+500*600:0.5*0.6*2*8.36+0.7)+500*750:0.5*0.75*1*8.36+0.7)+450*450 :0.45*0.45*20(11.96-8.36)+450*500:0.45*0.5*10*(11.96-8.36)3 悬挑板m 27.7 悬挑板=(2.7+0.1-0.125)*1.44*0.1*2=7.74 女儿墙m5 现浇过梁m36 现浇直形楼梯m 2 302.35 [1.25*(2.7-0.2-0.1)+(1.82*1.25)+(1.82*1.35)+(1.2+0.05)*(2.7-0.2)*2+(1.2+0.05)*(2.7-0.2)+1.82*1.35+7 现浇C20圈梁8 明沟m66.2工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式五混凝土及钢筋混凝土工程工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式五混凝土及钢筋混凝土工程工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式五混凝土及钢筋混凝土工程工程量计算表工程名称:成都某小学配套用房序号分项工程名称单位工程量计算式五混凝土及钢筋混凝土工程工程量计算表序号分项工程名称单位工程量计算式五混凝土及钢筋混凝土工程工程名称:成都某小学配套用房。
