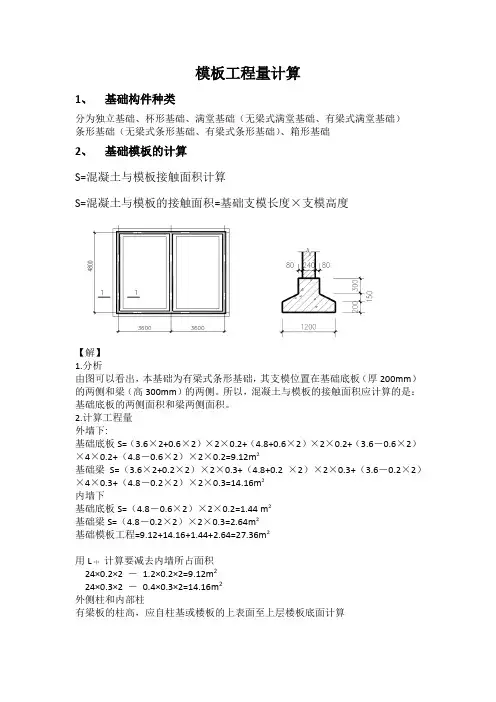

模板工程量计算1、基础构件种类分为独立基础、杯形基础、满堂基础(无梁式满堂基础、有梁式满堂基础)条形基础(无梁式条形基础、有梁式条形基础)、箱形基础2、基础模板的计算S=混凝土与模板接触面积计算S=混凝土与模板的接触面积=基础支模长度×支模高度【解】1.分析由图可以看出,本基础为有梁式条形基础,其支模位置在基础底板(厚200mm)的两侧和梁(高300mm)的两侧。
所以,混凝土与模板的接触面积应计算的是:基础底板的两侧面积和梁两侧面积。
2.计算工程量外墙下:基础底板S=(3.6×2+0.6×2)×2×0.2+(4.8+0.6×2)×2×0.2+(3.6-0.6×2)×4×0.2+(4.8-0.6×2)×2×0.2=9.12m²基础梁S=(3.6×2+0.2×2)×2×0.3+(4.8+0.2 ×2)×2×0.3+(3.6-0.2×2)×4×0.3+(4.8-0.2×2)×2×0.3=14.16m²内墙下基础底板S=(4.8-0.6×2)×2×0.2=1.44 m²基础梁S=(4.8-0.2×2)×2×0.3=2.64m²基础模板工程=9.12+14.16+1.44+2.64=27.36m²用L计算要减去内墙所占面积中24×0.2×2 -1.2×0.2×2=9.12m224×0.3×2 -0.4×0.3×2=14.16m2外侧柱和内部柱有梁板的柱高,应自柱基或楼板的上表面至上层楼板底面计算构造柱模板计算一字形S=(d1+0.12)×2 ×hL形S=[(d1+0.06)+(d2+0.06)+ (0.06 ×2)]×hT字形S=[(d1+0.12)+(0.06 ×4)] ×h十字形S=0.06× 2 ×4×h3、现浇混凝土梁模板梁的种类:基础梁、地圈梁、圈梁、过梁、悬挑梁、单梁、连续梁、矩形梁、异形梁梁长,梁高的取值主梁取至柱边次梁取至主梁边梁长:外墙圈梁——外侧L外、内侧外墙内边线内墙圈梁——L内支撑在混凝土墙上的梁——墙间净距支撑在砖墙上的梁——梁实际长度梁高:内侧梁底至板底、外侧梁底至板顶注意:外侧梁和内部梁模板计算的不同梁和柱或梁和梁相交时模板的扣减关系支模高度的问题同柱4、现浇混凝土板模板有梁板:带有主、次梁的板板构件种类无梁板:直接用柱支撑的板平板:无柱无梁直接搁置在圈梁或墙上的板有梁板模板=S板S=混凝土与模板接触面积计算板S模板=全长×全宽无梁板、平板现浇混凝土板的模板,按混凝土与模板接触面积,以平方米计算。
1、现浇混凝土及预制钢筋混凝土模板工程量,除另有规定者外,应区别模板的材质,按混凝土与模板接触面的面积,以平方米计算。
2、定额附录中的混凝土模板含量参考表,系根据代表性工程测算而得,只能作为投标报价和编制标底时的参考。
2、3、现浇混凝土基础的模板工程量,按以下规定计算:(1)现浇混凝土带形基础的模板,按其展开高度乘以基础长度,以平方米计算;基础与基础相交时重叠的模板面积不扣除;直形基础端头的模板,也不增加。
(2)杯形基础和高杯基础杯口内的模板,并入相应基础模板工程量内。
杯形基础杯口高度大于杯口长边长度的,套用高杯基础定额项目。
4、现浇混凝土柱模板,按柱四周展开宽度乘以柱高,以平方米计算。
(1)柱、梁相交时,不扣除梁头所占柱模板面积。
(2)柱、板相交时,不扣除板厚所占柱模板面积。
现浇混凝土柱模板工程量=柱截面周长×柱高5、构造柱模板,按混凝土外露宽度,乘以柱高以平方米计算。
(1)构造柱与砌体交错咬茬连接时,按混凝土外露面的最大宽度计算。
构造柱与墙的接触面不计算模板面积。
构造柱与砖墙咬口模板工程量=混凝土外露面的最大宽度×柱高(2)构造柱模板子目,已综合考虑了各种形式的构造柱和实际支模大于混凝土外露面积等因素,适用于先砌砌体,后支模、浇筑混凝土的夹墙柱情况。
6、现浇混凝土梁(包括基础梁)模板,按梁三面展开宽度乘以梁长,以平方米计算。
现浇混凝土梁模板工程量=(梁底宽+梁侧高×2)×梁长(1)单梁,支座处的模扳不扣除,端头处的模板不增加。
(2)梁与梁相交时,不扣除次梁梁头所占主梁模板面积。
(3)梁与板连接时,梁侧壁模板算至板下坪。

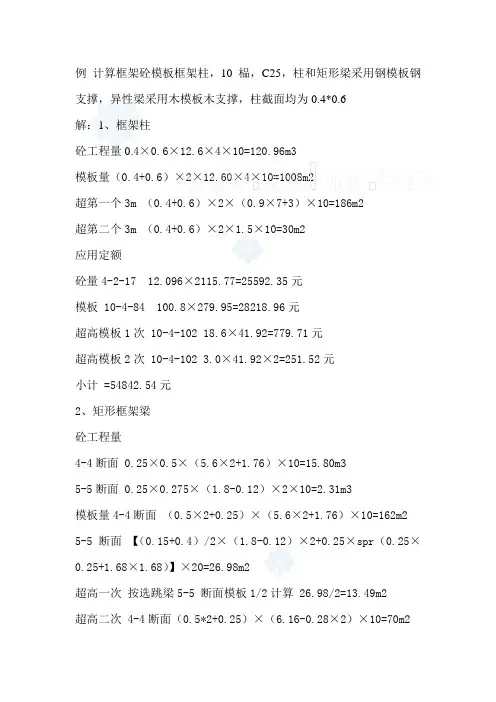

[例]某现浇花篮梁,梁端有现浇梁垫,尺寸如图10—7所示。
木模板,木支撑,计算梁模板、支撑工程量,确定定额项目。
①梁模板工程量梁断面支模长度=[0.25+(0.21+(0.122+0.072)1/2+0.08+0.12+0.14)×2]=1.627m1.627*(5.24-0.24)+(0.25+0.5*2)*0.24*2+0.60×0.20×4=9.335m2异形梁木模板,木支撑(套10-4-123)定额基价=379.76元/10m2②梁支撑超高工程量=9.335m2超高次数:(4.80-0.50-3.60)÷3.00≈1次木支撑每增加3m(套10-4-131)定额基价=73.86元/10m27、现浇混凝土墙模板,按混凝土与模板接触面积,以平方米计算。

模板的计算一、根据混凝土量快速估算模板用量1、适用情况:一般用于工程开工前期,在已知混凝土用量的情况下估算模板用量,以初步估算工程周转材料成本投入数量,为筹措资金提供依据。
2、优缺点:优点:速度快,简便节约计算时间。
缺点:模板用量计算结果不够精确。
(一)各种截面柱模板用量1、正方形截面柱其边长为a×a时,每立方米混凝土模板用量U1按下式计算:U1=4/a2、圆形截面柱其直径为d时,每立方米混凝土模板用量U2按下式计算:U2=4/d3、矩形截面柱其截面为a×b时,每立方米混凝土模板用量U3按下式计算:U3=2(a+b)/ab(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量U4按下式计算:U4=(2h+b)/bh式中b——主梁或次梁的宽度(m)式中h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量U5按下式计算:U5=1/h式中h——楼板的厚度。
(四)墙模板用量计算混凝土和钢筋混凝土墙,每立方米混凝土模板用量U6按下式计算:U6=2/d式中d——墙体的厚度。
二、按照混凝土构件与混凝土的接触面展开的办法精确计算模板工程量。
1、适用范围:常用于成本核算,及班组工程款结算。
2、优点:数据准确缺点:计算过程繁琐,占用时间较长,受计算者个人水平影响较大。
方木的计算快速估算法每平方米模板方木(50×100)用量V:V=0.0333(m3)对拉螺栓长度计算4.5m以下墙体对拉螺栓长度计算4.5m以上墙体对拉螺栓长度计算4.5米以下高度墙体对拉螺栓长度计算:墙厚+2×18(模板厚)+2×95(方木厚)+2×51(水平钢管外径尺寸)+2×(50~75)(钢管两边预留长度)4.5米以上高度墙体对拉螺栓长度计算: 墙厚+2×18(模板厚)+2×95(方木厚)+2×51(水平钢管外径尺寸)+2×51(竖向钢管外径尺寸)+2×(50~75)(钢管两边预留长度)对拉螺栓数量的计算1、墙体对拉螺栓a、止水型对拉螺栓个数=(墙体长度÷对拉螺栓水平间距+1)×[(墙体高度-150)÷对拉螺栓竖直间距+1]b、周转型对拉螺栓个数={(墙体长度÷对拉螺栓水平间距+1)×[(墙体高度-150)÷对拉螺栓竖直间距+1]} ×1.05注:其中1.05为周转型对拉螺栓的损耗2、柱对拉螺栓柱对拉螺栓个数计算方法根据实际柱截面尺寸及施工方案进行计算钢管的计算柱模钢管用量的计算柱净高:基础顶面或楼面至上层梁底的高度柱箍间距:指同向相邻两排加固柱箍钢管组合中心距柱模加固杆长度=柱子截面尺寸(b或h)+2×模板厚度+2 ×方木高度+2×自由端长度(一般取200~500)柱模加固杆根数(b方向)=[(柱子净高-300)÷柱箍间距+1]×4柱模加固杆根数(h方向)=[(柱子净高-300)÷柱箍间距+1]×4柱子与结构脚手架连接钢管长度及数量柱模加固杆数量=柱模加固杆长度(b方向)×柱模加固杆根数+柱模加固杆长度(h方向)×柱模加固杆根数+柱子与结构脚手架连接钢管报工程量注意事项:1、分规格报量2、按钢管长度模数确定钢管长度规格普通高度墙体钢管用量计算墙体净高度:基础顶面或结构楼面到上层梁或板底的高度。

第2层一、过梁构件名称尺寸位置单位工程量计算式工程量GL-4102200*120M1处m2(0.2*(0.9+0.25)*2+0.9*0.12)*2011.36 GL-4102200*120M3处m2(0.2*(0.7+0.25+2)*2+0.7*0.12)*4 5.056 GL-4122200*120M4处m2(0.2*(1.2+0.25+2)*2+1.2*0.12)*4 6.096 GL-4122200*120C9处m2(0.2*(1.2+0.25+2)*2+1.2*0.12)*2 3.048 GL-4122200*120FM2乙处m2(0.2*(1.2+0.2)*2+1.2*0.12)*4*2 5.632 GL-4102200*120FM1乙处m2(0.2*1.2*2+1.2*0.12)*2 1.248 GL-4102200*120风井洞处m2(0.2*(0.75+0.25*2)*2+0.75*0.12)*2 1.18 GL-4102200*120TLM5处m2(0.2*(0.7+0.25*2)*2+0.7*0.12)*4 2.256小计m235.876第2层一、圈梁压顶构件名称尺寸位置单位工程量计算式工程量压顶200*150C3处m2(0.2*(0.9+0.06*2)*2+0.9*0.15)*8 4.344压顶200*150C6a处m2(0.2*(1.2+0.06*2)*2+1.2*0.15)*4 2.832压顶200*150C7处m2(0.2*(1+0.06*2)*2+1*0.15)*4 2.392小计m29.568二、井道圈梁构件名称尺寸位置单位工程量计算式工程量井道圈梁200*150电梯井处m2(0.2*2+0.2)*(1.5*2+1.8)*2 5.76小计m2 5.76三、栏杆下压顶构件名称尺寸位置单位工程量计算式工程量栏杆下压顶200*100阳台栏杆处2节点m2(0.2*2)*((2.5+1.2+1.8+1.9)+(1.7+2.2))*418.08栏杆下压顶100*100空调百叶下4节点m2(0.1*2)*((1.2*3+0.8)*4+(1.2+1)*4+1.2*2) 5.76小计m223.84二层合计m239.168屋面层一、圈梁压顶构件名称尺寸位置单位工程量计算式工程量女儿墙压顶200*100A轴-600m2(13.4*0.1*2+0.2*0.1*2)*2 5.44 4线m2(6.6*0.1*2)*4 5.28女儿墙压顶200*1006线m2(6.1*0.1*2-0.1*0.2)*4 4.8。

常用周转材料的计算模板的计算方木的计算对拉螺栓的计算钢管的计算扣件的计算模板的计算一、根据混凝土量快速估算模板用量1、适用情况:一般用于工程开工前期,在已知混凝土用量的情况下估算模板用量,以初步估算工程周转材料成本投入数量,为筹措资金提供依据。
2、优缺点:优点:速度快,简便节约计算时间。
缺点:模板用量计算结果不够精确。
(一)各种截面柱模板用量1、正方形截面柱其边长为a×a时,每立方米混凝土模板用量U1按下式计算:U1=4/a2、圆形截面柱其直径为d时,每立方米混凝土模板用量U2按下式计算:U2=4/d3、矩形截面柱其截面为a×b时,每立方米混凝土模板用量U3按下式计算:U3=2(a+b)/ab(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量U4按下式计算:U4=(2h+b)/bh式中b——主梁或次梁的宽度(m)式中h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量U5按下式计算:U5=1/h式中h——楼板的厚度。
(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量U4按下式计算:U4=(2h+b)/bh式中b——主梁或次梁的宽度(m)式中h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量U5按下式计算:U5=1/h式中h——楼板的厚度。
(四)墙模板用量计算混凝土和钢筋混凝土墙,每立方米混凝土模板用量U6按下式计算:U6=2/d式中d——墙体的厚度。
二、按照混凝土构件与混凝土的接触面展开的办法精确计算模板工程量。
1、适用范围:常用于成本核算,及班组工程款结算。
2、优点:数据准确缺点:计算过程繁琐,占用时间较长,受计算者个人水平影响较大。
方木的计算一、快速估算法1、每平方米模板方木(50×100)用量V:V=0.0333(m3)二、根据施工方案精确计算1、墙体模板方木用量的计算2、柱模方木用量的计算3、板模方木用量的计算4、楼板模板方木用量的计算5、主梁、次梁模板方木用量的计算6、其它方木用量(如安全通道搭设、脚手架等)4.5m以上墙体对拉螺栓长度计算 4.5m以上墙体对拉螺栓长度计算对拉螺栓长度的计算4.5米以下高度墙体对拉螺栓长度计算:墙厚+2×18(模板厚)+2×95(方木厚)+2×51(水平钢管外径尺寸)+2×(50~75)(钢管两边预留长度)4.5米以上高度墙体对拉螺栓长度计算: 墙厚+2×18(模板厚)+2×95(方木厚)+2×51(水平钢管外径尺寸)+2×51(竖向钢管外径尺寸)+2×(50~75)(钢管两边预留长度)对拉螺栓数量的计算1、墙体对拉螺栓a、止水型对拉螺栓个数=(墙体长度÷对拉螺栓水平间距+1)×[(墙体高度-150)÷对拉螺栓竖直间距+1]b、周转型对拉螺栓个数={(墙体长度÷对拉螺栓水平间距+1)×[(墙体高度-150)÷对拉螺栓竖直间距+1]} ×1.05注:其中1.05为周转型对拉螺栓的损耗2、柱对拉螺栓柱对拉螺栓个数计算方法根据实际柱截面尺寸及施工方案进行计算钢管数量的计算模板加固(支撑)体系钢管计算1、柱模钢管2、墙模钢管3、梁模钢管4、其它部分结构脚手架体系钢管用量计算1、立杆用量计算2、水平杆用量计算3、剪刀撑用量计算柱模钢管用量的计算柱净高:基础顶面或楼面至上层梁底的高度柱箍间距:指同向相邻两排加固柱箍钢管组合中心距柱模加固杆长度=柱子截面尺寸(b或h)+2×模板厚度+2 ×方木高度+2×自由端长度(一般取200~500)柱模加固杆根数(b方向)=[(柱子净高-300)÷柱箍间距+1]×4柱模加固杆根数(h方向)=[(柱子净高-300)÷柱箍间距+1]×4柱子与结构脚手架连接钢管长度及数量柱模加固杆数量=柱模加固杆长度(b方向)×柱模加固杆根数+柱模加固杆长度(h方向)×柱模加固杆根数+柱子与结构脚手架连接钢管报工程量注意事项:1、分规格报量2、按钢管长度模数确定钢管长度规格普通高度墙体钢管用量计算墙体净高度:基础顶面或结构楼面到上层梁或板底的高度。
模板工程量计算公式:
说明:因为是按照一定模数、计算顺序连续计算的。
公式均有限定条件
1、边柱模板:
边柱外侧模板面积=结构层高*柱截面尺寸
边柱内侧模板面积=结构层高*柱截面周长-各向梁截面面积-柱截面周长与各向梁宽度之和的差乘以平均板厚
说明:根据柱子编号确定同类柱子根数;面积基数可一次算出,再减扣除量。
2、内柱模板面积=结构层高*柱截面周长-各向梁截面面积-各向梁界面周长与各向梁宽度之和的差乘以平均板厚;
3、边梁模板:外侧模板面积=梁净长*梁截面高度;
内侧模板面积=梁净长*(梁截面高度-板厚)
梁底模板面积=梁净长*梁宽度
4、内主梁模板:
梁侧面模板面积=梁净长*(梁截面高度-平均板厚)*2-次梁宽度*(次梁高度-板厚)
梁底模板面积=梁净长*梁宽度
5、内次梁模板面积:
梁侧面面积i=梁净长*(梁界面高度-板厚)*2
梁底模面积=梁净长*梁宽度
说明:应先计算主梁、后计算次梁。
按照梁编号根据同类编号梁的
根数一次算出面积基数,在减扣除量
6、现浇板模板面积:按照板号,根据同类板号数量一次算出面积基数,再扣除减量
某一板号面积=梁间净尺寸(长度)*梁间净尺寸(宽度)- 不扣除板与柱交接处柱角所占平面面积。
