第八节建筑弱电安装工程量计算一.预算定额及工程量计算1.共用天线电视系统需要计算的项目及定额:线路分配器、分支器的安装分明装、暗装,以“个”计量。
13-658明装13-659 暗装用户终端盒(电视插座)分明装、暗装,以“个”计量。
13-661 明装13-662 暗装暗盒埋设区分规格(86×86,75×100,200×150)以“个”计量。
13-663 暗盒86×86 75×10013-664 暗盒200×150分配网络上的放大器、分支器、分配器、均衡器、用户终端盒等预留线,按其进出线的数量每根预留0.2米计入射频传输电缆工程量。
用户共用器的安装(前端箱)以“台”计量13-570射频传输电缆的敷设区分不同敷设方式,按单根“延长米”计量,不扣除管路中间的接线盒所占长度,其预留长度和附加长度计入工程量。
定额按敷设方式区分:管/暗槽穿放Φ9mm以内13-575 Φ9mm以上13-576线槽/桥架/支架/活动地板内明布放Φ9mm以内13-577Φ9mm以上13-578射频电缆头制作安装以“个”计量13-584射频电缆配管工程量计算方法及定额均使用第二册定额。
2.室内电话线路需计算的项目及定额:户内放电话线双绞线缆、光缆、同轴电缆、电话线和广播线敷设,穿放、明布放区分不同敷设方式,按单根(束)“延长米”计量,不扣除管路中间的接线盒所占的长度,其预留长度和附加长度计入工程量。
预留长度:模块式信息插座、电话出线口等预留线暗每个预留0.2米计入线缆工程量。
附加长度:①电缆进入建筑物 2.0②电缆进入沟内或吊架时引上(下)预留 1.5米③电缆中间接头盒两端各留2.0米④线缆、电缆进入各种机柜、箱高+宽⑤电话线、广播线进入各种箱、柜高+宽•穿放双芯电话线:区分管内、线槽内,以“100米”为计量单位。
13-32 13-33•穿放电话电缆:区分对数(10对以内,20对,30对,50对,100对,200对,300对),以“100米”为计量单位。
弱电工程预算方案一、弱电工程概述弱电工程是指建筑物中的通信、安防、自动化控制等系统工程。
在现代建筑中,弱电系统的作用越来越重要,不仅仅是提供基本的通信功能,还能够在建筑物的安全、便利性和节能性等方面发挥重要作用。
因此,在建筑施工的预算中,弱电工程不可或缺,需要合理规划和预算。
二、定额预算1. 设备材料费:(1)针对通信系统,包括电话系统、广播系统、数据网络系统等,根据使用需求确定所需要的设备和材料,并按照市场价格进行预算。
(2)针对安防系统,包括监控摄像头、门禁系统、报警系统等,需根据建筑面积和使用需求确定设备数量和规格,并进行材料费的预算。
(3)针对自动化控制系统,包括智能家居控制系统、楼宇自动化系统等,根据建筑特点和功能需求确定所需的设备和材料并进行预算。
2. 施工安装费:(1)针对通信系统,包括布线、接线、调试等施工安装工作,根据实际使用需求和建筑结构进行施工预算。
(2)针对安防系统,包括监控摄像头的安装、门禁系统的布线等,需根据安装难度和设备数量进行施工预算。
(3)针对自动化控制系统,包括智能家居设备的安装、楼宇自动化系统的调试等,需根据系统规模和功能需求进行安装费用的预算。
3. 设计费用:(1)针对通信系统,需要进行通信系统的设计和规划,根据建筑特点和使用需求进行设计费用的预算。
(2)针对安防系统,需要进行安防系统的设计和规划,根据建筑结构和安全需求进行设计费用的预算。
(3)针对自动化控制系统,需要进行自动化控制系统的设计和规划,根据建筑功能需求和节能要求进行设计费用的预算。
4. 其他费用:(1)包括弱电工程的项目管理费用、装修费用等,需要根据实际情况进行合理预算。
(2)预留一定的变动费用,以应对工程实际施工过程中可能出现的变化和调整。
三、预算方案1. 立项阶段,需要对建筑的弱电系统进行初步设计和规划,了解建筑功能和使用需求,并初步确定所需设备和材料。
2. 制定详细的设备材料费用预算,包括对通信系统、安防系统和自动化控制系统的设备和材料进行明细预算。

弱电工程施工定额费用标准
一、直接工程费
直接工程费是弱电工程施工中的主要费用,包括人工费、材料费和机械使用费。
1. 人工费:指直接从事弱电工程施工的工人工资、津贴、奖金等费用。
2. 材料费:指施工过程中消耗的建筑材料、设备及配件等费用。
3. 机械使用费:指使用施工机械所发生的费用,包括租赁费用和折旧费用等。
二、间接费用
间接费用是指不直接发生在施工现场,但为工程施工所必需的费用,包括管理费、其他费用等。
1. 管理费:指施工企业对施工现场管理人员支付的费用,包括工资、津贴、奖金等。
2. 其他费用:指除直接工程费和间接费用之外的其他费用,包括办公费、差旅费、通讯费等。
三、措施费用
措施费用是指为完成工程施工而采取的措施所发生的费用,包括安全措施费、文明施工措施费等。
1. 安全措施费:指为确保工程施工安全而采取的措施所发生的费用。
2. 文明施工措施费:指为确保施工现场文明施工而采取的措施
所发生的费用。
四、利润
利润是指施工企业在合理成本和费用基础上所期望获得的收益。
利润通常是根据直接工程费、间接费用和措施费用的总和的一定比例来计算。
五、税金
税金是指按照国家规定应缴纳的各项税金,包括营业税、城市建设维护税、教育费附加等。
税金通常是根据直接工程费、间接费用、措施费用和利润的总和的一定比例来计算。

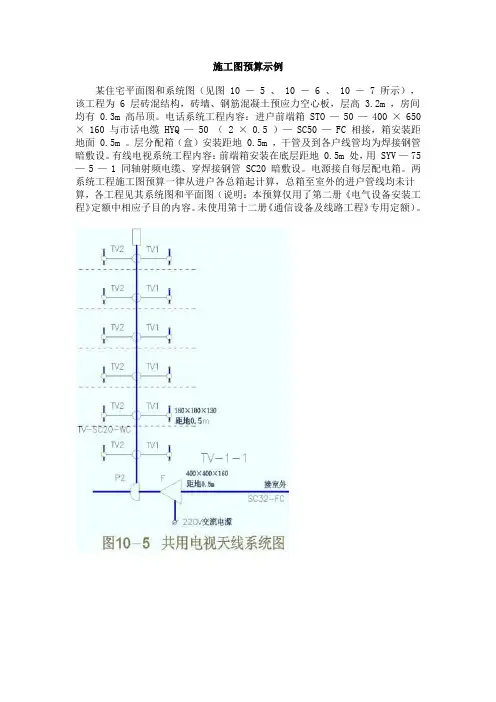

施工图预算示例某住宅平面图和系统图(见图 10 - 5 、 10 - 6 、 10 - 7 所示),该工程为 6 层砖混结构,砖墙、钢筋混凝土预应力空心板,层高 3.2m ,房间均有 0.3m 高吊顶。
电话系统工程内容:进户前端箱 STO — 50 —400 × 650 × 160 与市话电缆 HYQ — 50 ( 2 × 0.5 )— SC50 — FC 相接,箱安装距地面 0.5m 。
层分配箱(盒)安装距地 0.5m ,干管及到各户线管均为焊接钢管暗敷设。
有线电视系统工程内容:前端箱安装在底层距地 0.5m 处,用 SYV —75 —5 —1 同轴射频电缆、穿焊接钢管 SC20 暗敷设。
电源接自每层配电箱。
两系统工程施工图预算一律从进户各总箱起计算,总箱至室外的进户管线均未计算,各工程见其系统图和平面图(说明:本预算仅用了第二册《电气设备安装工程》定额中相应子目的内容。
未使用第十二册《通信设备及线路工程》专用定额)。

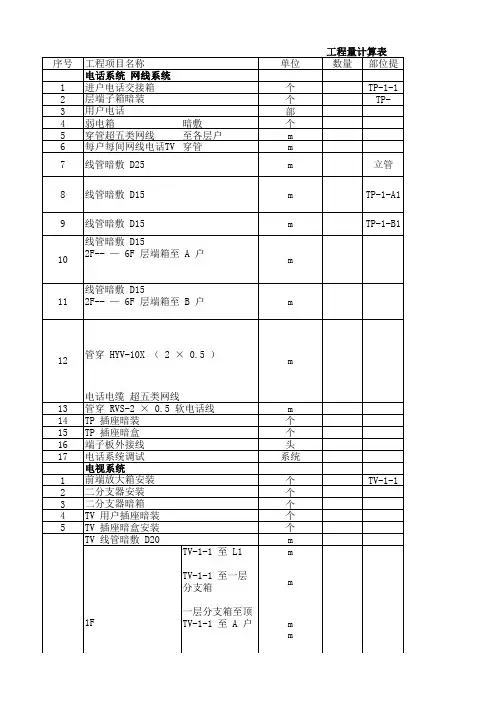

工程量计算表序号工程项目名称单位数量部位提要计算式电话系统1 进户电话交接箱个 1 TP-1-1 尺寸0.4m × 0.65m × 0.16m2 层端子箱暗装个 2 TP-ST010 尺寸0.2m × 0.28m × 0.12m3 用户电话部24 4 × 64 线管暗敷 D25 m 22.60 立管0.6 + 3.6 + 1.2 ++ 5× 3.25 线管暗敷 D15 m 22.27 TP-1-A10.6 + 3.6 + 1.2 ++0.6 + 3.6 +2.4 + 1.65 + 2.5 + 4.2+ 0.66 线管暗敷 D15 m 9.55 TP-1-B1 0.6 + 3.6 + 1.75 + 1.8++ 0.67 线管暗敷 D152F-- —6F 层端箱至 A 户m 64.45( 0.6 ++ 1.65 + 2.5++4.2 - 1.2 + 0.6 )× 5 + 3× 3.28 线管暗敷 D152F-- —6F 层端箱至 B 户m 46.85( 0.6 ++ 1.75 + 1.8++ 0.6 )× 5 +3.2 × 39 管穿 HYV-10X ( 2× 0.5 )电话电缆m 25.09 22.6 +( 0.4 + 0.650 )+( 0.2 + 0.83 )× 310 管穿 RVS-2 × 0.5软电话线m 302.32 143.12 +( 0.4 + 0.65 )×4 +( 0.2 + 0.28 )× 811 T P 插座暗装个24 4 × 612 T P 插座暗盒个24 4 × 613 端子板外接线头104 10 × 2 × 4 + 2 × 1414 电话系统调试系统1电视系统1 前端放大箱安装个 1 TV-1-1 尺寸0.4m × 0.5m × 0.16m2 二分支器安装个 63 二分支器暗箱个 6 尺寸0.18m × 0.18m × 0.12m4 TV 用户插座暗装个24 4 × 65 TV 插座暗盒安装个24 4 × 66 TV 线管暗敷 D20 m 200.631F T V-1-1 至 L1TV-1-1 至一层分支箱一层分支箱至顶TV-1-1 至 A mmmm8.017.2016.0023.680.6+3.6+1.2+ +1.5=0.6+3.6+1.2+ +0.6=3.2 × 5=0.6+3.6+2.4+1.65+2.5+ +户TV-1-1 至 B 户m9.550.6+0.6+4.2+3.7++0.6=0.6+3.6+1.75+1.8++0.6= 2F 2F — 6F ,分支箱至 A 户2F — 6F ,分支箱至 B 户 m m 100.3535.75( 0.6+1.2+ +1.65+2.5+ +0.6+0.6+4.2+ +0.6 )× 5=( 0.6+ +1.75+1.8++0.6 )× 5= 7 管穿同轴电缆 SYV-75-5m 201.71192.53+ ( 00.4+0.5 ) +2 ×0.18 × 23 8 管穿电源线 BV=3 × 2.5 m 30[8.1+(0.4+0.5)+(0.5+0.5)]×3 9 系统调试户 126 × 2工程预算表序号定额编号 项目名称 单位 数量综合基价(元) 其中人工费(元)单价 合价 单价 合价一电话系统 1 2-264 进户电话交接箱 台 1 106.96 109.96 39.74 39.742 7-60 楼层端子箱暗装台 2 145.47 290.94 102.23 204.463 2-1010 线管敷设 100M 1.431 302.03 432.20 192.76 275.84123未计价材料表工程预算费用汇总表。

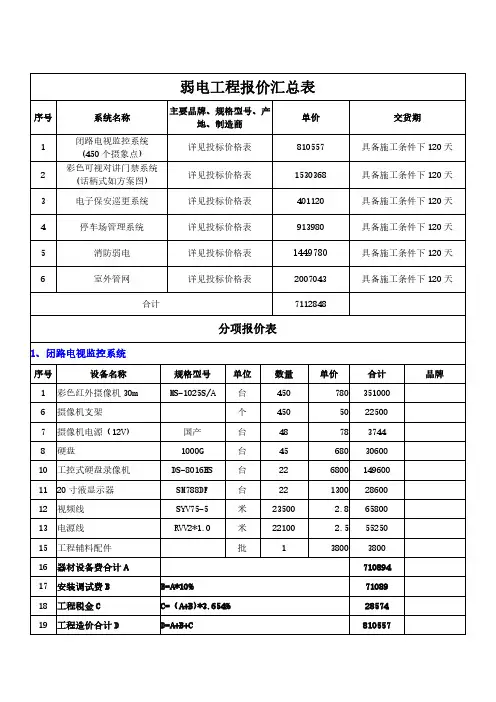

弱电工程报价汇总表序号系统名称主要品牌、规格型号、产地、制造商单价交货期1闭路电视监控系统(450个摄象点)详见投标价格表810557具备施工条件下120天2彩色可视对讲门禁系统(话柄式如方案图)详见投标价格表1530368具备施工条件下120天3电子保安巡更系统详见投标价格表401120具备施工条件下120天4停车场管理系统详见投标价格表913980具备施工条件下120天5消防弱电详见投标价格表1449780具备施工条件下120天6室外管网详见投标价格表2007043具备施工条件下120天合计7112848分项报价表1、闭路电视监控系统序号设备名称规格型号单位数量单价合计品牌1彩色红外摄像机30m MS-1025S/A台4507803510006摄像机支架个45050225007摄像机电源(12V)国产台487837448硬盘1000G台456803060010工控式硬盘录像机DS-8016HS台2268001496001120寸液显示器SM788DF台2213002860012视频线SYV75-5米23500 2.86580013电源线RVV2*1.0米22100 2.55525015工程辅料配件批13800380016器材设备费合计A71089417安装调试费B B=A*10%7108918工程税金C C=(A+B)*3.654%2857419工程造价合计D D=A+B+C810557分项报价表2.彩色可视对讲系统序号设备名称规格型号单位数量单价金额(元)品牌1彩色可视管理中心AB-602C台5086004300002彩色可视门口主机AB-402D台501200600003彩色可视分机AB-402M台5007203600004管理中心电源UPS-CP台3020060005系统电源UPS-DP/P台150********6分机电源UPS-P台76300228007信号编码隔离器AB-402B路112540450008联网信号切换器AB-602VAP-8台120340408009联网信号中继器AB-602SR台1203804560010静音锁YG2000把85150127501152#闭门器ARMOR把854503825012分户视频传输线UTP-5户1000303000013主干视频传输线SYV-75-3户1000656500014主干信号控制线RVV3*0.5户1000656500015系统电源线BVV2*0.75户1000161600016联网视频传输线SYV-75-5户1000303000017联网信号控制线RVVP3*1.0户1000303000018器材设备费合计A134220019安装调试费B B=A*10%13422020工程税金C C=(A+B)*3.654%5394821工程造价合计D D=A+B+C1530368分项报价表3、电子巡更管理系统序号设备名称规格型号单位数量单价合计品牌1电子巡检棒V-9000P只1508601290002电脑资料输送器V-9000PT套580040003电子巡更点1990A个3680351288006中文巡检软件Vdiax-2.0套5免费7高容量电脑INNETER套153********8工程配件及辅材批136********9器材设备费合计A35180010安装调试费B B=A*10%3518011工程税金C C=(A+B)*3.654%1414012工程造价合计D D=A+B+C401120分项报价表4、停车场管理系统序号设备名称规格型号单位数量单价合价品牌一入口控制设备1豪华电动道闸ZM-DZ06MZ台84600368002数字车辆检测器VD-108B台161600256003系统控制主机ZM-8858个84800384004IC卡读写系统ZM-3021个878062405入口票箱ZM-HY8518个82800224006中文电子显示屏ZM-8031个886068807自动吐卡机ZM-8051台83200256008对讲分机LB-F个81209609语音系统ZM-YY台8320256010机箱、电源和附件米860004800011线材和立拄含水泥基座批832002560012红色警示闪灯个42601040二出口控制设备1豪华电动道闸ZM-DZ06MZ台84600368002数字车辆检测器VD-108B台161600256003系统控制主机ZM-8858个86400512004IC卡读写系统ZM-3021个87806240室外管线工程安装预算书[按全国统一安装工程预算定额/电气设备工程(GYD-202-2000)]编制6.工程项目:外预埋管线工程共1页第1页序号编制依据名称及规格单位数量单位价格总价单价其中合计其中人工费附材费机械费主材费人工费附料费机械费主材费12-522管沟人工工段2550.0020.9020.9053295.002842.0022-1145PVCφ1/4管预埋敷设2800米625.00456.45305.810.64150.00285281.25191131.25400.0093750.00 32-1146PVCφ11/2管预埋敷设2800米590.00475.35339.710.64135.00280456.50200428.90377.6079650.00 42-1118KBG20管敷设2800米590.00573.01196.21121.8419.96235.00338075.90115763.9071885.6011776.40138650.00 52-1013DN50钢管暗配2800米7.602153.23369.2154.3529.681600.0016364.552805.921173.06225.5712160.00 6估室外器件盒只1320.00120.00120.00158400.007估手制孔(350×450×600)mm只960.00200.0040.0080.0080.00192000.00920.001840.008材料孔盖(350×450)mm只960.0080.0080.0076800.0076800.00 9定额直接费合计(1~8)之和1400673.20513891.9775676.2612001.97401010.00 10直接费差价及指标调整人工费x34.4%+机械费x9.5%+附料费x2.0%179432.55176778.841513.531140.1911其他直接费(人工+人工调整)×7%48346.96690670.8112现场经费(人工+人工调整)×8%55253.6613间接费(人工+人工调整)×8%55253.6614计划利润(人工+人工调整)×7.17%49521.1015“两贴”费用(人工费+人工调整)/人工单价×人工费指数55027.6116劳动保险费(人工费+人工调整)x14%96693.9117税收(9~16)之和x3.445%66839.9818工程总价(9~17)之和2007042.63。
湖南弱电工程施工预算定额一、概述湖南弱电工程施工预算定额是指在湖南省范围内进行弱电工程施工时,根据工程项目的性质、规模、施工工艺和材料等因素,对工程所需的人工、材料、机械设备和施工费用进行合理预测和计算的依据。
弱电工程是指电压低于220V的电力传输和控制系统,包括综合布线、监控系统、报警系统、音响系统等。
随着科技的不断发展,弱电工程在建筑和场所中的应用越来越广泛,对其施工预算定额的需求也越来越高。
二、预算定额的构成湖南弱电工程施工预算定额主要包括以下几个方面:1. 人工费:根据工程项目的性质、规模和施工工艺,预测工程所需的人工数量和工日,并按照相关标准的人工单价进行计算。
2. 材料费:根据工程项目的需求,预测工程所需的材料种类、规格、数量和单价,并进行计算。
材料费包括电线电缆、管材、接插件、设备等。
3. 机械设备费:根据工程项目的需求,预测工程所需的机械设备种类、数量和租赁费用,并进行计算。
机械设备费包括挖掘机、搅拌机、发电机等。
4. 施工费用:包括施工管理费、施工安全费、临时设施费、现场签证费等。
施工费用根据工程项目的规模、性质和施工周期进行合理预测和计算。
三、预算定额的编制方法湖南弱电工程施工预算定额的编制方法主要包括以下几个步骤:1. 收集资料:收集工程项目相关的设计图纸、技术要求、施工方案等资料,以及湖南省内相关的人工、材料、机械设备价格信息。
2. 分析工程:分析工程项目的性质、规模、施工工艺和材料需求,确定工程所需的人工、材料、机械设备和施工费用。
3. 制定预算定额:根据收集的资料和分析结果,制定工程项目的预算定额,包括人工费、材料费、机械设备费和施工费用。
4. 审核修正:对制定的预算定额进行审核和修正,确保预算定额的准确性和合理性。
四、预算定额的应用湖南弱电工程施工预算定额在施工过程中具有重要的作用:1. 施工准备:根据预算定额,合理安排施工人员、材料和机械设备,确保施工顺利进行。
2. 施工控制:根据预算定额,对施工过程进行实时控制,确保施工质量和进度。

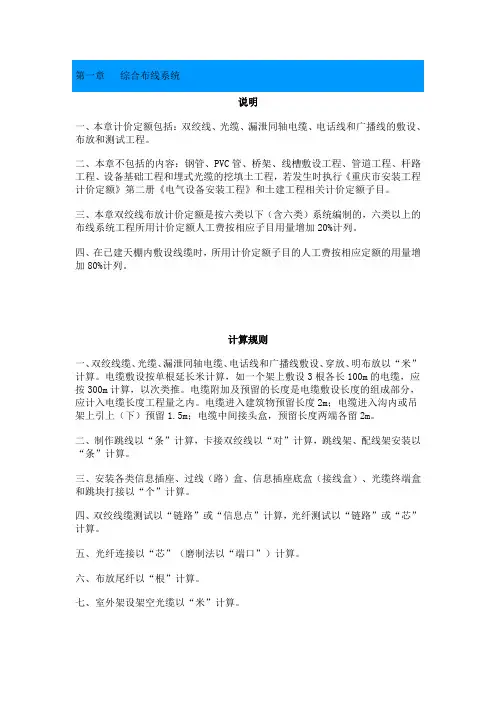

第一章综合布线系统说明一、本章计价定额包括:双绞线、光缆、漏泄同轴电缆、电话线和广播线的敷设、布放和测试工程。
二、本章不包括的内容:钢管、PVC管、桥架、线槽敷设工程、管道工程、杆路工程、设备基础工程和埋式光缆的挖填土工程,若发生时执行《重庆市安装工程计价定额》第二册《电气设备安装工程》和土建工程相关计价定额子目。
三、本章双绞线布放计价定额是按六类以下(含六类)系统编制的,六类以上的布线系统工程所用计价定额人工费按相应子目用量增加20%计列。
四、在已建天棚内敷设线缆时,所用计价定额子目的人工费按相应定额的用量增加80%计列。
计算规则一、双绞线缆、光缆、漏泄同轴电缆、电话线和广播线敷设、穿放、明布放以“米”计算。
电缆敷设按单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以次类推。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆进入建筑物预留长度2m;电缆进入沟内或吊架上引上(下)预留1.5m;电缆中间接头盒,预留长度两端各留2m。
二、制作跳线以“条”计算,卡接双绞线以“对”计算,跳线架、配线架安装以“条”计算。
三、安装各类信息插座、过线(路)盒、信息插座底盒(接线盒)、光缆终端盒和跳块打接以“个”计算。
四、双绞线缆测试以“链路”或“信息点”计算,光纤测试以“链路”或“芯”计算。
五、光纤连接以“芯”(磨制法以“端口”)计算。
六、布放尾纤以“根”计算。
七、室外架设架空光缆以“米”计算。
八、光缆接续以“头”计算。
九、制作光缆成端接头以“套”计算。
十、安装漏泄同轴电缆接头以“个”计算。
十一、成套电话组线箱、机柜、机架、抗震底座安装以“台”计算。
十二、安装电话出线口、中途箱、电话电缆架空引入装置以“个”计算。
第二章通信系统设备安装工程说明一、本章计价定额包括铁塔、天线、天馈系统,数字微波通信,卫星通信,移动通信,光纤通信,程控交换机,会议电话、会议电视等设备的安装、调试工程。
由上面的图片可以看到:定额基本为空,软件会计算当前造价与招标控制价的差率,当前是低于控制价百分之九十多,约等于没有,所以要开始套定额了。
这里有一个简便的套定额的方法,使用“智能组价”。
步骤三:智能组价:1、点击“智能组价”》》选择“全部清单”》》选择“预览匹配”2、这个时候就可以看到软件开始哗哗的工作了。
3、智能组价搞完以后点击确定,如下图:4、这下清单和定额都有了,可以看到当前的总价是26万,低于控制价77%。
智能组价存在两个问题:1、绝大部分定额里没有主材价格。
2、有些清单依然还是空的。
步骤四,所以接下来我们的工作主要就是处理这两个问题1、添加主材点击要添加主材的定额》》选择“工料组成”》》在最下面一栏键入“50”,添加主材。
然后更改名称,填写“除税单价”,OK这一项就算搞定。
2、对于智能组价没有套到定额的选择要套定额的清单项目》》点击“定额库”》》选择“建筑智能化工程”》》在下拉菜单里面找或者输入关键词进行搜索,“收发”搜不到,我直接搜索“光端”,出来如下:双击该定额,就插入进去了接下来和第一步一样,在光端机调试的定额里添加主材和价格,搞定。
3、独立费独立费很神奇,比如:1、你也没找到某清单项对应的定额,又不想像没节操的那帮家伙一样给套个不相干的定额,像给软件调试套一个无缝钢管的定额那样,怎么办?2、你想调一个定额的价格,但是很麻烦,或者干脆就死活调不下来,怎么办?用独立费啊!右键点击该清单》》插入独立费》》价格随便你填,非常方便4、批量改人机材价格对于总价不满意,想整体调价格,点击“换”,在这个里面改步骤五:价格做的差不多了,导出EXCEL格式清单点击“打印”》》选择“投标报价表”》》检查一番》》点击“保存”注意“工程计价总说明”那里要填写一下说明。
2、保存以后,点击“批量导出EXCEL”》》全部选择》》确定默认省纸模式,工作中。
3、搞定导出来的EXCEL清单,总说明一项依然是空,再填一次步骤六:存为投标格式文件,符合性检查1、点击“文件”》》点击“导出投标文件”》》南京的选择上面ENTF的,外地的选择下面的.13jt2、选择之后确定如果招标人要求是未来软件格式,那么我们选择“另存为.xmd格式”3、符合性检查上面的页面别关》》点击“符合性检查”,结果如下图检查结果没通过,原因是措施清单没套定额点击“措施项目清单”》》选择“单价措施项目清单”》》发现“脚手架搭拆”没套定额我们给脚手架搭拆直接套个独立费完事,再导出》》再检查,通过!全部搞定。

弱电工程定额方案一、前言随着信息化和智能化的发展,弱电工程在建筑和工程中的比重日益增加,成为工程建设中不可或缺的一环。
弱电工程包括网络通信、安防监控、智能家居、建筑自动化等多个方面,需要结合建筑设计和实际使用需求,科学、合理地规划和设计。
本定额方案旨在对弱电工程的相关内容进行规范化,为工程建设提供参考和指导。
二、弱电工程范围及标准1. 弱电工程范围弱电工程包括但不限于以下内容:(1)网络通信:包括数据通信、网络设备布线、局域网、无线网络等。
(2)安防监控:包括视频监控、入侵报警、门禁管理、消防联动等。
(3)智能家居:包括家庭自动化、智能家居系统、智能家电控制等。
(4)建筑自动化:包括照明控制、空调控制、环境监测、节能管理等。
2. 弱电工程标准(1)相关国家标准:弱电工程应符合国家相关标准和规范。
(2)安全性:弱电工程应符合相关安全标准,确保设备和系统的安全可靠。
(3)可扩展性:弱电工程应具备一定的可扩展性,满足未来需求和技术更新。
三、弱电工程设计规范1. 弱电工程设计原则(1)科学性:弱电工程设计应根据实际使用需求和建筑结构特点,科学合理地进行规划。
(2)可操作性:弱电工程设计应考虑设备的安装、调试和维护,保证设备的正常运行。
(3)经济性:弱电工程设计应尽可能节约成本,提高资源利用效率。
2. 弱电工程设计内容(1)布线设计:包括布线材料的选择、走线方式、线缆标准等。
(2)设备选型:根据具体需求和要求,选择适宜的设备品牌和型号。
(3)系统集成:不同弱电系统应合理整合,确保系统之间的协调运作。
(4)配套设施:包括弱电机房设计、配电系统设计等。
四、弱电工程施工规范1. 施工组织(1)施工方案:施工单位应根据设计方案制定合理的施工方案,明确施工程序和安全措施。
(2)管理人员:施工现场应有专业负责人对施工过程进行全程管理。
2. 施工工艺(1)材料选用:施工单位应选用合格的材料,符合国家相关标准。
(2)安装工艺:施工单位应严格按照设计要求和施工规范进行安装施工,确保施工质量。
武汉弱电工程施工预算定额一、概述随着科技的不断发展,弱电工程在建筑行业中的应用越来越广泛,包括通信、网络、监控、自动化控制等多个方面。
为了保证弱电工程的质量和进度,合理控制成本,制定一份详细的施工预算定额是非常必要的。
本文以武汉市为例,详细介绍了武汉弱电工程施工预算定额的编制方法和内容。
二、编制依据1. 国家和地方相关法规、标准、规范;2. 武汉市建筑市场行情调查报告;3. 常见的弱电工程设计方案和施工图纸;4. 施工工艺和施工组织设计;5. 建筑材料、设备及人工价格行情。
三、预算定额编制方法1. 划分工程项目:根据弱电工程的特点和施工流程,将工程项目划分为若干个独立的分部分项,如通信工程、网络工程、监控工程等。
2. 确定工程量:根据设计方案和施工图纸,计算各分部分项的工程量。
工程量计算应遵循国家标准和行业规定,确保计算准确无误。
3. 制定工程单价:根据市场行情和施工工艺,制定各分部分项的工程单价。
工程单价应包括人工费、材料费、设备费、施工机具使用费等。
4. 编制预算表格:将各分部分项的工程量和单价汇总,编制成预算表格。
预算表格应包括工程项目名称、工程量、单价、合价等内容。
5. 审核和调整:对预算表格进行审核和调整,确保预算的准确性和合理性。
审核内容包括工程量的准确性、单价的合理性等。
四、预算定额内容武汉弱电工程施工预算定额主要包括以下内容:1. 通信工程:包括电话系统、有线电视系统、卫星通信系统等;2. 网络工程:包括局域网、广域网、无线网络等;3. 监控工程:包括视频监控、入侵报警、门禁系统等;4. 自动化控制工程:包括智能家居、智能建筑、工业自动化等;5. 弱电综合布线工程:包括综合布线、信息插座、光纤通信等;6. 设备及材料费用:包括通信设备、网络设备、监控设备等;7. 人工费用:包括施工人员、技术人员的工资和福利;8. 施工机具使用费用:包括施工工具、仪器仪表等;9. 施工措施费用:包括施工现场布置、安全防护等;10. 税费:包括增值税、营业税、城市维护建设税等。
四川弱电工程施工预算定额是指在四川省进行弱电工程施工过程中,根据施工图纸、工程量清单和相关标准规范,对施工过程中所需的人工、材料、机械设备等进行详细的计算和编制,以确定工程项目的总造价和各项费用的一种技术经济文件。
一、四川弱电工程施工预算定额的作用1. 施工预算定额是施工企业组织生产、进行成本控制和决策的重要依据。
通过编制施工预算定额,可以明确施工项目的成本构成,合理配置资源,有效控制成本支出,提高企业的经济效益。
2. 施工预算定额是施工企业与业主、设计单位等各方进行工程结算和支付的依据。
通过预算定额,可以确保施工企业的合法权益,避免因价格波动等原因造成的经济损失。
3. 施工预算定额是施工企业进行工程项目投标、报价和合同签订的基础。
编制准确的预算定额,有助于提高施工企业的市场竞争力,为企业赢得更多的工程项目。
4. 施工预算定额是施工企业进行工程项目施工组织和管理的重要参考。
通过预算定额,可以合理配置人力、物力、财力等资源,确保施工项目的顺利进行。
二、四川弱电工程施工预算定额的编制依据1. 施工图纸和工程量清单:施工预算定额的编制应以施工图纸和工程量清单为依据,确保预算定额的准确性和可靠性。
2. 相关标准规范:编制施工预算定额时,应严格遵守国家、行业和地方的相关标准规范,确保预算定额的合法性和有效性。
3. 施工组织设计:施工预算定额的编制应充分考虑施工组织设计中的施工工艺、施工进度、资源配置等因素,确保预算定额的实用性。
4. 市场价格信息:编制施工预算定额时,应充分收集和分析市场价格信息,合理预测施工过程中的价格波动,确保预算定额的合理性。
5. 历史工程数据:借鉴历史工程的数据和经验,结合当前工程的实际情况,编制施工预算定额,提高预算定额的准确性。
三、四川弱电工程施工预算定额的编制内容1. 人工费用:包括施工人员的基本工资、加班费、补贴等,根据工程量清单和施工组织设计,计算出各工种的人工需求量,并结合当地人工市场价格,计算出人工费用。

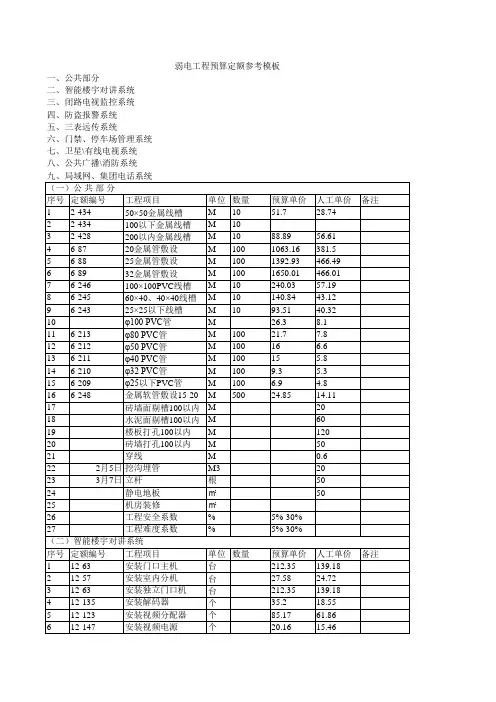

弱电工程预算定额参考模板
(2010-11-05 19:29:31)
转载▼
标
签:
弱电
工程
预算
杂谈
分类:弱电
弱电工程报价:400-650-6618!
一、公共部分
二、智能楼宇对讲系统
三、闭路电视监控系统
四、防盗报警系统
五、三表远传系统
六、门禁、停车场管理系统
七、卫星\有线电视系统
八、公共广播\消防系统
九、局域网、集团电话系统
(一)公共部分

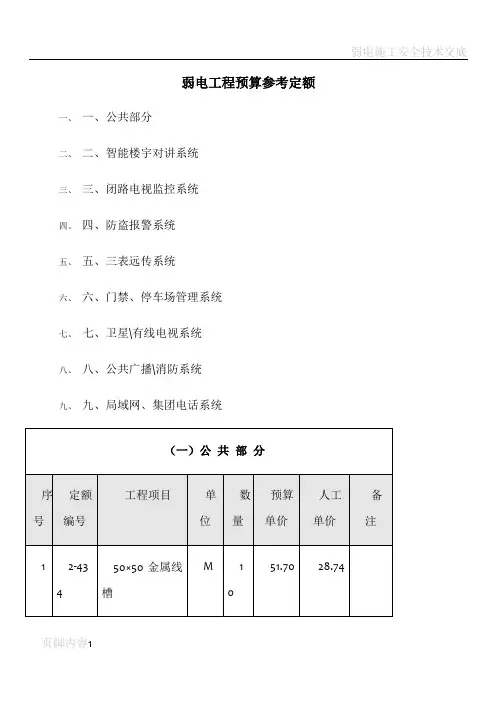

序号定额编
号
工程项目单
位
数
量
预算单
价
人工单
价
备注
12-43450×50金属线槽M1051.7028.74 22-434100以下金属线槽M10
32-428200以内金属线槽M1088.8956.61 46-8720金属管敷设M1001063.16381.50 56-8825金属管敷设M1001392.93466.490 66-8932金属管敷设M1001650.01466.01 76-246100×100PVC线槽M10240.0357.19 86-24560×40、40×40线槽M10140.8443.12
11网络布线均按50.00-100.00/点;电话系统均按20.00-80.00/门。
