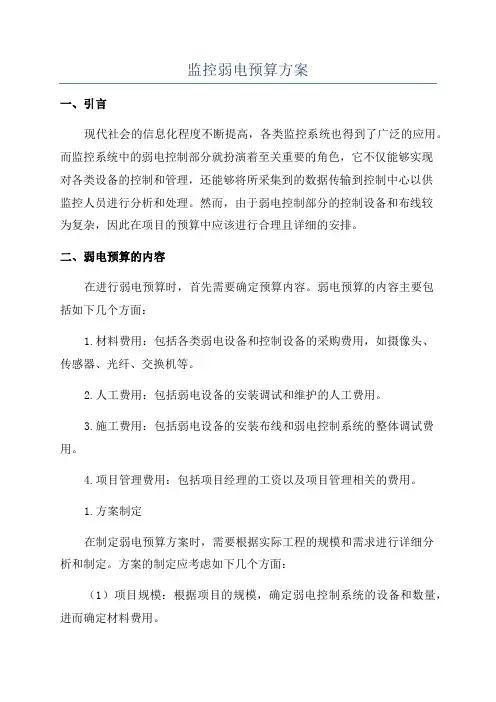

弱电工程预算方案一、弱电工程概述弱电工程是指建筑物中的通信、安防、自动化控制等系统工程。
在现代建筑中,弱电系统的作用越来越重要,不仅仅是提供基本的通信功能,还能够在建筑物的安全、便利性和节能性等方面发挥重要作用。
因此,在建筑施工的预算中,弱电工程不可或缺,需要合理规划和预算。
二、定额预算1. 设备材料费:(1)针对通信系统,包括电话系统、广播系统、数据网络系统等,根据使用需求确定所需要的设备和材料,并按照市场价格进行预算。
(2)针对安防系统,包括监控摄像头、门禁系统、报警系统等,需根据建筑面积和使用需求确定设备数量和规格,并进行材料费的预算。
(3)针对自动化控制系统,包括智能家居控制系统、楼宇自动化系统等,根据建筑特点和功能需求确定所需的设备和材料并进行预算。
2. 施工安装费:(1)针对通信系统,包括布线、接线、调试等施工安装工作,根据实际使用需求和建筑结构进行施工预算。
(2)针对安防系统,包括监控摄像头的安装、门禁系统的布线等,需根据安装难度和设备数量进行施工预算。
(3)针对自动化控制系统,包括智能家居设备的安装、楼宇自动化系统的调试等,需根据系统规模和功能需求进行安装费用的预算。
3. 设计费用:(1)针对通信系统,需要进行通信系统的设计和规划,根据建筑特点和使用需求进行设计费用的预算。
(2)针对安防系统,需要进行安防系统的设计和规划,根据建筑结构和安全需求进行设计费用的预算。
(3)针对自动化控制系统,需要进行自动化控制系统的设计和规划,根据建筑功能需求和节能要求进行设计费用的预算。
4. 其他费用:(1)包括弱电工程的项目管理费用、装修费用等,需要根据实际情况进行合理预算。
(2)预留一定的变动费用,以应对工程实际施工过程中可能出现的变化和调整。
三、预算方案1. 立项阶段,需要对建筑的弱电系统进行初步设计和规划,了解建筑功能和使用需求,并初步确定所需设备和材料。

2. 制定详细的设备材料费用预算,包括对通信系统、安防系统和自动化控制系统的设备和材料进行明细预算。
弱电工程施工定额费用标准
一、直接工程费
直接工程费是弱电工程施工中的主要费用,包括人工费、材料费和机械使用费。
1. 人工费:指直接从事弱电工程施工的工人工资、津贴、奖金等费用。
2. 材料费:指施工过程中消耗的建筑材料、设备及配件等费用。
3. 机械使用费:指使用施工机械所发生的费用,包括租赁费用和折旧费用等。
二、间接费用
间接费用是指不直接发生在施工现场,但为工程施工所必需的费用,包括管理费、其他费用等。
1. 管理费:指施工企业对施工现场管理人员支付的费用,包括工资、津贴、奖金等。
2. 其他费用:指除直接工程费和间接费用之外的其他费用,包括办公费、差旅费、通讯费等。
三、措施费用
措施费用是指为完成工程施工而采取的措施所发生的费用,包括安全措施费、文明施工措施费等。
1. 安全措施费:指为确保工程施工安全而采取的措施所发生的费用。
2. 文明施工措施费:指为确保施工现场文明施工而采取的措施
所发生的费用。
四、利润
利润是指施工企业在合理成本和费用基础上所期望获得的收益。
利润通常是根据直接工程费、间接费用和措施费用的总和的一定比例来计算。
五、税金
税金是指按照国家规定应缴纳的各项税金,包括营业税、城市建设维护税、教育费附加等。
税金通常是根据直接工程费、间接费用、措施费用和利润的总和的一定比例来计算。

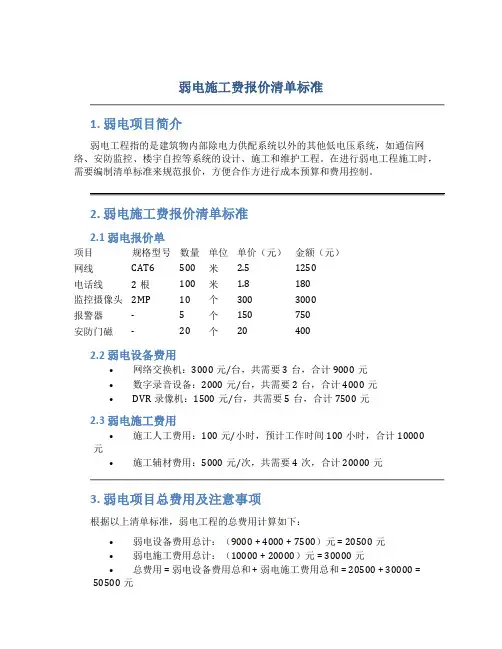

弱电施工费报价清单标准1. 弱电项目简介弱电工程指的是建筑物内部除电力供配系统以外的其他低电压系统,如通信网络、安防监控、楼宇自控等系统的设计、施工和维护工程。
在进行弱电工程施工时,需要编制清单标准来规范报价,方便合作方进行成本预算和费用控制。
2. 弱电施工费报价清单标准2.1 弱电报价单项目规格型号数量单位单价(元)金额(元)网线CAT6 500 米 2.5 1250电话线2根100 米 1.8 180监控摄像头2MP 10 个300 3000报警器- 5 个150 750安防门磁- 20 个20 4002.2 弱电设备费用•网络交换机:3000元/台,共需要3台,合计9000元•数字录音设备:2000元/台,共需要2台,合计4000元•DVR录像机:1500元/台,共需要5台,合计7500元2.3 弱电施工费用•施工人工费用:100元/小时,预计工作时间100小时,合计10000元•施工辅材费用:5000元/次,共需要4次,合计20000元3. 弱电项目总费用及注意事项根据以上清单标准,弱电工程的总费用计算如下:•弱电设备费用总计:(9000 + 4000 + 7500)元 = 20500元•弱电施工费用总计:(10000 + 20000)元 = 30000元•总费用 = 弱电设备费用总和 + 弱电施工费用总和 = 20500 + 30000 = 50500元注意事项:1.以上费用为预估报价,具体价格以实际情况为准。
2.施工过程中注意安全,避免因为疏忽导致设备损坏或人员受伤。
3.建议与专业施工队合作,确保施工质量和进度。
通过上述弱电施工费报价清单标准,可以清晰地了解到各项费用的详细内容,有利于双方合作,确保工程顺利进行及费用控制。

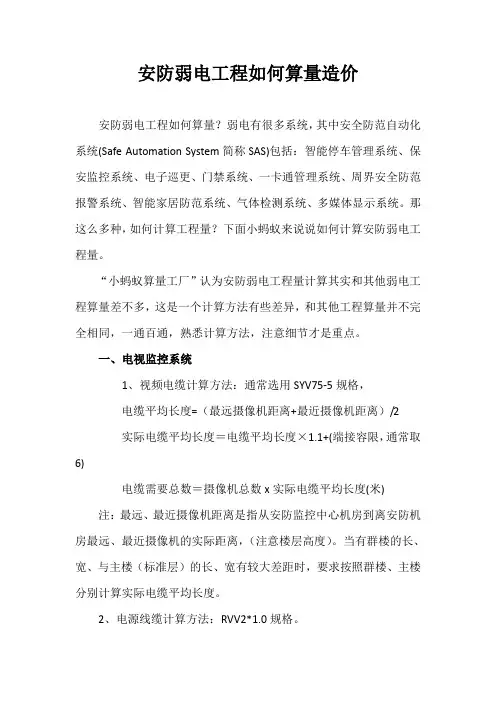

安防弱电工程如何算量造价安防弱电工程如何算量?弱电有很多系统,其中安全防范自动化系统(Safe Automation System简称SAS)包括:智能停车管理系统、保安监控系统、电子巡更、门禁系统、一卡通管理系统、周界安全防范报警系统、智能家居防范系统、气体检测系统、多媒体显示系统。
那这么多种,如何计算工程量?下面小蚂蚁来说说如何计算安防弱电工程量。
“小蚂蚁算量工厂”认为安防弱电工程量计算其实和其他弱电工程算量差不多,这是一个计算方法有些差异,和其他工程算量并不完全相同,一通百通,熟悉计算方法,注意细节才是重点。
一、电视监控系统1、视频电缆计算方法:通常选用SYV75-5规格,电缆平均长度=(最远摄像机距离+最近摄像机距离)/2实际电缆平均长度=电缆平均长度×1.1+(端接容限,通常取6)电缆需要总数=摄像机总数x实际电缆平均长度(米) 注:最远、最近摄像机距离是指从安防监控中心机房到离安防机房最远、最近摄像机的实际距离,(注意楼层高度)。
当有群楼的长、宽、与主楼(标准层)的长、宽有较大差距时,要求按照群楼、主楼分别计算实际电缆平均长度。
2、电源线缆计算方法:RVV2*1.0规格。
方式一:由于摄像机的分布较为分散(尤其是群楼)。
因此建议按视频电缆长度的1/2~1/3计算。
方式二:按每8只摄像机敷设一根电源线缆:电源线需要总数=(摄像机总数/8)*视频电缆计算中的实际电缆平均长度。
控制电缆计算方法:(云台+变焦摄像机),RVS2*1.0规格。
电缆平均长度=(最远摄像机距离+最近摄像机距离)/2实际电缆平均长度=电缆平均长度×1.1+(端接容限,通常取6)电缆需要总数=摄像机总数x实际电缆平均长度(米) 注:最远、最近摄像机距离是指从监控中心机房到离机房最远摄像机、最近摄像机的实际距离,(注意楼层高度)。
当有群楼的长、宽、与主楼的长、宽有较大差距时,要求分别计算实际电缆平均长度。

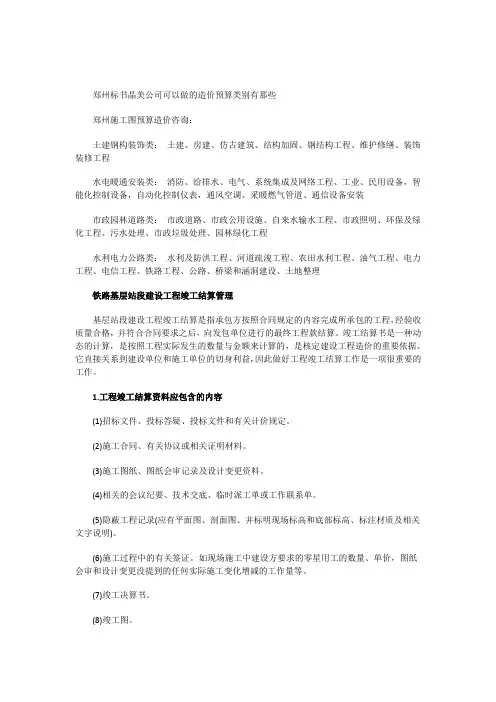

郑州标书晶美公司可以做的造价预算类别有那些郑州施工图预算造价咨询:土建钢构装饰类:土建、房建、仿古建筑、结构加固、钢结构工程、维护修缮、装饰装修工程水电暖通安装类:消防、给排水、电气、系统集成及网络工程、工业、民用设备,智能化控制设备,自动化控制仪表,通风空调、采暖燃气管道、通信设备安装市政园林道路类:市政道路、市政公用设施、自来水输水工程、市政照明、环保及绿化工程、污水处理、市政垃圾处理、园林绿化工程水利电力公路类:水利及防洪工程、河道疏浚工程、农田水利工程、油气工程、电力工程、电信工程、铁路工程、公路、桥梁和涵洞建设、土地整理铁路基层站段建设工程竣工结算管理基层站段建设工程竣工结算是指承包方按照合同规定的内容完成所承包的工程,经验收质量合格,并符合合同要求之后,向发包单位进行的最终工程款结算。
竣工结算书是一种动态的计算,是按照工程实际发生的数量与金额来计算的,是核定建设工程造价的重要依据。
它直接关系到建设单位和施工单位的切身利益,因此做好工程竣工结算工作是一项很重要的工作。
1.工程竣工结算资料应包含的内容(1)招标文件、投标答疑、投标文件和有关计价规定。
(2)施工合同、有关协议或相关证明材料。
(3)施工图纸、图纸会审记录及设计变更资料。
(4)相关的会议纪要、技术交底、临时派工单或工作联系单。
(5)隐蔽工程记录(应有平面图、剖面图、并标明现场标高和底部标高、标注材质及相关文字说明)。
(6)施工过程中的有关签证。
如现场施工中建设方要求的零星用工的数量、单价,图纸会审和设计变更没提到的任何实际施工变化增减的工作量等。
(7)竣工决算书。
(8)竣工图。
2.目前基层站段建设工程竣工结算存在的问题(1)招议标工作不严谨。
招议标工作虽能按照招议标程序进行实施,但缺少主管部门编制或经站段论证的标底,招标公告也很简单,有的口头布置工作量及工作要求,没有明确的书面招标公告,则存在招议标过程中被施工队牵着鼻子走的现象,造成决算时扯皮。
