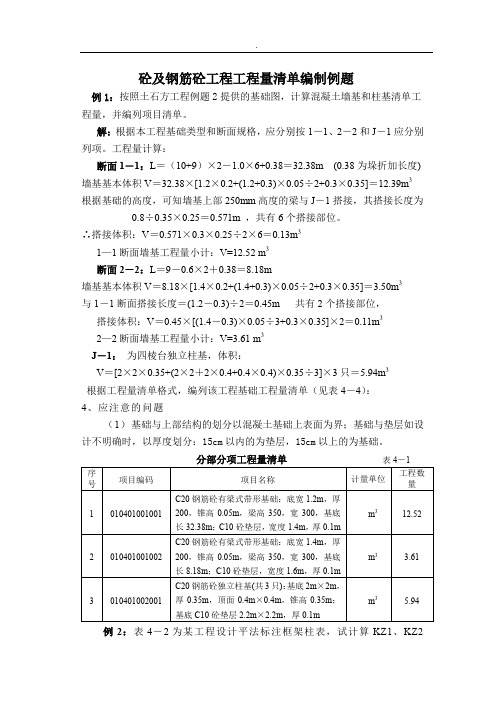

砼及钢筋砼工程工程量清单编制例题例1:按照土石方工程例题2提供的基础图,计算混凝土墙基和柱基清单工程量,并编列项目清单。
解:根据本工程基础类型和断面规格,应分别按1-1、2-2和J-1应分别列项。
工程量计算:断面1-1:L=(10+9)×2-1.0×6+0.38=32.38m (0.38为垛折加长度) 墙基基本体积V=32.38×[1.2×0.2+(1.2+0.3)×0.05÷2+0.3×0.35]=12.39m3根据基础的高度,可知墙基上部250mm高度的梁与J-1搭接,其搭接长度为0.8÷0.35×0.25=0.571m ,共有6个搭接部位。
∴搭接体积:V=0.571×0.3×0.25÷2×6=0.13m31—1断面墙基工程量小计:V=12.52 m3断面2-2:L=9-0.6×2+0.38=8.18m墙基基本体积V=8.18×[1.4×0.2+(1.4+0.3)×0.05÷2+0.3×0.35]=3.50m3与1-1断面搭接长度=(1.2-0.3)÷2=0.45m 共有2个搭接部位,搭接体积:V=0.45×[(1.4-0.3)×0.05÷3+0.3×0.35]×2=0.11m32—2断面墙基工程量小计:V=3.61 m3J-1:为四棱台独立柱基,体积:V=[2×2×0.35+(2×2+2×0.4+0.4×0.4)×0.35÷3]×3只=5.94m3根据工程量清单格式,编列该工程基础工程量清单(见表4-4):4、应注意的问题(1)基础与上部结构的划分以混凝土基础上表面为界;基础与垫层如设计不明确时,以厚度划分:15cm以内的为垫层,15cm以上的为基础。
例题4:梁钢筋的费用计算过程分析:本工程现浇混凝土梁钢筋:0104160011.钢筋工程量计算:(受力钢筋保护层厚度25mm)(1)梁上部通长钢筋:25锚固长度LaE=30d=750mm>500-25=475mm,应弯锚;平直段长度为500-25=475mm≥0.4LaE,弯段长度取15d可满足要求锚固长度要求。
L单根=7200+2×250-2×25+2×15×25=8400(mm)=8.4mN=2(根)(2)左、右负弯矩钢筋:25,负弯矩筋要求锚入支座并伸出Ln/3。
L单根=(7200-2×250)/3+500-25+15×25=3083(mm)=3.083mN=2×2=4(根)(3)梁下部钢筋:25L单根=7200+2×250-2×25+2×15×25=8400(mm)=8.4mN=6(根)(4)抗扭纵向钢筋:18锚固长度LaE=30d=540mm>500-25=475mm,应弯锚;平直段长度为500-25=475mm≥0.4LaE,弯段长度取15d可满足要求锚固长度要求。
L单根=7200+2×250-2×25+2×15×18=8190(mm)=8.19mN=2(根)(5)附加吊筋:14(如图)L 单根=250+2×50+2×(700-2×25)×1.414+2×20×14=2748.2(mm )=2.748m N=2(根)(6)箍筋:φ10(按03G101-1)根据抗震要求,箍筋端头为135°/135°弯钩,且弯钩平直段长度为10d ,所以每个箍筋弯钩增加长度为:10d+0.5D+d =13dL 单根=(300+700)×2-8×25+13×10×2=2117.4(mm )=2.117m12007005.122502720021100507005.1-⨯⨯-⨯-+⨯⎪⎭⎫ ⎝⎛+-⨯=箍筋根数 =44(根)另主次梁相交处应在主梁上沿次梁两边各附加3根箍筋,则:箍筋根数=44+6=50(根)钢筋长度汇总:L φ10=2.117×50=105.85(m )L 14=2.748×2=5.496(m )L18=8.19×2=16.38(m)L25=8.4×2+3.083×4+8.4×6=79.532(m)钢筋清单工程量:Ⅰ级钢φ10以内(010*********):T=105.85×0.617=65.31(kg)=0.065(t)Ⅱ级钢综合(010*********):T=5.496×1.21+16.38×2.00+79.532×3.85=345.61(kg)=0.346(t)2.钢筋清单项目综合单价:(参考河南省《综合单价》)(1)Ⅰ级钢φ10以内(010*********):对应子目(4-168)实际工程量=清单工程量=0.065(t)人工费=443.76(元/t)材料费=3392.33(元/t)机械费=26.25(元/t)管理费=207.02(元/t)利润=103.51(元/t)综合单价=4172.87(元/t)填表(2)Ⅱ级钢综合(010*********):对应子目(4-170)实际工程量=清单工程量=0.346(t)人工费=291.11(元/t)材料费=3329.17(元/t)机械费=50.09(元/t)管理费=166.56(元/t)利润=112.45(元/t)综合单价=3949.38(元/t)填表3.钢筋清单项目费用填表(1)Ⅰ级钢φ10以内(010*********):费用=0.065×4172.87=271.24(元)(2)Ⅱ级钢φ10以上(010*********):费用=0.346×3949.38=1366.49(元)合计:271.24+1366.49=1637.73(元)。
例题4:梁钢筋的费用计算过程分析:本工程现浇混凝土梁钢筋:0104160011.钢筋工程量计算:(受力钢筋保护层厚度25mm)(1)梁上部通长钢筋:25锚固长度LaE=30d=750mm>500-25=475mm,应弯锚;平直段长度为500-25=475mm≥0.4LaE,弯段长度取15d可满足要求锚固长度要求。
L单根=7200+2×250-2×25+2×15×25=8400(mm)=8.4mN=2(根)(2)左、右负弯矩钢筋:25,负弯矩筋要求锚入支座并伸出Ln/3。
L单根=(7200-2×250)/3+500-25+15×25=3083(mm)=3.083mN=2×2=4(根)(3)梁下部钢筋:25L单根=7200+2×250-2×25+2×15×25=8400(mm)=8.4mN=6(根)(4)抗扭纵向钢筋:18锚固长度LaE=30d=540mm>500-25=475mm,应弯锚;平直段长度为500-25=475mm≥0.4LaE,弯段长度取15d可满足要求锚固长度要求。
L单根=7200+2×250-2×25+2×15×18=8190(mm)=8.19mN=2(根)(5)附加吊筋:14(如图)L 单根=250+2×50+2×(700-2×25)×1.414+2×20×14=2748.2(mm )=2.748m N=2(根)(6)箍筋:φ10(按03G101-1)根据抗震要求,箍筋端头为135°/135°弯钩,且弯钩平直段长度为10d ,所以每个箍筋弯钩增加长度为:10d+0.5D+d =13dL 单根=(300+700)×2-8×25+13×10×2=2117.4(mm )=2.117m12007005.122502720021100507005.1-⨯⨯-⨯-+⨯⎪⎭⎫ ⎝⎛+-⨯=箍筋根数 =44(根)另主次梁相交处应在主梁上沿次梁两边各附加3根箍筋,则:箍筋根数=44+6=50(根)钢筋长度汇总:L φ10=2.117×50=105.85(m )L14=2.748×2=5.496(m)L18=8.19×2=16.38(m)L25=8.4×2+3.083×4+8.4×6=79.532(m)钢筋清单工程量:Ⅰ级钢φ10以内(010*********):T=105.85×0.617=65.31(kg)=0.065(t)Ⅱ级钢综合(010*********):T=5.496×1.21+16.38×2.00+79.532×3.85=345.61(kg)=0.346(t)2.钢筋清单项目综合单价:(参考河南省《综合单价》)(1)Ⅰ级钢φ10以内(010*********):对应子目(4-168)实际工程量=清单工程量=0.065(t)人工费=443.76(元/t)材料费=3392.33(元/t)机械费=26.25(元/t)管理费=207.02(元/t)利润=103.51(元/t)综合单价=4172.87(元/t)填表(2)Ⅱ级钢综合(010*********):对应子目(4-170)实际工程量=清单工程量=0.346(t)人工费=291.11(元/t)材料费=3329.17(元/t)机械费=50.09(元/t)管理费=166.56(元/t)利润=112.45(元/t)综合单价=3949.38(元/t)填表3.钢筋清单项目费用填表(1)Ⅰ级钢φ10以内(010*********):费用=0.065×4172.87=271.24(元)(2)Ⅱ级钢φ10以上(010*********):费用=0.346×3949.38=1366.49(元)合计:271.24+1366.49=1637.73(元).。
混凝土浇筑工程量的计算以及清单报价
1. 计算混凝土浇筑工程量
混凝土浇筑工程量的计算是确定工程所需混凝土的数量。
以下是一种简单而常用的方法:
1. 确定浇筑区域的长度、宽度和深度(厚度)。
2. 将浇筑区域的长度和宽度相乘,得出面积。
3. 将面积乘以深度,得出体积。
4. 考虑混凝土的浪耗率(通常为10%),将体积乘以1.1,得出最终所需混凝土的体积。
2. 清单报价
清单报价是将混凝土浇筑工程量转化为相应的成本。
以下是一个简单的报价清单示例:
请注意,以上报价清单仅为示例,具体报价内容应根据具体情
况进行调整。
以上是关于混凝土浇筑工程量的计算以及清单报价的简要说明。
有关具体细节和计算方法,建议咨询专业人士或参考相关的工程管
理手册等参考资料。

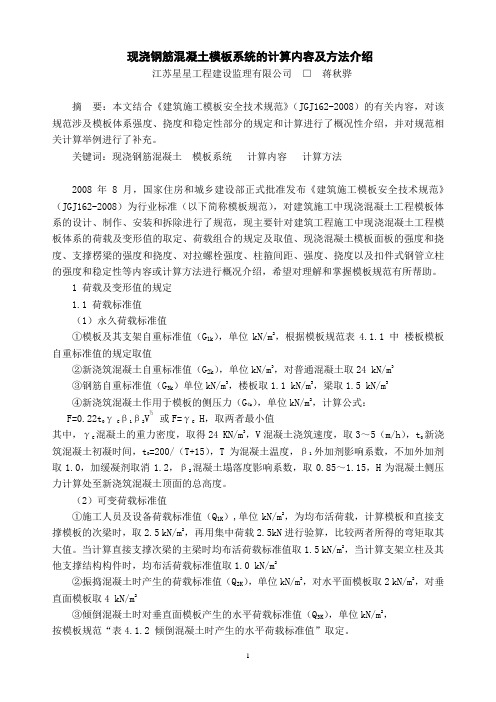

现浇钢筋混凝土模板系统的计算内容及方法介绍江苏星星工程建设监理有限公司□蒋秋骅摘要:本文结合《建筑施工模板安全技术规范》(JGJ162-2008)的有关内容,对该规范涉及模板体系强度、挠度和稳定性部分的规定和计算进行了概况性介绍,并对规范相关计算举例进行了补充。
关键词:现浇钢筋混凝土模板系统计算内容计算方法2008年8月,国家住房和城乡建设部正式批准发布《建筑施工模板安全技术规范》(JGJ162-2008)为行业标准(以下简称模板规范),对建筑施工中现浇混凝土工程模板体系的设计、制作、安装和拆除进行了规范,现主要针对建筑工程施工中现浇混凝土工程模板体系的荷载及变形值的取定、荷载组合的规定及取值、现浇混凝土模板面板的强度和挠度、支撑楞梁的强度和挠度、对拉螺栓强度、柱箍间距、强度、挠度以及扣件式钢管立柱的强度和稳定性等内容或计算方法进行概况介绍,希望对理解和掌握模板规范有所帮助。
1 荷载及变形值的规定1.1 荷载标准值(1)永久荷载标准值①模板及其支架自重标准值(G1k),单位kN/m2,根据模板规范表4.1.1 中楼板模板自重标准值的规定取值②新浇筑混凝土自重标准值(G2k),单位kN/m3,对普通混凝土取24 kN/m3③钢筋自重标准值(G3k)单位kN/m3,楼板取1.1 kN/m3,梁取1.5 kN/m3④新浇筑混凝土作用于模板的侧压力(G4k),单位kN/m2,计算公式:F=0.22t0γCβ1β2V½或F=γCH,取两者最小值其中,γC 混凝土的重力密度,取得24 KN/m3,V混凝土浇筑速度,取3~5(m/h),t新浇筑混凝土初凝时间,t0=200/(T+15),T为混凝土温度,β1外加剂影响系数,不加外加剂取1.0,加缓凝剂取消1.2,β2混凝土塌落度影响系数,取0.85~1.15,H为混凝土侧压力计算处至新浇筑混凝土顶面的总高度。
(2)可变荷载标准值①施工人员及设备荷载标准值(Q1K),单位kN/m2,为均布活荷载,计算模板和直接支撑模板的次梁时,取2.5 kN/m2,再用集中荷载2.5kN进行验算,比较两者所得的弯矩取其大值。
现浇箱梁费用计算书(满堂支架法与钢支撑对比)一、地基处理1、地基回填处理290m(桥长)*17.5m(桥宽)*1m(平均换填1m深)=5075m3*10元/m3=50750元(考虑就近取土)2、地基垫层石渣290m(桥长)*17.5m(桥宽)*0.5m(处置高0.5m)=2537.5m3*50元/m3=126875元(考虑外购石渣)3、支架底托垫块17.5m(长)*0.3(宽)*0.3(高)=1.575m3*323块(290m(桥长)/0.9m(纵向间距))=508.725m3*400元/m3(C50砼)=203490元(垫层造价过高可考虑砼垫层:290m*17.5m*0.05m*400元/m3=101500元(主要是后期拆除时工作量较大))地基处理费用合计:50750元+126875元+203490元(101500元)=381115元(279125元)注:以上费用为项目部承担费用二、碗扣式满堂支架1、考虑第2联(优先)和第4联(考虑A匝道路基先施工第4联)先施工,则支架按第2联长度90m,第4联长度80m半联计算长度为40m(第2、4联支架总长度130m,与第1、3联总长度140m正好周转使用,减少钢管租用);2、立杆用量按纵向设置130m/0.9m≈145排,横向设置17.5m/0.6≈30排,支架平均高度按9m计算,则立杆总用量为:145*30*9m=39150m*0.026元/天.m*180天=183222元3、横杆用量纵横向高度按1.2m计算,则在高度方向为7排,因此横杆总用量为:130m*7*30+17.5*7*145=45062.5m*0.026元/天.m*180天≈210893元4、顶、底托用量顶、底托总用量145*30*2=8700个*0.005元/天.个*180天=7830元5、斜杆用量斜杆总用量:12m*4根(考虑底板支撑2根、翼缘板支撑2根)*145排=6960m*0.026元/天.m*180天≈32573元满堂支架费用合计:183222元+210893元+7830元+32573元=434518元(折算每天租金为:434518元/180天=2414元/天)注:以上费用为施工方承担费用三、模板、方木1、综合考虑采用竹胶板(底模及侧模)及木模板(芯模);底模板方木采用10cm*10cm(横向间距为30cm),加固模板用方木采用5cm*5cm(横向间距为25cm、纵向间距为50cm),竹胶板配置2联使用量,木模板配置全桥使用量;底板用方木配置2联使用量,其余为配置全桥使用量2、竹胶板用量:140m*(10.5m+5.0m+0.93m+0.34m)=2347.8m2*50元/m2=117390元3、木模板用量:260m*(4.5m+0.5*2)*2=2860m2*23元/m2=65780元4、底模用方木为纵向布置,横向布置间距为30cm,规格为10cm*10cm,横向布置为10.5m/0.3m=35孔,因此方木总用量为:140m*36=5040m*0.1m*0.1m=50.4m3*1875元/m3=94500元5、芯模板用方木为纵、横向布置,横向布置间距为25cm、纵向间距为50cm,横向260m/0.25m=520孔,纵向5.5m/0.5m=11孔,方木总用量为:5.5m*521+260m*12=5985.5m*0.05m*0.05m≈15.0m3*1875元/m3=28125元模板、方木费用合计为:117390元+65780元+94500元+28125元=305795元注:以上费用为施工方承担费用四、人工、机械及其它费用(不含钢筋加工及安装)1、支架安装及拆除费用为:290m*17.5m*40元/m2=203000元(折算65元/m3)2、模板制作、安装、拆除费用为:260m*(4.5m+0.5*2)*2+260m*(10.5m+5.0m+0.93m+0.34m)+260m*10.5m=9950.2m2*35元/m2=348257元(折算112元/m3)3、支架预压及卸载:3131.6m3*2.5元/m3=7829元4、混凝土浇筑及养生:3131.6m3*30元/m3=93948元5、小型运输车:6月*6000元/月(含油)=36000元6、材料进退场运输费:20000元*2=40000元7、小件、低值易耗品及小型机具使用费:3131m3*10元/m3=31310元人工、机械及其它费用合计为:203000元+348257元+7829元+93948元+36000元+40000元+31310元=760344元注:以上费用为施工方承担费用五、费用计算方法一(满堂支架):381115元(项目部承担)+434518元(施工方承担)+305795元(施工方承担)+760344元(施工方承担)=1881772元总成本折算:1881772元/3131m3≈601.01元/m3施工方成本折算:(1881772元-381115元)/3131m3≈479.29元/m3清单对比:601.01元/m3+348元/m3(砼)=949.01元/m3*1.0359(税率0.0359)=983.08元/m3>899.97元/m3(C40)、899.92元/m3(C50)方法二(钢支撑法):采用钢支撑法施工,可将地基处理及支架费用节省,计算成本如下:434518元(施工方承担)+305795元(施工方承担)+(760344元-203000元(支架费用))(施工方承担)=1297657元施工方成本折算:1297657/3131m3≈414.45元/m3清单对比:414.45元/m3+348元/m3(砼)=762.45元/m3*1.0359(税率0.0359)=789.83元/m3<899.97元/m3(C40)、899.92元/m3(C50)综上所计算,采用钢支撑配合工字施工成本较低。
现浇梁满堂支架设计计算一、面板计算模板面板为受弯构件,需要验算其抗弯强度和刚度。
模板面板按照三跨连续梁计算,取最不得荷载位置进行验算,计算宽度取0.3m。
面板所受荷载有:新浇混凝土及钢筋自重;施工人员及施工设备荷载;倾倒和振捣混凝土产生的荷载。
计算荷载取箱梁实体混凝土计算。
1. 面板荷载计算1.1恒荷载计算1.1.1钢筋混凝土自重q11=Q2V=26×1.6×0.3=12.48kN/m式中:Q2—混凝土自重标准值按26KN/m3计;V—每米钢筋混凝土梁体积;1.1.2模板自重:q12=8×0.015×0.3=0.036kN/m1.1.3恒荷载:q1=q11+q12=12.516kN/m1.2活荷载计算q2=(Q3+Q4)×b=(2.5+2)×0.3=1.35kN/m式中:Q3—施工人员及设备荷载;取2.5KN/m2;Q4—浇筑和振捣混凝土时产生的荷载标准值,取2.0 KN/m2;b—面板计算宽度。
1.3面板荷载设计值:q=1.2q1+1.4q2=16.909kN/m。
2.面板计算2.1强度计算强度计算简图2.1.1 抗弯强度计算:σw = M/W < f式中:σw—面板的抗弯强度计算值(N/mm2);M—面板的最大弯距(KN.m);W—面板的净截面抵抗矩,W=1/6×bh2=30×1.52/6=11.25cm3;弯矩图M=0.1ql2=0.1×16.909×0.32=0.152KN.m式中:q—模板荷载设计值(kN/m),l—面板跨度,即横梁间距。
经计算得到面板抗弯强度计算值σw = 0.152×106/(11.25×103)=13.511N/mm2;截面抗弯强度允许设计值 f=105N/mm2。
面板的抗弯强度验算σw < f,满足要求!2.1.2抗剪强度计算剪力图τ=3Q/2bh<[τ]式中: Q—面板最大剪力, Q=0.6ql=0.6×16.909×0.3=3.044KN;截面抗剪强度计算值:τ=3×3044/(2×300×15)=1.015N/mm2;截面抗剪强度允许设计值[τ]=3.40N/mm2。
现浇梁计算说明书一、主要计算说明:根据施工技术方案主要计算各构件受力情况及支架的整体稳定性是否满足要求,根据计算验证方案的可行性,并根据验算结果指导编制施工方案;计算方式采取由上至下方式,逐个验算杆件受力是否符合要求,具体分为梁体下上横梁Ⅰ25a工字钢验算、贝雷梁验算、砂箱设置及受力验算、下横梁Ⅰ36a工字钢验算、钢管支架验算等。
二、计算依据及计算方式:1、计算依据:①铁路混凝土与砌体工程施工规范;②公路施工手册《桥涵》(下册);2、计算方式:采用手算与mads计算软件相结合的方式。
三、具体计算:(一)、上横梁验算:上横梁采用Ⅰ25工字钢,间距为75cm布置在贝雷梁节点上。
分段进行,根据梁体标准断面中各段梁体砼面积情况,确定荷载分布。
1、横梁上部荷载计算横梁上部荷载值为梁体荷载+模板及支架荷载及施工荷载总和;根据《路桥施工计算手册》及《铁路混凝土与砌体工程施工规范》,施工荷载:Q1=1.5KN/m2,模板及支架荷载:q2=0.85 KN/m2计算。
梁体荷载按照梁体标准断面,计算各分段面积,根据各分段面积确定荷载值,计算荷载以75cm长(Ⅰ25工字钢间距)计算。
具体情况如下图所示:(1)、AB段计算:①梁体本身荷载:(3125+9148)*10-4 m2*26 KN/m3*0.75m/=23.93kN②模板及支撑荷载:模板及支撑荷载取0.85 KN/m2,由于模板设计,作用力集中在距梁体中心线4.37m位置,则模板及支撑总荷载值为0.85 KN/m2*(1.254 m +1.998m)*0.75m=2.07315 kN③施工荷载:施工荷载取 1.5KN/m2,则施工荷载总值为:1.5 KN/m2*0.75m*3.22m=3.6225 kN④AB段荷载总值:F1=①+②+③=23.93+2.1+3.62=29.7( KN)(2)、BC段计算:BC段受力作为均布荷载受力考虑。
①梁体本身荷载:30463*10-4m2*26 KN/m3*0.75m/1.85m=32.11kN/m②模板及支撑荷载:模板及支撑荷载取0.85 KN/m2,则模板及支撑总荷载值为0.85KN/.m2*0.75m=0.6375 kN/m③施工荷载:施工荷载取 1.5 KN/m2,则施工荷载总值为:1.5 KN/m2*0.75m=1.125 kN/m④BC段荷载总值:F2=①+②+③=32.11+0.6375+1.125=33.87( KN/m)(3)、CD段计算:CD段受力作为均布荷载受力考虑。
现浇箱梁费用计算书(满堂支架法与钢支撑对比)一、地基处理1、地基回填处理290m(桥长)*17.5m(桥宽)*1m(平均换填1m深)=5075m3*10元/m3=50750元(考虑就近取土)2、地基垫层石渣290m(桥长)*17.5m(桥宽)*0.5m(处置高0.5m)=2537.5m3*50元/m3=126875元(考虑外购石渣)3、支架底托垫块17.5m(长)*0.3(宽)*0.3(高)=1.575m3*323块(290m(桥长)/0.9m(纵向间距))=508.725m3*400元/m3(C50砼)=203490元(垫层造价过高可考虑砼垫层:290m*17.5m*0.05m*400元/m3=101500元(主要是后期拆除时工作量较大))地基处理费用合计:50750元+126875元+203490元(101500元)=381115元(279125元)注:以上费用为项目部承担费用二、碗扣式满堂支架1、考虑第2联(优先)和第4联(考虑A匝道路基先施工第4联)先施工,则支架按第2联长度90m,第4联长度80m半联计算长度为40m(第2、4联支架总长度130m,与第1、3联总长度140m正好周转使用,减少钢管租用);2、立杆用量按纵向设置130m/0.9m≈145排,横向设置17.5m/0.6≈30排,支架平均高度按9m计算,则立杆总用量为:145*30*9m=39150m*0.026元/天.m*180天=183222元3、横杆用量纵横向高度按1.2m计算,则在高度方向为7排,因此横杆总用量为:130m*7*30+17.5*7*145=45062.5m*0.026元/天.m*180天≈210893元4、顶、底托用量顶、底托总用量145*30*2=8700个*0.005元/天.个*180天=7830元5、斜杆用量斜杆总用量:12m*4根(考虑底板支撑2根、翼缘板支撑2根)*145排=6960m*0.026元/天.m*180天≈32573元满堂支架费用合计:183222元+210893元+7830元+32573元=434518元(折算每天租金为:434518元/180天=2414元/天)注:以上费用为施工方承担费用三、模板、方木1、综合考虑采用竹胶板(底模及侧模)及木模板(芯模);底模板方木采用10cm*10cm(横向间距为30cm),加固模板用方木采用5cm*5cm(横向间距为25cm、纵向间距为50cm),竹胶板配置2联使用量,木模板配置全桥使用量;底板用方木配置2联使用量,其余为配置全桥使用量2、竹胶板用量:140m*(10.5m+5.0m+0.93m+0.34m)=2347.8m2*50元/m2=117390元3、木模板用量:260m*(4.5m+0.5*2)*2=2860m2*23元/m2=65780元4、底模用方木为纵向布置,横向布置间距为30cm,规格为10cm*10cm,横向布置为10.5m/0.3m=35孔,因此方木总用量为:140m*36=5040m*0.1m*0.1m=50.4m3*1875元/m3=94500元5、芯模板用方木为纵、横向布置,横向布置间距为25cm、纵向间距为50cm,横向260m/0.25m=520孔,纵向5.5m/0.5m=11孔,方木总用量为:5.5m*521+260m*12=5985.5m*0.05m*0.05m≈15.0m3*1875元/m3=28125元模板、方木费用合计为:117390元+65780元+94500元+28125元=305795元注:以上费用为施工方承担费用四、人工、机械及其它费用(不含钢筋加工及安装)1、支架安装及拆除费用为:290m*17.5m*40元/m2=203000元(折算65元/m3)2、模板制作、安装、拆除费用为:260m*(4.5m+0.5*2)*2+260m*(10.5m+5.0m+0.93m+0.34m)+260m*10.5m=9950.2m2*35元/m2=348257元(折算112元/m3)3、支架预压及卸载:3131.6m3*2.5元/m3=7829元4、混凝土浇筑及养生:3131.6m3*30元/m3=93948元5、小型运输车:6月*6000元/月(含油)=36000元6、材料进退场运输费:20000元*2=40000元7、小件、低值易耗品及小型机具使用费:3131m3*10元/m3=31310元人工、机械及其它费用合计为:203000元+348257元+7829元+93948元+36000元+40000元+31310元=760344元注:以上费用为施工方承担费用五、费用计算方法一(满堂支架):381115元(项目部承担)+434518元(施工方承担)+305795元(施工方承担)+760344元(施工方承担)=1881772元总成本折算:1881772元/3131m3≈601.01元/m3施工方成本折算:(1881772元-381115元)/3131m3≈479.29元/m3清单对比:601.01元/m3+348元/m3(砼)=949.01元/m3*1.0359(税率0.0359)=983.08元/m3>899.97元/m3(C40)、899.92元/m3(C50)方法二(钢支撑法):采用钢支撑法施工,可将地基处理及支架费用节省,计算成本如下:434518元(施工方承担)+305795元(施工方承担)+(760344元-203000元(支架费用))(施工方承担)=1297657元施工方成本折算:1297657/3131m3≈414.45元/m3清单对比:414.45元/m3+348元/m3(砼)=762.45元/m3*1.0359(税率0.0359)=789.83元/m3<899.97元/m3(C40)、899.92元/m3(C50)综上所计算,采用钢支撑配合工字施工成本较低。
例题3思考(清单模式)
包括:现浇混凝土矩形梁、现浇混凝土钢筋(Ⅰ级)、(Ⅱ级)
分部分项工程1:现浇混凝土矩形梁
1.清单工程量计算
V梁=0.25×0.7×6×10=10.5(m3)
2.确定综合单价:参考河南省《综合单价》
包括:单梁、商品混凝土运输
(1)单梁:对应子目(4-22)H
材料费=1786.22+10.15×(245-170.97)=2537.62(元/10m3)实际工程量=清单工程量=10.5m3
(2)商品混凝土运输:对应子目(4-195)、(4-196)×7混凝土体积=10.5×1.015=10.66(m3)
人工费=[10.5×39.09+10.66×(2.01+0)]/10.5=41.13(元/m3)材料费=[10.5×253.76+0]/10.5=253.76(元/m3)
机械费=[10.5×1.34+10.66×(15.97+7×3.17)]/10.5 =40.08(元/m3)
管理费=[10.5×22.36+10.66×(1.16+7×0.04)]/10.5 =23.82(元/m3)
利润=[10.5×17.27+10.66×(0.58+7×0.02)]/10.5 =17.99(元/m3)
综合单价=41.13+253.76+40.08+23.82+17.99=376.78(元/m3)分部分项清单工程费①=10.5×376.78=3956.19(元)
分部分项工程2:现浇混凝土钢筋(Ⅰ级Φ10内)
1.清单工程量计算:T=0.02×10=0.2(t)
2.确定综合单价:参考河南省《综合单价》
现浇钢筋Ⅰ级Φ10以内:对应(4-168)
实际工程量=清单工程量=0.2(t)
人工费=443.76(元/t)材料费=3392.33(元/t)
机械费=26.25(元/t)管理费=207.02(元/t)
利润=103.51(元/t)
综合单价=人工费+材料费+机械费+管理费+利润=4172.87(元/t)分部分项清单工程费②=0.2×4172.87=834.57(元)
分部分项工程3:现浇混凝土钢筋(Ⅱ级综合)
1.清单工程量计算:T=0.08×10=0.8(t)
2.确定综合单价:参考河南省《综合单价》
现浇钢筋Ⅱ级(综合):对应(4-170)
实际工程量=清单工程量=0.8(t)
人工费=291.11(元/t)材料费=3329.17(元/t)
机械费=50.09(元/t)管理费=166.56(元/t)
利润=112.45(元/t)
综合单价=人工费+材料费+机械费+管理费+利润=3949.38(元/t)分部分项清单工程费③=0.8×3949.38=3159.50(元)
分项工程清单费用合计=3956.19+834.57+3159.50=7950.26(元)
填表(综合单价分析表、工程量清单与计价表)。
