支座垫石和挡块施工方案1、工程概况右K196+197大桥全长361.41米,为12孔29.5米大桥,位于曲线段内。
下部结构为钻孔灌注桩基础(桩径为1.8m和1.6米),重力式桥台,柱式墩,上部构造为预应力混凝土先简支后连续T梁。
设计荷载等级汽车—超20、挂车—120;基本烈度为6度,设防烈度为7度。
本桥位于构造剥蚀、岩溶侵蚀中底山地段。
地质情况为:亚粘土、碎石土及块石土组成,根据地形、地质情况采用钻孔桩直至设计标高,最后灌注成桩。
二、施工工期计划开工日期:2005年9月9日竣工日期:2005年9月20日三、劳动力及设备安排本工程安排桥涵五队进行施工,上场劳动力及设备见下表:上场设备表四、材料进场根据现场调查及当地原材料供应情况,本工程原材料进场由项目部物资部门统一安排,确保在施工期间原材料的供应,试验部门严格对进场材料检验,不合格的材料坚决不能进场,已进场的工地材料堆放整齐,标识明确,严格按照材料储存要求存放。
五、投入本工程的试验设备根据现场施工的需要,做好测试设备的安装调试及试验标准养生室的完善,为施工生产服务。
现已到场测试设备如下:投入本工程的试验设备建立合格的标准养生试验室。
室内安装空调,保持室内温度为20±3℃,室内安装增湿仪,保持室内相对湿度大于90%。
养生室内一定要封闭严密符合规范的标准。
六、施工用水、用电(一)施工用水右K196+197大桥采用修建蓄水池蓄水,然后用水泵提升至各拌合站、预制场内的蓄水池(储水50M3以上)的办法加以解决。
(二)施工用电所有施工采用接农电及自发电相结合的方式供应。
保证现场施工用电。
七、施工方案(一)施工准备1、测量放样,打出支座垫石和档块中心线。
2、清除肋板顶面渣土。
调整肋板顶预埋钢筋,准备施工机具,模板及材料。

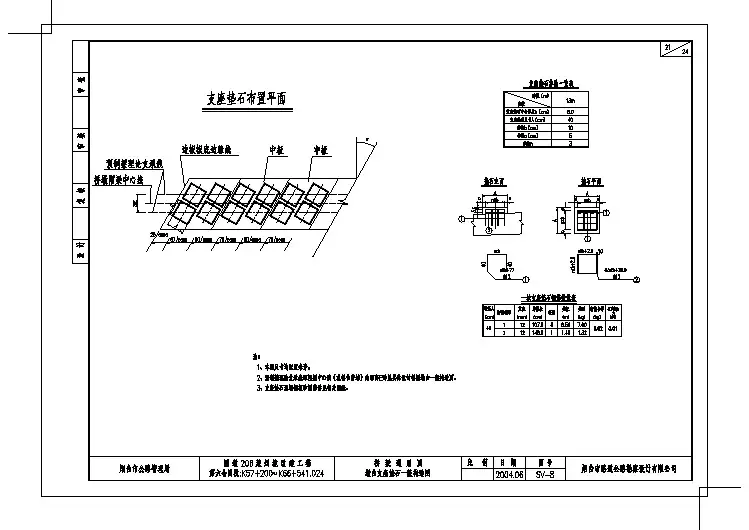

详见附图1《场地平面布置图》3、搭设原材料及机具堆放棚,防止雨水浸湿。
4、钢筋调直场地应设置防护设置,作业时非作业人员不得进入现场。
省道303线映秀至卧龙公路恢复重建工程(调整)项目盖梁、支座垫石施工方案编制审核:审批:四川川交路桥有限责任公司省道303线映秀至卧龙公路建设恢复重建工程(调整)项目经理部盖梁、支座垫石施工方案一、编制依据:1、根据国家的政策、法律、法规及业主的要求。
2、省道303线映秀至卧龙公路恢复重建土建(调整)项目YWH1合同段施工合同文件、两阶段施工图设计等。
3、交通部颁布的《公路桥涵施工技术规范》(JTJ/T F050-2011)及有关施工设计规范、技术文件、验收标准。
4、质量标准与安全规程:现行的《公路工程质量检验评定标准》(JTG F80/1—2004)、《公路工程施工安全技术规程》(TJT 076—95)规程。
二、编制原则:1、遵守合同文件要求的原则2、确保工期的原则3、确保质量创优的原则4、安全第一、预防为主的原则5、科学管理的原则6、文明施工的原则7、降低工程成本的原则8、环境保护的原则9、建立高效的组织机构、加强施工现场管理的原则10、遵照执行设计标准和施工规范的原则三、工程概况:省道303线映秀至卧龙公路恢复重建工程(调整)土建施工YWH1合同段,起止桩号为K0+625~K4+900,路线全长4.275Km。
本项目大桥498m/2座,其中渔子溪1号桥280米,渔子溪2号桥218米。
本标段K1+735 渔子溪1号桥共设盖梁8片,K2+084 渔子溪2号桥共设盖梁6片,采用C30砼浇筑,工程数量为402.08m3。
支座垫石共设140个,采用C40细石砼浇筑,工程数量为13.2m3。
四、施工计划及安排:1、本合同段内盖梁、支座垫石施工根据本合同段总体进度要求,计划施工时间为2013年3月15日至2013年5月30日。
2、主要管理人员表、机械一览表见附表一。
五、盖梁施工工艺及方法(一)施工工艺根据施工现场实际情况,结合我公司以往施工经验,考虑我部现有施工设备特别是模板、起吊设备等实际情况,我部盖梁施工采用横穿钢棒法。
支座垫石施工方案1、工程概况蜘蛛洞大桥每个台帽及盖梁上布置五个支座垫石,采用C40小石子混凝土;垫石尺寸为顺桥向0.7米,横桥向0.6米,厚度(含支座)共28厘米。
2 、施工2.1 方案概述采用常规施工方法,模板为钢模板。
混凝土由拌和站集中拌合,砼运输车运输,汽车吊配合入模浇注。
2.2施工方法2.2.1 定位放线待盖梁完成并达到设计强度后,即可进行支座垫石的施工。
首先整直盖梁顶预留伸出的钢筋,对伸出的预留钢筋按设计要求形状成型。
准确测量放出支座垫石位置及标高,并标于各盖梁顶面上。
2.2.1 模板安装垫石施工用模板采用钢模板。
模板采用汽车吊配合安装。
钢模要求内表面光滑、平整,接头严密不漏浆。
模板的设计、加工需经验收合格后方可使用。
模板支立前,应在模板内表面涂刷脱模剂,脱模剂应采用同一种品种,以保证砼表面色泽一致。
2.2.2 绑扎钢筋垫石钢筋网片事先在现场钢筋加工场加工成型。
钢筋使用前应除锈。
绑扎钢筋时,按施工图纸上的间距。
准确安放钢筋。
在垫石钢筋底及侧绑一定数量的小块水泥砂浆垫块与模板隔开,以保证钢筋保护层厚度。
2.2.3 砼浇筑⑴模板的支立、钢筋的绑扎经验收合格后,清除干净钢筋上污垢、焊渣与模内杂物及积水,即可准备好浇筑机械、设备,开始垫石砼的浇筑。
⑵垫石砼采用拌和站拌制砼,由搅拌车运输,运至现场后,应先检验其坍落度与拌合均匀性,满足要求后方可使用。
砼浇筑采用汽车吊配合人工浇筑方案。
⑶浇筑砼前,应先洒适量水湿润盖梁顶砼表面。
垫石砼一次浇筑成型。
⑷凿毛待浇垫石处垫石顶面砼,冲洗干净后安装垫石模板,模板应能保证垫石的形状尺寸与设计要求的坡度。
垫石砼标号为C40小石子砼,采用小型震动棒或人工钢钎捣实,捣垫石砼时,应注意不要触动位移钢筋。
要严格控制垫石的设计标高及表面平整度。
2.3.4 拆模、养护⑴待垫石砼终凝后,开始洒水养护(洒水以砼面层湿润即可,水质同搅拌用水)。
待砼抗压强度达到2.5Mpa后,即可利用汽车吊配合人工拆除模板,拆模时不得重撬、硬砸,以免损伤砼面层。
分项工程质量检验评定汇总表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1
计算:复核:检验负责人:日期:
支座垫石质量检验表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1 监理单位:湖北省公路水运工程咨询监理公司编号:ZJ-168-
子分项工程质量检验评定表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1
编号:ZP-001-
监理单位:湖北省公路水运工程咨询监理公司
钢筋网质量交验单
施工单位:北京市政路桥股份有限公司合同号:BSLX-1
子分项工程质量检验评定表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1
编号:ZP-001-
监理单位:湖北省公路水运工程咨询监理公司
钢筋检查记录表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1
监理单位:湖北省公路水运工程咨询监理公司编号:ZJ-091-□□-□□□□□□□-□□
检验:日期:
记录:日期:
混凝土浇筑申请批复单施工单位:北京市政路桥股份有限公司合同号:BSLX-1
混凝土施工原始记录表
施工单位:北京市政路桥股份有限公司合同号:BSLX-1监理单位:湖北省公路水运工程咨询监理公司编号:ZJ-100-。

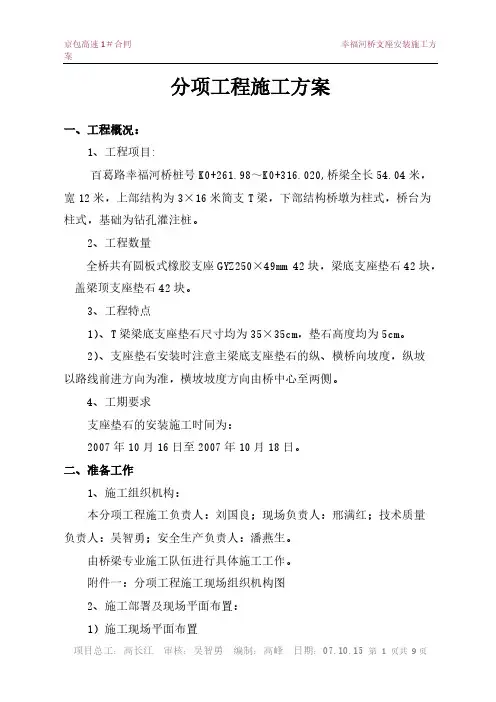

分项工程施工方案一、工程概况:1、工程项目:百葛路幸福河桥桩号K0+261.98~K0+316.020,桥梁全长54.04米,宽12米,上部结构为3×16米简支T梁,下部结构桥墩为柱式,桥台为柱式,基础为钻孔灌注桩。
2、工程数量全桥共有圆板式橡胶支座GYZ250×49mm 42块,梁底支座垫石42块,盖梁顶支座垫石42块。
3、工程特点1)、T梁梁底支座垫石尺寸均为35×35cm,垫石高度均为5cm。
2)、支座垫石安装时注意主梁底支座垫石的纵、横桥向坡度,纵坡以路线前进方向为准,横坡坡度方向由桥中心至两侧。
4、工期要求支座垫石的安装施工时间为:2007年10月16日至2007年10月18日。
二、准备工作1、施工组织机构:本分项工程施工负责人:刘国良;现场负责人:邢满红;技术质量负责人:吴智勇;安全生产负责人:潘燕生。
由桥梁专业施工队伍进行具体施工工作。
附件一:分项工程施工现场组织机构图2、施工部署及现场平面布置:1)施工现场平面布置附件二:施工现场平面布置图2)计划安排附件三:分项工程进度计划横条图三、施工准备1)技术准备技术人员认真学习设计图纸,掌握招标文件、施工技术规范,向现场施工作业人员进行详细的安全、技术交底。
测量人员认真细致的审阅施工设计图纸,施测出橡胶支座的位置及高程,并向施工人员进行详细的书面数据交底。
2)材料准备本工程所用主要材料生产厂家资质已经申报完成,并已批复。
附件四:工程材料准备情况一览表。
3)施工测量准备:基准点复测工作已完成,基准点测量复核报告已经监理测量工程师批复。
施工现场临时基准点布设工作已完成。
附件六:施工复测控制点一览表附件七:控制点标高复测一览表4)人员准备:附件五:人员配备一览表四、施工方法1、测量放线及复核由测量人员放出每块支座垫石的位置坐标及高程,约请监理测量人员进行复核。
将设计图上标明的支座中心位置标在支撑垫石及橡胶支座上,橡胶支座准确安放在支撑垫石上,要求支座中心线同支撑垫石中心线相重合。

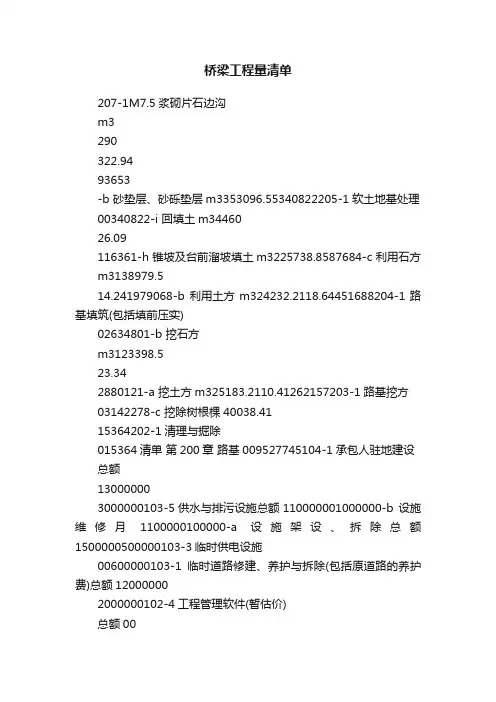

桥梁工程量清单207-1M7.5浆砌片石边沟m3290322.9493653-b 砂垫层、砂砾垫层m3353096.55340822205-1软土地基处理00340822-i 回填土m3446026.09116361-h 锥坡及台前溜坡填土m3225738.8587684-c 利用石方m3138979.514.241979068-b 利用土方m324232.2118.64451688204-1路基填筑(包括填前压实)02634801-b 挖石方m3123398.523.342880121-a 挖土方m325183.2110.41262157203-1路基挖方03142278-c 挖除树根棵40038.4115364202-1清理与掘除015364清单第200章路基009527745104-1承包人驻地建设总额130000003000000103-5供水与排污设施总额110000001000000-b 设施维修月1100000100000-a 设施架设、拆除总额1500000500000103-3临时供电设施00600000103-1临时道路修建、养护与拆除(包括原道路的养护费)总额120000002000000102-4工程管理软件(暂估价)总额00102-3安全生产费总额110616691061669102-2施工环保费总额115925031592503102-1竣工文件总额132000003200000-b 按合同条款规定,提供第三方责任险总额12000020000-a 按合同条款规定,提供建筑工程一切险总额1318501318501101-1保险费0338501清单第100章总则0012792673备注第100章至700章清单00109139526编号名称单位清单数量单价合价207-2M7.5浆砌片石排水沟m3130322.2341890 207-3M7.5浆砌片石截水沟m3210329.3369159 207-4M7.5浆砌片石急流槽m3145267.7338821 207-5300mm×400mm路基盲沟m800221.37177096 208-1植物护坡00275603 -b三维植被网护坡㎡278367.79188660 -c客土喷播护坡㎡573515.1686943 208-3M7.5浆砌片石护坡人字形骨架m35259316.741665736 209-1砌体挡土墙00182808 -a M7.5浆砌片石m3400457.02182808 212-3坡面防护00849714 -b厚20mm喷射水泥砂浆㎡1021.5831.83849714清单第300章路面001952943 302-1级配碎石垫层00165520 -a厚200mm㎡800020.69165520 304-13%水泥稳定土底基层00173680 -a厚300mm㎡800021.71173680 304-33%水泥稳定土基层00239440 -a厚200mm㎡800029.93239440 309-1细粒式沥青混凝土00328725 -a厚40mm㎡750043.83328725 309-3粗粒式沥青混凝土00441675 -a厚60mm㎡750058.89441675 310-260mm稀浆封层㎡758010.5179666 313-5混凝土预制块缘石m300515013 -a c30混凝土预制路缘石m3710725.37515013 314-1排水管009224 -c混凝土管(φ500mm)m40023.069224清单第400章桥梁、涵洞0083594316 401-1桥梁荷载试验(暂估价)总额1100000100000 -g c40混凝土台帽m3161.9663.3107388-f c30混凝土台帽m3 5.8620.863601-e c30混凝土系梁m3165.6579.7596007-d c30混凝土桩基m32037.545.5292747-c c30混凝土墩柱m3585.3594.97348236-b c40混凝土盖梁底座m3601.1774.78465720-a c30混凝土盖梁挡块m325.6891.822830410-2混凝土下部结构m3001496362408-2φ...m 桩破坏荷载试验(...m)〔暂定工程量〕每一试桩000408-1桩的检验荷载试验〔暂定工程量〕(φ...m)〔kN 〕每一试桩000待定-b 桩径220cmm 5363216.671724135-a 桩径150cm m 5845770.783370136注意不对405-1孔深30m 内水中钻孔灌注桩m 005094271404-1干处挖土方m39319.428770-c 钢板Q235kg 128338.06103434-b 带肋钢筋(HRB335)kg 417328.31346793-a 光圆钢筋(HPB235)kg 15338 6.1494175403-4附属结构钢筋(人行道以及护栏、支座垫、伸缩装置、抗震设施)00544402-c 钢板Q235(20mm )kg 6818.86.0541254前面铺装-b 带肋钢筋(HRB335)kg 427422 6.572808163-a 光圆钢筋(HPB235)kg 46186 6.57303442403-3上部结构钢筋(30米小箱梁、桥面铺装)003152859-b 带肋钢筋(HRB335)kg 2430646.531587208-a 光圆钢筋(HPB235)kg 31072 6.43199793可以不要403-2下部结构钢筋(盖梁、墩柱、系梁、台帽、肋板、搭板)001787001-c 声测管kg 123689.15113167-b 带肋钢筋(HRB335、HRB400)kg 230041 6.21426254-a 光圆钢筋(HPB235、HPB300)kg 1388 6.228633403-1基础钢筋(包括桩基、承台、沉柱、沉井等)001548054401-2钢板围堰㎡36000498.4617944560-a d9焊网kg48774.17.55368244415-2水泥混凝土桥面铺装(C...,厚...mm)㎡00368244-a 沥青混凝土m348861254.836131099415-1沥青混凝土桥面铺装(10cm )㎡006131099413-4砂性土(台后填土、锥坡)m366489.0460098413-3沙砾垫层(台后填土、锥坡)m320165.4313151-a w7.5浆砌片石m3708274.63194438413-1浆砌片石(台后填土、锥坡)m300194438-a 预应力混凝土小箱梁m32768.4117.69325813411-8预制预应力混凝土上部结构(小箱梁)m300325813411-5后张法预应力钢绞线(15.2mm )kg 1152690.892215-d c30混凝土m3217.1674.5146434-c 灯具套142157.9330211-b 人行道护栏钢材kg 292787.47218707-a 150铸铁泄水管kg 151238.7458575410-6现浇混凝土附属结构(人行道及护栏)m300453927-c OVM15-6锚具套112035363.7339607378-b 波纹管70mm m 166508.5141525------a c50混凝土m32768.4711.221968941410-4预制混凝土上部结构(30米小箱梁)m30041717844-d 沥青砼桥面铺装及桥面连续m3488.71254.83613235-c c50混凝土桥面铺装及桥面连续m3488.73178.61553382-b c40小石子混凝土支座以及垫石m316609.889758-a c50钢纤维混凝土伸缩缝m38.91307.6411638410-3现浇混凝土上部结构m3002188013-l c30混凝土搭板m3134.4443.459593-k c30混凝土桩基m351631.0816037-j c30混凝土承台m3273.2403.48110231-i c30混凝土肋板m3182.2623.05113520-hc30混凝土耳墙、背墙m372.5833.8260452609-1人行道(宽2m )m949321-d 现浇盖板㎡60281.6716900-b 浆砌片石护面㎡150285.0142752-a 挖土方m321024.555156608-4地下通道(2.5m 高×3.0m 宽)座0064808-a φ1000 06MS201-5雨水检查井,直通/三通座329258775607-3管道工程008775-c 路线图块2120240-b 塑料顶棚kg 430120-a 钢管支架kg 3008.852655605-10公交站座003015605-10双臂路灯组802051.22164098605-9交通信号灯组210480.520961605-8锥形路标(700*440mm )个3220640-a 厚度2mm㎡12058.487018605-1热熔型涂料路面标线007018604-1单柱式交通标志个410239.540958清单第600章安全设施及预埋管线0012595940、7号桥墩处设置-b ssbf-120伸缩缝m 271138.15307304号桥墩处设置-a ssfb-80伸缩缝m 54268.4814498417-1橡胶伸缩装置m 0045228-d 角钢50*32*3mm kg 10138.83919-b 200*300*50mm 橡胶垫块块60334.9320096-a 300*300*30mm 橡胶垫块块56301.4516881416-5抗震块0040896-b GJZF4 400*500*71支座块403134.15125366-a GJZ400*500*69支座块1001540.64154064416-1矩形板式橡胶支座个00279430-a sbs 防水卷材㎡11367.627641415-3防水层(厚...mm)㎡007641-a砂砾垫层m3108114.4912365 -b混凝土基础m37212221.06879916 -c盲道铺设以及勾缝㎡16008.1313008 -d人行道铺砖㎡160027.5244032清单第700章绿化及环境保护0012255 703-1撒播草种㎡800 5.84640 704-1人工种植乔木007615 -b香樟棵8095.197615。
支座垫石挡块施工方案一、工程概况本合同段汉道岩大桥:上部结构采用7×30m预应力砼先简支后连续箱梁,全桥一联,下部结构采用:左幅0#台盖梁直接放在基础上,1#墩扩大基础,其它为桩基础,7#台采用肋板台,钻孔桩基础;右幅0#台采用U形桥台.扩大基础,桥墩为钻孔灌注桩基础,7#台采用肋板台,钻孔灌注桩基础。
垫石为宽1.115m的平行四边形,厚度根据垫石顶高程和盖梁顶高程确定.1、工程技术指标桥梁设计荷载:公路—Ⅰ级桥面宽度:左幅12.25m;右幅12.25m设计环境类别:Ⅱ类设计安全等级:一级净高要求:7。
96m(铁路双层集装箱)地震动峰值加速度:0.15g冻结深度:1。
10m2、本桥垫石及挡块的主要工程数量桥台垫石:R235级钢筋48。
82kg C30混凝土2.91m3桥墩垫石:R235级钢筋31.94kg C30混凝土6。
24m3桥墩挡块:HRB335级钢筋1072。
8kg,R235级钢筋156.6kg,C30混凝土2。
5m3二、施工准备工作1、测量放养在盖梁施工完成后,进行支座垫石、挡块施工。
施工前根据设计图用全站仪精确放出各个支座垫石、挡块的位置,用水准仪精确测出支座垫石、挡块的设计高程。
2、材料进场⑴钢筋进场后经检验合格,存放时用防雨布覆盖;⑵水泥采用智海P。
O42。
5已到场,经检验合格;⑶碎石采用古交扫石石料的碎石已运输到场;⑷沙采用静乐康家会的沙,已运输到场;⑸人员、施工机具按要求已及时到场.三、施工工艺1、立模、绑扎钢筋⑴模板采用竹胶板制作而成,立模前要确保模板底部平整,不平整的用混凝土砂浆找平。
⑵钢筋绑扎钢筋绑扎前,对预埋在盖梁上的钢筋进行除锈,底层、顶层及四周钢筋进行点焊,钢筋间距、保护层厚度要符合设计及规范要求,钢筋绑扎完成后经监理工程师检查签证,方可进行安装模板。
⑶模板安装模板在安装前,对模板表面进行清洁、校正、涂机油(以便拆模),安装时用建筑双面胶带堵塞板缝,保证砼浇筑时无漏浆。
桥梁工程支座垫石114目录钢筋安装钢筋安装质量交验单钢筋检查记录表砼浇注混凝土浇注申请批复单混凝土浇注记录表支座垫石质量检验表水泥砼抗压强度试验施工放样报验单水准测量记录表施工放线测量记录表质量评定分项工程质量检验评定表(钢筋加工及安装)分项工程质量检验评定表(混凝土浇筑)中间交工中间交工证书115中间交工证书编号:施工单位合同号监理单位监理机构中间交工内容(分项工程的桩号、部位及数量)施工单位签字申请日期监理接受人接受日期监理机构对施工单位中间交工申请的评述意见及其结论监理机构签字日期施工单位签字日期116分项工程质量检验评定表施工单位:合同号:监理单位:编号:桩号及部位XX桥右幅1#墩支座垫石分项工程名称钢筋加工及安装所属分部工程基础及下部构造基本要求1﹚钢筋、机械连接器、焊条等的品种、规格和技术性能符合国家现行标准规定和设计要求。
2﹚钢筋安装时,钢筋根数满足设计要求。
3﹚受力钢筋平直,表面没有裂纹及其他损伤。
实测项目项次检查项目规定值或允许偏差实测值或实测偏差值质量评定平均值、代表值合格率(%)权值得分1△网的长、宽(mm)±10 100 1 1002 网眼尺寸(mm)±10 100 1 1003 对角线差(mm)15 100 1 100合计得分100 3 300外观鉴定钢筋网表面有少许铁锈减分 2 监理意见同意该分项工程评定为合格质量保证资料真实,齐全减分0工程质量等级评定评分:98 质量等级:合格检验负责人:检测:记录:复核:日期:117分项工程质量检验评定表施工单位:合同号:监理单位:编号:桩号及部位XX桥右幅1#墩支座垫石分项工程名称支座垫石所属分部工程基础及下部构造基本要求1、混凝土所用的水泥、砂、石、水、外加剂及混合材料的质量和规格符合有关技术规范的要求,按规定的配合比施工,2、支座垫石无露筋、空洞、蜂窝、麻面现象及任何裂缝。
实测项目项次检查项目规定值或允许偏差实测值或实测偏差质量评定平均值、代表值合格率(%)权值得分1△混凝土强度(MPa)40 试验室28天强度数据100 3 300 2△轴线偏位(mm) 5测量提供数据(同质量检验表数据一样)100 2 2003 断面尺寸(mm)±5 自己填(同检验表数据一样)100 2 2004△顶面高程(mm)±2测量提供数据(同质量检验表数据一样)1002 200顶面四角高差(mm) 1 (同质量检验表数据一样)1005 预埋件位置(mm) 5 (同质量检验表数据一样)100 1 100合计得分100 10 1000 外观鉴定砼表面平整教光洁,棱角线平直减分0 监理意见同意该分项工程评定为合格质量保证资料真实,齐全减分0工程质量等级评定评分:100质量等级:合格检验负责人:检测:记录:复核:日期:混凝土28天强度那天118钢筋网现场检验记录表施工单位:合同号:监理单位:编号:分项工程名称钢筋加工及安装施工时间混凝土浇筑前一天桩号及部位XX桥右幅1#墩支座垫石检验时间混凝土浇筑前一天项次检验项目规定值设计值实测数据1 网的长、宽(mm)±10按照ZJ-078检验频率填点数2 网眼尺寸(mm)±10按照ZJ-078检验频率填点数3 对角线差(mm)15 按照ZJ-078检验频率填点数外观检查:钢筋网表面有少许铁锈检验:日期:混凝土浇筑前一天记录::日期:混凝土浇筑前一天119钢筋安装质量交验单施工单位:合同号:监理单位:编号:分项工程名称钢筋加工及安装施工时间混凝土浇筑前一天所属分部工程基础及下部构造检验时间混凝土浇筑前一天桩号及部位XX桥右幅1#墩支座垫石检测人记录人项次检验项目规定值或允许偏差检验结果检验频率和方法1 网的长、宽(mm)±10 尺量:全部2 网眼尺寸(mm)±10 尺量:抽查3 个网眼3 对角线差(mm)15 尺量:抽查3个网眼对角线备注:附件见“钢筋检查记录表”(表格编号: ZJ-077 )外观情况:钢筋网表面有少许铁锈自检结论:符合设计及规范要求质检工程师:日期:混凝土浇筑前一天监理意见:符合设计及规范要求专业监理工程师:日期:混凝土浇筑前一天120混凝土浇筑申请批复单施工单位:合同号:监理单位:编号:工程名称支座垫石起止桩号、部位XX桥右幅1#墩支座垫石砼强度等级C40 工程数量计算后要写加单位申请日期混凝土浇筑同一天预计浇筑时间混凝土浇筑同一天模板情况项目 1 2 3 4 5 现场质检人员意见:同意浇筑签名:日期:混凝土浇筑同一天相邻两板表面高差(mm)自己填≤1轴线偏位(mm)自己填模内尺寸偏差(mm)自己填高程偏差(侧模板上标线)(mm)垂直度或坡度自己填表面平整度(mm)自己填≤2配合比水灰比坍落度水泥砂碎石水外掺剂设计配合比(kg/m3)试验提供的数据160-200详见试验室砼浇筑台账内容的理论配合比数据施工配合比(kg/m3)同上160-200详见试验室砼浇筑台账内容的施工配合比数据材料情况材料名称数量存放地点含水量报告标号水泥按照方量计算出后略微加一点。
支座垫石及支座安装施工方案一、编制根据根据现场实际状况、有关图纸、有关技术规范, 结合我标段旳施工能力及以往工程旳施工经验, 合理安排施工, 优化施工工艺流程, 本着安全、优质、高效、迅速旳原则。
二、工程概况及工程量本段为邯大高速公路S7协议段, 起点(桩号为K52+912)位于大名县铺上乡石家庄村, 接第6协议段终点, 经万堤镇前屯村、大名镇康堤口村, 跨漳河东大堤及S215省道, 到大名县大街乡大桂村, 路线由西北向东南为漳河特大桥、路基、K55+501桥式通道, 终点(K55+800)与10协议段相接。
路段长度2.888km, 重要工程漳河特大桥、K55+501桥式通道。
漳河特大桥分为两个施工标段, 其中第1~21联属于S6协议段, 第22~38联属于S7协议段。
95号桥墩是S6.S7两协议段分界线, 95号桥墩及墩顶D160伸缩缝属于S6协议段。
本协议段(S7协议段)上部构造类型有30米预制组合箱梁和(40+65+40)现浇箱梁两种类型;设计速度120km/h, 双向六车道, 左右分幅, 单幅宽度16.75米;桥梁设计荷载: 公路-I级;抗震按Ⅷ度设防。
盖梁顶支座垫石采用C40混凝土, 共有垫石1182个, 3种支座类型, 7种支座规格型号, 包括GYZ175×49支座、GPZ(Ⅱ)1.0DX支座、GPZ(Ⅱ)1.5DX支座、GPZ(Ⅱ)1.5GD支座、GPZ(Ⅱ)6.0DX支座、JQGZ-Ⅲ22500DX支座、JQGZ-Ⅲ22500GD支座。
三、施工准备1.人员安排A.项目部管理人员配置表2.机械设备机械设备数量表3.施工计划、时间安排垫石随盖梁同步浇筑, 支座安装在架梁之前施工。
现浇梁支座施工计划、时间安排同现浇梁施工同步安排, 随现浇梁施工做垫石及支座施工。
4.材料试验、配合比设计、测量成果、测量放样单(见附件)四、垫石及支座安装施工方案1.施工措施施工工序为: 墩顶凿毛、测量放线、模板安装、浇筑垫石砼、预埋地脚螺栓、安装支座。
⽀座垫⽯-和挡块施⼯⽅案知识讲解中铁⼗四局集团四川雅泸⾼速公路⽀座垫⽯和挡块施⼯⽅案编制单位:中铁⼗四局集团雅泸⾼速公路C17标项⽬经理部编制⼈:审核⼈:编制时间:2008年06⽉22⽇⽀座垫⽯和挡块施⼯⽅案1. ⼯程概况雅泸⾼速C17标有西冲特⼤桥与磨房沟⼤桥两座桥梁,分左右线,都为30m T梁。
西冲特⼤桥左右线各34跨,磨房沟⼤桥左线9跨,右线8跨。
西冲特⼤桥左线平⾯位于R=600,R=700的圆曲线及其缓和曲线内,右线平⾯位于R=620,R=710的圆曲线及其缓和曲线内,左线纵⾯位于1.9%、3.976%、2.5%的纵坡及其竖曲线内,右线纵⾯位于1.297%、3.516%、2.5%的纵坡及其竖曲线内。
磨房沟⼤桥平⾯位于直线段,左线纵⾯位于1.9%的纵坡内,右线纵⾯位于2.75%、1.279%的纵坡及其竖曲线内。
两桥⽀座垫⽯为每⽚盖梁上前后排各5个,排间相邻间距为2.5m。
对于桥墩上⽀座垫⽯尺⼨为60×60cm,盖梁为⾮伸缩缝处时,前后两排垫⽯中⼼距为45cm,盖梁为伸缩缝处时,前后两排垫⽯中⼼距为50cm。
对于桥台⽀座垫⽯尺⼨为70×70cm。
垫⽯为C50砼。
两桥设计地震基本强度为VIII级,故盖梁上设置T梁横向挡块。
对于西冲特⼤桥在伸缩缝处设置56套20吨挡块,在桥墩设置216套12吨挡块。
对于磨房沟⼤桥,在⾮伸缝处设置16套12吨挡块,在伸缩缝位置设置8套20吨挡块。
2. 施⼯准备2.1 组织有关⼈员学习《公路桥涵施⼯技术规范》(JTJ 041-2000)和《公路⼯程质量检验评定标准》(JTG F80/1-2004),对特殊⼯种操作⼈员进⾏培训和技能考核,必须坚持持证上岗。
2.2 ⼯程部负责编制承台⼯程施⼯⽅案,并对施⼯班组进⾏技术交底,班组长负责对操作⼯⼈进⾏技术交底。
2.3 所⽤材料必须符合有关技术标准规定,使⽤前必须严格审核所选⽤材料的出⼚合格证和试验报告,并送往试验室进⾏验证,合格材料才可使⽤,不合格的材料⼀律清除出场。
中交第一航务工程局有限公司支座垫石专项施工方案工程名称:玉林(省界)至湛江高速公路工程编制人:主管:编制单位:中交一航局广东玉湛高速公路项目经理部编制日期:年月日目录1编制依据 (1)1.1国家和项目主管部门批准的建设文件 (1)1.2设计文件 (1)1.3采用的技术规范、质量检验标准 (1)1.4公司三标一体及综合管理体系要求 (1)1.5有关职业健康安全及环保的法律、法规 (1)2编制说明 (2)3工程概况 (2)3.1工程概述 (2)3.2工程数量 (3)3.3开工竣工日期及质量要求 (5)3.4自然条件概述 (5)4工程特点分析 (6)5施工总体安排 (7)5.1施工顺序 (7)5.2临时设施施工安排 (7)5.3施工机械设备总体配置 (8)5.4材料组织与运输 (9)5.5人员组织 (9)6施工方法 (9)6.1支座垫石的结构造型、主要尺寸、工程量 (9)6.2施工工艺流程图: (11) (11)6.3施工工艺 (11)6.4工效分析 (16)7施工进度计划 (17)8施工试验、测量和监控 (17)8.1测量控制 (17)8.2施工试验控制 (17)8.3混凝土控制 (18)9措施计划 (19)9.1质量保证措施 (19)9.2组织保证措施 (21)9.3劳动管理保证措施 (21)9.4技术保证措施 (21)9.5物资保障措施 (22)9.6设备保障措施 (22)9.7应急措施 (23)9.8安全保证措施 (23)9.9文明安全施工环境保护措施 (25)9.10环境保护措施 (26)1编制依据1.1国家和项目主管部门批准的建设文件《粤改交通函〖2016〗5923号文件》。
1.2设计文件《玉林(省界)至湛江高速公路两阶段施工图设计》。
1.3采用的技术规范、质量检验标准(1)《公路工程技术标准》(JTG B01-2014);(2)《混凝土结构工程施工质量验收规范》(GB 50204-2015);(3)《公路桥涵施工技术规范》(JTG/T F50-2011);(4)《钢筋焊接及验收规程》(JTJ 18-2012);(5)《公路工程质量检验评定标准》(JTG F80/1-2017);(6)《工程测量规范》(GB50026-2007);(7)《广东省公路工程建设标准化管理指南》(粤交基[2010]1375号);(8)《广东省高速公路建设标准化管理规定》(2010.4);(9)《广东省高速公路建设标准化管理指南》(2010.9);(10)广东省高速公路建设“双标管理”阶段性成果集(2012.11);(11)其它有关的现行国家、行业标准、规范规程等。
分项工程施工方案一、工程概况:1、工程项目:百葛路幸福河桥桩号K0+261.98~K0+316.020,桥梁全长54。
04米,宽12米,上部结构为3×16米简支T梁,下部结构桥墩为柱式,桥台为柱式,基础为钻孔灌注桩.2、工程数量全桥共有圆板式橡胶支座GYZ250×49mm 42块,梁底支座垫石42块,盖梁顶支座垫石42块。
3、工程特点1)、T梁梁底支座垫石尺寸均为35×35cm,垫石高度均为5cm.2)、支座垫石安装时注意主梁底支座垫石的纵、横桥向坡度,纵坡以路线前进方向为准,横坡坡度方向由桥中心至两侧。
4、工期要求支座垫石的安装施工时间为:2007年10月16日至2007年10月18日.二、准备工作1、施工组织机构:本分项工程施工负责人:刘国良;现场负责人:邢满红;技术质量负责人:吴智勇;安全生产负责人:潘燕生。
由桥梁专业施工队伍进行具体施工工作.附件一:分项工程施工现场组织机构图2、施工部署及现场平面布置:1)施工现场平面布置附件二:施工现场平面布置图2)计划安排附件三:分项工程进度计划横条图三、施工准备1)技术准备技术人员认真学习设计图纸,掌握招标文件、施工技术规范,向现场施工作业人员进行详细的安全、技术交底。
测量人员认真细致的审阅施工设计图纸,施测出橡胶支座的位置及高程,并向施工人员进行详细的书面数据交底。
2)材料准备本工程所用主要材料生产厂家资质已经申报完成,并已批复.附件四:工程材料准备情况一览表.3)施工测量准备:基准点复测工作已完成,基准点测量复核报告已经监理测量工程师批复.施工现场临时基准点布设工作已完成。
附件六:施工复测控制点一览表附件七:控制点标高复测一览表4)人员准备:附件五:人员配备一览表四、施工方法1、测量放线及复核由测量人员放出每块支座垫石的位置坐标及高程,约请监理测量人员进行复核。
将设计图上标明的支座中心位置标在支撑垫石及橡胶支座上,橡胶支座准确安放在支撑垫石上,要求支座中心线同支撑垫石中心线相重合.2、现浇盖梁顶面垫石采用C30混凝土现浇盖梁顶面垫石,盖梁顶部垫石尺寸均为35cm×35cm,盖梁顶面垫石高度不同,具体见支座垫石构造图。
桥梁墩柱支座垫石计算
计算桥梁墩柱支座垫石的方法是根据桥梁底座的大小和载荷要求来进行设计。
首先,确定桥梁墩柱的底座尺寸。
这可以通过地质勘探和工程设计来确定。
然后,根据桥梁的载荷要求,确定垫石的尺寸和材料。
垫石的尺寸应足够大,以确保其在承载桥梁荷载时不会产生过大的变形或破坏。
接下来,根据垫石的材料和尺寸,计算承载能力。
这可以通过使用合适的公式和参数来进行计算。
例如,对于砼垫石,可以使用抗压强度和垫石的净截面积来计算其承载能力。
最后,根据计算结果确定垫石的数量和布置方式。
垫石的数量应足够多,以确保其能够均匀分布并承载桥梁的荷载。
需要注意的是,在进行垫石计算时,还需要考虑土壤的承载能力和桥梁的稳定性等因素。
因此,最好咨询专业的桥梁设计工程师进行设计和计算。
