回填土签证
- 格式:doc
- 大小:29.50 KB
- 文档页数:1
绿化土方回填签证单范文尊敬的[签证接收方(如甲方、监理方等)]:你们好啊!今天我来给咱这绿化工程的土方回填情况做个签证单汇报,就像给你们唠唠这土方回填的那些事儿。
一、工程概况。
咱这个绿化项目的位置在[具体地址],这可是一块充满希望的小天地,等着我们用绿色把它填满呢。
这次土方回填涉及的区域那可是整个绿化规划范围,总共面积大概有[X]平方米。
二、土方回填原因。
您也知道,这地儿之前的地势有点低,就像个小坑洼似的。
要是不把土方回填一下,那些娇弱的小绿植可就没法在这儿好好扎根生长啦。
而且咱们这是为了打造一个美丽的绿化景观,高低不平可不行,得让整个地面像一块平整柔软的绿地毯,这样才能让花草树木们舒舒服服地住在这儿,以后长成一片赏心悦目的风景。
三、回填土方来源。
这回填的土方啊,是从[土方来源地]弄来的。
那可是经过我们精心挑选的好土,就像给这些植物找了优质的土壤“老家”。
这土啊,肥沃得很,土里还带着一股自然的清新味儿呢。
四、回填日期。
我们可是从[开始日期]就开始热火朝天地进行土方回填工作啦,就像勤劳的小蚂蚁一样,一刻也没停歇。
一直干到[结束日期],总共花费了[X]天的时间,才把这土方回填的活儿给干得差不多。
五、回填土方量。
我们可都是认真计算过的,这回填的土方量总共是[X]立方米。
这可不是个小数字啊,每一方土都是我们一点点回填进去的,就像给大地填充营养一样。
六、施工情况说明。
1. 在回填的过程中,我们的工人那叫一个认真负责。
先把场地清理得干干净净的,就像给大地洗了个澡一样,把那些杂物、石头都清理掉,这样才能让土和地面亲密接触。
2. 然后按照规定的分层厚度进行回填,每层都铺得平平整整的,就像给大地做千层蛋糕似的。
而且每回填一层,就用小型压路机或者夯实工具把土压实,就像给土做个按摩,让它紧紧地待在那儿,不会以后下沉啥的。
3. 为了保证土方的质量,我们还时不时地进行检查。
要是发现有不符合要求的土,就像挑出坏苹果一样,把它清理出去,换上好土。
绿化土方回填签证单范文尊敬的[签证对象(如甲方、监理方等)]:您好!咱这儿有个绿化土方回填的事儿得跟您说道说道。
您看,咱们搞这个绿化工程,就像给大地梳妆打扮一样,这土方回填可是个重要的步骤,就好比给脸蛋儿打底,底打得好,这绿化才能美美的。
一、工程基本信息。
1. 工程名称:[具体绿化工程名称]2. 工程地点:[详细地点]二、土方回填的原因和必要性。
原本这地儿啊,坑坑洼洼的,就像一张长满麻子的脸。
那些个低洼处,要是不把土回填进去,种啥绿植都长不好啊。
而且为了达到咱们预期的绿化效果,让那些花花草草树木都能有个舒适的“家”,就得把土方回填得妥妥当当的。
这就好比咱们人住房子,房子地基不稳,住着能舒服吗?绿植也一样,没有合适的土壤基础,那可不行。
三、土方回填的具体情况。
1. 回填土方量。
我们可是仔仔细细量过的,总共回填了[X]立方米的土方。
这可不是随便说说的,就像做饭得知道放多少米一样,这个量是精确计算的。
我们用的测量方法也是相当靠谱的,[简单描述测量方法,如先测量回填区域的长、宽、高,然后按照长方体体积公式计算等]。
2. 土方来源。
这土可不是从外星运来的哈,是从[土方来源地]运来的。
这地方的土啊,土质肥沃,就像巧克力蛋糕一样松软又有营养,特别适合咱们的绿化植物扎根生长。
3. 回填时间。
从[开始回填日期]开始,一直到[结束回填日期],我们的小伙伴们就像勤劳的小蜜蜂一样,不停地把土运过来,再回填好。
这个过程中,不管是大太阳晒着,还是偶尔下点小雨,都没耽误工程进度。
四、相关费用说明。
1. 土方采购费用。
每立方米土方的采购价格是[X]元,总共[X]立方米,所以土方采购费用就是[X ×土方量]元。
这钱花得就像投资一样,都是为了让咱们的绿化工程更出彩。
2. 运输费用。
把土方从来源地运到工地,这运输费也不便宜呢。
我们找的运输队那也是很靠谱的,按照每车[X]元的价格,总共运了[X]车,运输费用就是[X ×车数]元。
场地土方回填签证单编号:SG-XXXX-TH-001工程名称:XX项目场地土方回填工程施工单位:XX建筑工程有限公司建设单位:XX房地产开发有限公司签证日期:XXXX年XX月XX日一、签证原因根据建设单位提供的场地地质勘察报告及相关设计文件,本项目场地内需进行土方回填工作,以达到设计要求的地面高程和承载力。
因现场实际情况与设计文件存在差异,需对原设计方案进行调整,特申请本签证。
二、签证内容1.回填土方量调整:根据现场实测数据,需回填的土方量由原设计方案的XXXX立方米调整为XXXX立方米,增加土方量XXXX立方米。
2.回填材料变更:原设计方案中回填材料为砂土,现根据现场实际情况,建议采用碎石土进行回填,以提高场地的承载力和稳定性。
3.施工方法调整:原设计方案中采用机械回填,现根据现场地形及回填材料变更,调整为部分采用人工回填,以确保回填质量和安全。
三、签证依据1.建设单位提供的场地地质勘察报告及相关设计文件。
2.现场实测数据及施工记录。
3.相关国家及地方规范、标准。
四、签证费用根据本签证内容,经双方协商,增加的回填土方量、回填材料变更及施工方法调整所产生的费用,按照双方签订的合同条款进行结算。
五、其他事项1.施工单位应严格按照调整后的施工方案进行施工,确保施工质量和安全。
2.建设单位应协助施工单位解决施工过程中的相关问题,确保施工顺利进行。
3.本签证单一式四份,建设单位、施工单位、监理单位及设计单位各执一份。
六、签证审批建设单位代表(签字):________________施工单位代表(签字):________________监理单位代表(签字):________________设计单位代表(签字):________________日期:XXXX年XX月XX日。
建筑工程一般签证项目【土石方部分】1.土方在投标时是没有考虑地下水的,如果挖方中看到有渗水,可以签证地下水位高度,挖湿土价格比干土高,挖淤泥就更高了,如果遇到有地下障碍物,那更应该签证,清理地下障碍物费用也不便宜。
还有,如果渗水较大,还可以编写施工方案申请排水降水措施和边坡支护措施。
2. 现场狭窄或者边坡不够稳定等情况下无法在现场堆放足够的回填土的时候,应该签证外运土方量以及运距。
因为投标中多数是考虑现场堆土,余土才发生外运的,如果挖出的土运走,回填又买土回填,这个费用不签明白是算不会钱的。
3. 土方运距自然是要看看是否有利,如果没超出清单范围就算了,超出了范围就要签运距,现在油价那么贵,呵呵。
4. 基础施工中响应甲方要求抢进度或者考虑边坡不稳定需要尽早回填等原因使用了砖模,如果招标时无要求,也是可以签证的,砖模价格比支模价格高。
5. 基础期间如果因雨停工或者因甲方原因延误工期,其排水降水费用是可以按照台班签证的,当然,如果长期停工,一定要记住不要拖到开工才签证,至少一个月要办一次,这也是长期签证的原则。
不然时间久远,甲方监理无法考核,后期补签会很麻烦。
6. 建设单位应该负责现场的三通一平,如果乙方也参与了该工作,可以和甲方协商。
【桩基础部分】1. 桩基础除了做好隐蔽工程记录之外,还要注意地下障碍物的签证,如果遇到岩石,更应该及时签证入岩深度。
隐蔽记录也要尽可能详尽,也就是说至少有:孔深、桩长、钢筋笼长、空段长、直径、入岩深度【砌筑部分】1. 砌体最常发生的就是做了拆拆了做,拆墙没问题,但签证一定要说明砖的破损程度(不然审计的直接给你把材料减掉),如果破损不严重,则签砖的损耗率和二次使用铲除灰疤、出渣等工日。
【混凝土部分】1.混凝土冬期施工如发生蒸汽养护,是可以签证的。
2.二次结构构造柱的混凝土施工如果使用锥形斗灌入、初凝后凿除的方案,则凿除部分的混凝土是可以签证的,因为定额没有包含该部分损耗,作为技术要求,可以申报技术核定单。
土方签证单
机械开挖或回填楼土方经过现场实测算为立方

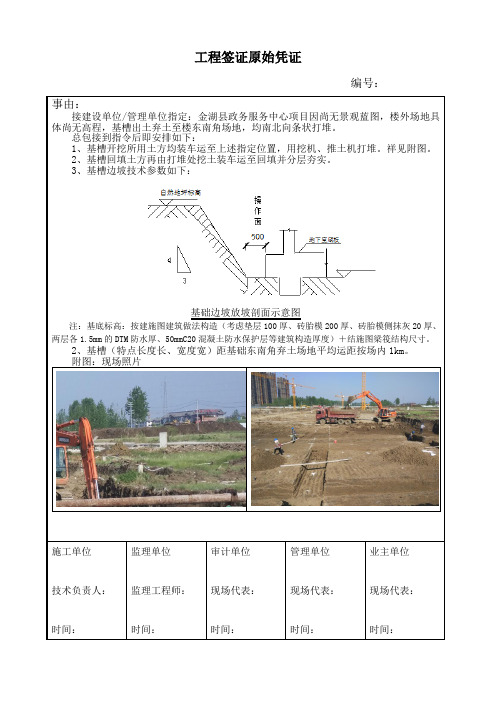

签发人:
日期:
土方签证单
机械开挖或回填楼土方经过现场实测算为立方
签发人:
日期:
土方签证单
机械开挖或回填楼土方经过现场实测算为立方
签发人:
日期:
各工序交接单
(含测量放样技术)
工班:
我工班(工程部)已经完成工序工作,经自检和监理检查合格同意进入下道工序的施工,现在正式向你班进行工序交接(工程技术含附件)
接收人(签字)日期时间
交接人(签字)日期时间
各工序交接单
(含测量放样技术)
工班:
我工班(工程部)已经完成工序工作,经自检和监理检查合格同意进入下道工序的施工,现在正式向你班进行工序交接(工程技术含附件)
接收人(签字)日期时间
交接人(签字)日期时间。
基础回填土方签证的内容土方回填签证是指在土地开发和建设过程中,对土地进行回填作业时需要申请的一种许可证。
回填土方是指将土地表面上的土壤和石料等移动到其他地方,并用来填充或覆盖其他地方的工程。
因此,为了保护土地资源和环境,很多国家和地区都制定了相关的土方回填管理法规,并要求进行回填土方前必须申请回填土方签证。
下面我们来详细了解一下土方回填签证的内容。
首先,申请土方回填签证时需要提交的材料主要包括:项目建设规划书、土地使用许可证、环境影响评价报告、土地所有权证明、施工单位资质证书、施工方案、工程地勘报告等。
这些材料主要用来证明土方回填作业的合法性和安全性,以及对环境和土地资源的影响评估。
其次,申请土方回填签证时需要填写的申请表格包括:项目基本情况、土地使用计划、工程进度计划、施工方案等内容。
申请表格的填写要求清晰明了,需要详细描述土方回填作业的具体内容、施工方法和时间、对土地资源和环境的影响等信息。
申请土方回填签证还需要进行现场勘察和审查。
相关部门会派员到回填土方工程施工现场进行实地勘察,检查所提交的材料和申请表格是否符合法规要求,是否存在安全隐患和环境风险等问题。
并根据现场勘察结果对申请材料进行审查,最终决定是否批准颁发土方回填签证。
在进行土方回填作业时,需要严格按照颁发的土方回填签证内容执行。
包括施工单位必须按照申请表格填写的土方回填施工方案和工程进度计划进行施工,不得随意更改、擅自增加作业范围或施工方法。
同时,施工单位要履行相应的安全管理责任,保证施工现场和周边环境的安全和稳定。
土方回填签证的内容还规定了对回填土方作业过程中可能出现的风险和问题的应对措施。
比如,在土方回填作业现场要设置相应的安全警示标识、施工路线和现场警戒线,并配备专业的施工人员进行现场管理和监督。
在土方回填作业过程中,发现安全隐患和环境问题需要及时报告相关部门进行处理,确保施工现场和周边环境的安全和稳定。
最后,土方回填签证的内容还包括了土地开发和建设工程结束后的验收和整改要求。
施工现场签证明细单(详细具体全面)一、前期工作1、前期因甲方未进行三通一平,我方如发生前期临时用水、用电,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用签证。
2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。
见第十项第20条3、施工前现场垃圾外运及运距需签证二、土石方工程1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。
如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含5m范围内取土、夯填),场外回填土回运运距签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。
13、房心回填土如需搭设脚手架、三轮车运土方需签证,定额综合5米内取土或砂砾。
14、地沟二次开挖土方及是否放坡。
15、不同土质类别的高度。
点此加入微信工程群三、井点降水1、井点降水施工图(降水井类型、数量、深度、使用天数等)备用电源的费用和甲方签证,及将地下水引流至排水目的地的费用签证。
2、井点降水过程中产生的泥水处理和挖沟排水工作另行计算。
