工 程 签 证 单017(池塘清淤回填)
- 格式:doc
- 大小:55.50 KB
- 文档页数:4
日 期: 2011年10月9日 编号:04
说明:1、一式四份,建设单位两份,施工单位、监理单位各保存一份,。
工 程 名 称 开阳县花梨乡政府综合楼改造工程
技术负责人 唐怀军 分部工程名称
蓄水池
施 工 员
余芳俊
签 证
工 程 内 容
事由: 因花梨乡缺水,水源无法满足施工需要;经业主要求与同意,现修建大型蓄水池一个;(附后图):
请予签证为谢!
项目经理: (项目部签章)
年 月 日
审 核
意 见 建设单位:(签章)
审 核 人:
年 月 日
监理单位:(签章)
审 核 人:
年 月 日
日 期: 2011年10月9日 编号:005
2
工 程 名 称 开阳县花梨乡政府综合楼改造工程
技术负责人 唐怀军 分部工程名称
基础工程及挡土墙工程
施 工 员
余芳俊
签 证 工 程 内
容
事由:因业主指定倒土场,运距改变。
1、土方外运运距为2.5公里
请给予签证为谢!
项目经理:
(项目部签章)
年 月 日
审 核
意 见 建设单位:(签章)
审 核 人:
年 月 日
监理单位:(签章)
审 核 人:
年 月 日。
年月日签发NO:001施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:002施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:003年月日签发NO:004工程签证单年月日签发NO:005施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:006施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:007施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:008施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制工程签证单年月日签发NO:009施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制工程签证单年月日签发NO:010工程签证单年月日签发NO:011施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制工程签证单年月日签发NO:012工程签证单年月日签发NO:013工程签证单年月日签发NO:014工程签证单年月日签发NO:015工程签证单年月日签发NO:016工程签证单年月日签发NO:017年月日签发NO:018施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:019工程签证单年月日签发NO:020施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:021年月日签发NO:022施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:023年月日签发NO:024年月日签发NO:025施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制工程签证单年月日签发NO:026施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:027年月日签发NO:028年月日签发NO:029年月日签发NO:030年月日签发NO:031年月日签发NO:032年月日签发NO:033施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:034年月日签发NO:035年月日签发NO:036施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:037年月日签发NO:038年月日签发NO:039年月日签发NO:040年月日签发NO:041年月日签发NO:042年月日签发NO:043年月日签发NO:044施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:045年月日签发NO:046年月日签发NO:047年月日签发NO:048年月日签发NO:049施工单位及联系人:甲方签证人:监理单位(盖章):东营市建设工程质量监督站监制年月日签发NO:050。

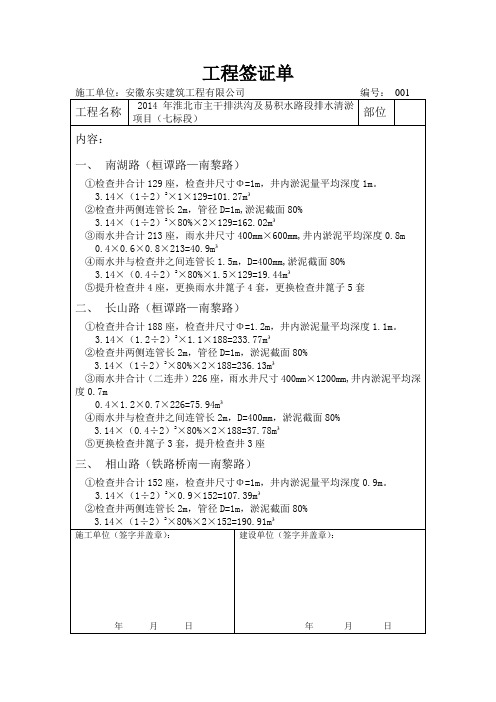

工程名称:幸余路西延(长泰路~通宁大道)工程日期:年月日变更原因编号:签证内容:第11号增河塘处理的工程量根据设计的要求按确认的河塘处理方案和参建领导单位现场实测的数据,本工程第11号增的河塘处理的各分项工程的工程量列报如下,恳请各级领导给予审核确认。
一、工程量:1、清理淤泥: V=(33.6㎡+29.53㎡)/2*15m=473.5m32、砾石砂: V=(8.5㎡+8.5㎡)/2*15m=127.5m33、土工格栅: S=(17.57m+17.1m)/2*15m=260m24、4%水泥土: V=(21.923㎡+24.96㎡)/2*15m=351.6m35、石灰土: V=(16.52㎡+16.74㎡)/2*15m=245.5m36、回填素土: V=(5.1㎡+5.4㎡)/2*15m=78.8m37、土源: V=351.6m3+245.5m3+78.8m3=675.9m3附件:附图2张施工单位(章):项目经理:监理单位投资监理单位建设单位意见及确定量:专业监理工程师:总监理工程师(章):年月日意见及确定量:负责人(章):年月日意见及确定量:工程部:工程部经理(章):年月日工程名称:幸余路西延(长泰路~通宁大道)工程日期:年月日变更原因编号:签证内容:第10号增河塘处理的工程量根据设计的要求按确认的河塘处理方案和参建领导单位现场实测的数据,本工程第10号增的河塘处理的各分项工程的工程量列报如下,恳请各级领导给予审核确认。
一、工程量:1、清理淤泥: V=(13.7㎡+56.1㎡+42.3㎡)/3*34.5m=1289.2m32、砾石砂: V=(5.876㎡+9.3㎡+8.3㎡)/3*34.5m=269.97m33、土工格栅: S=(11.77m+18.9m+16.7m)/3*34.5m=544.8m24、4%水泥土: V=(4.5㎡+31.228㎡+28.8㎡)/3*34.5m=742.1m35、石灰土: V=(12.038㎡+18.85㎡+17.1㎡)/3*34.5m=551.9m36、回填素土: V=(4.785㎡+7.776㎡+12.5㎡)/3*34.5m=199.4m37、土源: V=742.1m3+551.9m3+199.4m3=1493.4m3附件:附图3张施工单位(章):项目经理:监理单位投资监理单位建设单位意见及确定量:专业监理工程师:总监理工程师(章):年月日意见及确定量:负责人(章):年月日意见及确定量:工程部:工程部经理(章):年月日工程名称:幸余路西延(长泰路~通宁大道)工程日期:年月日变更原因编号:签证内容:第9号河塘处理的工程量根据设计的要求按确认的河塘处理方案和参建领导单位现场实测的数据,本工程第9号的河塘处理的各分项工程的工程量列报如下,恳请各级领导给予审核确认。
工程签证单编号:建设单位新昌县镜岭镇人民政府施工单位大有环境有限公司监理单位浙江景成工程管理有限公司施工部位下潘村管网由于施工的需要,施工时对原有水渠产生的影响,村民一直要求对原有过水渠进行修复,经三方同意所以进行如下修复。
变更内容:1.—2.下潘村#57--#59-#68管网采用混凝土包管,并沿水渠一边修起水坎。
长度为,宽40mm,高50mm。
3.#61--#65管网采用混凝土包管,并沿水渠一边修起水坎。
长度为,宽40mm,高60mm。
建设单位意见:负责人(签字):}年月日监理单位:)总/专监(签字):年月日施工单位:(项目经理(签字):年月日由施工单位填报一式三份,审核后建设、施工单位各保留一份。
|工程签证单编号:建设单位新昌县镜岭镇人民政府施工单位大有环境有限公司监理单位浙江景成工程管理有限公司.施工部位下潘村终端建设由于终端建设的需要,新建一挡土墙用于提高水池水位。
变更内容::新建的浆砌挡土墙长,高,下底宽,上底宽。
详见下图建设单位意见:负责人(签字):[ 监理单位:总/专监(签字):%施工单位::项目经理(签字):由施工单位填报一式三份,审核后建设、施工单位各保留一份。
\工程签证单编号:%变更内容:1、下潘村#143--#147管网采用混凝土包管,并沿水渠一边修起水坎。
长度为,宽,高。
建设单位意见:负责人(签字):,年月日监理单位:~总/专监(签字):年月日施工单位::项目经理(签字):年月日由施工单位填报一式三份,审核后建设、施工单位各保留一份。
|工程签证单编号:建设单位新昌县镜岭镇人民政府施工单位大有环境有限公司】监理单位浙江景成工程管理有限公司施工部位下潘村管网由于管网施工(#204-#110)经过了村民铺设的水泥预制板过道和原有的浆砌挡土墙,需对其进行原样修复。
】变更内容:1、拆除并修复的水泥五孔板长宽,共计3块。
2、拆除和修复的挡土墙长,高,上宽下宽。
建设单位意见:,负责人(签字):年月日监理单位:)总/专监(签字):年月日施工单位:¥项目经理(签字):年月日(由施工单位填报一式三份,审核后建设、施工单位各保留一份。
场地土方回填签证单范文签证单编号:[具体编号]工程名称:[工程名称]施工单位:[施工单位名称]致:[监理单位/建设单位名称]尊敬的[接收签证单的负责人称呼]:咱得跟您说个事儿,关于咱们这场地土方回填的情况。
您知道这场地之前就像个凹下去的大坑似的,到处坑坑洼洼的,看着就闹心。
这不,按照工程计划,我们就得把这土方回填起来,让场地平整点儿。
咱开始回填的日期是[开始日期],那时候工人们就像一群勤劳的小蚂蚁,开着各种机械设备就进场了。
有那大型的装载机,“轰隆隆”地就开始往场地里运土,还有挖掘机在旁边配合着,一铲一铲地把土放到该放的地方,那场面可热闹了。
这土啊,可不是随便找来的。
我们可是严格按照要求,从[取土地点]取的土。
这土的质量那也是经过检验的,就像挑水果一样,得保证是好土才能用来回填。
然后呢,回填的过程也是不容易啊。
我们得一层一层地铺土,每层铺的厚度大概是[具体厚度]厘米,为啥要这么精确呢?这就像盖房子打地基一样,每层都得夯实了,这样场地以后才结实。
工人们拿着打夯机,“咚咚咚”地在那打夯,就像在给场地做按摩似的,把土压实。
经过这么多天的努力,到[结束日期]的时候,这场地土方回填总算是大功告成了。
我们总共回填的土方量大概是[X]立方米。
您看这场地现在,平平整整的,就像一块大平板似的。
为了让您更清楚这事儿,我们附上了一些现场的照片(照片附后,照片上都标记了拍摄日期和地点哦),您一看就明白我们的不容易了。
这土方回填的事儿可都是按照工程要求和相关规范做的,您可得给我们签个字,认可一下这个工作量啊。
谢谢您啦!施工单位(盖章):[盖章]项目经理(签字):[签字]日期:[申请签证日期]。
