中国建筑股份有限公司哈佳铁路HJZQ—5标段施工技术交底书(三级交底)工程名称:哈佳铁路工程HJZQ—5标交底部位: M10浆砌片石拱形骨架护坡交底交底编号:交底单位:哈佳铁路HJZQ-5标三工区架子三队接受单位:路基工程路基附属作业队编制:复核:技术负责人:施工技术交底项目名称:哈尔滨至佳木斯铁路客运专线编号:工程名称哈佳铁路工程HJZQ-5标段交底日期2015。
7.1工程部位DK223+800-DK223+880路堑M10浆砌片石拱形骨架护坡施工单位哈佳铁路HJZQ-5标段三工区架子三队路基附属作业队交底内容:一、作业准备1、施工前首先进行施工放样,并应挂线施工,以保证线形和表面平整度。
如果砌体底基面或坡面土层松软,还应对基面的松散土层、浮土进行夯实处理。
对于反开挖的路基边沟,土基的压实度应与同层路基土压实度相同,以免下沉而使砌体产生裂缝,影响砌体的整体稳定性。
2、材料(1)、浆砌防护的材料主要是砂、片石、水泥。
材料进场前需各种原材料的品质进行试验,合格后方可进场,在材料进场后还要对砼的原材料进行抽检,其各项指标均要符合设计的要求。
试验室提供施工的砂浆的配合比。
(2)、片石质量要求。
石料应选用不易风化的硬石、密实、无裂缝、无水锈痕,不得使用风化严重、无工作面、含有泥土的片石,片石在使用前应用水冲洗并将尖锐部分凿除。
片石的抗压强度不小于30MPa。
由于拱型骨架护坡浆砌片石设计厚度为60cm,要求不能使用卵石及薄片石,片石进场后要经过细心筛选,必要时要加工处理,使得片石至少有一个面为平面且色泽一致。
(3)、砂浆中所用砂,宜采用中粗砂,当缺乏中粗砂时,在适当增加水泥用量的基础上,也可采用细砂。
砂的最大粒径不宜超过5㎜。
3、施工设备小型运输设备、砂浆拌合机、磅秤。
4、施工场地对路基边坡清理完毕后,将场地清理平整,合理解决原材料的堆放、电力、水源的问题。
二、工艺流程5、坡顶设长为1m、厚0。
3m的M10浆砌片石帽石,坡顶以下0.5m长度范围内,采用0。
拱形骨架护坡施工流程交底
1. 准备工作
- 安排专业施工队伍,包括工程师和工人。
- 确定施工区域,并进行必要的测量和标定。
- 检查施工现场,确保其安全和无障碍。
- 准备所需的建筑材料和设备。
2. 基础处理
- 清理施工区域,确保表面干净平整。
- 在施工区域的基础上进行必要的填充和夯实,以提供稳固的
基础。
3. 骨架搭设
- 根据设计图纸,安装和搭建拱形骨架。
- 确保骨架的稳定性和准确性。
- 使用适当的工具和设备完成骨架的安装。
4. 配筋和混凝土浇筑
- 按照设计要求,进行钢筋配筑,并确保其正确的位置和密度。
- 准备混凝土,并按照施工计划进行浇筑。
- 确保混凝土的浇筑均匀,并修整表面。
5. 后续工作
- 完成混凝土的养护工作,包括覆盖和湿润处理。
- 进行施工现场的清理和整理,确保施工区域的安全和整洁。
- 交底施工流程,以确保所有相关人员了解施工工序和注意事项。
请注意,以上所述的流程仅供参考。
在实际操作中,请根据具体情况和设计要求进行相应的调整和改进。
一、交底项目:拱形骨架安装施工二、交底目的:确保拱形骨架安装施工过程中的安全,防止安全事故的发生。
三、交底对象:参与拱形骨架安装施工的全体人员四、交底时间:施工前五、交底内容:1. 施工前准备(1)认真阅读施工图纸,了解拱形骨架的结构、尺寸、材料及施工工艺要求。
(2)对施工人员进行安全技术培训,确保施工人员掌握拱形骨架安装的基本知识和操作技能。
(3)检查施工工具、设备是否齐全、完好,并确保其符合安全操作要求。
2. 施工现场安全措施(1)施工区域应设置明显的警示标志,提醒施工人员注意安全。
(2)施工区域应保持整洁,严禁堆放杂物,确保施工通道畅通。
(3)施工人员应佩戴安全帽、安全带等个人防护用品。
(4)施工人员应遵守操作规程,不得酒后作业、疲劳作业。
3. 拱形骨架安装施工安全注意事项(1)拱形骨架材料运输过程中,应确保材料堆放整齐,防止材料滑落伤人。
(2)安装拱形骨架时,应按照施工图纸要求进行,确保骨架的稳定性和安全性。
(3)在安装拱形骨架过程中,施工人员应保持安全距离,防止发生碰撞。
(4)拱形骨架安装过程中,如需进行高空作业,应采取相应的安全防护措施。
(5)在拱形骨架安装过程中,如需进行焊接作业,应确保焊接区域周围无易燃易爆物品。
4. 拱形骨架安装施工完成后,应进行以下安全检查:(1)检查拱形骨架的安装质量,确保骨架的稳定性和安全性。
(2)检查施工工具、设备的完好情况,确保其符合安全操作要求。
(3)检查施工现场的安全措施,确保施工区域安全无隐患。
六、交底人:项目经理七、接受人:施工人员八、交底日期:____年____月____日九、注意事项:1. 施工人员应认真听取交底内容,确保掌握拱形骨架安装施工的安全技术要求。
2. 施工过程中,如遇特殊情况,应及时向项目经理报告,并采取相应的安全措施。
3. 施工人员应严格遵守操作规程,确保拱形骨架安装施工过程中的安全。
4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
新建蒙西至华中地区铁路煤运通道工程MHTJ-21标拱形骨架施工三级技术交底(DK1095+289.92-DK1100+950)中国水电四局蒙华铁路MHTJ-21标段项目经理部二工区年月日拱形骨架施工三级技术交底单位工程名称路基工程拱形骨架分项工程名称工序名称施工单位中国水电四局蒙华MHTJ-21标段经理部交底日期交底内容:1.设计情况:当路堤填料为膨胀土时:骨架净距为2.5m,主骨架厚0.8m,拱骨架厚0.6m;路堑边坡土质为膨胀土,红粘土时:骨架净距为3.0m,,主骨架厚0.8m,拱骨架厚0.6m;其他路堤、路堑地段:骨架净距3.0m,主骨架厚0.6m,拱骨架厚0.4m。

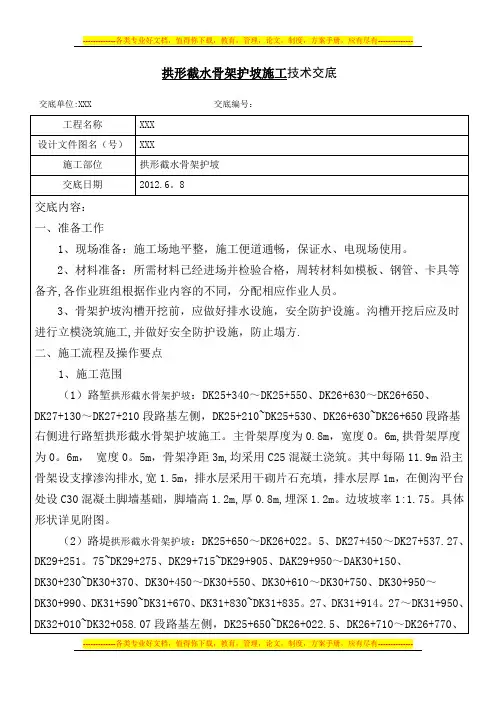

路基边坡骨架内撒播草籽+载种灌木防护;路堑边坡骨架内喷播草灌防护。
截水骨架内根据地层岩性、风化程度、边坡高度分别选用种草或撒播草籽、客土植草、立体植被网内植草、喷混植生等,具体详见设计图及相应说明。
骨架护坡起、终点侧边,底部基础及顶部设镶边。
镶边、基础及骨架均采用M10浆砌石砌筑。
镶边厚度为40cm。
拦水坎采用C25混凝土预制块,厚度不小于10cm,埋深不小于20cm。
踏步采用M10浆砌石,宽度1m,设置在主骨架位置。
编制依据:①蒙华三荆施(路)244-256册;②蒙西至华中地区铁路煤运通道三门峡至荆门段施工图路基施工大样图图集;③蒙西至华中地区铁路煤运通道三门峡至荆门段施工图总说明。
2.交底范围:蒙华铁路MHTJ-21标二工区管段内拱形骨架护坡、镶边、支持渗沟施工。
3、施工准备:熟悉是图纸,做好技术交底工作。
施工前应先清刷坡面浮土,填补坑凹,使坡面大体平整。
4、施工工艺①施工程序骨架护坡施工程序为:准备工作→测量放线→沟槽开挖→报检验收→砌筑→洒水养生→实体验收。
②准备:边坡砌筑应在坡面密实、平整、稳定后,方可铺砌。
石料等级应符合设计要求。
砌筑前,其表面泥土、水锈应清洗干净。
对坡脚位置进行测量放样。
③护坡放样:按照施工图纸进行开挖放样。
一、工程概况路堤边坡坡率为1:1.5,路堑边坡坡率为1:1.5。
D K284+020.00~DK284+059.49段左侧路堤边坡采用C25混凝土拱形骨架防护,骨架厚度0.6m,埋入深度0.6m。
骨架内种植灌木撒播草籽。
其余边坡采用C25混凝土六边形空心块防护,块内种植灌木并撒草籽。
边坡平台与堑顶平台、路堤坡脚平台采用C25混凝土浇筑,厚0.2m,于平台上设置绿化槽,槽内种植种植灌木播撒草籽。
二、施工技术要求1)拱形骨架1.本段m,埋入深度0.6m,外露截水槽高0.1m,条形根底,底宽0.6m,深1.0m。
骨架、截水槽、根底均以C25混凝土现浇。
2.骨架从路肩至坡脚至上而下布置,最上一排采用矩型骨架形式护坡形式,骨架内距离1m,最下一拱至坡脚顶面不应大于3.0m。
3.本段于边坡右侧设置一道C25混凝土踏步,宽1.5m,10-15m〔拱顶中心处〕,设一道沉降缝,缝宽2cm,缝内沿内、外、顶三边填塞沥青麻筋深0.2m。
5.于坡脚设置护脚,宽0.8m,厚0.3m。
采用条形根底,底宽0.6m,深1.0m。
2〕六边形空心块护坡于护坡顶部设1.0m宽帽石,采用C25混凝土与镶边与肋柱浇为一体,厚0.3m。
其边坡设护脚,宽0.8m,厚0.3m;采用条形根底,底宽0.6m,深1.0m。
护坡起、终点与沿护坡长每隔10.0~15.0m设一道宽0.60m,厚0.4m的肋柱,镶边下部与肋柱两侧设高0.1m的截水槽。
镶边、护脚、根底、肋柱、截水槽均采用C25混凝土现浇。
肋柱间铺正六边形空心块,块内撒草籽并种灌木防护,灌木每隔一块空心砖设置一穴,每穴种植两株。
正六边形空心块采用C25混凝土预制,边长0.20m,壁厚0.04m,高0.12m。
空心块外表应与肋柱镶边平齐,纵横向起终点不足一块时,采用C25混凝土补齐,沿空心块护坡长每隔5m〔避开肋柱位置〕设一道伸缩缝,缝宽0.02m,缝内填塞沥青麻筋,深0.2m。
三、施工方法拱形骨架1、施工程序施工准备→测量放样→基槽开挖→基底检查→浇筑镶边、骨架→混凝土养护→伸缩缝设置→骨架内铺设空心砖→空心砖内客土→撒播植草→栽种灌木→验收。
拱形骨架护岸施工技术交底一、施工目的:拱形骨架护岸施工技术交底的目的是确保工程施工按照设计方案进行,保证施工质量和进度。
二、施工范围:本次工程的施工范围包括护岸结构的建设和安装。
三、施工要求:1. 根据设计方案进行项目布局和施工,确保护岸结构的稳定和安全。
2. 施工过程中要严格遵守相关安全操作规定,保护现场工作人员的安全。
3. 施工现场要做好环境保护工作,防止施工废料和污水对周围环境造成污染。
4. 施工过程中要保持与相关部门的沟通,以确保施工符合相关法律法规和规范要求。
5. 施工结束后,要对施工质量进行检查和验收,确保施工符合设计要求。
四、施工流程:1. 准备工作:进行现场踏勘,确定施工方案。
2. 土方开挖:按照设计要求进行土方开挖,确保护岸结构的稳定。
3. 骨架安装:按照设计要求进行拱形骨架的安装,确保结构稳定性。
4. 混凝土浇筑:进行混凝土浇筑,立柱、梁和板的浇筑采用分段进行,确保施工质量。
5. 其他工程:根据设计要求进行其他相关工程的施工,如护砟工程等。
6. 清理工作:施工结束后,清理施工现场,保持环境整洁。
五、施工注意事项:1. 施工过程中,要按照设计要求进行操作,不得随意更改施工方法。
2. 施工现场要严格遵守相关安全操作规定,工人要佩戴好安全防护用品。
3. 施工现场要有专人负责监督施工进度和质量,及时解决施工中的问题。
4. 施工过程中要与相关部门保持沟通,及时处理施工中遇到的法律法规问题。
5. 施工结束后,要进行验收,确保施工符合设计要求和相关法律法规要求。
六、安全应急措施:1. 施工现场要配备应急设备和救援人员,以应对突发事件。
2. 施工过程中要定期组织安全演练和培训,提高施工人员的应急处理能力。
3. 在施工现场要设置明显的安全警示标志,提醒人员注意安全。
以上为拱形骨架护岸施工技术交底,请根据该文档进行工程施工。
一、交底目的为确保预制拱形骨架施工过程中的安全,防止事故发生,特进行安全技术交底,使全体施工人员充分了解和掌握施工过程中的安全操作规程和注意事项。
二、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工部位:[施工部位]4. 施工内容:预制拱形骨架施工三、安全操作规程及注意事项1. 人员配备与培训(1)施工人员必须经过专业培训,熟悉预制拱形骨架的施工工艺和安全操作规程。
(2)施工人员应穿戴好个人防护用品,如安全帽、工作服、防护手套、防护鞋等。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,确保施工人员能够及时了解施工现场的安全情况。
(2)施工现场应设置安全通道,确保人员正常通行。
(3)施工现场应设置安全防护栏,防止人员误入危险区域。
3. 施工设备安全操作(1)施工设备应定期检查、维护,确保设备运行正常。
(2)施工过程中,操作人员应严格按照设备操作规程进行操作,不得擅自更改设备参数。
(3)设备操作人员应穿戴好个人防护用品,确保自身安全。
4. 施工材料安全(1)施工材料应按照设计要求进行选用,确保材料质量合格。
(2)施工材料应妥善保管,防止材料受潮、变质。
5. 施工过程安全操作(1)施工过程中,应严格按照施工图纸和施工方案进行操作。
(2)施工人员应遵守操作规程,不得违章作业。
(3)施工过程中,应密切关注施工环境,发现异常情况及时报告并采取相应措施。
6. 高处作业安全(1)高处作业人员必须佩戴安全带,确保自身安全。
(2)高处作业区域应设置安全防护栏,防止人员坠落。
(3)高处作业过程中,应严格按照操作规程进行操作,确保施工安全。
四、应急预案1. 事故发生时,施工人员应立即停止作业,迅速撤离现场。
2. 施工现场应配备必要的安全防护设施和应急救援设备。
3. 事故发生后,应立即启动应急预案,及时进行救援和处理。
五、交底人及接受人1. 交底人:[交底人姓名]2. 接受人:[接受人姓名]六、交底时间[交底时间]请全体施工人员认真阅读并严格遵守以上安全技术交底内容,确保预制拱形骨架施工安全。
一、施工工艺:1、适用范围:填土高>3m非浸水地段的路堤边坡。
2、施工准备:根据设计边坡与线路中心线的相对位置,由测量人员用全站仪放出边坡坡顶、坡脚线,施工队随后挂线进行边坡修整,清刷浮土、填补坑凹、并夯实坡面,坡面要平整、圆顺,然后放出骨架位置线,进行沟槽开挖,沟槽尺寸根据骨架尺寸而定。
护坡的骨架必须嵌入坡面,确保坡面排水顺畅。
有土工格栅的地段,应注意挖肋时不要破坏土工格栅。
施工时所应用的预制块的龄期不得小于28天。
砌筑前要清除表面的污物和毛边,剔除外观不合格的预制块,要提前洒水湿润,当表面有浮水时不得施工。
3、拱形骨架砼浇筑:坑槽开挖完成后,要及时对现场管理人员报验,清除沟槽内的浮土,报检合格后方可进行混凝土浇注,混凝土标号为C25,混凝土采用集中搅拌,罐车运输到现场使用,使用振捣棒振捣,振捣要密实,不得漏振、过振。
顶面压平、收成光面(需要铺预制块的部位收成毛面),使得构件线性流畅、美观,轮廓分明,坡面平整。
浇筑砼时,混凝土浇筑从下往上进行,施工速度不能太快,以免上部混凝土下流,在倾落高度超过2米时应采用串筒导入,串筒出料口到砼堆积高度不超过1米,以免发生离析现象。
骨架基础与下部侧沟平台及上部边坡平台连接处要整体浇筑,并且要保证线性直顺圆滑,外形美观。
混凝土施工完成后,要及时进行覆盖养护,洒水覆盖养生7-14d,养护期间应避免碰撞、振动或承重。
骨架护坡起、终点侧边,及顶部基础、底部基础设0.5m宽的镶边,镶边厚度为0.3m。
路堑地段坡脚和坡脚侧沟间设置混凝土平台,厚度0.15m,宽度2m,路堤地段坡脚位置设置脚墙,宽度0.5m,厚度0.6m,镶边、平台、基础及骨架均采用C25砼浇筑。
压顶70cm宽15cm 厚。
C25砼拱形截水骨架厚度路堤和路堑处均为0.6m(包括预制块厚度),采用普通混凝土浇筑,骨架内铺设空心六棱砖,空心六棱砖内客土后进行绿色防护,路堤处为撒草籽+灌木,路堑处为植草,骨架内客土厚度为0.1m。
技术交底书签证表工程名称交底编号交底里程K95+458~K95+653 交底项目路堑边坡拱形骨架交底内容:一、拱形骨架施工顺序为:测量放样→基础及护脚开挖→基础及护脚砌筑→挂线放样→开槽及砌筑施工→勾缝一、拱形骨架施工注意事项1、测量放样路堑边坡拱形骨架施工前按设计图纸对拱形骨架基础进行放样,,并用钢尺对台阶开挖位置准确定位。
2、基础及护脚开挖采用240挖机开挖的方法,开挖基础及挖护脚。
3、基础及护脚砌筑(1)在基础施工时,采用人工清底及平整夯实。
(2)基础砌筑底垫层采用M7.5砂浆,厚度为5cm,基础采用M7.5浆砌片石,顶宽35cm,底宽70cm,高度为1m。
(3)护脚砌筑时左右侧分别预留一道检查梯,检测梯宽度为40cm,护脚沿线每3.5m预埋10*10cm排水孔。
4、挂线放样骨架砌筑前应按设计形式尺寸挂线放样,准确定出拱形骨架砌筑位置,对不到位边度进行刷坡。
5、开槽及砌筑施工(1)拱形骨架施工采用开槽施工,使骨架嵌入边坡内;骨架内土体应与骨架紧密。
(2)沿线肋每一拱格间距设一防滑平台。
(3)沿线每14m在拱顶处设2cm宽沉降缝一道,缝内上部填沥青麻絮深15cm,下部填粘土。
6、浆砌片石施工注意事项(1)石料:砌筑挡墙的片石应符合设计规定的类别和强度,石质应均匀、不易风化、无裂纹。
片石的厚度不小于150mm,表面应清洗干净,有水锈的石料严禁使用。
(2)砂浆:砂浆采用M7.5砂浆(配合比为水泥:砂子:水为1:4.85:0.9每立方砂浆用水泥(32.5)310kg,用砂子1504kg,用水280kg )并严格按照试验室给定的配合比采用机械拌制,自投完料后开始算起,拌制时间不得小于2分钟。
严禁采用人工拌合。
砂浆运至工地临时存放时先在地面铺一干净的铁皮,然后将砂浆存放于铁皮上,严禁存放在地上。
砂浆要随拌随用,如在运输过程中发生离析、泌水现象,要重新拌合。
已凝结的砂浆严禁使用。
在施工时,严格遵守质量比,不得使用体积比。
一、交底目的为确保混凝土拱形骨架护坡施工过程中的安全,预防事故发生,特进行安全技术交底。
二、适用范围本交底适用于混凝土拱形骨架护坡的施工过程。
三、交底内容1. 施工人员安全教育(1)施工人员必须接受公司一级安全规章制度教育和现场施工管理人员安全技术交底,经考核合格后方可上岗作业。
(2)施工人员应熟悉本工程的安全操作规程,严格遵守各项安全规定。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场应保持整洁,通道畅通,严禁乱堆乱放材料、工具等。
(3)施工现场应设置安全防护设施,如围栏、警戒线、警示灯等,确保施工安全。
3. 施工过程安全措施(1)模板工程1)模板安装前,应对模板进行验收,确保其符合设计要求。
2)模板安装时,应按设计要求进行,确保模板安装牢固。
3)模板拆除时,应按顺序进行,防止模板倾倒伤人。
(2)混凝土工程1)混凝土浇筑前,应检查模板、钢筋等,确保其符合设计要求。
2)混凝土浇筑时,应按设计要求进行,防止混凝土流淌、渗漏。
3)混凝土振捣时,应采用插入式振捣器,并确保振捣密实。
(3)焊接工程1)焊接作业前,应检查焊接设备,确保其安全可靠。
2)焊接作业时,应穿戴防护用品,防止触电、烫伤。
3)焊接作业完成后,应及时清理现场,防止火灾事故。
4. 应急措施(1)施工现场应配备必要的安全防护设施和应急救援器材。
(2)施工人员应熟悉应急救援措施,一旦发生事故,应立即采取应急措施,并及时上报。
四、交底要求1. 施工单位应将本交底内容纳入施工组织设计,并作为施工过程中的重要依据。
2. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
3. 施工单位应加强施工现场安全管理,确保施工安全。
五、交底时间本交底自发布之日起实施。
六、交底单位(单位名称)(单位盖章)(日期)。

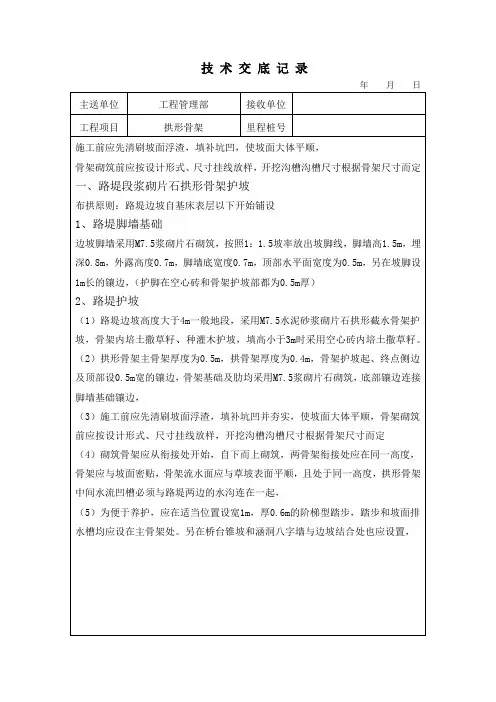

拱形骨架护坡施工安全技术交底一、工程概况我部承担的DK199+106~DK199+930两侧路基边坡采用M7.5浆砌片石拱形骨架防护,骨架内栽植紫穗槐防护,栽植间距0.4m,等边三角形布置。
拱形骨架主要设置在路基填土高度大于8米的土质路基边坡上,边坡坡率为1:1.5。
二、施工准备施工前首先进行施工放样,并应挂线施工,以保证线形和表面平整度。
如果砌体底基面或坡面土层松软,还应对基面的松散土层、浮土进行夯实处理。
对于反开挖的路基边沟,土基的压实度应与同层路基土压实度相同,以免下沉而使砌体产生裂缝,影响砌体的整体稳定性。
(一)材料(1)浆砌防护的材料主要是砂、片石、水泥。
材料进场前需各种原材料的品质进行试验,合格后方可进场,在材料进场后还要对砼的原材料进行抽检,其各项指标均要符合设计的要求。
试验室提供施工的砂浆的配合比。
(2)片石质量要求。
石料应选用不易风化的硬石、密实、无裂缝、无水锈痕,不得使用风化严重、无工作面、含有泥土的片石,片石在使用前应用水冲洗并将尖锐部分凿除。
片石的抗压强度不小于30mp。
由于浆砌片石设计厚度在40cm左右,所以片石厚度应在30~35cm之间(太大太小均不宜控制砂浆饱满度和砌体表面平整度),要求不能使用卵石及薄片石,片石进场后要经过细心筛选,必要时要加工处理,使得片石至少有一个面为平面且色泽一致。
(3)细集料。
浆砌片石施工中使用的砂宜为中粗砂,若采用细砂,需加水泥的用量大。
砂的最大粒径不宜超过5mm。
(二)施工设备小型运输设备、砂浆拌合机。
(三)施工场地对路堤边坡清理完毕后,将场地清理平整,合理解决原材料的堆放、电力、水源的问题。
三、施工工艺流程拱型骨架护坡工艺流程图四、施工技术要求(一)技术指标1、拱形骨架护坡基础用M7.5浆砌片石脚墙(1.2*0.8),护坡坐落在脚墙之上,拱型骨架截面形式为L型,宽度为0.5m,主骨架截面为U型,宽度为0.6m,骨架嵌入路堤边坡深度为0.4m,外露截水槽0.1m,宽度为0.1m,具体尺寸见路基通用图(西平施路01-07)。
路堑拱形骨架技术交底书
(3)基槽开挖
根据选定的偏距放出边坡斜距,并计算、规划拱形骨架排列数量、形式。
之后根据挂线,按照骨架排列形式及各侧部深度开挖成型,开挖时要做到型式、尺寸准确,基底土质密实。
基槽采用人工开挖,开挖时从上到下进行开挖,并修筑方便施工人员上下的台阶。
基槽开挖沿线路方向长度不能太长,能保证两个伸缩缝间混凝土施工循环就可以,在基槽开挖完后应立即进行模板支设、混凝土施工,以防止基槽暴露时间过长造成边坡坍塌,从而破坏路基实体质量。
基槽挂线开挖,以确保基槽尺寸符合设计要求。
镶边见下图
基槽在开挖时,严格按照挂线施工的作业要点进行施工过程控制。
一次开挖后,预留人工二次修整余地,二次修整到位,避免超挖现象,减少混凝土的超方量。
(4)基底检查。
拱形骨架护坡施工要点交底1. 背景介绍拱形骨架护坡是一种常用的土木工程施工技术,用于保护山体和土坡,降低土壤侵蚀和滑坡等灾害风险。
本文档将介绍该施工技术的要点,以确保施工过程顺利进行。
2. 施工材料准备在进行拱形骨架护坡施工前,必须准备以下材料:- 钢筋骨架:选择合适的规格和质量的钢筋,确保骨架的稳固性和可靠性。
- 土壤和石料:根据设计要求,选择合适的土壤和石料,以达到护坡的稳定性要求。
3. 施工步骤拱形骨架护坡施工的步骤如下:1. 基坑开挖:根据设计要求,进行基坑的开挖工作,并清理底部的杂物。
2. 钢筋骨架安装:按照设计图纸,将预制好的钢筋骨架安装到基坑中,并保证骨架的稳固性。
3. 填筑土壤:使用合适的土壤将基坑中的空隙填满,并通过压实操作确保土壤的密实性。
4. 石料覆盖:在土壤填筑完成后,将石料覆盖在土壤表面,以增加护坡的稳定性。
5. 坡面整平:使用挖掘机或机械设备将整个护坡坡面进行整平,确保坡面的平整度和平稳度。
4. 施工注意事项在进行拱形骨架护坡施工时,需要注意以下事项:- 施工人员必须严格按照设计图纸和工艺规范进行操作,确保施工质量和安全性。
- 施工现场应设置警示标志和安全防护设施,防止人员误入施工区域。
- 施工过程中要注意环境保护,合理利用和处理废弃物,减少对周围生态的影响。
5. 安全措施为确保施工过程的安全性,需要采取以下措施:- 施工人员必须佩戴符合要求的安全防护用品,如安全帽、手套、安全鞋等。
- 施工现场应设置合理的临时围栏和警示标志,提醒人员注意施工区域的危险性。
- 设立专人负责施工现场的安全管理,并进行定期安全检查和隐患排查。
以上是拱形骨架护坡施工要点的交底内容,希望施工人员能够严格按照要求进行操作,并确保施工质量和安全性。
一、交底项目:拱形骨架安装与施工二、交底目的:为确保拱形骨架安装与施工过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。
三、交底对象:施工负责人、现场管理人员、施工班组及所有参与拱形骨架安装与施工的作业人员。
四、交底内容:1. 施工前的准备(1)施工人员必须熟悉拱形骨架的设计图纸、施工方案和安全操作规程。
(2)施工前应对施工现场进行安全检查,确保施工环境安全。
(3)施工人员必须佩戴好个人防护用品,如安全帽、安全带、防护眼镜等。
2. 施工过程中的安全措施(1)拱形骨架的运输与存放- 运输过程中应保持拱形骨架平稳,避免碰撞、倾斜。
- 存放时应选择干燥、通风的场地,避免受潮、受腐蚀。
- 底部应垫实,防止变形。
(2)拱形骨架的安装- 安装前应检查拱形骨架是否有变形、裂纹等缺陷。
- 安装过程中应严格按照设计图纸和施工方案进行,确保安装精度。
- 安装时,施工人员应站在稳固的支撑上,避免高处坠落。
- 高处作业时,必须系好安全带,并做好防坠落措施。
(3)模板与支架的搭设- 模板与支架应按施工设计规定的程序搭设,并由作业组长指挥,作业人员应协调一致。
- 搭设过程中,应及时架设临时支撑,保持模板、支架的稳固。
- 下班前必须将已安装的模板、支架固定牢固。
(4)混凝土浇筑- 浇筑混凝土前,应检查模板与支架的稳定性,确保无松动、变形等情况。
- 浇筑过程中,应避免冲击模板与支架,造成破坏。
- 浇筑完毕后,应及时清理模板与支架,避免影响下一次施工。
3. 施工后的注意事项(1)施工结束后,应对施工现场进行清理,确保无安全隐患。
(2)施工过程中发现的安全隐患,应立即上报,并采取相应措施予以整改。
(3)施工人员应遵守施工现场的各项规章制度,确保自身和他人的安全。
五、交底人:(填写交底人姓名及职务)六、交底日期:(填写交底日期)七、接受人:(填写接受人姓名及职务)八、备注:(如有其他注意事项,可在此处填写)九、附件:(如有相关图纸、方案等,可在此处附上)通过以上安全技术交底文库模板,旨在为拱形骨架安装与施工提供全面的安全指导,确保施工过程安全、高效。
表格编号技术交底书1311 项目名称武靖高速2标项目部经理部第 1 页共 4 页交底编号工程名称涵洞工程设计文件图号两阶段施工图S6-5-2施工部位拱形骨架施工技术交底交底日期2015.11.6交底内容:一、编制依据《公路桥涵施工技术规范》(JTG/T F50-2011)《公路工程质量检验评定标准》(JTGF80/1-2004)二、施工准备1、作业准备1.1人员、设备均已进场,施工机械已做好开工前的保养工作,保证在施工期间不因机械原因影响施工质量和施工进度。
1.2对施工的分部(分项)测量放样工作已完成1.3边坡工程防护类型、方法较多,实施时应按照设计文件的要求,区分紧密结合边坡的稳固,严格施工工艺,达到稳定边坡、预防灾害、减少水土流失的效果。
1.4施工过程中应做好排水设施,保障排水畅通,具备条件时及时完成排水设施的施工。
2、作业条件①基坑开挖2.1施工前完成坡面平整,清除杂物,吊车就位处应平整夯实。
临时电力、水的供应已具备。
预制件在运输、安装过程中应尽量采用机械吊装运输方式,不宜人工搬运。
2.2安全防护设施、标志牌全部就位。
3、施工工艺拱形骨架护坡脚墙、基础及拱形骨架均采用M7.5浆砌片石施工,基础底部铺10cm 砂或碎石,拱形骨架拱内侧镶嵌C20混凝土预制镶边石,骨架内采用植草灌,培土30cm。
骨架护坡每隔14.5m设伸缩缝一道,缝内采用沥青麻絮或者沥青木板填塞,其深度不表格编号技术交底书1311 项目名称武靖高速2标项目部经理部第 2 页共 4 页交底编号工程名称涵洞工程设计文件图号两阶段施工图S6-5-2施工部位拱形骨架施工技术交底交底日期2015.11.6技术交底内容:小于10cm。
1)、工艺流程施工放样→坡面修整→脚墙开挖→铺10cm砂或碎石→脚墙砌筑→坡面沟槽开挖→骨架基础砌筑→拱形骨架砌筑→设置镶边石→培土植草。
2)、测量放样根据边坡长度、坡度、坡顶面形状准确测放骨架位置,以线路中线及边线作为控制,依据设计图纸段落内边坡平台坡脚位置、坡率及坡脚高程放出拱形骨架几何尺寸。
一、交底目的为确保预制拱形骨架施工过程中的安全,提高施工人员的安全意识,防止事故发生,特制定本安全技术交底。
二、交底对象本交底适用于所有参与预制拱形骨架施工的施工人员、管理人员及技术人员。
三、交底内容1. 施工前的准备工作(1)施工前应对施工现场进行勘察,确保场地平整、排水畅通。
(2)根据施工图纸,核对预制拱形骨架的尺寸、形状及材料要求。
(3)施工人员应熟悉预制拱形骨架的施工工艺、操作规程和安全注意事项。
2. 施工过程安全措施(1)施工人员应佩戴安全帽、安全带等个人防护用品。
(2)施工区域应设置明显的警示标志,并保持通道畅通。
(3)施工过程中,严禁酒后作业、疲劳作业和违规操作。
(4)预制拱形骨架的吊装、运输、安装过程中,应严格按照操作规程进行,确保安全。
3. 施工材料及设备安全(1)预制拱形骨架的材料应符合国家相关标准,不得使用不合格产品。
(2)施工设备应定期检查、保养,确保设备运行正常。
(3)施工现场应配备足够的消防设施,并定期检查消防设施的有效性。
4. 高处作业安全(1)高处作业人员应佩戴安全带,安全带应系挂牢固。
(2)高处作业区域应设置安全防护栏杆,防止人员坠落。
(3)高处作业时应注意防止工具、材料等坠落伤人。
5. 施工现场用电安全(1)施工现场用电应严格执行《施工现场临时用电安全技术规范》。
(2)施工人员应掌握用电安全知识,严禁私拉乱接电线。
(3)施工现场应设置临时配电箱,并定期检查、维护。
6. 施工环境保护(1)施工现场应采取措施,防止噪声、粉尘、废水等污染。
(2)施工过程中,应合理堆放材料,防止占用消防通道。
(3)施工结束后,应及时清理现场,恢复原状。
四、交底要求1. 施工单位应将本交底内容传达给所有施工人员,确保每位施工人员了解并掌握安全操作规程。
2. 施工过程中,施工人员应严格遵守本交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
五、交底人(此处填写交底人姓名及职务)六、接受人(此处填写接受人姓名及职务)七、交底日期(此处填写交底日期)八、备注(如有其他事项,请在此处注明)。
施 工 技 术 交 底 书
第1页/共4页
工程名称 哈牡铁路电气化改造工程 接收交底单位 K2+000-K157+500各工点
交底项目 拱形骨架施工技术交底 编制日期 2019年3月25日
本交底适用于哈牡电气化改造工程拱形骨架施工。
一.编制依据
1.《公路桥涵施工技术规范》(JTG/T F50-2011)
2.《公路工程质量检验评定标准》(JTGF80/1-2004)
3.哈牡电化施枢变线施工设计图纸
二.质量标准
三、施工方法及工艺流程
施工放样→坡面修整→脚墙开挖→脚墙砌筑→坡面沟槽开挖→骨架基础砌筑→
拱形骨架砌筑→设置截水槽→培土植草。
3.1 施工准备
人员进行岗前培训、设备进场报验、材料进场检验,施工机械做好开工前的
保养工作,保证在施工期间不因机械原因影响施工质量和施工进度。具备临时电
序号 检查项目 规定值或允许偏差 检查方法和频次
1 砂浆强度 不小于设计强度 每1工作台班2组试件
2 顶面高程(mm)
料、块石 ±15mm
水准仪:每20m抽查5点 片石 ±20mm
3 底面高程(mm) -20mm
4 断面尺寸(mm) 块石 ±30mm 尺量:每20m检查5点
片石 ±50mm
混凝土预制块 ±20mm
5 墙面距路基中线(mm) ±50mm 尺量:每20m检查5点
6 表面平整度(mm) 块石 20mm 2m直尺:每20m检查5处 片石 30mm
混凝土预制块 10mm
施 工 技 术 交 底 书
第2页/共4页
工程名称 哈牡铁路电气化改造工程 接收交底单位 K2+000-K157+500各工点
交底项目 拱形骨架施工技术交底 编制日期 2019年3月25日
力、水的供应;安全防护设施、标志牌全部就位。
3.2 技术准备
(1)拱型骨架净距:宽*高=3m*3m,拱部骨架截面为L型,宽0.4m,主骨架截
面为U型,宽0.6m。骨架嵌入路堤边坡深0.6m,外露截水槽,宽0.1m,高0.1m。
(2)骨架以浆砌片石砌筑;截水槽采用C25素混凝土预制块砌筑,尺寸为0.3m
(长)*0.25m(宽)*0.1m(厚)。骨架从路肩向下边坡排列成拱型。
(3)拱型骨架每四个拱设一道伸缩缝,缝宽0.02m,缝内填塞沥青麻筋,深0.2m。
(4)骨架基础采用矩形,顶宽0.5m,底宽0.8m,深1m,浆砌片石采用M10水
泥砂浆浆砌片石。
3.3 原材料准备
浆砌片石所用材料主要是砂、片石、水泥。材料进场前需各种原材料的品质
进行试验,其各项指标均要符合试验室提供施工的砂浆配合比要求,合格后方可
进场。
(1)石材的选择:砌体采用的石材应质地坚硬、不易风化、无裂纹,形状不受
限制,但片石中部尺寸应不小于15cm。
(2)细骨料:浆砌片石施工中宜使用中粗砂;砂的最大粒径不宜超过5mm。
3.4 施工机具准备
小型运输设备、砂浆拌合机
3.5 施工技术要求
(1)施工前应先清刷坡面浮土,填补坑凹,使坡面大体平整。
(2)为达到整体美观效果,施工时要求沿线路方向拱的位置和高度基本一致,
要求从路肩处向下开始布置拱的位置。不足一个完整拱时,路堤坡脚处采用半个
拱型或部分拱型补充。
(3)骨架应与截水槽一起施工,砌筑后边缘应回填好,夯实密实,防止表水侵
入冲毁骨架。
(4)片石砌筑前应先对片石洒水湿润,以实现和砂浆的较好粘结。
施 工 技 术 交 底 书
第3页/共4页
工程名称 哈牡铁路电气化改造工程 接收交底单位 K2+000-K157+500各工点
交底项目 拱形骨架施工技术交底 编制日期 2019年3月25日
3.6 施工工艺流程
(1)测量放样
根据边坡长度、坡度、坡顶面形状准确测放骨架位置,以线路中线及边线作为
控制,依据设计图纸段落内边坡平台坡脚位置、坡率及坡脚高程放出拱形骨架几何
尺寸。
(2)坡面整修
边坡整修应按设计要求的坡度,采用人工配合挖掘机由上而下的方式进行,不
得覆土贴补,当边坡受雨水冲刷形成小冲沟时,应将原边坡挖成台阶,分层填补、
夯实。如填补的厚度很小时可用种植土填补。
(3)脚墙基础施工
在脚墙基础开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现
有平台标高,脚墙基础的开挖采用人工开挖的方法,开挖时应注意脚墙基础尺寸,
内侧垂直开挖。开挖应注意尽量不扰动基础尺寸以外的密实土。
(4)拱形骨架施工
拱形骨架基槽开挖前首先对拱圈进行放样,从两个脚墙基础之间定出拱圈的中
心线,再从拱圈中心线定出弧形拱圈的圆心,洒出拱圈弧线。基槽采用人工开挖法,
基槽开挖时应注意几何尺寸位置的准确。确保拱圈线形的平顺、自然。
(5)挡水块安装
拱形骨架截水槽预制块集中预制,装运到施工现场安装,并用水泥砂浆砌筑,
预制挡水块埋深15cm,外露10cm。
(6)沉降缝设置
拱型骨架每四个拱设一道伸缩缝,缝宽0.02m,缝内填塞沥青麻筋,深0.2m。
3.7 施工方法
(1)砌筑方法与要求:片石砌筑应采用坐浆、挤浆法分层、分段砌筑。严禁采
用灌浆法施工,分段位置宜设在沉降缝处。各砌层应先砌外圈定位砌块,再砌镶面
和填腹砌块。砌缝应相互错开,不得有通缝、空缝及松动,表面平顺整齐,与边坡
嵌接牢固密贴。石料不得无砂浆直接接触,砌缝应饱满。砌体表面的勾缝应符合设
计要求,并应在砌体砌筑时留出2cm深的空缝。宜用原砌体砂浆勾缝,勾缝采用凹
缝 ,勾缝所用的砂浆强度不得小于砌体砂浆强度。
施 工 技 术 交 底 书
第4页/共4页
工程名称 哈牡铁路电气化改造工程 接收交底单位 K2+000-K157+500各工点
交底项目 拱形骨架施工技术交底 编制日期 2019年3月25日
(2)在砌筑第一层片石时,第一层片石应大面朝向基面,以保证和基面有足够
接触面积,如果片石和基面有空隙,应填以砂浆或小石块。在进行第二层片石砌
筑时,必须采用坐浆砌筑,即先在第一层适当厚度的砂浆,然后按放第二层片石,
并保证片石之间无脱空及石块直接接触的情况。同层内的第一块片石应尽量咬
合,不同层间片石错缝应合理,竖缝应错开布置,除沉降缝外,不得上下有通缝,
砌缝宽度一般不大于40mm。以砂浆灌缝时,应保证砂浆饱满,并在灌浆过程中
用钢钎捣实,如果石缝较宽,可用小石子堵塞,并灌以砂浆后捣实。
(3)勾缝及养生:
为保证浆砌片石砌体的整体强度,防止砌体渗水漏水,避免冲蚀,应及时进行
勾缝。浆砌片石塞缝砂浆为M10,勾缝形式采用凹缝,勾缝应嵌入到砌缝隙内不小
于2cm,严禁勾“假缝”。砌体砂浆和现浇砼凝固之后即开始养生,养护期限视温
度而定,一般不少7d。在养生期内,应保温,一般应洒水养护,但当温度低于5℃
时,禁止向砌体洒水,只能保温。砌体养护时,应用草袋覆盖,也可以用沿线土覆
盖,养生期后再将土清除。
(4)砂浆施工配合比严格按照实验室所给配合比使用搅拌机拌制,称量必须使用
磅秤称量准确,拌和现场树立配合比施工标志牌,,拌和好的砂浆下面要铺设铁皮
等隔离设施,砂浆应随拌随用,留置试件及时送实验室标养室(每工作班留置砂浆
试件1组)
四、施工安全
1. 施工人员进入施工现场按规定佩戴安全防护用品,上岗前严禁饮酒。
2. 施工现场各种防护装置、设施和安全标志齐全。
3. 各类机械操作人员必须持证上岗。
五、附图表
附拱型骨架边坡防护图
