公路单位分部分项划分(最全)
- 格式:doc
- 大小:211.00 KB
- 文档页数:8
公路工程单位分部分项工程划分方法
公路工程是指建设、改建、扩建和维护公路的工程项目,是基础设施
建设的重要组成部分。
在进行公路工程的设计和施工时,需要对工程进行
细分,以便进行施工组织和管理。
单位分部分项工程划分方法是将整个公
路工程划分为若干个具有独立功能的单位和分部分项,以便于组织和管理
施工工作。
单位分部分项工程划分方法主要包括以下几个步骤:
1.区域划分:根据公路工程的地理位置和规模,在整个工程范围内进
行区域划分。
通常将大的公路工程划分为若干个区域,每个区域包含若干
个单位和分部分项工程。
2.功能划分:根据公路工程的功能需求,在每个区域内对工程进行功
能划分。
例如,将公路工程分为路基工程、路面工程、桥梁工程、隧道工程、交通设施工程等。
3.单位工程划分:在每个功能区域内进一步划分单位工程。
单位工程
是具有独立功能和施工特点的工程单元,通常对应于一段路段、一座桥梁
或一个隧道等。
例如,将路基工程划分为路基填筑、边坡保护、排水设施
等单位工程。
4.分部分项工程划分:在每个单位工程内进一步划分分部分项工程。
分部分项工程是对单位工程进行细分的工作单位,通常对应于具体的施工
工序或构造要素。
例如,在路基填筑单位工程中,可以划分为平整填筑、
压实、强夯等分部分项工程。
根据以上划分方法,可以将公路工程从整体上进行分解和划分,使每
个单位和分部分项工程都具有相对独立的施工任务,可以专门组织和管理。
同时,单位分部分项工程划分方法还可以为公路工程的施工计划、工期计算、资源配置和质量控制等提供依据。
高速公路9标单位分部分项工程划分高速公路工程是一项复杂而庞大的项目,涉及到许多不同的单位、分部和分项工程。
下面分别介绍一下高速公路工程的单位、分部和分项工程划分。
一、单位划分:1.设计单位:负责进行高速公路的规划设计工作,包括道路线形、路基砂石、路面结构、桥梁隧道、交通标志标线等各个方面的设计。
2.施工单位:负责根据设计单位提供的图纸和规范要求进行实际的施工工作,包括路基填筑、路面铺设、桥梁建设、隧道开挖等各项施工工作。
3.监理单位:负责对施工单位的工作进行监督和检查,确保施工过程中符合设计要求和规范要求,以及保证工程质量的监管单位。
4.环评单位:负责进行项目的环境影响评估,评估项目对周边环境的影响,并提出相应的环境保护建议。
5.土地征收单位:负责对需要建设高速公路的土地进行征收,并进行相应的补偿工作。
二、分部划分:高速公路工程一般可以分为以下几个分部:1.土建分部:包括路基、路面、桥梁、隧道等土建工程的施工。
2.机电分部:包括路灯、交通信号灯、风电设备等机电工程的安装及调试。
3.交通分部:包括交通标志、交通标线、交通信号等与交通安全相关的工程。
4.绿化分部:包括高速公路两侧的绿化带、隔离带、人行道等相关的绿化工程。
5.管道分部:包括给水管道、排水管道、燃气管道等基础设施工程。
三、分项工程划分:高速公路工程按照不同的施工内容可以划分为以下分项工程:1.路基工程:包括挖土方、填土方、夯实方、桩基处理等各个方面的工程。
2.路面工程:包括沥青混凝土、水泥混凝土、铺装养护等与路面相关的工程。
3.桥梁工程:包括桥梁的设计、施工、养护等各个环节。
4.隧道工程:包括隧道的开挖、支护、洞口处理等与隧道相关的工程。
5.管线工程:包括给水管道、排水管道、燃气管道等管线的设计、施工及养护。
6.电气工程:包括道路照明、交通信号、电缆敷设等与电气相关的工程。
7.绿化工程:包括绿化带、隔离带、人行道等与绿化相关的工程。
以上仅为高速公路工程单位、分部和分项工程划分的一些基本概念和划分方式,具体的划分还需要根据具体的项目要求和规范要求来进行。
建设项目、单项工程、单位工程、分部工程、分项工程的划分--
一般来说是由大到小:
单项工程,是指在一个工程项目中,具有独立的设计文件,竣工后可以独立发挥生产能力或效益的一组配套齐全的工程项目,直白的理解,就是一幢房子。
单位工程,指具备独立施工条件并能形成独立使用功能的建筑物及构筑物。
在施工之前,应由建设单位、监理单位和施工单位商议确定,一般来说,常见的单位工程有土建工程、安装工程。
分部工程是单位工程的组成部分,按专业和建筑部位确定,一般工业与民用建筑工程的分部工程包括:地基与基础工程、主体结构工程、装饰装修工程、屋面工程、给排水及采暖工程、电气工程、智能建筑工程、通风与空调工程、电梯工程。
分项工程是分部工程的组成部分,一般按主要工程、材料、施工艺、设备类别等进行划分。
例如,土方开挖工程、土方回填工程、钢筋工程、模板工程、混凝土工程、砖砌体工程、木门窗制作与安装工程、玻璃幕墙工程等。
分项工程是工程项目施工生产活动的基,也是计量工程用工、用料和机械台班消耗的基本单元;同时,又是工程质量形成的直接过程。
具体到公路,比如一段公路修筑叫单项!其中的一个桥梁叫单位!路基叫分部,土方开挖、回填叫分项!
公路工程单位、分部、分项工程的划分主要针对公路工程检验评定来划分的。
看公路工程质量检验评定标准附录A,那上面有完整的区分。
例如工程数量表里的细目基本上就是分项工程的,“耕地前夯实数量表”、“桥头路基处理数量表”、“陡坡路堤或填挖交界处理工程数量表”、“特殊路基设计工程数量表”可以分别作为分项工程,都属于第100章路基土石方工程。
6 单位、分部、分项工程的划分和质检台帐的建立“质量评定”的过程就是质量控制的过程,同时也是项目文件收集整理编制的过程。
工程完工时,所有分项、分部工程质量评定均已完成,需要做的评定工作,仅是按评定标准的规定进行单位工程、合同段工程、建设项目质量评定。
因此,工程开工之前承包人应按《公路工程质量检验评定标准》(JTG F80/1-2004)附录A的要求进行单位、分部、分项工程的划分;施工过程中进行分项、分部质量评定,为项目文件归档做好准备工作。
分部工程、分项工程的划分,应从设计理念、计量单元、使用功能、施工阶段、结构构件等方面综合考虑。
承包人和总监办划分体系应保持一致,报总监办审批。
经总监批准的工程划分方案作为施工单位、监理单位、质监部门进行工程质量评分的依据,应在第一次报送资料时向管理组报送完整全套的单位、分部、分项工程划分表。
6.1单位、分部、分项工程划分6.1.1 单位工程划分单位工程包括路基、路面、桥梁、互通立交、隧道、绿化环保、交通安全设施、机电工程、房建等九大类单位工程,其中:路基、路面、绿化环保、交通安全、机电每一合同段的为一个单位工程,桥梁(小桥及互通立交的桥梁除外)、互通立交、隧道、房建为每座(处)为一个单位工程。
6.1.2 分部、分项工程划分(1)路基单位工程路基单位工程分为路基土石方,排水,小桥及渡槽(每座),涵洞、通道,砌筑防护,大型挡土墙工程等分部工程,其中:路基土石方,排水,涵洞、通道,砌筑防护每1~3km 为一个分部工程,并且,上述各分部工程的段落划分应相同。
小桥渡槽、大型挡土墙每处为一个分部工程。
在划分分部、分项工程中,注意以下几种情况:①相邻标段接头桩号导致出现的小于1km长度的段落,归入相连的前、后公里的分项(部)工程。
案例1:1标与2标接头桩号为YK29+060。
对于1标,yk28+000~yk29+060段土方路基分项工程,长度为1.060km;对于2标,yk29+060~yk31+000段土方路基分项工程,长度为1.940km。

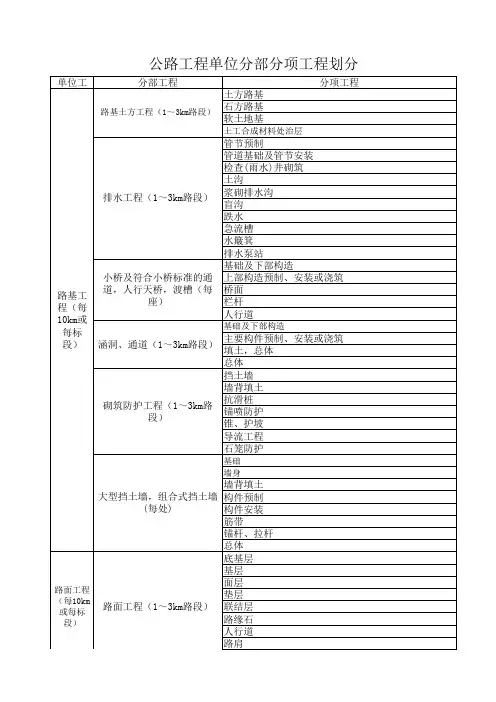

公路工程单位分部及分项工程划分单位工程分部工程分项工程路基土石方工土方路基*,石方路基*,软土路基*,土工合程(1~3km路成材料处治层*等段)管节预制,管道基础及管节安装*,检查(雨排水工程(1~水)井砌筑*,土沟,浆砌排水沟*,盲沟,跌3km路段)水,急流槽*,水簸箕,排水泵站等路基工程每10km或标段)小桥及符合小基础及下部构造*,上部构造预制、安装或浇桥标准的通道筑*,桥面*栏杆,人行道等人行天桥。
5~20m属于小桥,5m以下为涵洞)坡槽(每座)基础及下部构造*,主要构件预制、安装或浇涵洞、通道筑*,填土、整体等挡土墙*,墙背填土,抗滑桩*,锚喷防护*。
砌筑防护工程锥、护坡。
导流工程,石笼防护等大型挡土墙*,基础*,墙身*,墙背填土,构件预制*,构件组合式挡土墙装置*,筋带,锚杆、拉杆、整体等路面工路面工程(1~底基层、基层*,面层*,垫层,联结层,路缘程10km3km路段)或标段桥梁工基础及下部构扩大基础,桩基*,地下连续墙*,承台,沉井石,人行道,路肩,路面、边缘排水系统等程(特大:单孔跨≥100m;大:40~100m、中桥:20~40m)造*(每桥、墩、*,桩的制作*,钢筋加工及安装,身(砌体浇台)筑*,墩台身安装,墩台帽*,组合桥台*,台背填土,支座垫石及挡块等首要构件预制*,其他构件预制,钢筋加工及安装,预应力筋的加工和张拉*,梁板安装。
上部构造预制和安装*悬臂拼装*,顶推施工梁*,拱圈节预制,拱的安装,转体施工拱*,劲性骨架拱肋安装*,钢管拱肋制造*,钢管拱肋装置*,吊杆制造和安装*,钢梁制造*,钢梁装置,钢梁防护*等钢筋加工及安装,预应力筋的加工和张拉*。
上部构造现场首要构件浇筑*,其他构件浇筑,悬臂浇筑*。
浇筑*劲性骨架混凝土拱*,钢管混凝土拱*等桥梁总体*,钢筋加工及安装,桥面防水层施整体、桥面系和工,桥面铺装*,钢桥面铺装*,支座装置,搭附属工程板,伸缩缝装置,大型伸缩缝装置,栏杆装置。

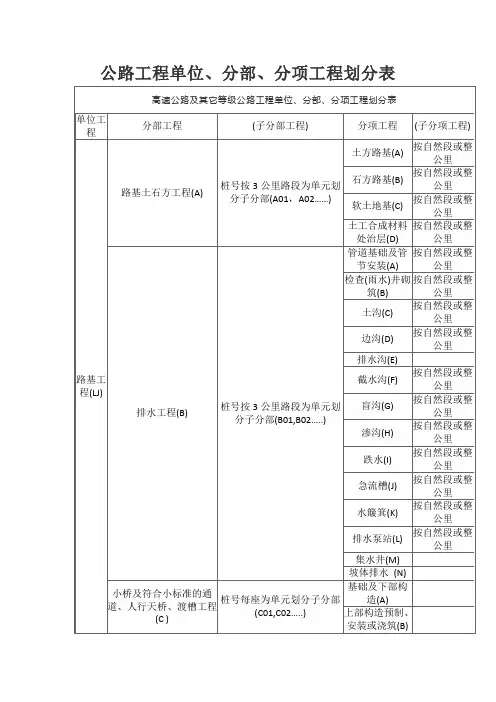

公路单位、分部、分项工程划分
公路工程的划分可以从大到小依次为:公路单位、分部工程、分项工程。
1. 公路单位:指的是负责规划、设计、建设、维护和管理公路的组织或机构,通常是政府部门或公路管理机构。
公路单位负责整体规划和管理公路工程,包括确定建设目标、制定规划方案、筹措资金、组织施工和监督工程质量等。
2. 分部工程:公路工程按照不同的功能和特点可以划分为多个分部工程,每个分部工程负责公路工程的某个特定方面或部分。
常见的分部工程包括路基工程、路面工程、桥梁工程、隧道工程、交通设施工程等。
分部工程通常由公路单位根据工程特点和需求进行划分,并按照不同的施工工序和工艺进行组织和管理。
3. 分项工程:分项工程是对分部工程进一步细化的划分,用于具体描述和管理公路工程的各个具体工作内容。
分项工程通常按照施工工序、工艺和材料等方面进行划分,例如路基工程中的土方工程、石方工程、排水工程等;路面工程中的路基处理工程、路面铺装工程、标线工程等。
分项工程的划分可以根据工程的实际情况和需要进行调整和修改。
以上是公路工程划分的一般原则和方法,具体的划分方式和标准可能会因地区、国家和工程类型的不同而有所差异。
在实际工程中,需要根据具体情况进行合理的划分和组织,以确保工程的顺利进行和质量的达标。

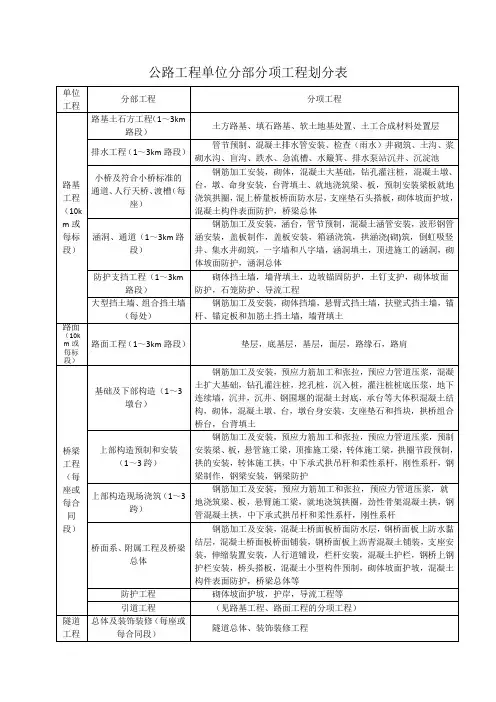

公路工程单位分部分项工程划分表(免费)下面是公路工程单位分部分项工程划分表,用于详细描述不同工程的分项工程。
路基土石方工程(1~3km路段)和排水工程(1~3km路段)的分项工程包括土方路基、填石路基、软土地基处置、土工合成材料处置层、管节预制、混凝土排水管安装、检查(雨水)井砌筑、土沟、浆砌水沟、盲沟、跌水、急流槽、水簸箕、排水泵站沉井、沉淀池等。
钢筋加工安装、砌体、混凝土大基础、钻孔灌注桩、混凝土墩、台、墩、命身安装、台背填土、就地浇筑梁、板、预制安装梁板就地浇筑拱圈、混上桥量板桥面防水层、支座垫石头搭板、砌体坡面护坡、混凝土构件表面防护、桥梁总体等是桥梁工程的分项工程。
涵洞工程的分项工程包括砌体挡土墙、墙背填土、边坡锚固防护、土钉支护、砌体坡面防护、石笼防护、导流工程等。
路面工程的分项工程包括垫层、底基层、基层、面层、路缘石、路肩等。
隧道工程的分项工程包括隧道总体、装饰装修工程等。
需要注意的是,文章中存在明显的格式错误,需要进行修改。
同时,一些段落表述不够清晰,需要进行小幅度的改写,使其更加易于理解。
1.涵洞、通道:这一工程包括1-3公里的路段,需要进行防护支挡工程。
每处需要建造大型挡土墙或组合挡土墙。
此外,还需要进行路面工程,每1公里或每个标段进行一次。
2.桥梁工程:桥梁工程需要包括每座或每个合同段的上部构造预制和安装,以及1-3跨的上部构造现场浇筑。
此外,还需要进行桥面系、附属工程及桥梁总体防护工程。
3.引道工程:引道工程需要包括每座或每个合同段的总体及装饰装修。
此外,还需要进行洞口工程,每个洞口都需要进行洞身开挖、洞身衬砌、防排水等工作。
4.隧道工程:隧道工程需要进行洞身开挖、喷射混凝土、锚杆、钢筋网、钢架、仰供、仰拱回填、衬砌钢筋、混凝土衬砌、超前锚杆、超前小导管、管棚等工作。
此外,还需要进行防水层、止水带、排水工作等。
5.绿化工程:绿化工程需要进行分隔带绿地、边坡绿地护坡道绿地、碎落台绿地、绿化平台绿地的工作,每2公里路段进行一次。
