公路工程之单位工程、分部工程、分项工程划分
- 格式:docx
- 大小:28.11 KB
- 文档页数:12

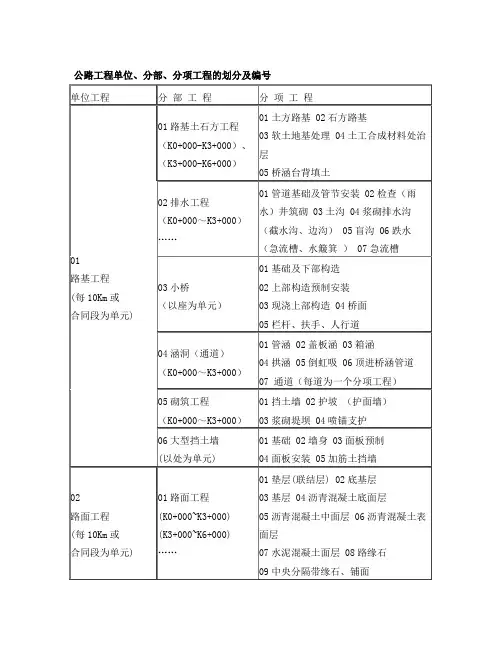

公路工程单位、分部、分项工程的划分原则1. 总体原则按照公路检验评定标准附录A来划分。
2. 单位工程:(1)路基工程:按每标段划分为一个单位工程。
(2)路面工程:按每标段划分为一个单位工程。
(3)桥梁工程:特大、大、中桥按每座划分为一个单位工程。
(4)隧道工程:每座划分为一个单位工程。
(5)环保工程:按每标段划分为一个单位工程。
(6)交通安全设施:按每标段划分为一个单位工程。
3分部工程:(1)路基土石方工程:3KM路段划分为一个分部工程,不足3KM路段划分为一个分部工程。
(2)排水工程:3KM路段划分为一个分部工程,不足3KM路段划分为一个分部工程。
(3)涵洞、通道:3KM路段划分为一个分部工程,不足3KM路段划分为一个分部工程。
(4)砌筑防护工程:3KM路段划分为一个分部工程,不足3KM路段划分为一个分部工程。
(5)路面工程:3KM路段划分为一个分部工程,不足3KM路段划分为一个分部工程。
(6)基础及下部构造:以每墩或台划分为一个分部工程。
(7)主线路基路面工程:3KM路段划分为一个分部工程,不足3KM路段划分为一个分部工程。
(8)绿化工程:3KM路段划分为一个分部工程,不足3KM路段划分为一个分部工程。
(9)交通安全设施所属五个分部工程:均按10KM路段划分为一个分部工程,不足10KM路段划分为一个分部工程。
(10)其余未列分部工程均按映日旅游公路检验评定标准附录A相应条款划分。
4、分项工程:(1)挡土墙:每处划分为一个分项工程。
(2)桩基:每根划分为一个分项工程。
(3)抗滑桩:每根划分为一个分项工程。
(4)排水沟:以自然段划分为一个分项工程。
(5)其余未列工程按映日旅游公路检验评定标准附录A相应条款划分。
二、单位、分部、分项工程细目编号原则:总的原则按合同工程量清单章节顺序逐级编号,现将单位、分部工程的编号作如下规定:1.路基工程(200)路基土石方工程:201-1、201-2……;排水工程:202-1、202-2……;小桥及符合小桥标准的通道,人行天桥,渡槽(每座):203-1、203-2……;涵洞、通道:204-1、204-2……;砌筑防护工程205-1、205-2……;大型挡土墙,组合式挡土墙(每处)206-1、206-2……。
新标准(2017版)公路工程单位、分部、分项工程划分为切实做好***项目工程质量检验与评定工作,使项目质量管理工作规范化、系统化,为竣(交)工验收提供完整的基础资料,根据《公路工程质量检验评定标准》(JTG F80/1-2017)的相关规定,结合本项目具体情况,现对单位、分部、分项工程划分提出以下要求:一、单位工程划分1、路基工程(代码LJ):一个标段内所有路基工程划分为一个单位工程。
2、路面工程(代码LM):每10Km或每标段划分为一个单位工程。
3、桥梁工程(代码QL):每座整体式桥梁划分为一个单位工程;每座分离式桥梁按左右幅划分为二个单位工程。
4、隧道工程(代码SD):每座单洞隧道为一个单位工程;双洞隧道按左、右线划分为两个单位工程。
二、分部工程划分1、路基分部工程:1)1-3Km路段的路基土石方工程(代码A)划分为一个分部工程,具体段落应结合桥、隧分布情况和土石方自然段落进行合理划分,尽可能以桥梁、隧、互通立交起止桩号为界。
2)1-3Km路段的路基排水工程(代码B)划分为一个分部工程,具体段落应根据其数量、工程特点以及施工顺序划分。
3)每座小桥及符合小桥标准的通道、人行天桥、渡槽(代码C)划分为一个分部工程。
4)每1-3公里路段内的涵洞(通道)工程(代码D)划为一个分部工程,每道涵洞(通道)划分为一个子分部工程。
5)1-3Km路段的防护支挡工程(代码E)划分为一个分部工程,具体段落应结合土石方自然段落进行合理划分。
6)每处大型挡土墙、组合挡土墙(代码F)为一个分部工程。
2、路面分部工程:每1-3公里路段路面划分为一个分部工程(代码A),划分应结合桥、隧分布情况进行合理划分,尽可能以桥梁、隧、互通立交起止桩号为界。
3、桥梁分部工程:1)每个墩台的基础及下部构造(代码A)为一个分部工程。
2)每跨上部构造预制和安装(代码B)为一个分部工程。
3)每联上部构造现场浇筑(代码C)为一个分部工程。
4)桥面系、附属工程及桥梁总体(代码D)为一个分部工程。
建设项目、单项工程、单位工程、分部工程、分项工程的划分--
一般来说是由大到小:
单项工程,是指在一个工程项目中,具有独立的设计文件,竣工后可以独立发挥生产能力或效益的一组配套齐全的工程项目,直白的理解,就是一幢房子。
单位工程,指具备独立施工条件并能形成独立使用功能的建筑物及构筑物。
在施工之前,应由建设单位、监理单位和施工单位商议确定,一般来说,常见的单位工程有土建工程、安装工程。
分部工程是单位工程的组成部分,按专业和建筑部位确定,一般工业与民用建筑工程的分部工程包括:地基与基础工程、主体结构工程、装饰装修工程、屋面工程、给排水及采暖工程、电气工程、智能建筑工程、通风与空调工程、电梯工程。
分项工程是分部工程的组成部分,一般按主要工程、材料、施工艺、设备类别等进行划分。
例如,土方开挖工程、土方回填工程、钢筋工程、模板工程、混凝土工程、砖砌体工程、木门窗制作与安装工程、玻璃幕墙工程等。
分项工程是工程项目施工生产活动的基,也是计量工程用工、用料和机械台班消耗的基本单元;同时,又是工程质量形成的直接过程。
具体到公路,比如一段公路修筑叫单项!其中的一个桥梁叫单位!路基叫分部,土方开挖、回填叫分项!
公路工程单位、分部、分项工程的划分主要针对公路工程检验评定来划分的。
看公路工程质量检验评定标准附录A,那上面有完整的区分。
例如工程数量表里的细目基本上就是分项工程的,“耕地前夯实数量表”、“桥头路基处理数量表”、“陡坡路堤或填挖交界处理工程数量表”、“特殊路基设计工程数量表”可以分别作为分项工程,都属于第100章路基土石方工程。
附件1:单位、分部、分项工程具体划分要求一、单位工程划分:1、路基工程:每10Km或每标段划分一个单位工程;2、路面工程:每10Km或每标段划分一个单位工程;3、桥梁工程:每座整体式的特大桥、大桥分别划分为一个单位工程;每座分离式的特大桥、大桥按左右幅分别划分为一个单位工程;中桥不论整体式还是分离式,以每座桥划分为一个单位工程;4、互通立交工程:每个互通立交工程划分为一个单位工程;5、隧道工程:特长隧道可按左、右线划分为两个单位工程,每座长隧道划分一个单位工程,一个合同段内多个中、短隧道可合并为一个单位工程;6、环保工程:每个标段划分一个单位工程;7、交通安全设施:每20公里或每标段划分为一个单位工程。
二、分部工程划分:1、路基工程:1)1-3Km路段的路基土石方工程、排水工程、砌筑防护工程均划分为一个分部工程,具体划分段落需考虑以大型结构物分隔,避免出现一段排水、砌筑防护、路基填方工程分为两个分部;如整体式路基土石方工程按整幅进行划分,分离式路基左右幅也为一个分部工程,划分应结合桥、隧分布情况和土石方自然段落进行合理划分,尽可能以桥梁、隧、互通立交起止桩号为界;分项工程的划分宜以自然段、小型构筑物结合分部工程划分,软土地基直接明确到具体的处治形式,如:CFG桩、袋装砂井等;排水工程、防护工程的分部工程划分的长度,尽可能与路基土石方分部工程划分的长度相一致,分项工程划分段落与分部工程一致,并直接明确到具体的结构形式,除互通区外,不设立子分项工程;2)每座小桥及符合小桥标准的通道、人行天桥、渡槽划分为一个分部工程,可将每个墩台作为一个子分部工程,分项工程根据实际情况参照桥梁工程分项工程的划分,除互通区外,不设立子分项工程;3)当平均墙高达到或超过6m,且墙身面积不小于1200m2时,为大型挡土墙,每处可划为一个分部工程,悬臂式和扶壁挡土墙,桩板式、锚杆、锚碇板和加筋挡土墙每处可划为一个分部工程;4)每1-3公里路段内的涵洞(通道)工程可划为一个分部工程,每道涵洞(通道)划分为一个子分部工程。
附件1:单位、分部、分项工程具体划分要求一、单位工程划分:1、路基工程:每10Km或每标段划分一个单位工程;2、路面工程:每10Km或每标段划分一个单位工程;3、桥梁工程:每座整体式的特大桥、大桥分别划分为一个单位工程;每座分离式的特大桥、大桥按左右幅分别划分为一个单位工程;中桥不论整体式还是分离式,以每座桥划分为一个单位工程;4、互通立交工程:每个互通立交工程划分为一个单位工程;5、隧道工程:特长隧道可按左、右线划分为两个单位工程,每座长隧道划分一个单位工程,一个合同段内多个中、短隧道可合并为—个单位工程;6、环保工程:每个标段划分一个单位工程;7、交通安全设施:每20公里或每标段划分为一个单位工程。
二、分部工程划分:1、路基工程:1)1-3Km路段的路基土石方工程、排水工程、砌筑防护工程均划分为一个分部工程,具体划分段落需考虑以大型结构物分隔,避免出现一段排水、砌筑防护、路基填方工程分为两个分部;如整体式路基土石方工程按整幅进行划分,分离式路基左右幅也为一个分部工程,划分应结合桥、隧分布情况和土石方自然段落进行合理划分,尽可能以桥梁、隧、互通立交起止桩号为界;分项工程的划分宜以自然段、小型构筑物结合分部工程划分,软土地基直接明确到具体的处治形式,如:CFG桩、袋装砂井等;排水工程、防护工程的分部工程划分的长度,尽可能与路基土石方分部工程划分的长度相一致,分项工程划分段落与分部工程一致,并直接明确到具体的结构形式,除互通区外,不设立子分项工程;2)每座小桥及符合小桥标准的通道、人行天桥、渡槽划分为一个分部工程,可将每个墩台作为一个子分部工程,分项工程根据实际情况参照桥梁工程分项工程的划分,除互通区外,不设立子分项工程;3)当平均墙高达到或超过6m,且墙身面积不小于1200m2时,为大型挡土墙,每处可划为一个分部工程,悬臂式和扶壁挡土墙,桩板式、锚杆、锚碇板和加筋挡土墙每处可划为一个分部工程;4)每1-3公里路段内的涵洞(通道)工程可划为一个分部工程,每道涵洞(通道)划分为一个子分部工程。
宜彝高速公路结构单元划分指导意见参照《公路工程质量检验评定标准》(JTGF80/1-2017)标准,宜彝高速公路工程结构单元划分规定如下:一、路基工程1、单位工程按每标段路基工程为一个单位工程。
编号SG7D1,SG7为标段号,D1代表施工SG7标段的第1个单位工程。
2、分部工程、分项工程2.1、路基土石方工程:按实际长度1~3km左右并在(桥、隧)结构物处断开为一个分部工程(若出现在一自然段填方路基内划断的现象,可把该自然段归于前后任意一个分部中,但分部段落累计长度宜保证1Km。
排水、防护工程划分时同上),编号SG7D1LJ1、SG7D1LJ2、SG7D1LJ3……(每一种分部工程独立编号,下同)。
每个(自然)段落下的软土地基处置(每处按不同处理类型)、土方路基、填石路基、土工合成材料处置层(不同材料)各为一个分项工程,编号SG7D1LJ1-1、SG7D1LJ1-2、SG7D1LJ1-3……(每一个分部工程下面的分项工程独立编号,下同),为修改方便,每一个分部工程的分项工程从1到N按自然数依次编号。
具体的划法如下:分部工程分项工程分部工程名称编号分项工程名称编号K64+749.41~K66+469.5路基土石方工程SG7D1LJ1K64+749.41~K66+469.5气泡混合轻质土SG7D1LJ1-1K64+749.41~K66+469.5塑料排水板SG7D1LJ1-2K64+749.41~K66+469.5换填砂砾石SG7D1LJ1-3K64+749.41~K66+469.5石方路基工程SG7D1LJ1-4K64+749.41~K66+469.5土方路基工程SG7D1LJ1-5K64+749.41~K66+469.5土工格栅SG7D1LJ1-62.2、排水工程:按实际长度1~3km左右并在(桥、隧)结构物处断开为一个分部工程,编号SG7D1PS1、SG7D1PS2、SG7D1PS3……。
排水工程对应桩号段落下按不同排水结构形式各为一个分项工程;按1~3km左右(自然段落)的边沟盖板预制、盖板钢筋加工及安装、边沟盖板安装各划分一个分项工程,编号类同路基土石方工程。
公路工程单位、分部及分项工程划分公路工程的划分主要包括分部工程和分项工程。
其中,分部工程包括路基土石方工程、排水工程、小桥及符合小桥路基、涵洞、挡土墙等。
而分项工程则包括土方路基、石方路基、软土路基、管节预制、管道基础及管节安装、检查排水工程等。
路基土石方工程是公路工程的基础工程之一,包括土方路基、石方路基、软土路基、土工合成材料处治层等。
排水工程则包括井砌筑、土沟、浆砌排水沟、盲沟、跌水、急流槽、水簸箕、排水泵站等。
小桥及符合小桥路基则包括基础及下部构造、上部构造预制、安装或浇筑、工程标准的通道、人行天桥、坡槽等。
涵洞是公路工程中的一项重要工程,包括基础及下部构造、主要构件预制、安装或浇筑、填土、总体等。
挡土墙则包括大型挡土墙、合式挡土墙、筋带、锚杆、拉杆、总体等。
这些工程都是公路工程中不可或缺的组成部分。
路面工程是公路工程中的重要组成部分,包括底基层、基层、面层、垫层、联结层、路缘石、人行道、路肩、路面、边缘排水系统等。
扩大基础、桩基、地下连续墙、承台、沉井等也是公路工程中不可或缺的基础及下部构造。
桥梁工程是公路工程中的重要组成部分,包括基础及下部构造、主要构件预制、其他构件预制、钢筋加工及安装、预应力筋的加工和张拉、梁板安装、悬臂拼装、桥梁工程上部构造预制和顶推施工梁、拱圈节预制、拱的安装、转体施工安装等。
附属工程则包括护坡、护岸、导流工程、石笼防护、砌石工程等。
引导工程是公路工程中的重要组成部分,包括路基、路面、挡土墙、小桥、涵洞、护栏等。
而互通立交则包括桥梁总体、基础及下部构造、上部构造预制和安装、支座安装、搭板、伸缩缝安装、栏杆安装、混凝土护栏、人行道铺设、灯柱安装等。
这些工程的划分和规划对于公路工程的建设至关重要。
XXX casting of each bridge。
support pads。
bridge deck paving。
guardrails。
and XXX facilities.Unit engineering is divided into sub-engineering。
6 单位、分部、分项工程的划分和质检台帐的建立“质量评定”的过程就是质量控制的过程,同时也是项目文件收集整理编制的过程。
工程完工时,所有分项、分部工程质量评定均已完成,需要做的评定工作,仅是按评定标准的规定进行单位工程、合同段工程、建设项目质量评定。
因此,工程开工之前承包人应按《公路工程质量检验评定标准》(JTG F80/1-2004)附录A的要求进行单位、分部、分项工程的划分;施工过程中进行分项、分部质量评定,为项目文件归档做好准备工作。
分部工程、分项工程的划分,应从设计理念、计量单元、使用功能、施工阶段、结构构件等方面综合考虑。
承包人和总监办划分体系应保持一致,报总监办审批。
经总监批准的工程划分方案作为施工单位、监理单位、质监部门进行工程质量评分的依据,应在第一次报送资料时向管理组报送完整全套的单位、分部、分项工程划分表。
6.1单位、分部、分项工程划分6.1.1 单位工程划分单位工程包括路基、路面、桥梁、互通立交、隧道、绿化环保、交通安全设施、机电工程、房建等九大类单位工程,其中:路基、路面、绿化环保、交通安全、机电每一合同段的为一个单位工程,桥梁(小桥及互通立交的桥梁除外)、互通立交、隧道、房建为每座(处)为一个单位工程。
6.1.2 分部、分项工程划分(1)路基单位工程路基单位工程分为路基土石方,排水,小桥及渡槽(每座),涵洞、通道,砌筑防护,大型挡土墙工程等分部工程,其中:路基土石方,排水,涵洞、通道,砌筑防护每1~3km 为一个分部工程,并且,上述各分部工程的段落划分应相同。
小桥渡槽、大型挡土墙每处为一个分部工程。
在划分分部、分项工程中,注意以下几种情况:①相邻标段接头桩号导致出现的小于1km长度的段落,归入相连的前、后公里的分项(部)工程。
案例1:1标与2标接头桩号为YK29+060。
对于1标,yk28+000~yk29+060段土方路基分项工程,长度为1.060km;对于2标,yk29+060~yk31+000段土方路基分项工程,长度为1.940km。
公路单位、分部、分项工程划分
公路工程的划分可以从大到小依次为:公路单位、分部工程、分项工程。
1. 公路单位:指的是负责规划、设计、建设、维护和管理公路的组织或机构,通常是政府部门或公路管理机构。
公路单位负责整体规划和管理公路工程,包括确定建设目标、制定规划方案、筹措资金、组织施工和监督工程质量等。
2. 分部工程:公路工程按照不同的功能和特点可以划分为多个分部工程,每个分部工程负责公路工程的某个特定方面或部分。
常见的分部工程包括路基工程、路面工程、桥梁工程、隧道工程、交通设施工程等。
分部工程通常由公路单位根据工程特点和需求进行划分,并按照不同的施工工序和工艺进行组织和管理。
3. 分项工程:分项工程是对分部工程进一步细化的划分,用于具体描述和管理公路工程的各个具体工作内容。
分项工程通常按照施工工序、工艺和材料等方面进行划分,例如路基工程中的土方工程、石方工程、排水工程等;路面工程中的路基处理工程、路面铺装工程、标线工程等。
分项工程的划分可以根据工程的实际情况和需要进行调整和修改。
以上是公路工程划分的一般原则和方法,具体的划分方式和标准可能会因地区、国家和工程类型的不同而有所差异。
在实际工程中,需要根据具体情况进行合理的划分和组织,以确保工程的顺利进行和质量的达标。
