铝合金门窗安装技术交底
- 格式:doc
- 大小:34.00 KB
- 文档页数:4

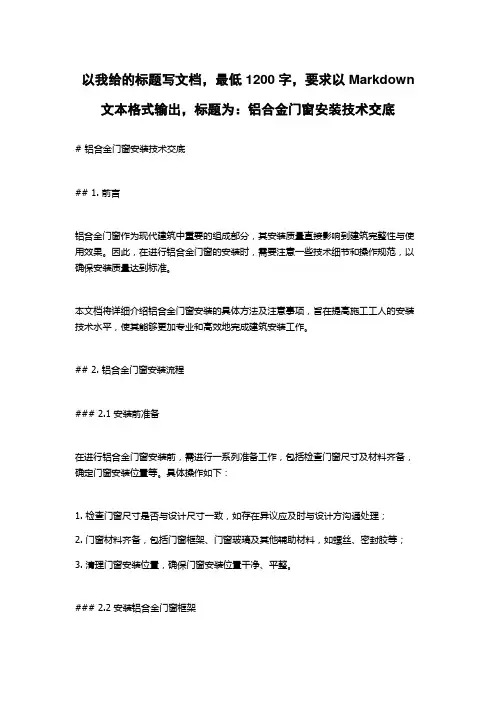

以我给的标题写文档,最低1200字,要求以Markdown 文本格式输出,标题为:铝合金门窗安装技术交底# 铝合金门窗安装技术交底## 1. 前言铝合金门窗作为现代建筑中重要的组成部分,其安装质量直接影响到建筑完整性与使用效果。
因此,在进行铝合金门窗的安装时,需要注意一些技术细节和操作规范,以确保安装质量达到标准。
本文档将详细介绍铝合金门窗安装的具体方法及注意事项,旨在提高施工工人的安装技术水平,使其能够更加专业和高效地完成建筑安装工作。
## 2. 铝合金门窗安装流程### 2.1 安装前准备在进行铝合金门窗安装前,需进行一系列准备工作,包括检查门窗尺寸及材料齐备,确定门窗安装位置等。
具体操作如下:1. 检查门窗尺寸是否与设计尺寸一致,如存在异议应及时与设计方沟通处理;2. 门窗材料齐备,包括门窗框架、门窗玻璃及其他辅助材料,如螺丝、密封胶等;3. 清理门窗安装位置,确保门窗安装位置干净、平整。
### 2.2 安装铝合金门窗框架安装铝合金门窗框架是整个安装过程中的关键步骤,要求安装者操作规范,按照步骤依次进行。
具体操作如下:1. 安装门窗框架基础,使用水平仪进行调整,使其平整且垂直度达到规定要求;2. 安装门窗框架,首先进行预埋件的固定,然后按照指定顺序进行压铆螺丝,确保门窗框架固定性能良好;3. 安装门窗下滑槽防水条。
### 2.3 安装门窗玻璃安装门窗玻璃相对比较简单,需要注意的细节也比较少,具体操作如下:1. 将门窗玻璃放到预留的位置上,并根据需要进行调整,确保门窗玻璃与门窗框架之间的间隙均匀;2. 安装玻璃垫片,并用密封胶进行粘合;3. 安装门窗密封胶条,确保门窗密封性良好。
### 2.4 安装门窗配件安装门窗配件是最后一个步骤,需要仔细检查每个配件的安装质量,确保不会出现漏洞。
具体操作如下:1. 安装门窗把手、合页等配件,并检查各配件的固定性能良好;2. 安装门窗拉手、变速器等配件,并按照使用说明进行调整。
铝合金门窗工程技术交底一、项目概述铝合金门窗工程是指在建筑物中安装铝合金材质的门窗产品,包括门、窗、幕墙等。
本文将对铝合金门窗工程的技术要求进行详细交底,以确保施工过程中的质量和安全。
二、材料要求1. 铝合金型材:采用优质铝合金型材,符合国家标准,具有良好的强度和耐腐蚀性能。
2. 玻璃:选择合适的玻璃类型,如单层钢化玻璃、夹层玻璃等,具备良好的隔热、隔音和安全性能。
3. 五金配件:采用优质的五金配件,如合适的门锁、滑轨、合页等,确保门窗的正常开启、关闭和使用功能。
三、施工要求1. 梁柱处理:在门窗安装位置的梁柱上进行处理,确保梁柱的平整度和垂直度。
2. 安装顺序:按照设计图纸和施工方案的要求,先安装门窗的框架结构,再安装玻璃和五金配件。
3. 固定方式:采用合适的固定方式,如膨胀螺栓、焊接等,确保门窗的稳固性和安全性。
4. 密封处理:在门窗与墙体之间进行密封处理,使用合适的密封胶条,确保门窗的防水、防尘和隔音性能。
5. 调试检验:在安装完成后,对门窗进行调试和检验,确保其开启、关闭、锁闭等功能正常。
四、质量控制1. 材料验收:对采购的铝合金型材、玻璃和五金配件进行验收,检查其质量是否符合要求。
2. 施工过程监控:在施工过程中,进行现场监控,确保施工按照要求进行,并及时发现和解决问题。
3. 质量检验:在施工完成后,进行质量检验,检查门窗的尺寸、平整度、开启、关闭、锁闭等功能是否符合要求。
4. 安全措施:在施工过程中,要加强安全意识,采取必要的安全措施,确保施工人员的安全。
五、注意事项1. 施工人员应具备相关的资质和经验,熟悉铝合金门窗工程的施工要求和技术规范。
2. 需要严格按照设计图纸和施工方案进行施工,不得随意更改门窗的尺寸、型号等。
3. 施工过程中要注意防止门窗受损,采取保护措施,避免划伤、碰撞等情况发生。
4. 施工完成后,要进行清理工作,清理施工现场的杂物和垃圾,保持施工区域的整洁。
六、交底确认本文所述的铝合金门窗工程技术要求已经详细交底给相关施工人员,并经过他们的确认和理解。
铝合金门窗工程技术交底6篇【第1篇】铝合金门窗工程:施工技术交底工程名称交底项目铝合金门窗工程施工交底部位交底人记录人交底时间接受交底人:交底内容;1.基本规定1.1铝合金门窗工程施工现场应具有必要的施工技术、健全的质量管理体系和工程质量检测制度及企业技术负责人审批的施工组织设计、施工方案等技术文件,实现施工全过程质量控制。
1.2铝合金门窗工程应按下列规定进行施工质量控制:1.2.1采用的原材料及成品应进行进场验收。
凡涉及安全、功能的原材料及成品应按本规范规定进行复验,并应经监理工程师(建设单位技术负责人)见证取样、送检、检查认可。
1.2.2各工序应按施工技术标准进行质量控制,每道工序完成后,应进行工序检验,当上一道工序合格后,下道工序方可进行。
1.2.3相关各专业工种之间,应进行交接检验,并形成记录,并经监理工程师(建设单位技术负责人)检查认可。
1.3参加工程施工质量验收的各方人员应具备规定的资格。
1.4隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。
1.5工程的观感质量应由验收人员通过现场检查,并应共同确认。
1.6铝合金门窗产品在制作、组装时,应使用经计量检定合格的计量器具,并应按工艺规定的设备、工装、工序顺序进行操作加工。
1.7门窗的固定方法应符合设计要求。
门窗框、扇在安装过程中,应防止变形和损坏。
1.8门窗安装应采用预留洞口的施工方法,不得采用边安装边砌口或先安装后砌口的施工方法。
1.9推拉门窗扇必须有防脱落措施,扇与框的搭接量应符合设计要求。
建筑高度30米以上的工程应考虑铝合金门窗侧向雷击的问题,可参照《民用建筑电气工程施工技术规程》dbj13-22-99执行。
1.10建筑外门窗的安装必须牢固,在砖砌体上安装门窗严禁用射钉固定。
1.11有关技术文件的记录,整理要及时、真实、准确、齐全。
相关的责任人的签证要完整,要有完整的质量管理检查记录,并应形成文件。
1.12检验批的质量应按主控项目和一般项目验收。
铝合金门窗安装安全技术交底1、搬运玻璃要戴胶手套或用布纸垫包边口锐利部份。
这是添加到每个段落末尾的文字可以下载后统一去掉。
以上文字皆为数据规则处理需要文字,生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,看个人需求是否需要,下载后可以自行处理。
2、堆放玻璃应平稳,防止倾塌。
这是添加到每个段落末尾的文字可以下载后统一去掉。
以上文字皆为数据规则处理需要文字,生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,看个人需求是否需要,下载后可以自行处理。
3、不准在垂直方向的上下两层同时进行作业,以免玻璃掉落伤人。
这是添加到每个段落末尾的文字可以下载后统一去掉。
以上文字皆为数据规则处理需要文字,生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,看个人需求是否需要,下载后可以自行处理。
4、门窗应在室内竖直堆放,并有枕木垫平、固定牢靠和设置防倾倒措施。
不得露天堆放,严禁与酸碱等物一起存放。
这是添加到每个段落末尾的文字可以下载后统一去掉。
以上文字皆为数据规则处理需要文字,生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,看个人需求是否需要,下载后可以自行处理。
5、铝合金门窗与建构物拉结点应控制在30~40厘米一度拉结牢固。
这是添加到每个段落末尾的文字可以下载后统一去掉。
以上文字皆为数据规则处理需要文字,生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,看个人需求是否需要,下载后可以自行处理。
6、门窗的玻璃应用夹具紧固,四周内外侧应用密封膏封严。
这是添加到每个段落末尾的文字可以下载后统一去掉。
以上文字皆为数据规则处理需要文字,生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,看个人需求是否需要,下载后可以自行处理。
7、安装门窗必须采用预留洞口的方法,严禁采用边安装边砌口或先安装后砌口。
铝合金门窗安装技术交底在现代建筑中,铝合金门窗已经成为一种常见的选择。
铝合金门窗不仅外观美观,而且具有耐用、防腐蚀、隔音、隔热、防尘等特点,因此得到了广泛应用。
然而,铝合金门窗的安装技术至关重要,它关系到门窗的性能和寿命。
本文将对铝合金门窗的安装技术进行深入探讨。
一、施工准备1. 铝合金门窗应当经过严格的质量检查,检查门窗的尺寸是否符合标准,门窗的强度是否合格,门窗的附件(如玻璃、五金件)是否缺损。
2. 确定门窗安装位置,并划线、打标记,确保门窗安装后位置准确。
3. 清理安装现场。
把门窗安装位置周围的地面、墙面等清理干净。
二、主要工艺流程1. 铝合金门窗的安装涉及到不同的部分,包括门窗本身、门窗框架、五金配件、密封条等。
安装人员应逐步按照以下步骤进行操作。
2. 首先,确定门窗框架安装位置,将框架放在门洞口内,用水平仪进行调整,确保框架水平,然后用角铁或百叶架将门窗框架固定在墙体上。
3. 将门窗玻璃安装好。
注意在安装过程中,玻璃应该放在安全位置,防止意外碎裂。
4. 安装五金配件。
五金件分为固定件和移动件,如门轮、门锁、门把手等。
安装五金配件时,应该保证每个配件的位置正确,不要安装到错位位置。
5. 安装密封条。
密封条是门窗的重要组成部分,主要作用是在门窗与墙体之间形成一层隔离,减少水、风、灰尘等进入室内的可能。
安装密封条的时候,应该保证密封条密封处与门窗紧密贴合,不要存在漏洞。
6. 最后,整体检查。
整体检查包括对门窗的零部件进行检查,检查门窗是否会产生松动、漏风、漏雨等问题,如有问题应及时进行调整。
三、质检验收1. 完成门窗安装后,按要求对安装质量进行检查验收。
验收要重点检查门窗的垂直度、水平度、尺寸、钢结构强度等项目是否达到标准,如不能通过验收,则需要进行调整和修改。
2. 验收前应提前做好验收记录,记录门窗的尺寸、数量、安装位置、安装时间、验收员等信息。
四、工作注意事项1. 在安装门窗时,应注意端正门窗方向,使门窗开启平衡,不影响日后使用。
铝合金门窗安装技术交底记录一、前期准备在安装铝合金门窗前,必须确认以下几点事项:•审核铝合金门窗的类型、规格、功能和数量等技术问题,确认各种门窗的位置、尺寸和数量。
•确定安装方案,制定施工步骤和要求,准备好安装所需的材料、工具和设备。
•按照工程安排,确定人员组织、安全防护措施和时间进度。
二、材料和工具在安装铝合金门窗时,需要准备以下材料、工具和设备:材料•铝合金门窗框料、扇料和配件•玻璃•固定螺栓、膨胀螺栓、角码、封胶等工具•常用电动工具(电钻、电锤等)•手动工具(螺丝刀、扳手、锤子、铁锯、玻璃切割刀等)•测量仪器(尺子、水平仪等)设备•吊车或起重设备(如电动扳手、吊索等)三、施工步骤1. 检查在施工前应检查门窗是否符合要求,特别是尺寸是否正确、五金配件是否齐全、线条是否完整、关节件是否灵活等。
2. 预处理在进行门窗安装之前,要先对墙体进行处理。
拆除门窗框、清理保护材料,保持墙面干净整洁。
3. 定位安装根据设计要求按门洞尺寸确定门窗的位置,对门洞进行坐标找正和调整。
4. 打孔固定用电钻和打孔器在门窗上打孔,并用固定螺栓、膨胀螺栓等将门窗和墙体牢固固定。
5. 测试安装完毕后,应进行检查和实际测试,确认门窗是否能够顺畅开合、密封性能是否良好、防风、防水、防盗、隔音等技术性能是否达到设计要求。
6. 整理完成门窗的安装和测试后,应对现场进行清理和整理,保持工地环境干净整洁。
四、注意事项•门窗的安装应在适宜的天气和气温环境下进行,避免在低温、高温、多雨等环境下施工,尤其是在强风、风雨等恶劣天气下。
•施工人员必须佩戴好防护装备,特别是电器工具的使用必须遵守操作规程,以免发生意外伤害。
•门窗的安装必须按照图纸、手册或施工规范执行,应注意门窗的安装顺序、方向、位置以及门窗的连接方式和固定方式等问题。
•门窗安装时应重点检查门窗与墙体之间的缝隙,安装时必须采用西螺栓或者斜套获取和调整门窗的位置。
•安装完成后,必须对门窗的密封性进行检查,特别是门窗的四周接缝处,必须用封胶密封,避免渗透和漏水发生。

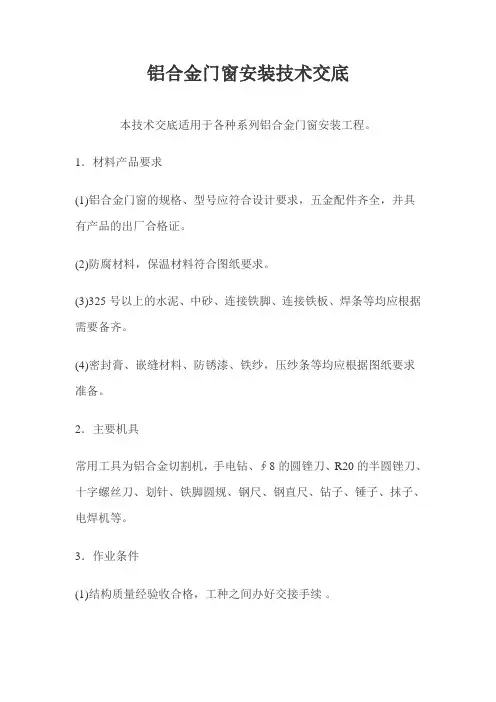

铝合金门窗安装技术交底本技术交底适用于各种系列铝合金门窗安装工程。
1.材料产品要求(1)铝合金门窗的规格、型号应符合设计要求,五金配件齐全,并具有产品的出厂合格证。
(2)防腐材料,保温材料符合图纸要求。
(3)325号以上的水泥、中砂、连接铁脚、连接铁板、焊条等均应根据需要备齐。
(4)密封膏、嵌缝材料、防锈漆、铁纱,压纱条等均应根据图纸要求准备。
2.主要机具常用工具为铝合金切割机,手电钻、∮8的圆锉刀、R20的半圆锉刀、十字螺丝刀、划针、铁脚圆规、钢尺、钢直尺、钻子、锤子、抹子、电焊机等。
3.作业条件(1)结构质量经验收合格,工种之间办好交接手续。
(2)按图示尺寸弹好窗中线,并弹好室内+50cm平线,校核门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题提前剔凿处理。
(3)检查铝合金门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内杂物清净。
(4)铝合金门窗的拆包、检查:将窗框周围包扎布拆去,按图纸要求核对型号和检查外观质量,如发现有劈棱窜角和翘曲不平,偏差超标、严重损伤、外观色差大等缺陷,应找有关人员协商解决,经修整鉴定合格后才能安装。
(5)提前检查铝合金门窗,如保护膜破损者应补粘后再安装。
4.操作工艺工艺流程:弹线找规矩→门窗洞口处理→窗洞口内埋设连接铁件→铝合金门窗拆包、检查→按图纸编号运至安装地点→检查铝合金门窗保护膜→铝合金门窗安装→门窗口四周堵缝、密封嵌缝→清理→安装五金配件→→安装门窗密封条(1)弹线找规矩:在最顶层找出外门窗口边线,用大线坠将门窗边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。
高层建筑宜用经纬仪找垂直线。
门窗口的水平位置应经楼层+50cm水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上。
(2)墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定铝合金门窗在墙厚方向的安装位置,如外墙厚度有偏差时,原则上应同一房间窗台板外露尺寸一致为准,窗台板应深入铝合金窗下5mm为宜。

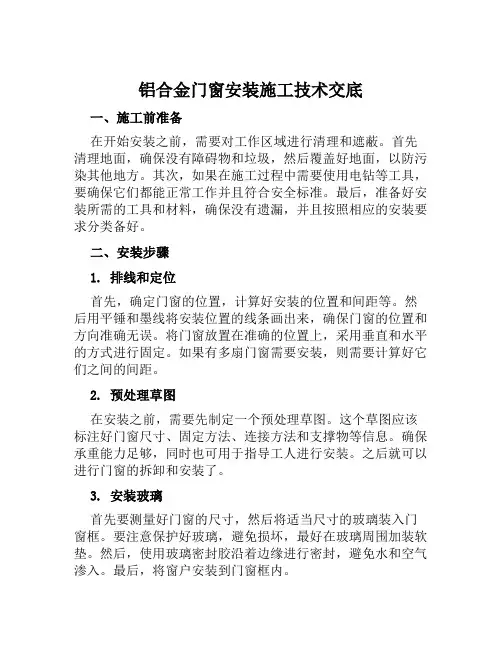

铝合金门窗安装施工技术交底一、施工前准备在开始安装之前,需要对工作区域进行清理和遮蔽。
首先清理地面,确保没有障碍物和垃圾,然后覆盖好地面,以防污染其他地方。
其次,如果在施工过程中需要使用电钻等工具,要确保它们都能正常工作并且符合安全标准。
最后,准备好安装所需的工具和材料,确保没有遗漏,并且按照相应的安装要求分类备好。
二、安装步骤1. 排线和定位首先,确定门窗的位置,计算好安装的位置和间距等。
然后用平锤和墨线将安装位置的线条画出来,确保门窗的位置和方向准确无误。
将门窗放置在准确的位置上,采用垂直和水平的方式进行固定。
如果有多扇门窗需要安装,则需要计算好它们之间的间距。
2. 预处理草图在安装之前,需要先制定一个预处理草图。
这个草图应该标注好门窗尺寸、固定方法、连接方法和支撑物等信息。
确保承重能力足够,同时也可用于指导工人进行安装。
之后就可以进行门窗的拆卸和安装了。
3. 安装玻璃首先要测量好门窗的尺寸,然后将适当尺寸的玻璃装入门窗框。
要注意保护好玻璃,避免损坏,最好在玻璃周围加装软垫。
然后,使用玻璃密封胶沿着边缘进行密封,避免水和空气渗入。
最后,将窗户安装到门窗框内。
4. 固定门窗框在安装门窗框之前,需要先清理好门窗框和墙体表面,确保没有油污和碎屑。
然后将门窗框按照固定要求安装,使用膨胀螺栓进行固定,确保其牢固稳定。
如果是在混凝土墙体上安装,需要使用撞击器进行打孔。
如果是在石膏墙体上安装,需要使用电钻和膨胀螺栓进行固定。
5. 完善门窗接口门窗安装完毕后,需要检查并完善门窗与门框之间的接口。
将密封胶塞在两者之间的间隙中,确保密封性。
注意要用干净的毛刷将胶涂抹均匀,防止出现气泡。
6. 调节门窗最后,需要调节和检查门窗的开闭情况。
确保门窗开启和关闭顺畅,且符合相关安全标准。
如果需要,可以进行微调和校正。
三、安装注意事项•在安装之前,需要确保墙体表面光滑平整,没有凸起和凹陷。
門窗安装时,应选用工具将其定位平粘。
铝合金门窗安装安全技术交底施工方案安全技术交底记录引言:铝合金门窗作为一种常见的建筑材料,在现代建筑中得到广泛应用。
为了确保铝合金门窗的安装质量和安全性,需要进行安全技术交底,并编制施工方案进行记录。
本文将详细介绍铝合金门窗安装的安全技术交底内容和施工方案。
一、安全技术交底内容1. 安全意识培训:在进行铝合金门窗安装前,首先需要进行安全意识培训。
工作人员需要了解铝合金门窗的特点、安装过程中可能存在的安全隐患以及相应的安全措施。
2. 装卸设备操作规范:在进行门窗的装卸操作时,必须按照操作规范进行。
包括使用合适的装卸设备,正确装卸门窗,并保证其稳定性。
3. 安全用电知识:门窗安装过程中需要使用电动工具,因此需要对安全用电知识进行交底。
工作人员应了解电动工具的使用方法、防止电击的措施以及急救方法。
4. 高空作业安全要求:铝合金门窗安装常涉及到高空作业,因此需要重点交底高空作业的安全要求。
包括使用防护设施、正确使用安全带、防止坠落等。
二、施工方案记录1. 施工流程:详细记录铝合金门窗的安装施工流程,包括门窗尺寸测量、预备工作、门窗安装过程、检验调整等。
每个环节都需要按照操作规范进行记录,确保施工工序的准确性。
2. 安全措施:记录门窗安装过程中采取的安全措施,包括使用防护设施,戴好安全帽、安全鞋等个人防护用品,设置警示标识,确保工作人员的安全。
3. 质量要求:记录门窗安装的质量要求,包括门窗尺寸、外观质量、密封性能等。
同时,需要记录质量检验的流程和标准,以确保门窗的质量符合规定要求。
4. 安全事故预防:记录预防安全事故的措施,包括排除施工现场隐患、定期检查施工设备和工具、工人安全出入口设置等措施,以降低安全事故的发生概率。
5. 施工进度和质量检查:记录门窗安装的施工进度和质量检查结果,包括每个施工环节的完成情况和质量评估。
在发现质量问题时及时记录并采取相应的处理措施。
结论:通过安全技术交底和施工方案记录,可以确保铝合金门窗安装过程中的安全和质量。

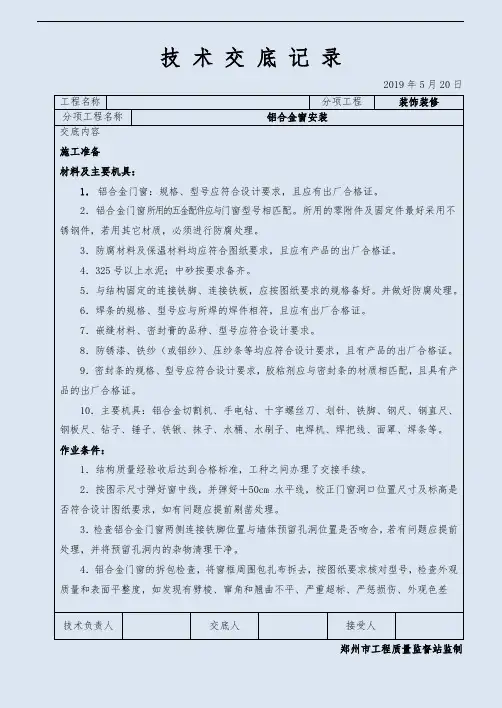

2019年5月20日工程名称分项工程装饰装修分项工程名称铝合金窗安装交底内容施工准备材料及主要机具:1.铝合金门窗:规格、型号应符合设计要求,且应有出厂合格证。
2.铝合金门窗所用的五金配件应与门窗型号相匹配。
所用的零附件及固定件最好采用不锈钢件,若用其它材质,必须进行防腐处理。
3.防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证。
4.325号以上水泥;中砂按要求备齐。
5.与结构固定的连接铁脚、连接铁板,应按图纸要求的规格备好。
并做好防腐处理。
6.焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证。
7.嵌缝材料、密封膏的品种、型号应符合设计要求。
8.防锈漆、铁纱(或铝纱)、压纱条等均应符合设计要求,且有产品的出厂合格证。
9.密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂合格证。
10.主要机具:铝合金切割机、手电钻、十字螺丝刀、划针、铁脚、钢尺、钢直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊条等。
作业条件:1.结构质量经验收后达到合格标准,工种之间办理了交接手续。
2.按图示尺寸弹好窗中线,并弹好+50cm水平线,校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。
3.检查铝合金门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净。
4.铝合金门窗的拆包检查,将窗框周围包扎布拆去,按图纸要求核对型号,检查外观质量和表面平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严惩损伤、外观色差技术负责人交底人接受人2019年5月20日工程名称分项工程装饰装修分项工程名称铝合金窗安装交底内容大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。
5.认真检查铝合金门窗的保护膜的完整,如有破损的,应补粘后再安装。
操作工艺工艺流程弹线找规矩――门窗洞口处理――门窗洞口内埋设连接铁件――铝合金门窗拆包检查――按图纸编号运至安装地点――检查铝合金保护膜――塑钢门窗安装――门窗口四周嵌缝、填保温材料――清理――安装五金配件――安装门窗密封条――质量检验――纱扇安装弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。
铝合金门窗安装技术交底1、门窗安装前应进行三项性能的见证取样检测,安装完毕后应委托有资质的检测机构进行现场检验。
2、门窗框安装固定前应对预留墙洞尺寸进行复核,用防水砂浆刮糙处理,然后实施外框固定,固定后的外框与墙体应根据饰面材料确定间隙。
3、门窗安装应采用镀锌铁皮片连接固定,镀锌铁片厚度不小于1.5mm,固定点间距,转角处180mm,框边处不大于500mm。
严禁用长脚膨胀螺栓穿透型材固定门窗框。
对砼结构可用射钉联接及金属膨胀螺栓联接。
砖砌体结构可用燕尾铁脚及金属膨胀螺栓联接。
连接件的尺寸规定≥140×20×1.5(长×宽×厚)燕尾铁脚尺寸≥90×12×3 (长×宽×厚)金属膨胀螺栓≥8×65,射钉≥3.7×424、门窗洞口应干净干燥后施打发泡剂,发泡剂应连续施打,一次成型,充填饱满,溢出门框外的发泡剂应在结膜前塞入缝隙内,防止发泡剂外膜破损。
5、门窗框外侧应留5mm宽的打胶槽口,外墙面层为粉刷层,涂料面的应帖“⊥”型塑料条做槽口。
6、打胶面应干净、干燥后施打密封胶,且应采用中性硅酮密封胶,严禁在涂料面层上打密封胶。
7、门窗选用的螺丝等五金联接件除用不锈钢外都应经镀锌处理。
8、铝合金门窗产品应附有产品出厂的合格证,以保证产品质量。
9、铝合金门窗在安装前应提交根据工程设计及结合施工现场的实际情况的具体施工方案,并报监理单位审批合格后方可进行安装。
10、铝合金安装质量要求,门窗框扇应配合严密,间隙均匀,开启灵活,搭接宽度四周一致,偏差在±1mm以下。
门窗的宽度和高度≤1500时允许偏差±1mm;≥1500时,允许偏差±2mm。
门窗表面应平整光滑,无明显的擦伤、划伤、碰伤等缺陷。
11、铝合金包装运输及存放注意事项。
在装箱前须用保护胶带贴封产品装饰面,并采用无腐蚀性软质材料包紧扎牢,立放在有足够强度的包装箱内,并备有装箱清单及产品检验合格证。
铝合金门窗工程安全技术交底引言概述:铝合金门窗工程安全技术交底是指在进行铝合金门窗工程施工前,施工方需向相关人员进行安全技术交底,明确施工过程中的安全措施和注意事项。
本文将从五个方面详细阐述铝合金门窗工程安全技术交底的内容。
一、施工现场准备1.1 施工区域划定:在进行铝合金门窗工程施工前,首先需要确定施工区域,并进行划定。
施工区域应与周围环境隔离,确保施工过程中的安全。
同时,应设置明显的标识,提醒他人注意施工区域。
1.2 施工道路畅通:施工现场应保持道路畅通,确保施工人员和设备的顺利进出。
在施工道路上设置防护设施,如临时护栏和标志牌,以提醒过往车辆和行人注意安全。
1.3 施工设备检查:在施工前,对所使用的施工设备进行检查,确保其正常工作。
如发现设备有故障或损坏,应及时进行维修或更换,以免造成安全事故。
二、施工人员安全2.1 安全培训:施工人员应接受相关的安全培训,了解施工过程中的安全注意事项和应急处理方法。
培训内容包括工作场所安全、使用工具的安全操作、高处作业的安全措施等。
2.2 个人防护措施:施工人员在施工过程中应佩戴符合标准的个人防护装备,如安全帽、防护鞋、防护手套等。
同时,根据具体情况使用防护眼镜、防尘口罩等,确保施工人员的身体健康和安全。
2.3 施工人员配备:根据施工的规模和难度,合理配置施工人员。
确保施工人员数量充足,能够按时完成工程,并保证施工过程中的安全。
三、施工材料安全3.1 材料质量检查:在使用铝合金门窗材料前,进行质量检查,确保材料符合相关标准和要求。
如发现材料存在质量问题,应及时更换,以免影响工程质量和安全。
3.2 材料存放安全:将铝合金门窗材料妥善存放,避免受潮、变形或损坏。
存放区域应干燥通风,远离火源和易燃物品,以防火灾和其他安全事故的发生。
3.3 材料使用规范:在使用铝合金门窗材料时,严格按照相关规范和要求进行操作。
避免操作不当导致材料损坏或施工人员受伤。
四、施工工艺安全4.1 施工方案制定:在进行铝合金门窗工程施工前,制定详细的施工方案。
铝合金门窗工程技术交底引言概述:铝合金门窗作为现代建筑中常见的门窗材料,具有轻质、耐腐蚀、易加工等优点,因此在建筑工程中得到广泛应用。
为了确保铝合金门窗的质量和安全性,进行工程技术交底是必不可少的。
本文将从五个方面详细阐述铝合金门窗工程技术交底的内容。
一、铝合金门窗的基本知识1.1 材料选择:铝合金门窗的材料应选择高质量的铝型材,具有良好的强度和耐腐蚀性能。
1.2 结构设计:铝合金门窗的结构设计应合理,包括门窗的型材截面尺寸、型材连接方式等。
1.3 表面处理:铝合金门窗的表面处理应采用阳极氧化、喷涂等工艺,以提高其耐候性和美观度。
二、铝合金门窗的安装要求2.1 安装前准备:在安装铝合金门窗之前,应进行场地勘察,确保施工条件符合要求。
2.2 安装步骤:按照施工图纸和安装说明书,进行门窗的安装,包括固定型材、安装五金配件等。
2.3 安装质量控制:在安装过程中,应注意检查门窗的垂直度、平整度、密封性等,确保安装质量。
三、铝合金门窗的密封处理3.1 玻璃密封:在门窗安装完成后,应进行玻璃密封处理,使用密封胶条或密封胶封闭玻璃与型材之间的缝隙。
3.2 接缝密封:门窗的接缝部位应进行密封处理,使用密封胶封闭门窗框与墙体之间的缝隙。
3.3 风水密封:门窗的风水密封是确保门窗密封性的重要环节,应采取合适的密封材料和方法进行处理。
四、铝合金门窗的检测与验收4.1 尺寸检测:在门窗安装完成后,应进行尺寸检测,确保门窗的尺寸符合设计要求。
4.2 功能检测:对门窗的开启、关闭、锁闭等功能进行检测,确保门窗的正常使用。
4.3 密封性检测:通过水密性测试和气密性测试,检测门窗的密封性能是否达到标准要求。
五、铝合金门窗的维护保养5.1 清洁保养:定期清洁门窗的表面,使用中性清洁剂,避免使用酸性或碱性清洁剂,以免损坏表面处理层。
5.2 部件维护:定期检查门窗的五金配件,如铰链、滑轨等,确保其正常运行。
5.3 耐候性保护:门窗在遭受强阳光和恶劣天气的环境下,应采取适当的防护措施,延长其使用寿命。
铝合金门窗工程技术交底引言概述:铝合金门窗是现代建筑中常见的门窗材料,具有轻质、耐腐蚀、易加工等优点,因此在建筑工程中得到广泛应用。
在进行铝合金门窗工程施工前,需要进行技术交底,确保施工过程顺利进行,保证工程质量。
本文将从五个方面详细介绍铝合金门窗工程技术交底的内容。
一、材料准备1.1 确认铝合金门窗的规格和型号,包括门窗的尺寸、厚度、玻璃类型等。
1.2 检查门窗的材料质量,确保符合国家标准和工程要求。
1.3 确保门窗的表面处理符合设计要求,如喷涂、阳极氧化等。
二、安装要求2.1 根据设计图纸确定门窗的安装位置和方式,包括固定方式、连接件等。
2.2 确保门窗的安装平整、垂直,尺寸符合要求,严格按照设计要求进行安装。
2.3 检查门窗的密封性能,确保门窗的密封条安装完好,避免漏水和气密性不佳的情况发生。
三、防水处理3.1 对门窗的接缝和连接处进行防水处理,采用专用密封胶进行密封处理。
3.2 检查门窗的排水系统,确保排水畅通,避免积水导致门窗损坏。
3.3 对门窗周边的墙体进行防水处理,确保门窗与墙体之间的接缝密封,防止雨水渗入。
四、玻璃安装4.1 确认玻璃的规格和型号,包括玻璃的厚度、透光性等。
4.2 采用专用工具进行玻璃的安装,确保玻璃安装牢固、平整。
4.3 检查玻璃的表面质量,确保无瑕疵、无划痕,保证视觉效果。
五、验收标准5.1 根据设计要求和国家标准进行门窗工程的验收,包括外观质量、安装质量等。
5.2 检查门窗的开启、关闭功能,确保无卡滞、无噪音。
5.3 对门窗的密封性能进行检测,确保密封条完好,达到防水、隔音等功能。
结语:铝合金门窗工程技术交底是保证工程质量的重要环节,只有严格按照要求进行施工,才能确保门窗的安全、美观和功能完善。
希望施工人员在进行铝合金门窗工程时,能够严格按照技术交底的要求进行操作,确保工程质量和施工安全。
铝合金门窗工程技术交底引言概述:铝合金门窗作为建造工程中常见的一种门窗材料,具有轻质、耐腐蚀、隔热、隔音等优势,被广泛应用于各类建造项目中。
然而,在铝合金门窗的安装与使用过程中,工程技术交底显得尤其重要。
本文将从铝合金门窗的材料选择、安装要点、维护保养和质量检验等四个方面,详细阐述铝合金门窗工程技术交底的内容。
一、材料选择1.1 铝合金型号选择在铝合金门窗工程中,应根据不同的使用环境和要求,选择合适的铝合金型号。
常见的铝合金型号有6063、6061等,其中6063铝合金具有优良的耐腐蚀性能,适合于大多数室内门窗;而6061铝合金则具有较高的强度和硬度,适合于室外门窗等需要较高强度的场合。
1.2 玻璃选择门窗中的玻璃选择也是铝合金门窗工程技术交底的重要内容之一。
根据建造的不同要求,可以选择普通单层玻璃、夹层玻璃、中空玻璃等不同类型的玻璃。
同时,还需要考虑到玻璃的隔热性能、安全性能等因素。
1.3 五金配件选择五金配件是铝合金门窗的重要组成部份,对门窗的使用寿命和安全性起着关键作用。
在工程技术交底中,需要详细说明五金配件的选用标准和要求,包括锁具、合页、拉手等配件的材质、规格、品牌等。
二、安装要点2.1 预埋件安装在铝合金门窗的安装过程中,预埋件的安装是关键步骤之一。
预埋件的位置、数量、尺寸等需要在工程技术交底中明确说明,确保门窗的安装位置准确无误。
2.2 框架安装门窗框架的安装是铝合金门窗工程中的核心环节。
在工程技术交底中,需要详细说明框架的安装方法、固定方式、密封处理等要点,确保门窗的稳固性和密封性。
2.3 玻璃安装门窗中的玻璃安装也需要特殊注意。
在工程技术交底中,应详细阐述玻璃的安装方法、密封处理、固定方式等,确保玻璃的稳固性和安全性。
三、维护保养3.1 清洁保养铝合金门窗的清洁保养是保证其使用寿命和外观美观的重要环节。
在工程技术交底中,应详细说明门窗的清洁方法、清洁剂的选择、清洁频率等,以保证门窗的清洁度和光亮度。
.....技术交底记录TJ1.5 工程名称海德卫城 A 标段施工单位南通建筑总承包公司交底部位装修工序名称铝合金门窗安装交底提要; 1. 工程概况 2. 施工操作要点及质量要求 3. 安全及文明施工.专业 word 可编辑.. . . . .1. 施工条件(准备)1.1 门窗安装前应进行检查,品种、规格、开启方向、平整度等应符合国家现行有关标准规定,附件应齐全。
1.2 门窗洞口预留且应符合设计要求,门窗加工前必须现场核对无误。
1.3 铝合金运输时应竖立排放并固定牢靠。
樘与樘之间应用软质材料隔开,防止相互磨损及压坏玻璃和五金件。
门窗裸露部分应敷保护膜。
1.4 门窗的外观、外形尺寸、力学性能应符合国家标准的现行规定,门窗表面不得有影响外观质量的缺陷。
1.5 金属门窗选用的零附件及固定件,除不锈钢外均应经防锈蚀处理。
1.6 门窗三性检测合格。
2.一般规定2.1 安装外窗前,应从上往下吊好垂直,找出门框位置,上下不对称者应先进行处理。
2.2 根据控制线检查门窗安装的标高尺寸,对不符合要求的边棱进行处理,防止面砖镶贴后门窗上口开启困难。
2.3 门窗安装应采用预留洞口的方法,不得采用边安装边砌口或先安装后砌口的施工方法。
2.4 门窗的固定方法应符合设计要求。
门窗框、扇在安装过程中,应防止变形和损坏。
2.5 建筑外门窗的安装必须牢固,在砖砌体上安装门窗严禁用射钉固定。
3. 安装3.1 铝合金门窗框安装3.1.1 铝合金门窗框上的锚固板与墙体的固定方法有射钉固定法、膨胀螺丝固定法、燕尾铁角固定法等,应根据现场施工条件,采取合理的固定方式,本工程一般采用射钉固定法。
3.1.2 锚固板应牢固,不得有松动现象,锚固板的间距不应大于500mm ,中横框、中竖框及角部不大于180mm ;锚固板规格、尺寸、刚度应符合规范及《导则》要求;根据本工程实际情况,对于墙面已粉刷墙面,必须将粉刷层适当凿除,确保将锚固板埋入粉刷层内后修补。
滨湖明珠住宅小区9#、13#住宅楼工程
铝合金门窗安装工程
1、范围
本工艺标准适用于本工程得铝合金门窗安装工程施工。
2、施工准备
2、1作业条件
2、1、1结构工程经验收合格后,办好交接手续。
按图纸尺寸弹好门窗中线及室内+1m水平线。
检查洞口尺寸,将不符合要求得部位处理完毕。
2、1、2核对铝合金门窗两侧连接件位置与墙体预留孔洞位置就是否吻合。
将不吻合处处理好,并将预留孔内杂物清理干净。
2、1、3检查铝合金门窗得型号与外观质量,对于劈棱、窜角、翘曲、严重损伤及色差大得严禁使用。
对保护膜应仔细检查,破损处应进行补粘。
在施工过程中对保护膜应注意保护,防止砂浆等对铝合金表面得腐蚀。
各项检查完毕后将其入库,下面应放置垫木垫平,码放整齐。
支垫时要防止损坏。
2、2材料及机具准备
2、2、1铝合金门窗得规格、型号应符合设计要求,五金配件齐全,并具有产品得出厂合格证、进场复试检测合格报告。
2、2、2铝合金切割机、手电钻、中8圆锉刀、R20半圆锉刀、螺丝刀、划针、铁脚圆规、钢尺、电焊机、锤子等。
3、施工工艺
3、1工艺流程
弹线找规矩→门窗洞口处理→防腐处理及埋设连接件→门窗就位临时固定→门窗得固定→门窗
扇安装→门窗口四周堵缝、密封嵌缝→安装五金配件→安装窗纱、密封条→清理。
3、2操作工艺
3、2、1在最顶层找出门窗口边线,用线坠将门窗边线下引。
在每层门窗口处划标记线,对不直得口边及时处理。
门窗口水平位置以楼层+1m水平线为准。
量出窗下皮标高弹线找直。
3、2、2根据外墙大样图及设计要求确定门窗在墙厚方向安装位置。
3、2、3防腐及埋设连接件
①门窗框两侧防腐按设计要求。
如设计无要求,可涂刷防腐材料或粘塑料薄膜保护,避免水泥
浆与铝合金表面接触,腐蚀铝合金门窗。
②铝合金门窗安装时如采用连接铁件固定时,宜选用不锈钢件或镀锌铁片,普通铁件须经防腐处理方可使用。
3、2、4将门窗按位置线放好,吊直找正,无问题后用木楔临时固定。
第1页,共4页滨湖明珠住宅小区9#、13#住宅楼工程
铝合金门窗安装工程
3、2、5门窗得固定
①门窗安装应采用镀锌铁片连接固定,镀锌铁片厚度不小于1、5mm;
②固定点间距:转角处180mm,框边处不大于500mm。
③固定方法如下:混凝土墙洞口采用射钉或塑料膨胀螺钉固定;承重空心砖墙洞口采用塑料膨胀螺钉固定,并不得固定在砖缝处;非承重空心砖墙体洞口采用钻洞口填入C20混凝土或预埋混凝土实心砌块得方式,用胀锚螺钉固定,不允许直接固定在空心砖墙上。
严禁采用长脚膨胀螺栓穿透型材固定门窗框。
3、2、6填塞门窗框与墙体缝隙
所有门窗粉刷层或镶贴层沿门窗周围侧面留置6-8mm宽得凹槽至安装门窗框阶段时初始基层面
或界面,以利于门窗密封胶得施打,门窗外框密封胶必须采用防水耐候密封胶。
门窗框与墙身间缝隙,应于洞口清理干净干燥后施打发泡剂,发泡剂应连续施打、一次成型、充填饱满,溢出门窗框外得发泡剂应在结膜前塞入缝隙内,防止发泡剂外膜破损。
严禁用开刀切割发泡剂。
门窗框外侧应留5mm宽得打胶槽口(外墙面层为粉刷层时,宜贴“”型塑料条做槽口),清理干净干燥后,贴美纹纸,打密封胶。
密封胶做到表面光滑,无杂物、气泡。
严禁在涂料面上打密封胶。
3、2、7门窗扇安装
推拉门窗扇安装时,先将外扇插人上滑道外槽内,自然下落于对应得滑道内,再用同样得方法安装内扇。
平开门窗扇安装,先把合页按要求位置固定在铝合金门窗框上,然后将门窗扇嵌入框内临时固定。
调整合适后,再将门窗扇固定在合页上。
保证上下两个合页在同一轴线上。
3、2、8待油活施工完毕后再进行五金配件安装。
要求安装牢固,使用灵活。
随后可以裁纱、绷纱扇,压条固定,挂上纱扇。
3、2、9清理:铝合金门窗交工前,将型材表面塑料胶纸撕掉,如有胶痕应用有机溶剂洗干净。
对于门窗框、扇上污染物应用浓度1%-5%得中性洗涤剂清洗。
严禁用酸、碱性制剂清洗,严禁用钢刷、开刀清理。
玻璃要用清水擦洗干净,对浮尘或其它杂物要全部清除。
3、3外门窗框料与墙体间缝隙密封完成后,应做淋水试验。
3、4防雷接地连接:主楼从地上九层以上金属窗门框架,阳台金属栏杆、以及面积较大得金属饰物,就近与钢筋网或金属构架连接(详图集03D501-3,54页)。
横向连结为镀锌扁钢-30×3。
4、质量要求
4、1主控项目
4、1、1金属门窗得品种、类型、规格、尺寸、性能、开启方向、安装位置、连接方式及铝合金门窗得
第2页,共4页滨湖明珠住宅小区9#、13#住宅楼工程
铝合金门窗安装工程
型材壁厚应符合设计要求。
金属门窗得防腐处理及填嵌、密封处理应符合设计要求。
4、1、2金属门窗框与副框得安装必须牢固。
预埋件得数量、位置、埋设方式、与框得连接方式必须符合设计要求。
4、1、3金属门窗扇必须安装牢固,并应开关灵活,关闭严密,无倒翘。
推拉门窗扇必须有防脱落措施。
4、1、4金属门窗配件得型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。
4、2一般项目
4、2、1金属门窗表面应洁净、平整、光滑、色泽一致,元锈蚀。
大面应无划痕、碰伤。
漆膜或保护层应连续。
4、2、2铝合金门窗推拉门窗扇开关力应不大于100N。
4、2、3金属门窗框与墙体之间得缝隙应填嵌饱满,并采用密封胶密封。
密封胶表面应光滑、顺直,无裂纹。
4、2、4金属门窗扇得橡胶密封条或毛毡密封条应安装完好,不得脱槽。
4、2、5铝合金门窗安装得允许偏差应符合下表规定:
铝合金门窗安装得允许偏差
5、成品保护
5、1铝合金门窗应入库存放,下边应垫起、垫平、码放整齐。
5、2门窗保护膜检查无损后再进行安装,安装后及时将门框两侧用木板条捆绑好,防止碰撞损坏。
5、3抹灰前应将铝合金门窗用塑料薄膜保护好,任何工序不得损坏其保护膜,防止砂浆、污物对其
铝
第3页,共4页滨湖明珠住宅小区9#、13#住宅楼工程
铝合金门窗安装工程
合金表面得侵蚀。
5、4铝合金门窗保护膜应在交工前撕去,要轻撕,且不可用开刀去铲,防止将表面划伤,影响美观。
5、5铝合金表面如有胶状物时,应使用棉丝沾专用溶剂进行擦拭干净,如发现局部划痕,可用小毛刷沾染色液进行补染。
5、6任何工种严禁用铝合金门窗框当架设支点,防止产生变形与损坏室内运输时严禁砸、碰与损坏。
6.应注意得质量问题
6、1铝合金门窗如采用单件组合时应注意拼装质量,拼头处应平整,不应劈棱、窜角、出台。
6、2面层污染咬色,施工时应注意成品保护及时清理差。
6、3表面划痕:施工及清理过程不认真,或用硬物磨划所致。
7、安全措施
7、1工人操作地点与周围必须清洁整齐,做到活完脚下清,工完场地清。
7、2铝合金门窗得安装应注意施工安全,必要时候应系戴安全带。
第4页,共4页。
