建筑工程造价---土方工程工程量的计算(定额)
- 格式:docx
- 大小:21.82 KB
- 文档页数:4
《全国统一建筑工程基础定额》第一章总说明1.全国统一建筑工程基础定额是完毕规定计量单位分项工程计价的人工、材料、施工机械台班消耗量标准;是统一全国建筑工程预算工程量计算规划、项目划分、计量单位的依据;是编制建筑工程(土建部分)地区单位估价表拟定工程造价、编制概预算定额及投资估算指标的依据;也可作为制定招标工程标底、公司定额和投标报价的基础。
2.基础定额合用于工业与民用建筑的新建、扩建、改建工程。
3.基础定额是按照正常的施工条件,目前多数建筑公司的施工机械装备限度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
4.基础定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评估标准、安全操作规程编制的,并参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。
5.人工工日消耗量的拟定:⑴.基础定额人工工日不分工种、技术等级,一律以综合工日表达。
内容涉及基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,参照现行全国建筑安装工程统一劳动定额为基础计算,缺项部分参考地区现行定额及实际调查资料计算。
凡依据劳动定额计算的,均按规定计入人工幅度差;根据施工实际需要计算的,未计入幅度差。
⑵.机械土、石方,桩基础,构件运送及安装等工程,人工随机械产量计算的,人工幅度差按机械幅度差计算。
⑶.现行劳动定额允许各省、自治区、直辖市调整的部分,本定额内未予考虑。
6.材料消耗量的拟定:⑴.基础定额中的材料涉及重要材料、辅助材料、零星材料等,凡能计量的材料、成品半成品均按品种、规格逐个列出数量,并计入相应损耗,其内容和范围涉及:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运送损耗、施工操作损耗、施工现场堆放损耗。
其它材料费以该项目材料费之和的百分数表达。
⑵.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表达,其配合比是按现行规范规定计算的,各省、自治区、直辖市可按本地材料质量情况调整其配合比和材料用量。
建设部关于《全国统一建筑工程基础定额》(土建部分)解释(1)名称建设部关于印发《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表的通知类别概算预算及定额文号建标造字[1996]44号年度 2000建设部关于印发《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表的通知建标造字[1996]44号各省、自治区、直辖市建委(建设厅、有关计委),国务院各有关部门工程造价(定额)管理站(处):现将《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表印发给你们,以便做好单位估价表的编制和管理工作。
附件:《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表一九九六年十月二十四日《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》统一解释第一章土石方工程1.问:本章部分挖掘机规格在《全国统一施工机械台班费用定额》中缺项答:缺项部分补充(见附表)。
2.问:1 325子目水的含量是否有误答:无误。
3.问:内燃压路机的吨位如何考虑答:内燃压路机是以8t的吨位考虑。
4.问:车床的规格答:车床的规格执行全国统一施工机械台班费用定额724。
5.问:机械挖土缺项部分,可否由各省、自治区、直辖市补充答:可以。
6.问:钢板剪断机的规格执行什么定额答:钢板剪断机的规格执行全国统一施工机械台班费用定额7 40。
7.问:高压油泵、真空泵、单级离心泵的规格执行什么定额答:高压油泵的规格执行全国统一施工机械台班费用定额8 35。
真空泵的规格执行全国统一施工机械台班费用定额8 28。
单级离心泵的规格执行全国统一施工机械台班费用定额8 1。
8.问:氧割设备应如何组价答:氧割设备单价为24.82元/台班。
9.问:提升设备如何组价答:提升设备单价为53.15元/台班。
第三节工程量计算规则与方法一、土石方工程(编码:0101)(一)土方工程(编码:010101)平整场地、挖一般土方、挖沟槽土方、挖基坑土方项目划分的规定:表5.3.1土方体积折算系数表注:1.虚方指未经碾压、堆积时间≤1年的土壤。
土壤的不同类型决定了土方工程施工的难易程度、施工方法、功效及工程成本,所以应掌握土壤类别的确定,如土壤类别不能准确划分时,招标人可注明为综合,由投标人根据地勘报告决定报价。
表5.3.3放坡系数表注:1.沟槽、基坑中土类别不同时,分别按其放坡起点、放坡系数、依不同土类别厚度加权平均计算。
2.计算放坡时,在交接处的重复工程量不予扣除,原槽、坑作基础垫层时,放坡自垫层上表面开始计算。
表5.3.4基础施工所需工作面宽度计算表注:本表按《全国统一建筑工程预算工程量计算规则》GJDG2-101-95整理。
表5.3.5管沟施工每侧工作面宽度计算表注:1.本表按《全国统一建筑工程预算工程量计算规则》GJDGz-101-95整理。
2.管道结构宽:有管座的按基础外缘,无管座的按管道外径。
(二)石方工程(编号:010102)(同“土方”,本处省略))(三)回填(编号:010103)回填包括回填方、余方弃置等项目。
1.回填方:按设计图示尺寸以体积计算2.余方弃置【例5.3.1】某工程士0.00以下基础施工图见图5.3.1~图5.3.3,室内外标高差450mm。
基础垫层为非原槽浇筑,垫层支模,混凝土强度等级Cl0;地图梁混凝土强度等级为C20。
砖基础为普通页岩标准砖,M5.O水泥砂浆砌筑。
独立柱基及柱为C20混凝土,混凝土及砂浆为现场搅拌。
回填夯实(按表5.3.1折算)。
土壤类别为三类土。
请根据工程量计算规范确定相关清单项目的工程量。
解:计算结果见表5.3.8。
表5.3.8工程量计算表注解:四棱台公式:(1/3)h[S上+S下+√(S上S下)]二、地基处理与边坡支护工程(编号:0102)对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
第一章土石方工程说明一、土石方定额区分人工、机械施工,按开挖、运输、回填编制。
二、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械种类。

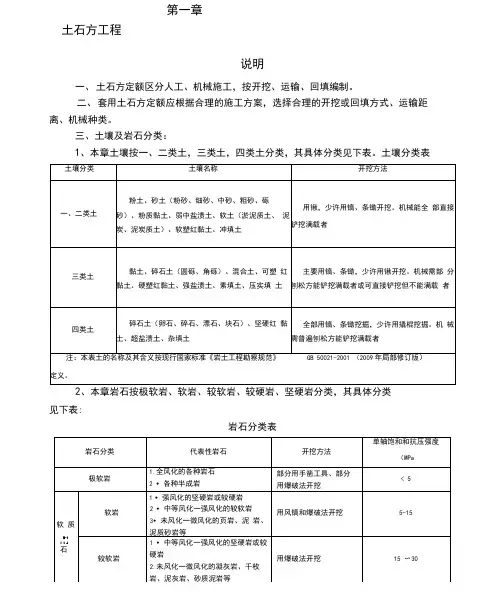

三、土壤及岩石分类:1、本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表。
土壤分类表2、本章岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见下表:岩石分类表四、干土、湿土、淤泥的划分:1・干土、湿土、淤泥的划分:首先以地质勘察资料为准,土壤含水率》25%不超过液限的为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土;含水率超过液限的为淤泥。
2.在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。
如已采用井点降水的,则均按干土计算。
3.无论淤泥还是淤泥质土,均套用淤泥定额。
五、人工挖土方需要人工垂直提升土方超过1.5m的,挖淤泥流砂深度超过1.5m 的,超出部分工程量应计算垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥流砂定额的每增运项目。
六、沟槽、基坑、平整场地和一般土石方的划分:底宽(设计图示垫层或基础的底宽,下同)w 7m且底长〉3倍以上底宽为沟槽;底长w 3倍底宽,且底面积w 150斥基坑;厚度在30Cm以内的就地挖、填土及平整为平整场地;超出上述范围的土石方为一般土石方。
七、挖填土方厚度>± 30Cm时,全部厚度按一般土方相应规定另行计算,但仍应计算平整场地;平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。
八、机械挖土方、淤泥流砂应当合理考虑人工辅助开挖(包括清底、切边、修整底边和修整沟槽底坡度),人工辅助开挖比例按施工组织设计确定;编制施工图预算、招标控制价时,机械挖土方或淤泥流砂可按实挖方量的95%+算,人工挖土方或淤泥流砂按实挖土方量的5%+算;人工辅助机械开挖不超过总挖方量5%勺,人工挖土方或淤泥流砂定额相对应子目乘以系数 1.5,人工挖土方或淤泥流砂超过总挖方量5%勺,定额不调整。
百度文库- 让每个人平等地提升自我!土石方工程说明及计算规则目录总说明 (1)第一章 .................................................................................................................................................... 土方工程3第二章 .................................................................................................................................................... 石方工程5第三章 ........................................................................................................................................ 土石方运输工程5第四章 ................................................................................................................................................ 回填及其它6总说明一、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程、市政工程及园林绿化工程中的土石方工程。
二、本定额是依据现行国家建设工程劳动定额、湖北省建筑、安装、市政及园林绿化工程消耗量定额编制的。
三、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在定额内。
四、本定额中消耗量和价格的确定:1. 人工工日:(1)本定额中的人工工日按普工表示。
1.2 土方工程量计算在土方工程施工前,必须计算土方的工程量。
但是各种土方工程的外形有时很复杂,而且不规则。
一般情况下,将其划分成为一定的几何形状,采用具有一定精度而又和实际情况近似的方法进行计算。
1.2.1 基坑和基槽土方工程量计算 1.基坑基坑土方量可按立体几何中的拟柱体体积公式计算(图1-2)。
即:)4(6201A A A HV ++=(1-9) 式中 H —基坑深度(m ); 1A 、2A —基坑上、下的底面积(m 2)0A —基坑中截面的面积(m 2)图1-2 基坑土方量计算 2.基槽基槽和路堤管沟的土方量可以沿长度方向分段后,再用同样方法计算(图1-3)。
即:)4(6201A A A L V ii ++=(1-10) 式中 i V —第i 段的土方量(m 3);i L —第i 段的长度(m )。
将各段土方量相加即得总土方量总V :∑=i V V 总图 1-3 基槽土方量计算1.2.2 场地平整土方量计算场地平整是将现场平整成施工所要求的设计平面。
场地平整前,首先要确定场地设计标高,计算挖、填土方工程量,确定土方平衡调配方案,并根据工程规模,施工期限,土的性质及现有机械设备条件,选择土方机械,拟订施工方案。
1.场地设计标高的确定确定场地设计标高时应考虑以下因素: ①满足建筑规划和生产工艺及运输的要求; ②尽量利用地形,减少挖填方数量;③场地内的挖、填土方量力求平衡,使土方运输费用最少; ④有一定的排水坡度,满足排水要求。
场地的设计标高一般应在设计文件中规定,如果设计文件对场地设计标高无明确规定和特殊要求,可参照下述步骤和方法确定: (1)初步计算场地设计标高初步计算场地设计标高的原则是场地内挖、填方平衡,即场地内挖方总量等于填方总量。
如图1-4所示,将场地地形图划分为边长 a=10~20m 的若干个方格。
每个方格的角点标高,在地形平坦时,可根据地形图上相邻两条等高线的高程,用插入法求得;当地形起伏较大(用插入法有较大误差)或无地形图时,则可在现场用木桩打好方格网,然后用测量的方法求得。
土方工程量怎么计算?计算方法有哪些?(一)垂直断面法。
此法适用于带状地形单体或土方工程(如带状山体、水体、沟,、堤、路堑、路槽等)的土方量计算。
其基本计算公式如公式(1—7)。
在Sl和S2的面积相差较大或两相邻断面之间的距离大于50m时,计算的结果,误差较大,遇上述情况,可改用以下公式运算:v=L*(S1+S2+S3)/6。
热门城市:江苏律师景德镇律师淮北律师盐城律师鄂尔多斯律师枣庄律师绥化律师齐齐哈尔律师商洛律师在日常生活中,我们经常会遇到道路施工修整等情况,而工程开工是需要经历相应的准备阶段,其中涉及的土方工程量的计算,只有通过合理的计算,才能降低工程费用。
但是由于大多数人对不清楚▲土方工程量怎么计算,因此今天的小编来为大家介绍。
▲一、平整场地及辗压工程量计算按下列规定计算:l、人工平整场地是指建筑场地在±30cm以内挖、填土方及找平。
挖、填土,厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
2、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
3、建筑场地原土辗压以平方米计算,填土辗压按图示填土厚度以立方米计算。
判断关键依据:看挖的高度以及填的深度是否超过(>;h 或=)300mm▲二、挖掘沟槽、基坑土方工程量计算按下列规定计算:l、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽。
凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3的为基坑。
凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。
2、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,每边各加10cm。
挡土板面积,按槽、坑垂直支撑面积计算。
双面支撑亦按单面垂直面积计算,套用双面支挡土板定额,不论连续或断续均执行本定额。
凡放坡部分不得再计算挡土板,支挡土板后,不得再计算放坡。
3、基础施工所需工作面,按表A1-4规定计算。
土方工程工程量的计算时间:2010-01-13 14:58来源:未知作者:李静点击: 159次(一)清单项目设置及说明 1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项( 土石方回填 )。
2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。
3、几个名词(一)清单项目设置及说明1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。
2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。
3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚度、回填要求等。
5、因地质情况变化或设计变更而引起的工程量的变更。
由业主和承包商双方现场认证,依据合同调整。
6、干湿土的划分《计价规则》P34 (8)7、土石方体积折算系数表《计价规则》P388、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。
(二)主要清单项目工程量计算1、平整场地:指建筑物场地内厚度在±0.3m以内挖填运土及找平。
其工程量按设计图示尺寸以建筑物首层面积以m2计算。
※“首层面积”如何定义?阳台如何计算面积?※“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积※“首层面积”应按建筑物外墙外边线计算。
落地阳台计算全面积;悬挑阳台不计算面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。
第讲定额预算土石方工程什么是定额预算定额预算是指根据已经预先制定的定额标准,以每单位工程面积或容积的计量单位,推算出所需的工程量和工程费用。
土石方工程的定义在道路、堤坝、渠道、建筑物及其它工程中,指用挖、填、运输等方式来调整和改变地面或地下水平面形状和高程所需要的施工工程。
土石方工程的计量单位是立方米(m3),工程量的计算是以设计图纸为依据,通过测量计算填方量、挖方量和转移方量,进而得出总土石方工程量。
定额预算土石方工程的内容定额预算土石方工程主要包括填方、挖方、转移方、支护和排水五个部分,具体计量单位如下:•填方:m3•挖方:m3•转移方:m3•支护:m2•排水:m建筑师在进行土石方工程的设计时,需要根据设计图纸加以计算,并按照相应的定额标准进行预算,得到工程费用。
土石方工程定额标准土石方工程定额标准是土石方工程计量计价的基础。
定额标准分为地质条件和施工工艺两个方面。
在参考地质条件的基础上,建筑师还需要考虑施工工艺、设备状况、人工和材料的成本等因素,综合考虑后得出定额标准。
单个土石方工程定额标准的具体内容包括填方、挖方、转移方、支护和排水等部分的计量计价方法,以及材料、人工、机具等方面的定额标准。
如何进行定额预算土石方工程定额预算土石方工程需要在计算土石方工程量基础上结合定额标准进行计算。
具体步骤如下:1.根据设计图纸,确定工程区域。
2.对工程区域进行测量计算,得到填方量、挖方量、转移方量、支护和排水的数量。
3.参考定额标准,计算各部分的工程费用,包括设备成本、人工成本、材料成本等。
4.对每一项费用进行合计,得出土石方工程的总费用。
定额预算土石方工程的作用•合理控制工程预算,保证工程的质量和进度。
•对施工过程中的土石方工程进行预算和控制,避免过度预算和超标作业的发生。
•对施工过程中可能出现的问题进行预判,制定相应的措施和预算,避免对工程带来损失。
定额预算土石方工程是建筑工程中不可或缺的一个环节,通过精细的计算和预算,能够保证工程的质量和进度,并将预算控制在合理范围内,达到节约成本、高效实施的目的。
工程造价工程量计算规则及公式工程造价中的工程量计算是指根据设计图纸和相关技术要求,按照一定的计算规则和公式,计算出工程项目各项工程量的过程。
工程量计算是工程造价的基础,对于工程项目的成本控制和预算编制非常重要。
下面将介绍一些常用的工程量计算规则及公式。
1.面积法计算工程量:面积法是一种常用的工程量计算方法,适用于建筑工程、装饰工程等。
该方法通过测量建筑物或装饰物的面积,并乘以单位造价来计算工程量。
计算公式如下:工程量=面积×单位造价2.长度法计算工程量:长度法适用于线性工程项目,如道路、管道、电缆等。
该方法通过测量线性工程的长度,并乘以单位造价来计算工程量。
计算公式如下:工程量=长度×单位造价3.体积法计算工程量:体积法适用于体积型工程,如土方工程、混凝土浇筑等。
该方法通过测量工程项目的体积,并乘以单位造价来计算工程量。
计算公式如下:工程量=体积×单位造价4.重量法计算工程量:重量法适用于钢结构、设备安装等工程项目。
该方法通过测量工程项目的重量,并乘以单位造价来计算工程量。
计算公式如下:工程量=重量×单位造价5.标高法计算工程量:标高法适用于挖方、填方、路基等工程项目。
该方法通过测量工程项目的标高差,并乘以单位造价来计算工程量。
计算公式如下:工程量=标高差×单位造价6.统一报价法计算工程量:统一报价法是将工程项目划分为若干个不同的构件或工作项,再根据构件或工作项的数量乘以单位造价来计算工程量。
计算公式如下:工程量=数量×单位造价此外,工程量计算还需要考虑其他因素,如材料损耗率、人工工时等。
在实际工程量计算时,还需要根据具体情况做出适当的调整。
总之,工程造价中的工程量计算是一项复杂的工作,需要根据不同类型的工程项目选择合适的计算方法和公式。
准确的工程量计算可以为工程造价的控制和预算编制提供重要依据,有助于提高工程项目的经济效益。
土方工程定额解释土方工程定额解释:(1)只要是机挖土方,则必有定额1-1人工场地平整和1-57人工打钎拍底;对于人工挖土,因其单价中已含打钎费用,则不必执行1-57。
(2)定额中1-7回填土主要指基槽回填,而1-14主要指房心回填。
(3)室外台阶原土打夯执行1-16地坪原土打夯定额。
(4)机挖土方中定额1-17~1-20,只计挖土工作量不计运土费用,而定额1-23~1-34则包括挖土和运土费用。
(5)一般情况下,在进行沟槽和基坑挖土时,执行槽深5m以内机挖土方定额,即1-23~1-26。
(6) 1-15余亏土运输只出现在人工挖土时。
(7)对于出现的回填土方量,如1-7、1-14全部土方量,还有1-13灰土垫层中所需土方量的90%,其买土的费用一般需要进行市场认价,而其运土的费用要执行1-21和1-22。
在现场操作时,土方工程一般都由甲方指定分包包走,所以在执行时只需一次性单方认价,而后的全部工作都由土方分包来操作建筑工程预算提高资料(1)1.建筑工程预算,其实没什么高深的技术,能看懂图纸,会加减乘除、开方也就够了。
如果你能把科学计算器用熟的话,那工作就更简单了。
预算员很好做,特别是从技术口转到预算口,那就更容易了。
做预算不难,做好了就不容易,难就难在经验积累上。
上大学的时候,都预算的老师能把定额全背下来。
他提聘问题,你答不上来,他会说,翻开定额第几页第几条。
这算不算经验呢?我觉得,不一定。
预算这东西,本来就是一个熟练工种。
我不记定额,翻开定额看,也能把预算做出来。
记定额有一个好处,领导什么时候问,什么时候都能马上回答。
预算是算钱的,财务也是算钱的,但二者最大的区别就是:财务不能有一分钱的差,预算可以有非常大的差。
一般认为,3~5%以内就算准确。
同一图纸同一个做三次预算,总造价一定是不同的。
高水平的预算是什么样呢?预算水平不一定高,计算工程量有可能会出现很大的笑话。
他高在哪里?实际经验。
2.如何积累经验?个人有个人的做法。

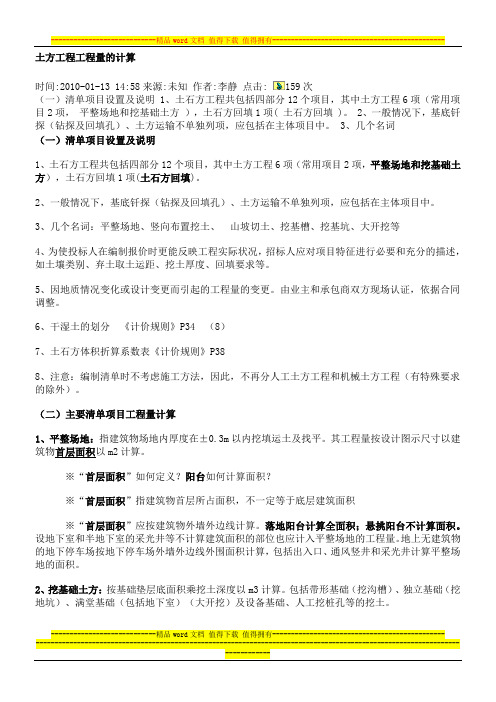

土方工程工程量的计算(定额)
一、定额项目设置及说明
1、土石方工程共包括五部分142个项目,补充定额1个项目(水坠砂),定额项目组成见表
2、定额中已综合考虑了土方工程施工中土壤类别权重,使用时不得调整换算。
3、人工挖土(1-1~12)挖桩孔(1-22~1-23)定额综合了现场内100m土方倒运,若发生100M以上时按所增加的运距套用1-33子目。
其余要套(1-32+1-33)
4、人工回填子目包含了回填工作面以外5m以内的取土,回填工作面内的土方倒运不得计算。
5、原土夯实子目(1-21)不能用于灰土回填夯实工序。
看1-271-28工程内容(包括拍底夯)
6、1-26~1-28子目适用于室内外及各类垫层的回填土
7、挖桩间土时,按实挖体积(扣桩占体积)计算,套用定额时,人工乘以1.5的系数。
8、垃圾土外运执行装载机装车1-93和自卸汽车运土每增加1km子目1-91。
9、机械挖土方定额也适应机械开挖沟槽。
10、余(脏)土外运,按第一章的机械土方子目执行,弃土场费用按环卫有关规定计算。
11、机械土方子目中没有计算大型机械场外运输费用,按第十六章附录二有关子目另行计算。
二、定额项目主要工程量计算
※土方工程《计价规则》和《消耗量定额》计算规则差异较大,定额工程量需按图从头计算工程量
※主要区别在于预算定额考虑了施工时的预留量如工作面、放坡等(工作面和放坡的取定:①施工组织设计;②定额规定P5 5、6、7)
※按施工方法例外分人工土方工程和机械土方工程
※定额应用前应确定计算资料:①土壤类别与地下水位标高。
②挖、填、运土与排水施工方法。
③土方放坡与支挡板情况。
1、人工土方工程
1)平展场地:其工程量按建筑物外墙外边线每边各加2m以平方米计算。
S=(长+4m)×(宽+4m)或S=S底+L外×2+162)挖土:“挖土”工程量计算应根据施工组织设计(编制报价)确定的挖土深度、工作面宽度、放坡系数或支挡土板等因素进行。
若无施工组织设计(编制预算和标底),可按消耗量定额规定确定工作面和放坡系数。
(和清单的最大区别在于挖土时留工作面和放坡)工作面和放坡系数见《定额》P5 5、6、7条
挖土分为挖沟槽、挖地坑、挖土方
(1)挖沟槽:底宽≤3m,长>3宽(即细长条的)
不放坡:V=(B+2×c)×H×L
放坡:V=(B+2×c+KH)×H×L
c—工作面宽度,K—放坡系数,B、H、L—同前
(2)挖地坑:坑底面积≤20m2(即小面积的)
不放坡:V=(A+2×C)×(B+2×C)×H
23
放坡:V=(A+2×C+kH)×(B+2×C+kH)××K×h
(3)挖土方:底宽>3m,底面积>20m2(即大面积、且挖土较厚的)
计算公式同挖地坑
3)回填土
①基础回填土:V=挖土体积—设计室外地坪以下埋设的砌筑量
②管沟回填土:管径>500时,回填应扣除。
V=挖土体积-管道基础垫层体积-管道所占体积
管道所占体积按定额P7表中数据扣除
③室内回填土:
V=室内净面积×填土平衡厚度
=(S底-L中×墙厚-L内×墙厚)×(室内外高差-垫层找平层面层等厚度)
即室内回填土的定额工程量同清单项目工程量
④基础垫层回填土:
V=垫层底面积×垫层厚度或V=垫层断面积×垫层长度
即基础垫层回填土的定额工程量同清单项目工程量
4)原土夯实:是以所夯实的面积计算,即
S=室内净面积或S=坑槽底面积
5)钻探及回填孔:其工程量按建筑物外墙外边线每边各加3m以平方米计算。
S=(长+6m)×(宽+6m)或S=S底+L外×3+366)运土(余土或取土)按自然方计算,若无法按自然方计算时,则以压实方量乘1.22系数。
2、机械土方工程
1)机械挖土方按自然方计算(公式同人工土方)。
2)机械回填碾压工程量按压实方计算。
3)运土
运距:P7.机械土方2.
工程量按自然方计算,若无法按自然方计算时,素土按压实体积乘1.22系数,灰土按压实体积乘1.31系数。
4)外购黄土按自然方计算或压实方乘1.22系数。
5)无施工组织设计时,如何选择施工机械:见定额P8. 4。
