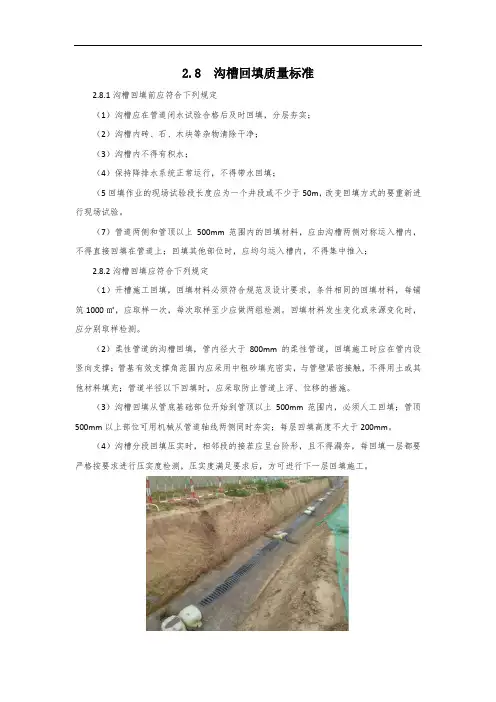

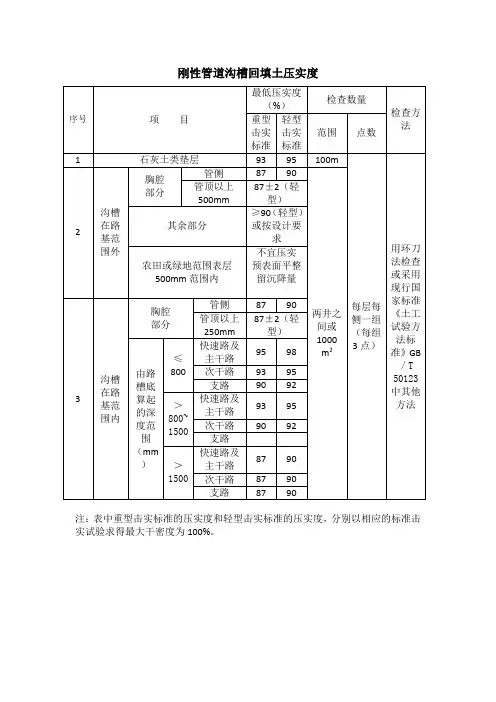

2.8 沟槽回填质量标准2.8.1沟槽回填前应符合下列规定(1)沟槽应在管道闭水试验合格后及时回填,分层夯实;(2)沟槽内砖、石、木块等杂物清除干净;(3)沟槽内不得有积水;(4)保持降排水系统正常运行,不得带水回填;(5回填作业的现场试验段长度应为一个井段或不少于50m,改变回填方式的要重新进行现场试验。
(7)管道两侧和管顶以上500mm范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接回填在管道上;回填其他部位时,应均匀运入槽内,不得集中推入;2.8.2沟槽回填应符合下列规定(1)开槽施工回填,回填材料必须符合规范及设计要求,条件相同的回填材料,每铺筑1000㎡,应取样一次,每次取样至少应做两组检测。
回填材料发生变化或来源变化时,应分别取样检测。
(2)柔性管道的沟槽回填,管内径大于800mm的柔性管道,回填施工时应在管内设竖向支撑;管基有效支撑角范围内应采用中粗砂填充密实,与管壁紧密接触,不得用土或其他材料填充;管道半径以下回填时,应采取防止管道上浮、位移的措施。
(3)沟槽回填从管底基础部位开始到管顶以上500mm范围内,必须人工回填;管顶500mm以上部位可用机械从管道轴线两侧同时夯实;每层回填高度不大于200mm。
(4)沟槽分段回填压实时,相邻段的接茬应呈台阶形,且不得漏夯,每回填一层都要严格按要求进行压实度检测,压实度满足要求后,方可进行下一层回填施工。
图2.8-1 柔性管道回填采取防上浮措施图2.8-2 柔性管道分层回填图2.8-3 沟槽两侧采用小型夯实机械分层回填图2.8-4 刚性管道分层回填图2.8-5 盖板渠两侧分层回填图2.8-6 沟槽回填压实度检测2.8.3井室、雨水口及其他附属构筑物周围回填应符合下列规定(1)井室周围的回填,应与管道沟槽回填同时进行;不便同时进行时,应留台阶形接茬;(2)井室周围回填压实时应沿井室中心对称进行,且不得漏夯;(3)回填材料压实后应与井壁紧贴;(4)严禁在槽壁取土回填;(5)回填材料必须符合设计及规范要求,当回填材料为土工合成材料时必须集中掺拌均匀,其最优含水量必须符合标准击实试验要求,且回填宽度严格符合设计要求。
管道基础施工及沟槽回填要求一、设计施工要求1、基础形式:90°砂(土)弧2、开槽施工的圆形管道,使用土弧基础时,必须保证土弧与管节的紧密贴合,必要时可在弧形槽内填铺40-60mm厚中、粗砂。
3、开槽施工的圆形管道,当使用砂垫层基础时,其砂垫层的材料可选用中砂、粗砂、级配砂石、卵石或砾石,其最大粒径不应大于25mm。
4、开槽施工的圆形管道的沟槽回填土,应对管道两侧同时进行,管道两侧压实面得高差不应超过300mm5、一般情况下开槽施工的圆形管道的沟槽回填土,在管道两侧管顶以下,其压实度不应低于95%;在管顶以上高为500mm、宽为圆管外径范围内,其压实度可采用85%;其余部位的压实可采用如下方法:管顶以下95%,管顶至管顶500mm为85%(压实宽度为管道外径),管顶500mm以上及其他部位为85%-95%。
6、开槽施工的圆形管道,当管顶覆土厚度较小、地面载荷的影响较大而管道强度不足时,可在180度混凝土管基上砌筑砖券或包封混凝土加固。
二、地基处理1、管道地基用符合设计要求,管道天然地基强度不能满足设计要求时应按设计要求加固。
2、槽底局部超挖或发生扰动时,处理应符合下列规定:2.1超挖深度超过150mm时,可用原土回填夯实,其压实度不应低于原地基土的密实度;2.2槽底地基土壤含水量较大,不适于压实时,应采取换填等有效措施。
三、管道沟槽回填要求1、沟槽内砖、石、木块等杂物清除干净;2、沟槽内不得有积水;3、保持排水系统正常运行,不得带水回填。
四、回填材料要求:采用土回填时,应符合下列规定:1槽底至管顶500mm范围内,土中不得含有物、冻土以及大于50mm的砖、石等硬块;在抹带接口处、防腐绝缘层或电缆周围,用采用细粒土回填;2冬期回填时管顶以上500mm范围以外可均匀掺入冻土,其数量不超过填土总体积的15%,且冻块尺寸不得超过100mm;3回填土的含水量,宜按土类和采用的压实工具控制在最佳含水率±2%范围内。
管道基础施工及沟槽回填要求一、设计施工要求1、基础形式:90°砂(土)弧2、开槽施工的圆形管道,使用土弧基础时,必须保证土弧与管节的紧密贴合,必要时可在弧形槽内填铺40-60mm厚中、粗砂。
3、开槽施工的圆形管道,当使用砂垫层基础时,其砂垫层的材料可选用中砂、粗砂、级配砂石、卵石或砾石,其最大粒径不应大于25mm。
4、开槽施工的圆形管道的沟槽回填土,应对管道两侧同时进行,管道两侧压实面得高差不应超过300mm5、一般情况下开槽施工的圆形管道的沟槽回填土,在管道两侧管顶以下,其压实度不应低于95%;在管顶以上高为500mm、宽为圆管外径范围内,其压实度可采用85%;其余部位的压实可采用如下方法:管顶以下95%,管顶至管顶500mm为85%(压实宽度为管道外径),管顶500mm以上及其他部位为85%-95%。
6、开槽施工的圆形管道,当管顶覆土厚度较小、地面载荷的影响较大而管道强度不足时,可在180度混凝土管基上砌筑砖券或包封混凝土加固。
二、地基处理1、管道地基用符合设计要求,管道天然地基强度不能满足设计要求时应按设计要求加固。
2、槽底局部超挖或发生扰动时,处理应符合下列规定:2.1超挖深度超过150mm时,可用原土回填夯实,其压实度不应低于原地基土的密实度;2.2槽底地基土壤含水量较大,不适于压实时,应采取换填等有效措施。
三、管道沟槽回填要求1、沟槽内砖、石、木块等杂物清除干净;2、沟槽内不得有积水;3、保持排水系统正常运行,不得带水回填。
四、回填材料要求:采用土回填时,应符合下列规定:1槽底至管顶500mm范围内,土中不得含有物、冻土以及大于50mm的砖、石等硬块;在抹带接口处、防腐绝缘层或电缆周围,用采用细粒土回填;2冬期回填时管顶以上500mm范围以外可均匀掺入冻土,其数量不超过填土总体积的15%,且冻块尺寸不得超过100mm;3回填土的含水量,宜按土类和采用的压实工具控制在最佳含水率±2%范围内。
回填压实度规范篇一:土方回填标准4 土方回填质量验收标准4.1 土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高,如在耕植土或松土上填方,应在基底压实后再进行。
4.2 对填方土料应按设计要求验收后方可填入。
4.3 填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。
如无试验依据,应符合下表规定。
填土施工时的分层厚度及压实遍数4.4 填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表规定。
填土工程质量检验标准(mm)2、基底土性。
符合设计要求。
观察检查或土样分析,通常请勘察、设计单位来验槽,形成验槽记录。
土方开挖前检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。
施工过程中检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化。
施工完成后,进行验槽。
形成施工记录及检验报告,检查施工记录及验槽报告。
二、土方回填主控项目:1、标高。
是指回填后的表面标高,用水准仪测量。
检查测量记录。
2、分层压实系数。
符合设计要求。
按规定方法取样,试验测量,不满足要求时随时进行返工处理,直到达到要求。
检查测试记录。
一般项目:1、回填土料。
符合设计要求。
取样检查或直观鉴别。
做出记录,检查试验报告。
2、分层厚度及含水量。
符合设计要求。
用水准仪检查分层厚度。
取样检测含水量。
检查施工记录和试验报告。
3、表面平整度。
用水准仪或靠尺检查。
控制在允许偏差范围内。
土方回填前清除基底的垃圾、树根等杂物,去除积水、淤泥,验收基底标高。
如在松土上填方,在基底压实后再进行。
填方土料按设计要求验收。
填方施工中检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。
如无试验依据,可按表6.3.3选用。
检查施工记录和试验报告。
第一章地基与基础第一节土方回填一、依据标准GB50202-2002 《建筑地基基础工程施工质量验收规范》JGJ79-91《建筑地基处理技术规范》 GBJ301-88 《建筑工程质量检验评定标准》 GB/T50123-1999《土工试验方法标准》GB50007-2002 《建筑地基基础设计规范》二、检验项目※干密度、※压实系数(主要是施工过程中)压实系数一般由设计单位根据GB50007-2002《建筑地基基础设计规范》的规定确定。
回填土压实度检测方法回填土压实度是指填筑土工程中填料层内部颗粒之间的结实程度和稳定性。
确保回填土的压实度是非常重要的,因为它直接影响到填料层的稳定性和承载能力。
为了确保土体的压实度达到要求,需要进行严格的检测和控制。
下面将详细介绍回填土压实度检测的方法。
1.原位密度法原位密度法是一种常用的回填土压实度检测方法。
它通过测量填料层内部的体积、湿重和干重来计算原位密度。
具体步骤如下:(1)首先在填料层中选择一定数量的代表性样品,在不破坏土体结构的情况下将其取出。
(2)取出的样品进行称重,得到湿重。
(3)将样品在室内风干,直到质量不再变化,得到干重。
(4)计算回填土的体积,可以通过容器容积和样品体积之差来得到。
(5)使用以下公式计算回填土的原位密度:原位密度= 干重/ (干重- 湿重)* 回填土体积2.钻孔取样法钻孔取样法是一种直接测量压实度的方法。
主要有静压探头法和动力探头法两种。
(1)静压探头法:根据填料层的深度和厚度,在其表面或内部插入一个探头。
通过在一定深度处施加静力,测量探头的侧摩阻力来判断土体的压实程度。
地下水位和土壤孔隙水压力的测量也可以作为参考。
(2)动力探头法:探头通过自由下落在填料层内部,通过测量探头下落的速度和距离来判断土体的压实程度。
这种方法适用于填料粒径较大、含水率较低的土体。
3.标准贯入法标准贯入法是一种间接测量压实度的方法。
主要通过测量钻机在填料层中驱动标准贯入锤的下降速度和贯入深度来判断土体的密实程度。
标准贯入试验常用的指标包括贯入单位击数(N)和标贯击数(N60)。
通过与经验公式或地方规范进行对比,可以判断出填料层的压实度。
4.动力压实试验动力压实试验是一种模拟填料层压实过程的实验方法。
它通过将填料层样品置于模型装置中,以不同的能量水平对其施加冲击或振动载荷,来模拟填料层受到实际荷载时的压实过程。
通过测量样品的变形和应力变化,可以评估填料层的压实度。
这种方法对于研究填料层的力学特性和压实机理非常有用。
浅谈城市道路管道沟槽回填压实的几点体会摘要:随着城市建设的日益发展,市政基础设施建设的步伐突飞猛进,现代城市建设对市政基础设施的功能要求越来越高,各种管网工程在市政基础设施中所占的比例日益加大。
如:城市燃气、供暖、给排水改造、强弱电入地等。
由于市政管线入地工程沟槽开挖断面狭小,无法采用重型机械碾压,沟槽回填压实度很难达到规范要求,就会造成路面产生沉降,形成路面凹槽,造成工程质量问题。
本文针对拉萨地区地质情况,对市政管线入地工程沟槽回填采用水夯加振捣法,进行经验总结和分析,实践中应用取得到良好实效。
关键词:综合管线沟槽;回填;水夯加振捣法Abstract: with the increasing development of urban construction, the pace of the municipal infrastructure construction by leaps and bounds, the function of the modern city construction of municipal infrastructure demand is higher and higher, all kinds of pipe network project in municipal infrastructure in the proportion of increasing. Such as: the reformation of city gas, heating, water supply and drainage, strong and weak electricity into the ground, and so on. Due to municipal pipeline into the trench excavation engineering section is narrow, can’t use heavy mechanical rolling, trench backfill compaction is hard to meet the specification requirements, will cause the road surface subsidence, the formation of pavement grooves, cause project quality problems. This article in view of the geological conditions in the Lhasa area, to the municipal pipeline into the trench backfilling adopts water ram and vibrating method, experience summary and analysis of application in practice to obtain good results.Keywords: comprehensive pipe groove; Backfill; Water ram and vibrating method市政管线入地工程,施工区域通常都在交通繁忙、人口稠密的路段,一般要求尽量减少对交通和市民生活的影响,工程工期紧,时间短。
管道基础施工及沟槽回填要求(总4页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--管道基础施工及沟槽回填要求一、设计施工要求1、基础形式:90°砂(土)弧2、开槽施工的圆形管道,使用土弧基础时,必须保证土弧与管节的紧密贴合,必要时可在弧形槽内填铺40-60mm厚中、粗砂。
3、开槽施工的圆形管道,当使用砂垫层基础时,其砂垫层的材料可选用中砂、粗砂、级配砂石、卵石或砾石,其最大粒径不应大于25mm。
4、开槽施工的圆形管道的沟槽回填土,应对管道两侧同时进行,管道两侧压实面得高差不应超过300mm5、一般情况下开槽施工的圆形管道的沟槽回填土,在管道两侧管顶以下,其压实度不应低于95%;在管顶以上高为500mm、宽为圆管外径范围内,其压实度可采用85%;其余部位的压实可采用如下方法:管顶以下95%,管顶至管顶500mm为85%(压实宽度为管道外径),管顶500mm以上及其他部位为85%-95%。
6、开槽施工的圆形管道,当管顶覆土厚度较小、地面载荷的影响较大而管道强度不足时,可在180度混凝土管基上砌筑砖券或包封混凝土加固。
二、地基处理1、管道地基用符合设计要求,管道天然地基强度不能满足设计要求时应按设计要求加固。
2、槽底局部超挖或发生扰动时,处理应符合下列规定:超挖深度超过150mm时,可用原土回填夯实,其压实度不应低于原地基土的密实度;槽底地基土壤含水量较大,不适于压实时,应采取换填等有效措施。
三、管道沟槽回填要求1、沟槽内砖、石、木块等杂物清除干净;2、沟槽内不得有积水;3、保持排水系统正常运行,不得带水回填。
四、回填材料要求:采用土回填时,应符合下列规定:1槽底至管顶500mm范围内,土中不得含有物、冻土以及大于50mm的砖、石等硬块;在抹带接口处、防腐绝缘层或电缆周围,用采用细粒土回填;2冬期回填时管顶以上500mm范围以外可均匀掺入冻土,其数量不超过填土总体积的15%,且冻块尺寸不得超过100mm;3回填土的含水量,宜按土类和采用的压实工具控制在最佳含水率±2%范围内。
