桥梁悬臂施工法桥梁悬臂施工法是一种常见的桥梁建设方法,它在现代桥梁工程中得到广泛应用。
这种施工方法的独特之处在于,它充分利用了悬挑段分段施工的优势,不仅能够快速而高效地完成桥梁建设,还能够最大程度地减少对道路交通的影响。
桥梁悬臂施工法主要包括以下几个步骤:第一步,确定施工方案。
悬臂施工需要根据具体的工程情况进行施工方案的设计,包括悬臂段的长度、起重机械的选择以及悬挑段的支撑等。
只有合理的施工方案才能够确保施工的顺利进行。
第二步,搭建吊装设备。
在悬挑段的施工中,起重机械是不可或缺的。
悬挑段通常采用大型起重机进行吊装,因此在施工前需要搭建吊装设备。
这些设备不仅要具备足够的承载能力,还需要保证施工过程的安全性。
第三步,悬挂悬臂段。
完成吊装设备的搭建后,可以开始将悬臂段悬挂在临时支撑上。
悬挂工作需要高度的技术水平和严格的操作规范,以确保悬挂的稳定性和安全性。
第四步,浇筑混凝土。
一旦悬臂段悬挂到位,就可以进行混凝土浇筑。
混凝土的浇筑需要根据施工计划进行,保证每一次浇筑的质量和工艺。
第五步,拆除临时支撑。
当混凝土充分硬化后,就可以拆除临时支撑了。
这个步骤需要谨慎操作,以免影响桥梁的稳定性。
桥梁悬臂施工法的优势不仅在于施工速度快,而且在一定程度上还能够减少对交通的影响。
相较于传统的全跨悬臂法,桥梁悬臂施工法具有更小的施工面积和更低的造价,为桥梁建设提供了更好的选择。
然而,桥梁悬臂施工法的成功需要具备一定的技术条件和施工经验。
在实际应用中,需要对施工现场进行详细的勘测和分析,保证施工方案的可行性。
此外,施工过程中需要严格遵守相关的安全规范和操作流程,以确保施工的安全性。
总之,桥梁悬臂施工法是一种高效、快速的桥梁建设方法,能够在减少交通影响的同时,保证桥梁的建设质量。
然而,在实际应用中,需要充分考虑现场条件和安全要求,确保施工的顺利进行。
只有在合理的施工方案和严格的施工流程下,桥梁悬臂施工法才能够充分发挥其优势,为社会交通发展做出重要贡献。
悬臂浇筑法施工悬臂浇筑时预应力混凝土连续梁常用施工方法之一,适用于连续梁桥、T 形刚构桥、斜拉桥等桥型,它的特点是不需要在胯间设置支架,使用少量施工机具设备,便可很方便地跨越深谷和河流,适用于大跨径连续梁桥的施工。
梁段划分悬臂浇筑施工时,梁体一般要分成四部分浇筑。
O号块一般为5~10m , 悬臂分段一般为3~5m ,边孔支架现浇梁段一般为2~3各悬臂浇筑分段长,主梁跨中合龙段一般为l~3m0。
号块施工技术要点1、施工支架采用悬臂浇筑法施工时,墩顶0号块梁段在支架上立模现浇,并在施工过程中设置临时桥墩进行锚固,使0号块梁段能够承受两侧悬臂施工时产生的不平衡力矩。
施工支架可根据承台形式、墩身高度和地形情况, 分别支撑在承台、墩身或地面上。
施工支架可由万能杆件、贝雷桁架及型钢等组成,也可采用钢筋混凝土构件作临时支撑。
常用施工支架有扇形支架、高墩支架。
支架的顶面尺寸,根据拼装挂篮的需要和拟浇梁段的长度确定,横桥间的宽度一般比箱梁底板宽出L5~2.Om ,以便设立箱梁的夕M则模板。
2、支座(1)支座垫石。
垫石是永久支座的基石。
支座安装对平整度和对中精度要求较高,垫石高程误差应小于2mm ,为此垫石分两层浇筑。
首层的浇筑标高比设计标高低15cm。
第二层应利用带有整平器的模板,控制浇筑标高比设计标高稍高,再利用整平器及精准水准仪量测,反复整平混凝土面。
(2)临时支座。
大跨径预应力混凝土梁桥采用悬臂施工法施工,如结构采用T形钢构,因墩身与梁本身采用刚性连接,所以不存在梁、墩临时固结的问题。
悬臂梁桥与连续梁桥采用悬臂施工法时,为保证施工过程中结构的稳定可靠,必须对O号块梁段与桥墩采取临时固结措施或支撑措施。
临时支座的作用是在施工阶段临时固结梁、墩,承受施工时由墩两侧传来的悬臂梁段荷载,在梁体合龙后拆除和进行体系转换。
3、预应力施工:预应力混凝土的施工请查看原上传的内容——后张法预应力梁预制方法施工挂篮技术要点挂篮是悬臂浇筑施工的主要机具。

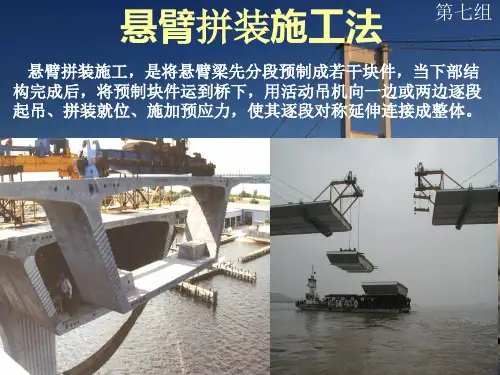

桥梁预制悬臂拼装法施工图文全解导语桥梁预制悬臂拼装施工包括节段的运输、拼装及合拢等工序。
它与悬浇施工具有类似的优点,但悬臂拼桩工艺是用吊机将预制好的梁段逐段拼装,因此悬拼法还具有自己独特的优点:梁体的预制可与桥梁下部构造施工同时进行,平行作业缩短了建桥周期;预制梁混凝土龄期比悬浇法的长;预制场或工厂化的粱段顶制生产利于整体施工的质量控制。
拼装方法预制节段的悬臂梁可根据现场和设备条件采用不同的拼接方式拼装。
当桥梁靠近陆地或为陆地桥,且桥跨不高时,可采用自行式吊车或门式吊车来实现拼装。
对于河中的桥孔,也可以采用水上浮吊进行拼装。
如果桥墩很高或水中的水流很急不变在陆上、水上施工时,也可以借助各种吊机进行高空施工。
常用的拼装的方法有浮吊拼装法、悬臂吊机拼装法、连续杆件拼装法、缆索起重机拼装法和移动式导梁拼装法等。
其中以浮吊拼装法和臂吊机拼装法最为常用。
拼装施工一、接缝处理形式梁段拼接形式有全断面铰接、部分铰接与部分湿接以及湿接三种。
不同的施工阶段和不同的施工部位往往采用不同的接缝形式。
两梁段全横断面靠环氧树脂粘结构成全断面铰接,按剪力铰设计。
部分铰接与部分湿接时腹板为铰接,顶板与底板通过伸出钢筋连接再现浇混凝土。
湿接时相邻梁段间浇注一段10cm~20cm的混凝土作为接头。
用以随后调整基准梁段的位置,以便能够更加准确的控制后续梁段的安装精度。
全段面铰接和部分铰接在工程中各有优点,全断面铰接与部分断面铰接相比具有悬拼速度快、施工工序较少、无需使用特种水泥、孔道注浆容易等优点,但是部分断面铰接具有环氧树脂用量少、施工调整容易、桥梁整体性好的优点。
二、提高接缝质量措施为了弥补湿接接缝处混凝土的收缩和早强,工程中应优先采用早强微膨胀混凝土浇注。
一般情况下,20℃左右的环境温度中,24h就能够达到设计强度。
在进行全面铰接或部分铰接拼装施工前,应先在接触面涂抹多功能的环氧树脂,以保证连接面得水密性并利用环氧树脂层的厚度找平。
挂篮悬臂浇筑法施工技术图文详解一、挂篮的介绍大跨径的预应力混凝土连续梁广泛采用挂篮进行悬臂浇筑施工。
所谓挂篮施工,是指浇筑悬臂梁桥时,采用吊篮方法,就地分段悬臂作业。
它不需要架设支架和不使用大型吊机。
挂篮施工较其他方法,具有结构轻、拼制简单方便、无压重等优点。
(一)挂篮构造挂篮是一个能沿梁顶滑动或滚动的承重构架,锚固悬挂在已施工梁段上,在挂篮上可进行下一梁段的模板、钢筋、预应力管道的安设,混凝土灌注和预应力张拉,压浆等作业。
完成一个节段的循环后,挂篮即可前移并固定,进行下一节段的悬灌,如此循环直至悬臂灌注完成。
(二)挂篮施工的主要工作内容用挂篮悬臂施工的主要工作内容包括:在墩顶浇筑起步梁段(0#块),在起步梁段上拼装悬灌挂篮并依次分段悬浇梁段;最后施工边跨及中跨合拢。
(三)挂篮分类一般桁架式挂篮可分为三角挂篮、菱形挂篮、弓弦式挂篮、平弦无平衡重式挂篮四种;(32+48+32)m连续梁选用三角挂篮,其优点在于结构简单、自重轻、受力明确、稳定性好、变形性小。
三角挂篮菱形挂篮弓弦式挂篮(四)三角挂篮的构造三角挂篮由①主桁架系统、②走行系统、③锚固系统、④吊挂系统、⑤工作平台系统、⑥模板系统六大部分组成。
①主桁架系统:主要由三角形主桁架及前上横梁组成,其杆件均为型钢焊接而成。
②走行系统:主要由导链、走行轨道、内模及外模走行梁、前滑座、后钩座等组成。
③锚固系统:分为主桁架的锚固和平台系统的锚固两部分,主桁架用φ32精扎螺纹钢筋锚固在箱梁上。
平台系统前端通过精轧螺纹吊杆和吊带锚固在前上横梁上。
④吊挂系统:主要由精轧螺纹吊杆、吊带、小型分配梁、调节千斤顶等组成。
用以支撑平台系统,将其荷载传递给主承重系统,并通过操作千斤顶调节吊杆螺帽,以调节平台标高。
⑤工作平台系统:主要由前下横梁、后下横梁、底模花架等组成。
⑥模板系统:由内模、侧模、底模组成。
二、挂篮施工技术主要工艺流程桩连续梁灌篮施工顺序图解(一)0 # 段的浇注0#段位于桥墩上方,灌注0#段相当于给挂篮提供一个安装场地。
《施工技术》浅谈悬臂浇筑施工法!工程概况:北川河大桥位于西宁市城北区,横跨北川河,该桥主桥采用35 60 35米的三跨变截面预应力混凝土连续梁桥,横截面为单箱单室。
根据受力情况采用三向预应力。

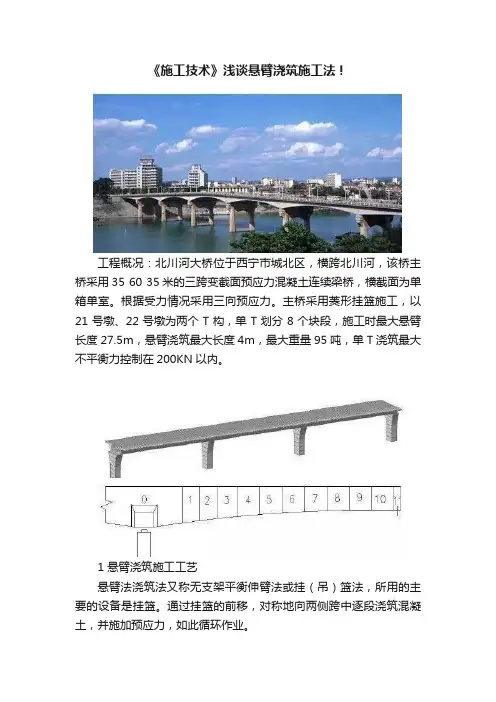

主桥采用菱形挂篮施工,以21号墩、22号墩为两个T构,单T划分8个块段,施工时最大悬臂长度27.5m,悬臂浇筑最大长度4m,最大重量95吨,单T浇筑最大不平衡力控制在200KN以内。
1 悬臂浇筑施工工艺悬臂法浇筑法又称无支架平衡伸臂法或挂(吊)篮法,所用的主要的设备是挂篮。
通过挂篮的前移,对称地向两侧跨中逐段浇筑混凝土,并施加预应力,如此循环作业。
其施工工艺流程:挂篮前移就位→调平模板→(钢筋制作)安装底板及腹板钢筋→安装内模→绑扎顶板钢筋→安装预应力管道→监理工程师验收→浇筑混凝土(制作试块)→混凝土养护、拆膜及接缝处理→预应力筋下料、穿束→张拉预应力筋→封锚、压浆→挂篮前移就位。
2 菱形挂篮的组成和特点挂篮主要由三个系统组成:主桁承重系统、底篮和模板系统、走行系统。
菱形挂篮特点:结构简单,受力明确,整体刚度大,安全可靠,操作方便;前端及中部工作面开阔,便于挂篮轨道、腹板、底板钢筋、竖向预应力钢筋的安装,加快施工速度;走行装置构造简单,外侧模、底模可一次就位,内模也能整体拉到位;利用箱梁竖向预应力筋锚固轨道及挂篮,取消了后平衡重,挂篮自重轻。
3 挂篮安装顺序(挂篮的拆除顺序相反)3.1 找平铺枕:测量放样并用墨线弹出箱梁中线、轨道中线和轨道端头位置线,用1:2水泥砂浆找平铺枕部位,铺设钢轨;3.2 安装轨道,确认中心距无误后,用锚固梁与竖向筋将轨道锁定;安装前后支座,前支座与轨道之间铺四氟乙烯滑板;3.3 吊装主桁架并安装桁架间联结系,用精轧螺纹钢与扁担梁将主桁架后端锚固在轨道上;主桁架采用临时固定措施,保证两主桁架稳定;3.4 吊装前上横梁及组合件(包括翼缘横臂、主梁横臂);3.5 安装外滑梁;3.6 吊装底摸架及底摸板组合;3.7 松0#、1#侧板,前移至模板预定位置;3.8 吊装内模模架及内滑梁;3.9 调整主模标高及模板相对尺寸。
挂篮悬臂浇筑法施工技术图文详解挂篮悬臂浇筑法施工技术图文详解一、挂篮的介绍大跨径的预应力混凝土连续梁广泛采用挂篮进行悬臂浇筑施工。
所谓挂篮施工,是指浇筑悬臂梁桥时,采用吊篮方法,就地分段悬臂作业。
它不需要架设支架和不使用大型吊机。
挂篮施工较其他方法,具有结构轻、拼制简单方便、无压重等优点。
(一)挂篮构造挂篮是一个能沿梁顶滑动或滚动的承重构架,锚固悬挂在已施工梁段上,在挂篮上可进行下一梁段的模板、钢筋、预应力管道的安设,混凝土灌注和预应力张拉,压浆等作业。
完成一个节段的循环后,挂篮即可前移并固定,进行下一节段的悬灌,如此循环直至悬臂灌注完成。
(二)挂篮施工的主要工作内容用挂篮悬臂施工的主要工作内容包括:在墩顶浇筑起步梁段(0#块),在起步梁段上拼装悬灌挂篮并依次分段悬浇梁段;最后施工边跨及中跨合拢。
(三)挂篮分类一般桁架式挂篮可分为三角挂篮、菱形挂篮、弓弦式挂篮、平弦无平衡重式挂篮四种;(32+48+32)m连续梁选用三角挂篮,其优点在于结构简单、自重轻、受力明确、稳定性好、变形性小。
三角挂篮菱形挂篮弓弦式挂篮(四)三角挂篮的构造三角挂篮由①主桁架系统、②走行系统、③锚固系统、④吊挂系统、⑤工作平台系统、⑥模板系统六大部分组成。
①主桁架系统:主要由三角形主桁架及前上横梁组成,其杆件均为型钢焊接而成。
②走行系统:主要由导链、走行轨道、内模及外模走行梁、前滑座、后钩座等组成。
③锚固系统:分为主桁架的锚固和平台系统的锚固两部分,主桁架用φ32精扎螺纹钢筋锚固在箱梁上。
平台系统前端通过精轧螺纹吊杆和吊带锚固在前上横梁上。
④吊挂系统:主要由精轧螺纹吊杆、吊带、小型分配梁、调节千斤顶等组成。
用以支撑平台系统,将其荷载传递给主承重系统,并通过操作千斤顶调节吊杆螺帽,以调节平台标高。
⑤工作平台系统:主要由前下横梁、后下横梁、底模花架等组成。
⑥模板系统:由内模、侧模、底模组成。
二、挂篮施工技术主要工艺流程桩连续梁灌篮施工顺序图解(一)0 # 段的浇注0#段位于桥墩上方,灌注0#段相当于给挂篮提供一个安装场地。
悬臂浇筑法的施工程序悬臂浇筑法是一种常用的建筑施工方法,适用于大型桥梁、高层建筑等工程中的悬臂段施工。
它通过悬挑梁的方式,在不需要支撑的情况下完成构件的浇筑,具有施工周期短、效率高等优点。
下面将介绍悬臂浇筑法的施工程序。
一、准备工作在进行悬臂浇筑前,首先需要进行准备工作。
这包括对浇筑区域进行清理,确保施工区域的平整和无杂物。
同时,需要对悬臂浇筑所需的设备进行检查和准备,确保其正常运行。
二、悬臂浇筑机械的安装悬臂浇筑机械是悬臂浇筑法的核心设备,它负责将混凝土输送到浇筑位置。
在施工前,需要将悬臂浇筑机械安装在预先设置好的支撑点上,并进行调试和检查,确保其稳定和可靠。
三、钢筋的安装在进行悬臂浇筑前,需要先进行钢筋的安装工作。
这包括根据设计要求,在悬臂段的预留钢筋槽中安装钢筋,并进行捆扎和加固,以保证悬臂段的结构强度和稳定性。
四、模板的安装悬臂浇筑需要使用模板来固定混凝土的形状。
在施工前,需要将预制好的模板安装在悬臂段上,并进行调整和固定,确保其与设计要求相符合。
五、混凝土的浇筑混凝土的浇筑是悬臂浇筑法的关键步骤。
在施工时,首先将混凝土倒入悬臂浇筑机械的料斗中,通过输送管道输送到浇筑位置。
然后,将混凝土均匀地倒入模板内,同时使用振动器和钢钉等工具,将混凝土进行密实和排气,以确保浇筑质量。
六、浇筑完毕后的处理混凝土浇筑完毕后,需要进行后续处理工作。
这包括对浇筑好的混凝土进行养护,以保证其强度和耐久性。
同时,需要对模板进行拆除和清理,以便进行下一次的悬臂浇筑。
七、安全措施在进行悬臂浇筑施工时,需要严格遵守相关的安全规定和操作规程。
工人需要佩戴好安全帽和防护装备,并在高空作业时做好防护措施,以确保施工过程的安全。
总结:悬臂浇筑法是一种常用的建筑施工方法,它通过悬挑梁的方式,实现了构件的无支撑浇筑。
在进行悬臂浇筑时,需要进行准备工作、安装悬臂浇筑机械、钢筋安装、模板安装、混凝土浇筑、浇筑后处理等步骤。
同时,需要注意施工过程中的安全措施,保证工人的安全。
桥梁的悬臂法施工名词解释
桥梁的悬臂法施工是指一种在桥墩两侧设置工作平台,平衡地逐段向跨中悬臂浇筑或拼装桥梁梁段,直至桥跨结构合龙的施工方法。
具体可以分为悬臂浇筑和悬臂拼装两类。
工作原理包括工作平台移位(挂篮或吊机)、施工梁段就位(浇筑或拼装)和施工梁段联结(强拉预应力)等三个主要工作环节。
悬臂施工法具有许多突出的优点,可以不用或少用支架,施工时不影响通航或桥下交通,并适用于变截面桥梁结构的施工。
然而,悬臂施工也有其不利的一面,施工技术要求较高,对于墩梁非固结的桥梁结构,还需采取临时固结措施,因而会产生施工阶段体系转换,此外,桥墩在施工过程中的受力较为不利,特别是当两个悬臂长度非对称时,桥墩将承受很大的不平衡弯矩。
悬臂施工法一、概述悬臂施工是在已建桥墩顶部,沿桥梁跨径方向,对称逐段施工的方法,所以也称为分段施工法。
每延伸一段,待混凝土达到强度后施加预应力与已成部分形成整体。
悬臂对称施工根据施工方法的不同可分为悬臂浇筑和悬臂拼装两类。
悬臂浇筑是在桥墩两侧利用挂篮,对称浇筑混凝土,待混凝土达到张拉强度后张拉预应力筋,而后移动挂篮继续下一段的悬臂浇筑。
悬臂拼装是利用吊机将预制块在桥墩两侧对称吊装,张拉预应力筋后使悬臂不断接长。
对预应力混凝土连续梁桥来讲,悬臂施工时墩和梁铰接,不能承受施工荷载产生的不平衡弯矩,因此,施工过程中墩和梁应临时固结,以承受施工荷载产生的不对称负弯矩,待悬臂施工至少一端合拢后恢复原状态。
悬臂施工时,结构呈T形刚架,待合拢后形成连续梁,因此采用悬臂施工时,在施工过程中存在体系转换。
预应力混凝土连续梁采用这种方法时,应考虑由于体系转换及其它因素引起的结构次内力及施工过程的应力状态,及时调整预应力以适应这一转换,同时,为使结构施工受力与运营状态的受力相吻合,悬臂施工的连续梁桥常选用变截面。
悬臂施工法最大的优点是施工不受季节、河道水位的影响,不影响桥下通航,不需大量的支架和临时设备,因此这种施工方法在国内外都得到了广泛的应用。
悬臂施工方法是大跨连续梁桥主要施工方法,其中悬臂浇筑法更具有竞争实力。
(一)悬臂拼装法悬臂拼装法利用移动式悬拼吊机将预制梁段起吊至桥位,然后采用环氧树脂胶及钢丝束预施应力连接成整体。
采用逐段拼装,一个节段张拉锚固后,再拼装下一节段。
悬臂拼装的分段,主要决定于悬拼吊机的起重能力,一般节段长2~5m。
节段过长则自重大,需要悬拼吊机起重能力大,节段过短则拼装接缝多,工期也延长。
一般在悬臂根部,因截面积较大,节段长度采用较短,以后向端部逐渐增长。
(二)悬臂浇筑法悬臂浇筑采用移动式挂篮作为主要施工设备,以桥墩为中心,对称向两岸利用挂篮逐段浇筑梁段混凝土,待混凝土达到要求强度后,张拉预应力束,再移动挂篮,进行下一节段的施工。
(完整)悬臂拼装法施工编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望((完整)悬臂拼装法施工)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为(完整)悬臂拼装法施工的全部内容。
悬臂拼装法施工9.2。
1 工艺概述悬臂拼装法施工适宜于山谷、宽深河流及施工期水位变化频繁不宜水上作业的拱桥施工。
铁路拱桥主要为钢管混凝土拱桥,悬臂拼装法施工钢管桁架主拱采用缆索吊机吊装、斜拉扣背索悬臂施工。
钢管桁架节段由工厂加工制造。
制造好的桁架节段成品,经工厂预拼达到设计和规范要求的技术标准后,分段装运,由工厂运输抵达桥址处缆索吊机吊点下,由缆索吊机吊起于空中对接拼装并张拉好扣、背索后松钩,两岸对称进行直至合拢。
9.2。
2 作业内容悬臂拼装法施工的主要作业内容为钢管拱肋的加工工艺及焊接质量的评定,钢管拱桁架的吊装,扣、背索的安装与调整,合拢段钢管拱肋的安装,拱脚定位钢管的安装,拱脚混凝土的浇筑,扣、背索的拆除,拱肋钢管混凝土的灌注。
9。
2。
3 质量标准及检验方法《铁路钢桥制造规范》(TB10212—2009)《铁路混凝土工程施工质量验收标准》(TB10424-2010)《铁路桥涵工程施工质量验收标准》(TB10415—2003)《高速铁路桥涵工程施工质量验收标准》(TB10752—2010)《铁路钢桥保护涂装及涂料供货技术条件》(TB/T 1527-2011)《自密实混凝土应用技术规程》(JGJ/T283:2012)《高性能混凝土应用技术规程》(CECS 207:2006)9。
2。
4 工艺流程图以南里渡大桥为例钢管混凝土拱桥悬臂拼装法施工流程图如下.图 9.2。
桥梁悬臂施工法对采用悬臂法进行桥梁结构施工,总的施工顺序是:墩顶0号块的浇筑;悬臂节段的预制安装或挂篮现浇;各桥跨间的合拢段施工及相应的施工结构体系转换;桥面系施工。
要实现悬臂施工,在施工过程中必须保证墩与梁固结,尤其在连续梁桥和悬臂梁桥施工中要采取临时墩梁固结措施。
采用悬臂施工法,很有可能出现施工期的体系转换问题。
悬臂施工法通常分为悬臂浇筑和悬臂拼装两类。
(一)0号块的施工1)将0号块梁段与桥墩钢筋或预应力筋临时固结,待需要解除固结时切断。
0号块件与桥墩的临时固结构造2)在桥墩一侧或两侧加临时支承或支墩。
临时支承措施(二)节段悬臂浇筑施工1.用挂篮悬臂浇筑施工2.桁式吊悬臂浇筑施工利用由钢结构组拼的桁架(导梁)悬吊移动式模板和施工设备进行悬臂浇筑施工的方法。
(三)节段悬臂拼装施工悬臂拼装是从桥墩顶开始,将预制梁段对称吊装,就位后施加预应力,并逐渐接长的一种施工方法。
悬臂拼装的基本施工工序是:梁段预制、移位、堆放和运输,梁段起吊拼装和施加预应力。
用于悬臂拼装的机具种类很多,有移动式吊车、桁式吊、缆索起重机、汽车吊、浮吊等。
移动式吊车外形似挂篮,由承重梁、横梁、锚固装置、起吊装置、行走系统和张拉平台等几个部分组成。
1)合拢段长度选择。
合拢段长度在满足施工操作要求的前提下,应尽量缩短,一般采用1.5~2.Om。
2)合拢温度选择。
一般宜在低温合拢,遇夏季应在晚上合拢,并用草袋等覆盖,以加强接头混凝土养护,使混凝土早期结硬过程中处于升温受压状态。
3)合拢段混凝土选择。
混凝土中宜加入减水剂、早强剂,以便及早达到设计要求强度,及时张拉预应力束筋,防止合拢段混凝土出现裂缝。
4)合拢段采用临时锁定措施,采用劲性型钢或预制的混凝土柱安装在合拢段上下部作支撑,然后张拉部分预应力钢束,待合拢段混凝土达到要求强度后,张拉其余预应力束筋,最后再拆除临时锁定装置。
5)为保证合拢段施工时混凝土始终处于稳定状态,在浇筑之前各悬臂端应附加与混凝土质量相等的配重(或称压重),配重需依桥轴线对称施加,按浇筑重量分级卸载。
