顶棚内墙刮腻子施工技术交底
- 格式:doc
- 大小:97.00 KB
- 文档页数:5
工程名称施工单位交底部位工序名称内墙刮腻子交底提要内墙腻子施工技术交底内墙腻子施工技术交底1、施工准备材料准备:水泥腻子,耐水腻子、1:1水泥砂浆、建筑胶。
机具准备:高凳、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、抹布、大桶等。
2、作业条件①抹灰作业全部完成且满足施工要求,阴阳角、施工孔洞、线槽、线盒的抹灰表面应整齐、光滑,管道后面的抹灰表面应平整。
②门窗框、护栏全部安装完毕。
③作业面应保持干燥,基层含水率不得大于8%。
3、施工工艺3.1 室内顶棚为腻子顶棚,楼梯间、管道井、电梯机房,阳台为高档乳胶漆顶棚3.1.1 操作工艺工艺流程:基层处理验收弹线找角满刮第一遍耐水腻子满刮第二遍耐水腻子腻子验收3.1.2 施工方法(1)基层处理:在刮腻子前,应对作业面认真检查,对基层表面的尘土、污垢、油渍等应清理干净,对凹凸不平处用水泥砂浆找平填实;主体二次结构接缝处用打磨机将缝隙磨平;阴阳角破损、基层局部缝隙用水泥砂浆修补找平。
基层处理完毕后,在其表面刷一遍建筑胶,要涂刷均匀,不得有遗漏,不同材料交界处应用聚合物砂浆粘贴耐碱网格布,每侧的搭接宽度为100mm。
(2)满刮第一遍耐水腻子:刮腻子过程中要横向和竖向刮,并注意接茬和收头时腻子要刮净。
工程名称施工单位交底部位工序名称内墙刮腻子交底提要内墙腻子施工技术交底(3)满刮第二遍耐水腻子:刮完第一遍腻子后,对墙体的麻点、坑洼、刮痕等用腻子重新复找刮平,干透后用细砂纸打磨,并把粉尘扫净至表面平整光滑,以达到验收程度。
(4)刮完腻子后,将室内各个阴角拉缝或弹线,以方便验收。
3.2 卫生间、厨房墙体拉毛3.2.1 基层处理同3.1处理方法,顶棚为高档乳胶漆4、质量标准①选用的耐水腻子、建筑胶等材料符合国家规范和设计要求。
②基层的腻子应平整、坚实、牢固、无粉化、无起皮和无裂皮;腻子的粘结强度应符合《建筑室内用腻子》(JG/T3049)N型的规定。
③涂抹均匀,颜色一致,平整光滑无刮痕,无砂眼、起皮、疙瘩、裂缝、透底等缺陷。

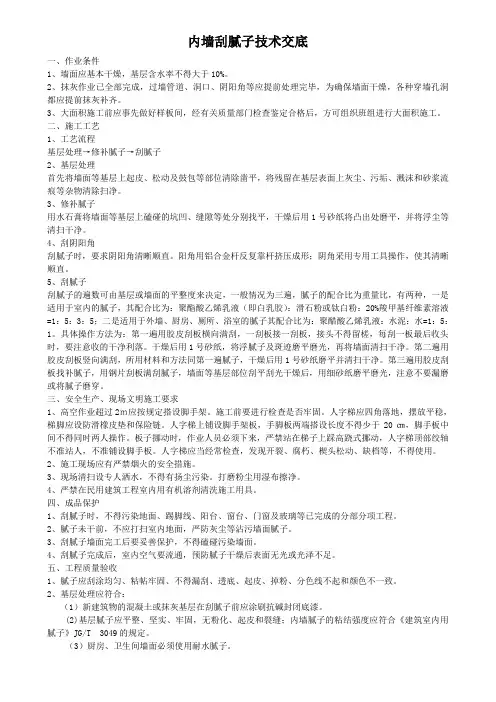

内墙刮腻子技术交底一、作业条件1、墙面应基本干燥,基层含水率不得大于10%。
2、抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完毕,为确保墙面干燥,各种穿墙孔洞都应提前抹灰补齐。
3、大面积施工前应事先做好样板间,经有关质量部门检查鉴定合格后,方可组织班组进行大面积施工。
二、施工工艺1、工艺流程基层处理→修补腻子→刮腻子2、基层处理首先将墙面等基层上起皮、松动及鼓包等部位清除凿平,将残留在基层表面上灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净。
3、修补腻子用水石膏将墙面等基层上磕碰的坑凹、缝隙等处分别找平,干燥后用1号砂纸将凸出处磨平,并将浮尘等清扫干净。
4、刮阴阳角刮腻子时,要求阴阳角清晰顺直。
阳角用铝合金杆反复靠杆挤压成形;阴角采用专用工具操作,使其清晰顺直。
5、刮腻子刮腻子的遍数可由基层或墙面的平整度来决定,一般情况为三遍,腻子的配合比为重量比,有两种,一是适用于室内的腻子,其配合比为:聚酯酸乙烯乳液(即白乳胶):滑石粉或钛白粉:20%羧甲基纤维素溶液=1:5:3:5;二是适用于外墙、厨房、厕所、浴室的腻子其配合比为:聚醋酸乙烯乳液:水泥:水=1:5:1。
具体操作方法为:第一遍用胶皮刮板横向满刮,一刮板接一刮板,接头不得留槎,每刮一板最后收头时,要注意收的干净利落。
干燥后用1号砂纸,将浮腻子及斑迹磨平磨光,再将墙面清扫干净。
第二遍用胶皮刮板竖向满刮,所用材料和方法同第一遍腻子,干燥后用1号砂纸磨平并清扫干净。
第三遍用胶皮刮板找补腻子,用钢片刮板满刮腻子,墙面等基层部位刮平刮光干燥后,用细砂纸磨平磨光,注意不要漏磨或将腻子磨穿。
三、安全生产、现场文明施工要求1、高空作业超过2m应按规定搭设脚手架。
施工前要进行检查是否牢固。
人字梯应四角落地,摆放平稳,梯脚应设防滑橡皮垫和保险链。
人字梯上铺设脚手架板,手脚板两端搭设长度不得少于20㎝,脚手板中间不得同时两人操作。
板子挪动时,作业人员必须下来,严禁站在梯子上踩高跷式挪动,人字梯顶部绞轴不准站人,不准铺设脚手板。
顶棚刮腻子施工技术交底一、施工准备(一)材料准备1、水泥:325号普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月,或已经受潮的水泥,应按试验结果使用。
2、砂:细砂,平均粒径为0.35~0.5mm,使用前应过2mm筛网。
3、108胶、白乳胶及白色外墙涂料(高弹、抗裂、耐水性)。
4、其他:接缝带等。
(二)施工机具一般应备有电动搅拌锤、电动打磨机、锤子、錾子、高凳、脚手板、半截大桶、小油桶、2mm孔径的筛子、橡皮刮板、钢皮刮板、腻子槽、开刀、刷子、排笔、砂纸、棉丝、擦布、涂料滚子、隔色胶带、胶皮管等。
(三)作业条件1、结构工程全部完成,并经有关部门验收,达到合格标准。
2、预埋铁件、各种管道穿越楼板洞应及时安放套管,并用豆石混凝土填嵌密实提前安装好,将混凝土凸出板底面及模板缝隙处的混凝土角楞剔平、打磨。
3、可利用的上水管道安装准备就绪。
4、根据室内高度和批刷现场的具体情况,提前准备好批刷高凳或脚手架,架子高度约距顶板高1.8m左右,以利操作。
5、屋面防水工程完工前进行室内顶棚批刷时,必须采取防护措施。
二、质量要求(一)保证项目:1、室内混凝土墙顶板及墙面所用的材料品种、质量必须符合设计要求和现行材料标准的规定。
2、各批刷层之间及批刷层与基体之间必须粘结牢固,无脱层、空鼓,面层无裂缝等缺陷。
(二)基本项目:1、表面平顺、洁净,接槎平整,灰线顺直清晰。
2、孔洞、盒和管道后面要求边缘整齐、光滑;管道后面平整。
3、要求符合《建筑装饰装修工程施工质量验收规范》(GB50210)的规定:顶棚、墙面批刷感观平顺、灰线角顺直、棱角分明、交口规矩。
三、工艺流程打磨清理、冲洗顶棚→检查顶棚裂缝并标记存档,素水泥浆拌和→弹顶棚角灰线→顶棚局部找补→批刷基层水泥浆→顶棚灰线角细部处理→批刷面层水泥浆四、施工工艺1、基层处理:①铺好脚手板后,约距顶板高1.8m左右。
首先剔除打磨不平口角混凝土,并用钢丝刷满刷一遍,将表面尘土、污垢清扫干净,用10%火碱水将顶面的油污刷掉,随之用清水将碱液冲净、晾干。
年月日2.1、基层处理基体应清理表面杂物,残留灰浆、舌头灰、尘土等。
2.2、毛化处理粘钉要在喷浆之前操作,保证其与墙面的粘结,喷浆要均匀,素水泥浆采用建筑胶:水为 1:4 。
2.4、挂抗裂钢丝网填充墙和砼墙结合处钉不小于 200mm 宽热镀锌钢丝网,接缝两侧各延伸 100mm 用钢钉固定,加垫块使网片距墙面 5-10 mm ,钢丝网眼的规格: 12.7mmX12.7mmX0.7mm ,网要拉平拉直,真正起到加筋抗裂的作用。
楼梯间和人流通道的填充墙,应采用钢丝网砂浆面层加强,钢丝网采用Ф4@150。
2.3、浇水湿润一般在抹灰前一天,用软管或胶皮管喷壶顺墙自上而下浇水湿润,每天宜浇两次。
3、吊垂直、套方、找规矩、抹灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm。
当墙面凹度较大时应分层衬平。
每层厚度不大于7-9mm 。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。
灰饼宜用 1:3水泥砂浆抹成 5cm 见方形状。
房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角100mm 处吊垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼冲筋;灰饼、冲筋要求严格控制房间内开间进深尺寸,保证房间方正,必须满足设计要求尺寸,误差不超过± 4mm 。
4、做护角(室内墙面、柱面和门洞口的阳角做法应符合设计要求,采用 1:2 水泥砂浆做护角,其高度为 2m,每侧宽度不应小于 50mm。
)见 05YJ7 第 14 页节点 1。
图示如下:然后将墙、柱的阳角处浇水湿润。
第一步在阳角正面立上八子靠尺,靠尺凸出阳角侧面,突出厚度与成活抹灰面平。
然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于 5cm)将多余的水泥砂浆铲除。

内墙及天棚腻子涂料工程技术交底一、工程概况**************************************************************************** ******************************************************************** 概况内容二、编制依据《建筑工程施工质量验收统一标准》(GB 50300-2001)《建筑涂饰工程施工及验收规程》(JGJ/T29-2003)《住宅装饰装修工程施工规范》(GB50327-2001)《建筑装饰装修工程质量验收规范》(GB50210-2001)三、施工准备1.本分项工程所需用的材料(根据甲方要求)、成品、半成品等按照材料的质量标准要求,具备材料合格证书并进行现场抽样复试检测,合格后方可使用。
2.堆料场地——用于摆设各种材料和工具。
要求面积大约50平方米,无渗水、漏水,门窗牢固安全。
3.水暖、通风、空调、设备安装等专业的预留洞已封堵安装完毕。
4.混凝土顶棚上的支模丝杆铁件割除完毕,结构露筋缺陷已处理,混凝土构件胀缩模处剔除修补到位。
5.墙面抹灰已完成并通过隐蔽验收,墙面抹灰层完成须经过14d后或干燥后方进行刮腻子施工。
(并必须经交接验收合格后方可施工)6.本分项工程所用工具准备就绪。
四、施工工艺与工艺流程4.1腻子工程工艺流程1.顶棚刮腻子工艺流程:基层验收(工序交接检)→基层清理→结构板底弹线做标点→顶棚四周阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→扫尾修头2.墙面刮腻子工艺流程:基层验收(工序交接检)→基层清理→预留贴脚线上口弹线→满刮腻子一遍→打磨→面层腻子满刮→贴脚线施工→扫尾修头。
3.刮大白施工工艺流程:(墙面)基层验收(工序交接检)→基层清理→批4~6厚抗裂砂浆中间压入两层耐碱涂塑玻纤网格布→满批柔性腻子一道→打磨→第一遍刮大白→复补腻子→第二遍刮大白涂刷→清理修头。

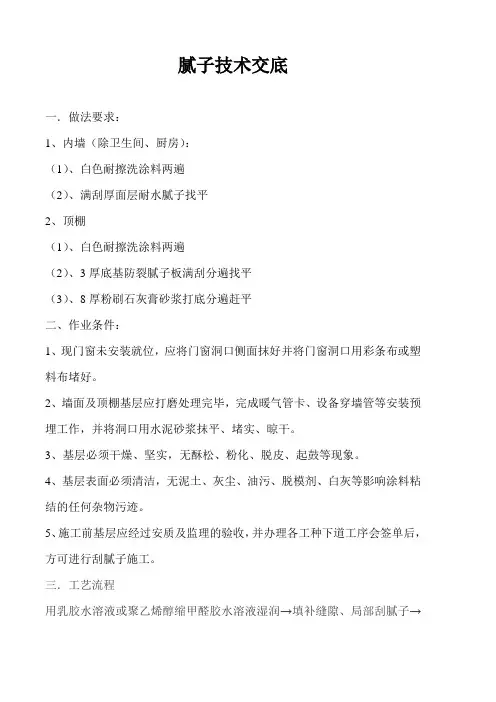

腻子技术交底一.做法要求:1、内墙(除卫生间、厨房):(1)、白色耐擦洗涂料两遍(2)、满刮厚面层耐水腻子找平2、顶棚(1)、白色耐擦洗涂料两遍(2)、3厚底基防裂腻子板满刮分遍找平(3)、8厚粉刷石灰膏砂浆打底分遍赶平二、作业条件:1、现门窗未安装就位,应将门窗洞口侧面抹好并将门窗洞口用彩条布或塑料布堵好。
2、墙面及顶棚基层应打磨处理完毕,完成暖气管卡、设备穿墙管等安装预埋工作,并将洞口用水泥砂浆抹平、堵实、晾干。
3、基层必须干燥、坚实,无酥松、粉化、脱皮、起鼓等现象。
4、基层表面必须清洁,无泥土、灰尘、油污、脱模剂、白灰等影响涂料粘结的任何杂物污迹。
5、施工前基层应经过安质及监理的验收,并办理各工种下道工序会签单后,方可进行刮腻子施工。
三.工艺流程用乳胶水溶液或聚乙烯醇缩甲醛胶水溶液湿润→填补缝隙、局部刮腻子→磨平→第一遍满刮腻子→磨平→第二遍满刮腻子→磨平→第一遍刷浆→复补腻子→磨平→第二遍刷浆→磨浮粉→第三遍刷浆。
四、施工方法(1)刷浆之前,基层表面必须干净、平整,所有污垢、油渍,砂浆泥痕以及其它杂物等均应清除干净。
表面缝隙、孔眼应用腻子填平,并用砂纸磨平磨光。
基层表面应当干燥,局部湿度过大部位应采用烘干措施,以保证刷浆前基面处于均匀的干燥状态。
(2)大白粉刷浆的施工方法较简单,采用刷涂法,以人力用排笔、扁刷、圆刷进行刷涂。
刷浆操作方法,头遍应横着刷,浆应稠些,晾干后找补腻子,打磨平,第二和第三遍稍稀些,再竖着刷,做到刷轻刷快,距离不要拉得太大,每遍一气呵成。
接头处不得重叠,做到颜色均匀,厚度一致,不带刷痕、刷毛,不漏刷、不漏底。
(3)每刷一次检查一遍,漏刷应补刷,末遍要均匀。
每间一次做完,干后如不均匀,再找补一次腻子,打磨后再刷一遍,喷浆完毕后,应加以保护、不得损伤。
五、施工质量要求刷浆工程应待表面干燥后进行检查验收。
除用料品种、图案和颜色应符合设计要求外,刷浆层的质量应符合施工验收规范和质量标准要求。
顶棚刮腻子技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII顶棚刮腻子涂料技术交底1基层表面的浮沉、疙瘩要清理干净,表面的隔离剂、油污必须用碱水清理干净,用清水冲洗干净预留碱液。
2刷浇水:在混凝土墙顶上先刷一道胶水,涂刷要均匀,不得有遗漏。
3填补缝隙:用防裂腻子将顶面缝隙及凹凸不平的地方分遍找平。
4满刮防裂腻子:刮防裂腻子2遍,总厚度为3mm5满刮耐水腻子:刮耐水腻子2遍,总厚度2mm6满刮腻子应横竖刮,并注意接搓及收头时腻子要清理干净,并随时用铝合金靠尺检查,阴阳角应弹线进行修整,平整度不超1mm,垂直度不超1mm7每遍腻子干燥后,将砂纸绑在50*120的铝合金杆上进行打磨,腻子打磨完成后,将浮沉用毛掸清理干净。
8,刷涂料时,应先注意先刷天棚在刷墙面,先上厚下,应延一个方向进行滚涂,滚涂时移动速度要平稳,使涂层厚度均匀。
9刷涂料时,应先刷封底漆,待封底漆干燥后,对墙面及板面上的麻点、坑洼、刮痕用腻子重新找平,然后用细砂纸轻磨,并把粉尘清理干净,达到表面光滑平整。
内墙刮腻子涂料技术交底1基层处理:将墙面及基层上起皮、松动及鼓包等部位清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净,对砂浆基层要仔细检查是否存在空鼓及裂纹现象,然后用1:0.5:3水泥石灰膏砂浆分遍抹平,基层要求含水量在8%以下,如无条件测试可用手感进行估测,潮气太大不能施工,必须等干后方可施工,对墙面的阴阳角、窗洞口的收口部位,特别是阴阳角检查完成后要进行交接验收,将进行作业的所有门窗采用塑料布及其他材料进行防护,防止污染。
2修补腻子:用水石膏将墙面等基层上磕碰的坑凹、缝隙。
损处、麻面、接搓缝隙分别找平补好,干燥后用砂纸将凸出部位磨平。
3第一遍满刮腻子:第一遍刮腻子用胶皮刮板横向满刮,一刮板接一刮板,接头不得留槎,每刮一板最后收头时,要注意收的干净利落,干燥后用1号砂纸打磨平整,将浮腻子及斑迹磨平磨光,再将墙面清理干净4第二遍用胶皮刮板竖向满刮,修整墙面的垂直度和平整度,,腻子干燥后用1号砂纸打磨平整,将浮腻子及斑迹磨平磨光,再将墙面清理干净5第三遍满刮腻子:第三遍腻子大面积用钢片刮板满刮腻子,墙面等基层部位刮平刮光干燥后,用细砂纸磨平磨光,注意不要漏磨或者将腻子磨穿,阴角要直,阳角要方,墙面顶棚要刮平刮光。

刮腻子工程安全技术交底一、工程概述刮腻子工程是建造装饰中的一项重要工程,主要用于墙面、天花板等表面的修补和平整。
本文旨在详细介绍刮腻子工程的安全技术交底内容,确保施工过程中的安全。
二、施工前准备1. 安全措施在施工现场,必须设置明显的安全警示标志,提醒工人和其他人员注意安全。
施工人员应穿戴符合规定的安全防护用品,如安全帽、防护鞋、防尘口罩等。
2. 设备检查在施工前,需要检查使用的刮腻子工具和设备是否完好,如刮刀、批刀、抹刀等。
如发现有损坏或者故障的设备,应及时进行维修或者更换。
3. 施工区域准备施工前应清理施工区域,确保地面平整无障碍物。
同时,需要将施工区域与其他区域进行有效隔离,防止他人误入施工区域。
三、刮腻子工程安全操作1. 材料准备刮腻子工程使用的材料主要包括腻子粉、水、添加剂等。
在使用这些材料前,需要子细阅读产品说明书,并按照说明书的要求进行正确的配比和搅拌。
2. 施工环境刮腻子工程应在通风良好的环境下进行,以避免腻子粉尘对施工人员的危害。
如施工区域内通风不良,应采取相应的措施,如设置通风设备或者使用防尘罩等。
3. 刮腻子操作刮腻子前,需要将墙面或者天花板进行清洁,确保表面干燥、平整。
刮腻子时,应控制刮腻子的厚度和均匀度,避免浮现厚薄不一或者不平整的情况。
4. 高处作业如刮腻子工程需要在高处进行,必须采取安全措施。
工人应正确使用防护绳、安全带等设备,确保自身安全。
同时,需要设置安全围栏或者警示标志,防止他人挨近施工区域。
5. 废弃物处理刮腻子过程中产生的废弃物应及时清理,并正确处理。
废弃物应被装入专用容器,防止对环境造成污染。
四、紧急情况处理1. 火灾如发生火灾,应即将向施工现场的消防人员报警,并按照消防预案进行灭火。
同时,施工人员应迅速撤离现场,并确保自身安全。
2. 伤害事故如发生伤害事故,施工人员应即将住手工作,进行紧急救助。
同时,通知相关责任人和医疗人员,并按照公司的事故处理流程进行处理。
1、作业条件及时间安排1、1 墙面应基本干燥,基层含水率不得大于8%。
1、2 墙面的设备管洞、线盒四周、阴阳角等要提前处理完毕,砖墙与砼墙等交接拼缝处应提前用网格布处理好,确保刮腻子前墙面干燥。
1、3 抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完备。
1、4 应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头与绑丝头等事先清除掉,混凝土泛锈的部位已做处理。
1、5 大面积施工前应做好样板,经验收合格后方可进行大面积施工。
1、6 本工序起止日期2013年月日至 2013年月日,共计天2、材料及机具准备腻子、高凳、脚手板、腻子托板、橡皮刮板、、砂纸、腻子槽、檫布、半截大桶等。
2、1 腻子储存应注意防潮,置于阴凉干燥处,并且保证包封完好。
2、2 腻子应在保质期内使用,如果超过保质期,必须进行试刮,经检验合格后,再行施工。
2、3 在腻子调与时,各种材料的计量必须严格按照配比进行,并落实专人管理。
3、工艺流程基层处理→粉刷石膏找平→砂纸磨平→第一遍满刮腻子→砂纸磨平→第二遍满刮腻子→检查验收4、施工工艺4、1 基层处理4、1、1 墙面上起皮、松动及鼓包等清理凿平,将残留在基层表面的浮灰、污垢、溅沫等杂物清除扫净。
4、1、2 砼墙面的螺栓眼应用1:3干硬性水泥砂浆掺10%的膨胀剂修补嵌填密实。
4、1、3 对于天棚的平整度较差的部位,先用粉刷石膏进行基层修补,基本达到平整后再进行批刮腻子。
4、1、4 在基体上缺棱掉角的部位,不平整部位用粉刷石膏修补嵌填平整。
4、2 粉刷石膏找平:用粉刷石膏将墙面、门窗口角等破损处、麻面、风裂、接槎缝隙等分别找平补好。
干燥后用砂纸将凸出处磨平。
4)30厚胶粉聚苯颗粒保温砂浆;5)刷界面砂浆;6)基层墙体。
4、3、8 腻子施工工艺事项:1)第一遍满刮腻子:腻子用胶皮刮板横向满刮,一刮板紧接一刮板,接头处不得留槎,每一刮板最后收头时,要注意收的干净利落,并且将将阴阳角处修整方正。
刮腻子工程安全技术交底引言概述:刮腻子工程是建筑装修中常见的一项工作,其主要目的是在墙面或天花板上刮涂一层腻子,以填平表面的不平整,使其变得平滑。
然而,由于刮腻子工程涉及到一定的安全风险,必须进行安全技术交底,以确保施工过程中的安全性。
本文将从五个方面详细阐述刮腻子工程的安全技术交底要点。
一、施工现场安全交底1.1 确保施工现场的整洁有序:施工现场应保持整洁有序,杂物应及时清理,以防止工人跌倒或受伤。
1.2 设置明显的安全警示标识:在施工现场的显眼位置设置安全警示标识,如“危险作业区”、“禁止入内”等,以提醒工人注意安全。
1.3 安排专人负责监督施工现场安全:指定专人负责监督施工现场的安全工作,及时发现并解决安全隐患。
二、施工材料安全交底2.1 确保施工材料的质量合格:施工材料应符合相关标准,如腻子材料应具备良好的附着力和耐久性,以保证施工质量和安全性。
2.2 储存施工材料的安全措施:施工材料应储存在干燥通风的仓库中,避免阳光直射和潮湿环境,以防止材料变质或发生火灾等意外情况。
2.3 使用施工材料的注意事项:施工人员在使用腻子材料时应佩戴防护手套和口罩,以避免对皮肤和呼吸系统的伤害。
三、施工工具安全交底3.1 工具的选择和检查:选择适合的工具进行刮腻子工程,并在使用前进行检查,确保工具完好无损,以防止使用过程中的安全事故。
3.2 正确使用工具的方法:刮腻子工具应垂直于墙面或天花板进行操作,避免过度施力或不当使用工具造成伤害。
3.3 工具的保养和存放:使用完毕后,应及时清洗和保养工具,并妥善存放,以延长工具的使用寿命,并确保下次使用时的安全性。
四、施工过程安全交底4.1 施工人员的安全防护:施工人员在进行刮腻子工程时应佩戴安全帽、防护眼镜和防尘口罩,以保护头部、眼睛和呼吸系统的安全。
4.2 施工区域的划分和封闭:将施工区域划分出来,并进行封闭,防止无关人员进入,减少意外风险。
4.3 施工过程的注意事项:施工过程中应注意操作规范,避免突然起身、奔跑或使用不当姿势,以减少意外伤害的发生。
1、顶棚水平度(抹灰工程)
1. 1 指标说明:综合反映同一房间顶棚的平整程度。
评判标准:[0,10]mm。
测量工具:激光扫平仪、塔尺。
测量方法和数据记录:
(1)已完成腻子找平的同一功能房间内顶棚作为1个实测区,每户实测1块顶板。
(2)同一实测区距顶板天花线角部选取4个角点,在板跨几何中心位选取1点,分别测量顶棚与水平基准线之间的5个垂直距离,以最高点为基准点,计算另外四点与最高点之间的偏差。
偏差
值≤10mm时,该实测点合格;偏差值﹥10mm时,该实测点
不合格。
(3)如未进行腻子找平处理,可甩项不参与抹灰阶段实测,
示例:
顶板水平度测量示意
2、净高(抹灰工程)
指标说明:综合反映同一房间室内净高实测值与理论值的偏差程度。
评判标准:[-20,20]mm。
测量工具:5米钢卷尺、激光测距仪。
测量方法和数据记录:
(1)每户实测1个功能房间,累计5个计算点。
(2)实测前,所选套房必须完成地面找平层施工。
同时还需了解所选套房的各房间结构楼板的设计厚度和建筑构造做法厚度等。
(3)各房间地面的4个角部区域,距地脚边线30cm附近各选取1点(避开吊顶位),在地面几何中心位选取1点,测量出找平
层地面与天花顶板间的5个垂直距离,即当前施工阶段5个室
内净高实测值。
(4)用图纸设计层高值减去结构楼板和地面找平层施工设计厚度值,作为判断该房间当前施工阶段设计理论室内净高值。
5个
实测值与设计值对比产生的偏差值均作为判断该实测指标合
格率的5个计算点。
示例:
室内净高测量示意。
顶棚刮腻子涂料技术交底1基层表面的浮沉、疙瘩要清理干净,表面的隔离剂、油污必须用碱水清理干净,用清水冲洗干净预留碱液。
2刷浇水:在混凝土墙顶上先刷一道胶水,涂刷要均匀,不得有遗漏。
3填补缝隙:用防裂腻子将顶面缝隙及凹凸不平的地方分遍找平。
4满刮防裂腻子:刮防裂腻子2遍,总厚度为3mm5满刮耐水腻子:刮耐水腻子2遍,总厚度2mm6满刮腻子应横竖刮,并注意接搓及收头时腻子要清理干净,并随时用铝合金靠尺检查,阴阳角应弹线进行修整,平整度不超1mm,垂直度不超1mm7每遍腻子干燥后,将砂纸绑在50*120的铝合金杆上进行打磨,腻子打磨完成后,将浮沉用毛掸清理干净。
8,刷涂料时,应先注意先刷天棚在刷墙面,先上厚下,应延一个方向进行滚涂,滚涂时移动速度要平稳,使涂层厚度均匀。
9刷涂料时,应先刷封底漆,待封底漆干燥后,对墙面及板面上的麻点、坑洼、刮痕用腻子重新找平,然后用细砂纸轻磨,并把粉尘清理干净,达到表面光滑平整。
内墙刮腻子涂料技术交底1基层处理:将墙面及基层上起皮、松动及鼓包等部位清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净,对砂浆基层要仔细检查是否存在空鼓及裂纹现象,然后用1:0.5:3水泥石灰膏砂浆分遍抹平,基层要求含水量在8%以下,如无条件测试可用手感进行估测,潮气太大不能施工,必须等干后方可施工,对墙面的阴阳角、窗洞口的收口部位,特别是阴阳角检查完成后要进行交接验收,将进行作业的所有门窗采用塑料布及其他材料进行防护,防止污染。
2修补腻子:用水石膏将墙面等基层上磕碰的坑凹、缝隙。
损处、麻面、接搓缝隙分别找平补好,干燥后用砂纸将凸出部位磨平。
3第一遍满刮腻子:第一遍刮腻子用胶皮刮板横向满刮,一刮板接一刮板,接头不得留槎,每刮一板最后收头时,要注意收的干净利落,干燥后用1号砂纸打磨平整,将浮腻子及斑迹磨平磨光,再将墙面清理干净4第二遍用胶皮刮板竖向满刮,修整墙面的垂直度和平整度,,腻子干燥后用1号砂纸打磨平整,将浮腻子及斑迹磨平磨光,再将墙面清理干净5第三遍满刮腻子:第三遍腻子大面积用钢片刮板满刮腻子,墙面等基层部位刮平刮光干燥后,用细砂纸磨平磨光,注意不要漏磨或者将腻子磨穿,阴角要直,阳角要方,墙面顶棚要刮平刮光。
1. 作业条件及时间安排1.1 墙面应基本干燥,基层含水率不得大于8%;1.2 墙面的设备管洞、线盒四周、阴阳角等处提前理好,确保刮腻子前墙面干燥;1.3 抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完备;1.4 应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头和绑丝头等事先清除掉,混凝土泛锈的部位已做处理;1.5 大面积施工前应做好样板,经验收合格后方可进行大面积施工;2. 材料及机具准备腻子、石灰膏、高凳、脚手板、腻子托板、橡皮刮板、砂纸、腻子槽、檫布、半截大桶等、护角;2.1 腻子储存应注意防潮,置于阴凉干燥处,并且保证包封完好;2.2 腻子应在保质期内使用,如果超过保质期,必须进行试刮,经检验合格后,再行施工;2.3 在腻子调和时,各种材料的计量必须严格按照配比进行,并落实专人管理;3. 工艺流程基层处理→粉刷石膏找平→砂纸磨平→第一遍满刮腻子→砂纸磨平→第二遍满刮腻子→检查验收4. 施工工艺4.1 基层处理4.1.1 墙面上起皮、松动及鼓包等清理凿平,将残留在基层表面的浮灰、污垢、溅沫等杂物清除扫净;4.1.2 砼墙面的螺栓眼应用1:3干硬性水泥砂浆掺10%的膨胀剂修补嵌填密实;4.1.3 对于天棚的平整度较差的部位,先用粉刷石膏进行基层修补,基本达到平整后再进行批刮腻子;4.1.4 在基体上缺棱掉角的部位,不平整部位用粉刷石膏修补嵌填平整;4.2 粉刷石膏找平:用粉刷石膏将墙面、门窗口角等破损处、麻面、风裂、接槎缝隙等分别找平补好;干燥后用砂纸将凸出处磨平;4.3 腻子面层施工4.3.1 厨房、卫生间、阳台顶棚腻子分便找平:1)钢筋混凝土楼板清理干净;2)2-3mm厚防水腻子分便找平;4.3.2 其他顶棚客厅、卧室、家政等房间1钢筋混凝土楼板;2满刮2-3厚腻子分便找平;4.3.3 一般室内墙面:2-3厚腻子分便找平压光,用于石膏底层时,必须等待石膏层彻底干燥达到强度后方可进行;厨房、卫生间、阳台不刮腻子;4.3.4 公共楼梯间、电梯前室墙面、分户墙聚苯颗粒墙面:12厚1:3水泥石灰膏净浆抹压22-3厚腻子分遍找平压光120厚1:1:6水泥石灰砂浆22-3厚腻子分遍找平压光4.3.8 腻子施工工艺事项:1第一遍满刮腻子:腻子用胶皮刮板横向满刮,一刮板紧接一刮板,接头处不得留槎,每一刮板最后收头时,要注意收的干净利落,并且将将阴阳角处修整方正;第一遍满刮腻子干燥后,用砂纸将腻子残渣、斑迹等打磨平、磨光,然厚将墙面清扫干净,待腻子干燥后个别地方再修补腻子,个别大的孔洞可复补腻子,彻底干透后,用砂纸打磨平整,清扫干净;2第二遍满刮腻子:第二遍腻子用胶皮刮板竖向满刮,阴角要直,阳角要方,墙面、顶棚要刮平刮光;3砼墙体底层粉刷石膏腻子施工:底层腻子施工完成后,必须对其坚固性、干燥性、有无空鼓情况进行验收检查,合格后方可进行腻子施工;4对完成后的墙面进行检查,重点阴阳角及门窗口无误后报验收;5. 质量控制5.1 腻子的品种应与基层性质配套使用,腻子应有良好的塑性、易涂性,与基层粘结牢固,干燥后应坚固;5.2 基层表面的灰尘、隔离剂、油污必须清除干净;5.3 基层表面孔洞凹陷较大时刮腻子要分层进行,反复刮抹平整;。
一、工程概述本工程为[工程名称],涉及内墙和外墙刮腻子施工。
刮腻子工程是建筑装修施工的关键环节,主要包括墙面处理、腻子调配、刮腻子、打磨、清洁等步骤。
为确保施工安全,提高施工质量,特进行安全技术交底。
二、施工准备1. 施工工具:高凳、脚手板、不锈钢刮板、橡皮刮板、靠尺、腻子刀、腻子托板、砂纸、料桶、水桶、滚刷、扫帚、开刀、刷子、排笔、线坠、方尺等。
2. 材料:耐水腻子(外观白色、无结块、均匀,刮涂无困难、无起皮、无打卷)、325#水泥、界面剂、细砂等。
3. 作业条件:- 结构验收完毕,操作环境清扫干净,无其他干扰。
- 基层为抹灰墙面,已施工完毕,表面平整,具有一定的强度,阴阳角基本方正、顺直,并经过质检人员的检验合格。
- 墙面基层应干燥,含水率不得大于10%。
- 电气工程、给水、暖卫设施的固定卡、架等预埋件均已安装完毕,并经检查验收。
- 室内隔墙等已施工完毕,并经过质检、监理验收合格。
三、安全技术交底1. 施工人员安全意识:施工人员必须具备良好的安全意识,严格遵守操作规程,不得酒后作业。
2. 高空作业安全:- 高空作业时,必须使用安全带,并系好安全绳。
- 高空作业区域下方应设置安全网或隔离带,防止物体坠落伤人。
- 高空作业时,严禁上下抛掷物品。
3. 施工工具安全:- 使用电动工具时,必须确保电源线路完好,并佩戴绝缘手套。
- 使用腻子刀等锋利工具时,必须小心操作,避免割伤手指。
4. 材料安全:- 腻子等易燃物品应存放在通风良好、干燥的地方,远离火源。
- 施工现场应配备灭火器等消防设施。
5. 环境安全:- 施工现场应保持通风良好,防止有毒有害气体积聚。
- 施工过程中产生的废弃物应集中堆放,并及时清理。
四、施工工艺1. 基层处理:清除墙面浮尘、油污、松动部分,确保基层平整、干净。
2. 腻子调配:根据墙面情况和腻子性能,合理调配腻子,确保刮涂均匀。
3. 刮腻子:按照施工顺序,先刮底腻子,后刮面腻子,确保刮涂平整、均匀。
1. 作业条件及时间安排
墙面应基本干燥,基层含水率不得大于8%。
墙面的设备管洞、线盒四周、阴阳角等处提前理好,确保刮腻子前墙面干燥。
抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完备。
应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头和绑丝头等事先清除掉,混凝土泛锈的部位已做处理。
大面积施工前应做好样板,经验收合格后方可进行大面积施工。
2. 材料及机具准备
腻子、石灰膏、高凳、脚手板、腻子托板、橡皮刮板、砂纸、腻子槽、檫布、半截大桶等、护角。
腻子储存应注意防潮,置于阴凉干燥处,并且保证包封完好。
腻子应在保质期内使用,如果超过保质期,必须进行试刮,经检验合格后,再行施工。
在腻子调和时,各种材料的计量必须严格按照配比进行,并落实专人管理。
3. 工艺流程
基层处理→粉刷石膏找平→砂纸磨平→第一遍满刮腻子→砂纸磨平→第二遍满刮腻子→检查验收
4. 施工工艺
基层处理
墙面上起皮、松动及鼓包等清理凿平,将残留在基层表面的浮灰、污垢、溅沫等杂物清除扫净。
砼墙面的螺栓眼应用1:3干硬性水泥砂浆掺10%的膨胀剂修补嵌填密实。
对于天棚的平整度较差的部位,先用粉刷石膏进行基层修补,基本达到平整后再进行批刮腻子。
在基体上缺棱掉角的部位,不平整部位用粉刷石膏修补嵌填平整。
粉刷石膏找平:
用粉刷石膏将墙面、门窗口角等破损处、麻面、风裂、接槎缝隙等分别找平补好。
干燥后用砂纸将凸出处磨平。
腻子面层施工
厨房、卫生间、阳台顶棚(腻子分便找平):
1)钢筋混凝土楼板清理干净;
2)2-3mm厚防水腻子分便找平;
其他顶棚(客厅、卧室、家政等房间)
1)钢筋混凝土楼板;
2)满刮2-3厚腻子分便找平;
一般室内墙面:2-3厚腻子分便找平压光,用于石膏底层时,必须等待石膏层彻底干燥达到强度后方可进行。
厨房、卫生间、阳台不刮腻子。
公共楼梯间、电梯前室墙面、分户墙(聚苯颗粒墙面):
1)2厚1:3水泥石灰膏净浆抹压
2)2-3厚腻子分遍找平压光
水暖井、电井内侧墙面做法
1)20厚1:1:6水泥石灰砂浆
2)2-3厚腻子分遍找平压光
腻子施工工艺事项:
1)第一遍满刮腻子:腻子用胶皮刮板横向满刮,一刮板紧接一刮板,接头处不得留槎,每一刮板最后收头时,要注意收的干净利落,并且将将阴阳角处修整方正。
第一遍满刮腻子干燥后,用砂纸将腻子残渣、斑迹等打磨平、磨光,然厚将墙面清扫干净,待腻子干燥后个别地方再修补腻子,个别大的孔洞可复补腻子,彻底干透后,用砂纸打磨平整,清扫干净;
2)第二遍满刮腻子:第二遍腻子用胶皮刮板竖向满刮,阴角要直,阳角要方,墙面、顶棚要刮平刮光;
3)砼墙体底层粉刷石膏腻子施工:底层腻子施工完成后,必须对其坚固性、干燥性、有无空鼓情况进行验收检查,合格后方可进行腻子施工;
4)对完成后的墙面进行检查,重点阴阳角及门窗口无误后报验收。
5. 质量控制
腻子的品种应与基层性质配套使用,腻子应有良好的塑性、易涂性,与基层粘结牢固,干燥后应坚固。
基层表面的灰尘、隔离剂、油污必须清除干净。
基层表面孔洞凹陷较大时刮腻子要分层进行,反复刮抹平整。
混凝土基层表面的蜂窝麻面及小气孔,要反复刮抹,将腻子挤入孔洞内。
每遍刮腻子不易过厚。
不可在冰霜、潮湿、高温的基层上刮腻子。
完成效果
在顶棚腻子施工时必须按照楼层内建筑1m线向上找平,保证顶板的平整度
6. 应注意的质量问题
刮腻子施工通病及原因分析,墙面刮腻子施工质量通病主要是腻子发生裂缝、起泡、起皮、脱落,其原因如下:
粘结不牢。
腻子发生裂纹、起皮、脱落主要是由于腻子与基层粘结不牢造成的。
如水泥抹灰墙面过于光滑或污染后未清理干净,石膏墙面起砂等原因。
腻子涂层太厚。
腻子涂层厚度材料性能有关。
如刮大白腻子,为便于操作.滑石粉掺量较多,改善了腻子的润滑性能一般情况下不会产生涂层过厚;但如果从腻子填充效果出发,大白粉掺量增大,由于大自粉的颗粒较粗,腻子润滑性能差,不好操作,这时可能产生涂层过厚现象。
由此可见,防止涂层过厚关键在于适当调整大白粉、滑石粉的掺量。
其它原因造成腻子起皮脱落的原因,还有两遍腻子间隔时间太短,第一道腻子未干透即刮第二道腻子,容易造成干燥收缩,以致引起起皮脱落。
接茬明显:涂刷时要按顺序,后一排笔与前一笔,若间隔时间稍长,就容易看出接头等。
在施工过程中,指派专人负责检查,发现问题及时指出并督促纠正。
7. 质量标准及验收方法内容
腻子干燥前不得打扫室内地面,严防灰尘沾污墙面。
刮腻子前墙面应基本干燥,基层石膏必须干燥且含水率不大于10%。
必须将表面泛锈的处理完后再进行刮腻子,防止刮腻子后再泛锈。
网格布必须置于粉刷层内,严禁外露。
腻子表面刮抹均匀,颜色一致,平整光滑无刮痕,洁净无砂眼严禁脱皮、疙瘩、裂纹、漏。
