顶棚腻子技术交底大全
- 格式:pdf
- 大小:62.64 KB
- 文档页数:5
一、工程概况1. 工程名称:[具体工程名称]2. 施工部位:室内顶棚腻子工程3. 工程编号:[具体工程编号]4. 交底日期:[具体日期]二、施工人员要求1. 施工人员必须持有相关资质证书,并经过专业培训,了解并掌握室内顶棚腻子施工的安全操作规程。
2. 施工人员应熟悉工程图纸和施工方案,明确施工范围、工艺流程和质量标准。
3. 施工人员应具备良好的身体素质,能够适应高空作业。
三、安全技术交底1. 施工前的准备工作- 清理施工现场,确保顶棚表面无灰尘、油污、杂物等。
- 检查顶棚结构,确认无安全隐患,如裂缝、空洞等。
- 准备好施工所需的工具、材料和防护用品,如安全带、安全帽、防护眼镜、手套等。
2. 施工过程中的安全措施- 高空作业安全:- 作业人员必须正确佩戴安全带,安全带应连接在牢固的构件上。
- 高空作业平台应稳固可靠,使用前应进行安全检查。
- 严禁在施工过程中嬉戏打闹,确保注意力集中。
- 防坠落措施:- 施工人员应使用安全网或安全绳进行防坠落保护。
- 作业过程中应保持身体平衡,避免跌落。
- 防滑措施:- 作业面应保持干燥,防止湿滑。
- 作业人员应穿着防滑鞋,行走时应小心谨慎。
- 防火措施:- 施工现场禁止吸烟和使用明火。
- 作业过程中应远离易燃易爆物品。
- 电动工具使用前应检查绝缘性能,确保安全。
3. 应急处理- 作业人员应熟悉应急预案,了解事故发生时的处理流程。
- 配备必要的急救药品和设备,如急救箱、灭火器等。
- 发生安全事故时,应立即停止作业,迅速撤离现场,并及时报告相关部门。
四、施工质量要求1. 顶棚腻子施工应严格按照设计要求和施工规范进行。
2. 腻子厚度应均匀,表面平整,无裂纹、气泡等缺陷。
3. 腻子与基层粘结牢固,无脱落现象。
五、交底确认1. 施工负责人应组织施工人员认真学习安全技术交底内容。
2. 施工人员应签字确认,确保了解并遵守安全技术措施。
3. 施工过程中,安全员应定期进行安全检查,及时发现并消除安全隐患。

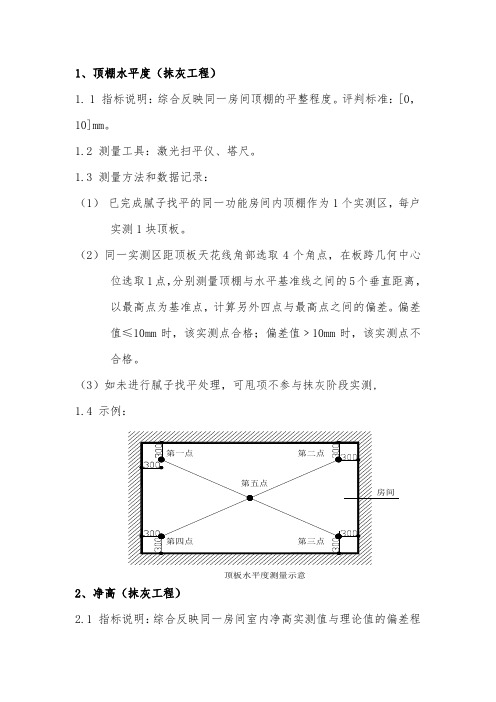

1、顶棚水平度(抹灰工程)1. 1 指标说明:综合反映同一房间顶棚的平整程度。
评判标准:[0,10]mm。
1.2 测量工具:激光扫平仪、塔尺。
1.3 测量方法和数据记录:(1)已完成腻子找平的同一功能房间内顶棚作为1个实测区,每户实测1块顶板。
(2)同一实测区距顶板天花线角部选取4个角点,在板跨几何中心位选取1点,分别测量顶棚与水平基准线之间的5个垂直距离,以最高点为基准点,计算另外四点与最高点之间的偏差。
偏差值≤10mm时,该实测点合格;偏差值﹥10mm时,该实测点不合格。
(3)如未进行腻子找平处理,可甩项不参与抹灰阶段实测,1.4 示例:顶板水平度测量示意2、净高(抹灰工程)2.1 指标说明:综合反映同一房间室内净高实测值与理论值的偏差程度。
评判标准:[-20,20]mm。
2.2 测量工具:5米钢卷尺、激光测距仪。
2.3 测量方法和数据记录:(1)每户实测1个功能房间,累计5个计算点。
(2)实测前,所选套房必须完成地面找平层施工。
同时还需了解所选套房的各房间结构楼板的设计厚度和建筑构造做法厚度等。
(3)各房间地面的4个角部区域,距地脚边线30cm附近各选取1点(避开吊顶位),在地面几何中心位选取1点,测量出找平层地面与天花顶板间的5个垂直距离,即当前施工阶段5个室内净高实测值。
(4)用图纸设计层高值减去结构楼板和地面找平层施工设计厚度值,作为判断该房间当前施工阶段设计理论室内净高值。
5个实测值与设计值对比产生的偏差值均作为判断该实测指标合格率的5个计算点。
2.4 示例:室内净高测量示意。

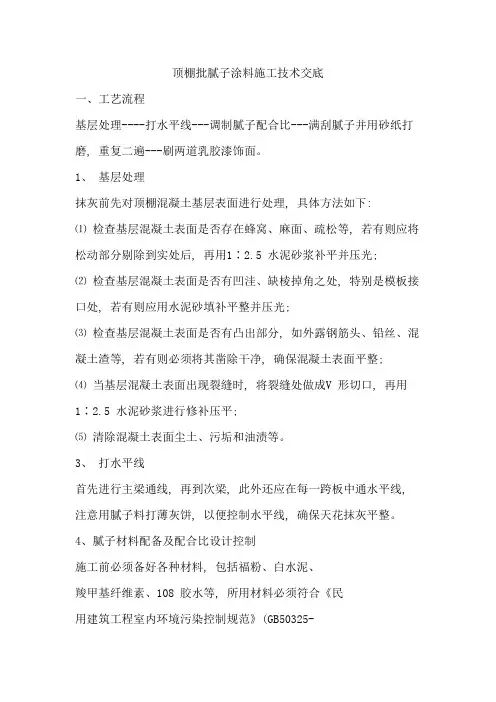

顶棚刮腻子施工技术交底一、施工准备(一)材料准备1、水泥:325号普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月,或已经受潮的水泥,应按试验结果使用。
2、砂:细砂,平均粒径为0.35~0.5mm,使用前应过2mm筛网。
3、108胶、白乳胶及白色外墙涂料(高弹、抗裂、耐水性)。
4、其他:接缝带等。
(二)施工机具一般应备有电动搅拌锤、电动打磨机、锤子、錾子、高凳、脚手板、半截大桶、小油桶、2mm孔径的筛子、橡皮刮板、钢皮刮板、腻子槽、开刀、刷子、排笔、砂纸、棉丝、擦布、涂料滚子、隔色胶带、胶皮管等。
(三)作业条件1、结构工程全部完成,并经有关部门验收,达到合格标准。
2、预埋铁件、各种管道穿越楼板洞应及时安放套管,并用豆石混凝土填嵌密实提前安装好,将混凝土凸出板底面及模板缝隙处的混凝土角楞剔平、打磨。
3、可利用的上水管道安装准备就绪。
4、根据室内高度和批刷现场的具体情况,提前准备好批刷高凳或脚手架,架子高度约距顶板高1.8m左右,以利操作。
5、屋面防水工程完工前进行室内顶棚批刷时,必须采取防护措施。
二、质量要求(一)保证项目:1、室内混凝土墙顶板及墙面所用的材料品种、质量必须符合设计要求和现行材料标准的规定。
2、各批刷层之间及批刷层与基体之间必须粘结牢固,无脱层、空鼓,面层无裂缝等缺陷。
(二)基本项目:1、表面平顺、洁净,接槎平整,灰线顺直清晰。
2、孔洞、盒和管道后面要求边缘整齐、光滑;管道后面平整。
3、要求符合《建筑装饰装修工程施工质量验收规范》(GB50210)的规定:顶棚、墙面批刷感观平顺、灰线角顺直、棱角分明、交口规矩。

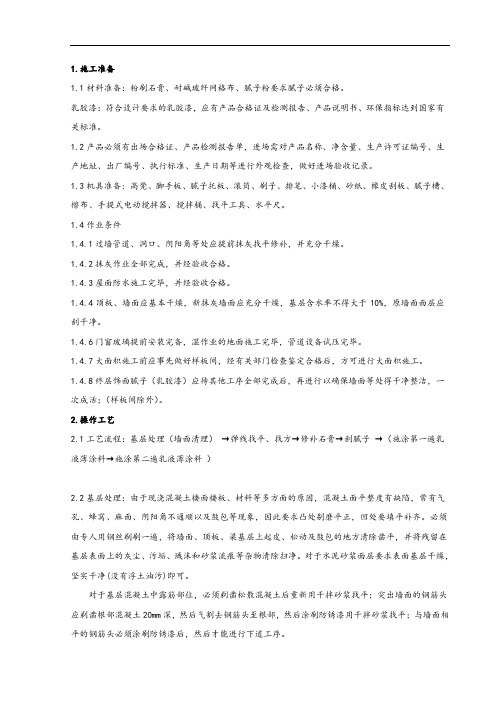

三、工艺流程打磨清理、冲洗顶棚→检查顶棚裂缝并标记存档,素水泥浆拌和→弹顶棚角灰线→顶棚局部找补→批刷基层水泥浆→顶棚灰线角细部处理→批刷面层水泥浆四、施工工艺1、基层处理:①铺好脚手板后,约距顶板高1.8m左右。
首先剔除打磨不平口角混凝土,并用钢丝刷满刷一遍,将表面尘土、污垢清扫干净,用10%火碱水将顶面的油污刷掉,随之用清水将碱液冲净、晾干。

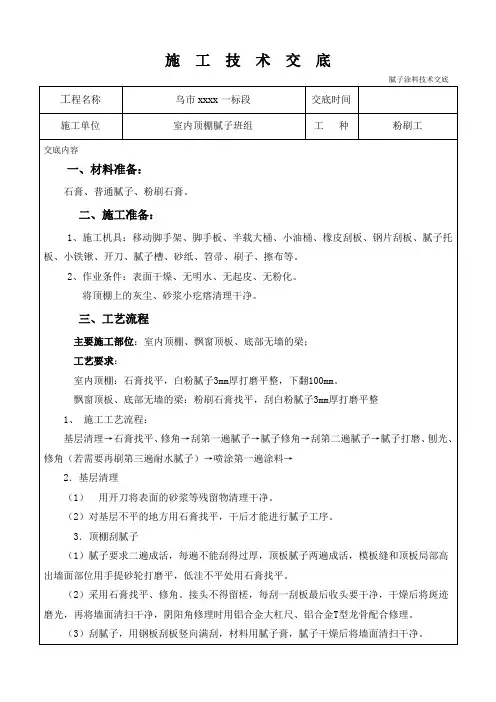

1.施工准备1.1材料准备:粉刷石膏、耐碱玻纤网格布、腻子粉要求腻子必须合格。
乳胶漆:符合设计要求的乳胶漆,应有产品合格证及检测报告、产品说明书、环保指标达到国家有关标准。
1.2产品必须有出场合格证、产品检测报告单,进场需对产品名称、净含量、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验收记录。
1.3机具准备: 高凳、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、腻子槽、檫布、手提式电动搅拌器、搅拌桶、找平工具、水平尺。
1.4作业条件1.4.1过墙管道、洞口、阴阳角等处应提前抹灰找平修补,并充分干燥。
1.4.2抹灰作业全部完成,并经验收合格。
1.4.3屋面防水施工完毕,并经验收合格。
1.4.4顶板、墙面应基本干燥,新抹灰墙面应充分干燥,基层含水率不得大于10%,原墙面面层应刮干净。
1.4.6门窗玻璃提前安装完备,湿作业的地面施工完毕,管道设备试压完毕。
1.4.7大面积施工前应事先做好样板间,经有关部门检查鉴定合格后,方可进行大面积施工。
1.4.8终层饰面腻子(乳胶漆)应待其他工序全部完成后,再进行以确保墙面等处得干净整洁,一次成活;(样板间除外)。
2.操作工艺2.1工艺流程:基层处理(墙面清理)→弹线找平、找方→修补石膏→刮腻子→(施涂第一遍乳液薄涂料→施涂第二遍乳液薄涂料)2.2基层处理:由于现浇混凝土楼面楼板、材料等多方面的原因,混凝土面平整度有缺陷,常有气孔、蜂窝、麻面、阴阳角不通顺以及鼓包等现象,因此要求凸处剔磨平正,凹处要填平补齐。
必须由专人用钢丝刷刷一遍,将墙面、顶板、梁基层上起皮、松动及鼓包的地方清除凿平,并将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净。
对于水泥砂浆面层要求表面基层干燥,坚实干净(没有浮土油污)即可。
对于基层混凝土中露筋部位,必须剃凿松散混凝土后重新用干拌砂浆找平;突出墙面的钢筋头应剃凿根部混凝土20mm深,然后气割去钢筋头至根部,然后涂刷防锈漆用干拌砂浆找平;与墙面相平的钢筋头必须涂刷防锈漆后,然后才能进行下道工序。

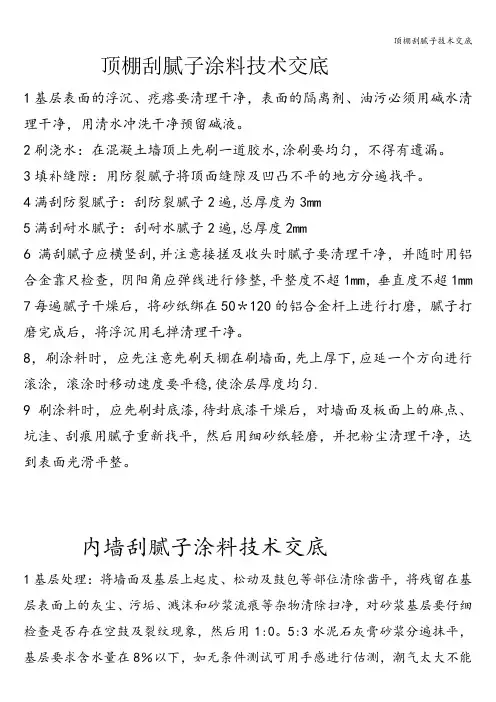

顶棚刮腻子涂料技术交底1基层表面的浮沉、疙瘩要清理干净,表面的隔离剂、油污必须用碱水清理干净,用清水冲洗干净预留碱液。
2刷浇水:在混凝土墙顶上先刷一道胶水,涂刷要均匀,不得有遗漏。
3填补缝隙:用防裂腻子将顶面缝隙及凹凸不平的地方分遍找平。
4满刮防裂腻子:刮防裂腻子2遍,总厚度为3mm5满刮耐水腻子:刮耐水腻子2遍,总厚度2mm6满刮腻子应横竖刮,并注意接搓及收头时腻子要清理干净,并随时用铝合金靠尺检查,阴阳角应弹线进行修整,平整度不超1mm,垂直度不超1mm 7每遍腻子干燥后,将砂纸绑在50*120的铝合金杆上进行打磨,腻子打磨完成后,将浮沉用毛掸清理干净。
8,刷涂料时,应先注意先刷天棚在刷墙面,先上厚下,应延一个方向进行滚涂,滚涂时移动速度要平稳,使涂层厚度均匀.9刷涂料时,应先刷封底漆,待封底漆干燥后,对墙面及板面上的麻点、坑洼、刮痕用腻子重新找平,然后用细砂纸轻磨,并把粉尘清理干净,达到表面光滑平整。
内墙刮腻子涂料技术交底1基层处理:将墙面及基层上起皮、松动及鼓包等部位清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净,对砂浆基层要仔细检查是否存在空鼓及裂纹现象,然后用1:0。
5:3水泥石灰膏砂浆分遍抹平,基层要求含水量在8%以下,如无条件测试可用手感进行估测,潮气太大不能施工,必须等干后方可施工,对墙面的阴阳角、窗洞口的收口部位,特别是阴阳角检查完成后要进行交接验收,将进行作业的所有门窗采用塑料布及其他材料进行防护,防止污染。
2修补腻子:用水石膏将墙面等基层上磕碰的坑凹、缝隙.损处、麻面、接搓缝隙分别找平补好,干燥后用砂纸将凸出部位磨平。
3第一遍满刮腻子:第一遍刮腻子用胶皮刮板横向满刮,一刮板接一刮板,接头不得留槎,每刮一板最后收头时,要注意收的干净利落,干燥后用1号砂纸打磨平整,将浮腻子及斑迹磨平磨光,再将墙面清理干净4第二遍用胶皮刮板竖向满刮,修整墙面的垂直度和平整度,,腻子干燥后用1号砂纸打磨平整,将浮腻子及斑迹磨平磨光,再将墙面清理干净5第三遍满刮腻子:第三遍腻子大面积用钢片刮板满刮腻子,墙面等基层部位刮平刮光干燥后,用细砂纸磨平磨光,注意不要漏磨或者将腻子磨穿,阴角要直,阳角要方,墙面顶棚要刮平刮光。
顶棚、墙面刮腻子粉刷涂料技术交底
工序及要求:
1.顶棚墙面清理及清扫,达到表面平整,无缝隙、无尘土套胶。
石
膏板吊顶板面刷低油、螺丝防锈、缝嵌实、贴网条、刮防裂腻子。
2.顶棚墙面修理,填补缝隙,局部刮粉刷石膏。
3.打磨砂纸、磨平。
4.第一遍满刮粉刷石膏腻子,达到平整垂直。
5.打磨砂纸、磨平。
6.第二遍满刮防水石膏腻子。
7.打磨砂纸、磨平。
8.刷底漆,复补腻子、打磨砂纸。
9.刷面漆两道,成活。
10.墙面阴阳角垂直度不超过2MM。
11.顶棚、墙面平整度不超过2MM。
12.刷油处理基层,腻子、打磨、刷油。
13.刷底油:贴纸必须垂直,在壁纸背面均匀涂刷壁纸胶(注:接缝
处直接使用白乳胶)。
14.注意成品保护,刷涂料时不准污染其他产品。
活完清理。
15.注意安全不准擅自接电线,手动搅拌机必须使用完好的胶皮线。
建工一建3#楼项目部。
编号:
工程名称天地源·九悦香都住宅小区交底日期2015年5月12日
施工单位中铁港航局集团分项工程名称地下室顶棚刮腻子工程施工技术交
底
交底提要一区地下车库地下室顶棚刮腻子工程施工技术要求
交底容:
一、编制依据
1.天地源·九悦香都设计文件
2.《建筑装饰装修工程质量验收规》(GB50210-2001)
3.《建筑装饰装修工程施工工艺标准》(DBJ/T61-37-2005)
4.《建筑工程施工质量验收统一标准》(GB50300-2013)
5.施工组织设计
6.中铁港航局集团工程司工[2011]68号文《公司施工技术交底管理办法》
二、工程概况
天地源九悦香都住宅小区项目一期工程包括2#楼、3#楼、5#楼、6#楼、7#楼和地下车库,2#楼、3#楼地上33层,地下2层;5#楼、6#楼地上23层,地下2层;7#楼地上11层,地下2层;地下车库一层。
施工地点位于省市金台区,仓大道以南,高速公路辅道以北,科技路以东。
三、施工准备
1、技术准备
认真看图领会设计意图,明确各部位做法、质量要求。
在结构验收后,进入装修阶段,刮腻子工程必
须进行样板施工,然后才开始进行大面积施工。
施工中控制刮腻子工程的均匀程度及立体感观,达到预
控的质量标准。
样板施工完毕,经现场验收后进行大面积施工。
2、材料及主要机具
(1)墙腻子、水泥:采用P.C 32.5复合硅酸盐水泥。
应有出厂证明或复试单,当出厂超过3个月按试验结果使用。
砂:细砂,平均粒径为0.25~0.35mm,使用前应过3mm孔径筛子。
不得含有杂物。
(2)手提式电动搅拌机、刮板、抹子、凳子、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂
纸、橡皮刮板、腻子槽、檫布、半截大桶等。
四、刮腻子围
编号:
工程名称天地源·九悦香都住宅小区交底日期2015年5月12日
施工单位中铁港航局集团分项工程名称地下室顶棚刮腻子工程施工技术交
底
交底提要一区地下车库地下室顶棚刮腻子工程施工技术要求
1、一区车库顶板。
五、施工工艺及操作流程
工艺流程:墙面清理、浇水湿润→粘贴阴阳角线→局部找平→粘贴分格处胶布→刮第一道腻子→刮
第二道腻子→面层做细毛面
1.墙面基层清理:墙面上起皮、空鼓等质量缺陷修补完成,将残留在基层表面的浮灰、污垢、溅沫
等杂物清除扫净。
2.粘贴阴阳角线、局部找平:粘贴阴阳角塑料成品阴阳角线,对于天棚的平整度较差的部位,先用
水泥胶泥腻子(水泥:细砂:界面剂=1:1:0.5)进行基层修补,基本达到平整后再进行批刮水泥腻子。
3.粘贴分格处胶布:在混凝土墙面与抹灰墙面交接处,粘贴抗裂网格布,在抹灰墙面距抹灰边100mm 处,粘贴胶布作为水泥腻子分界线。
4.刮第一道腻子:第一遍腻子用胶皮刮板横向满刮,一刮板紧接一刮板,接头处不得留槎,每一刮
板最后收头时,要注意收的干净利落,并且将阴阳角处修整方正。
第一遍满刮腻子干燥后,用0~2号砂纸将腻子残渣、斑迹等打磨平、磨光,然后将墙面清扫干净,待腻子干燥后个别地方在修补腻子,个别大
的孔洞可复补腻子,彻底干透后,用砂纸打磨平整,清扫干净。
5.刮第二道腻子:修整墙面的垂直度和平整度,大面积用钢片刮板满刮腻子,小面积用开刀(刮刀
)刮,阴角要直,阳角要方,墙面、顶棚要刮平刮光。
6.面层做细毛面:在刮完第二道腻子未干燥前,用毛刷拉毛,纹路一致、顺直。
六、应注意的质量问题
1、腻子的品种应与基层、底漆、面层漆的性质配套使用,腻子应有良好的塑性、易涂性,与基层粘
结牢固,干燥后应坚固。
2、基层表面的灰尘、隔离剂、油污必须清除干净。
3、基层表面很光滑,或者清除油污后要刷一道粘结剂(界面剂胶水)再刮腻子。
4、基层表面孔洞凹陷较大时刮腻子要分层进行,反复刮抹平整。
编号:
工程名称天地源·九悦香都住宅小区交底日期2015年5月12日
施工单位中铁港航局集团分项工程名称地下室顶棚刮腻子工程施工技术交
底
交底提要一区地下车库地下室顶棚刮腻子工程施工技术要求
5、混凝土基层表面的蜂窝麻面及小气孔,要反复刮抹,将腻子挤入孔洞。
6、每遍刮腻子不易过厚,不可在冰霜、潮湿、高温的基层上刮腻子。
7、在腻子调和时,各种材料的计量必须严格按照配比进行,并且落实专人管理。
8、在施工过程中,指派专人负责检查,发现问题及时指出并督促纠正。
七、质量验收标准
1.主控项目
1)刮腻子前基层表面的浮灰、污垢、溅沫等应清除干净。
检验方法:检查施工记录。
2)一般腻子所用材料的品种和性能应符合设计要求,水泥的凝结时间和安定性复验应合格。
水泥腻子的配合比应符合设计要求。
检验方法:检查产品合格证书、进场验收记录、复检报告和施工记录。
3)腻子工程应分层进行。
当刮腻子厚度大于或等于20mm时,应采取加强措施。
检查方法:检查隐蔽工程验收记录和施工。
2.一般项目
1)腻子的腻子质量和检验方法应符合下表要求。
项目允许偏差(mm)检验方法
颜色均匀一致观察
泛碱、咬色允许少量轻微观察
编号:
工程名称天地源·九悦香都住宅小区
交底日期2015年5月12日
施工单位中铁港航局集团
分项工程名称
地下室顶棚刮腻子工程施工技术交
底
交底提要
一区地下车库地下室顶棚刮腻子工程施工技术要求八、成品保护
1.每次刮腻子前均应清理周围环境,防止尘土污染腻子,腻子未干燥之前不得清扫地面,干燥后也不能接近墙面泼水,以免污染其饰面。
2.在施工进行中,如遇气温突然下降,应采取必要的措施加以保护。
3.
要保护好板上的的电线槽、盒、水暖设备预留洞等不要随意抹死。
4.在施工进行中,如遇气温突然下降,应采取必要的措施加以保护。
5.
装饰墙面完工后,要妥善保护、不得磕碰污染墙面。
九、安全及环境保护措施 1.
新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或
考试不合格者,不得上岗作业。
进入施工现场必须遵守安全生产六大纪律。
2.所有工人施工时应佩带个人防护用品如:消毒面具、口罩、手套等,以免危害工人的肺、皮肤等。
3.施工现场的各种安全防护设施、安全标志等,未经领导及安全员批准严禁随意拆除和挪动。
4.
严禁酒后作业,禁止穿硬底鞋、拖鞋、高跟鞋在架子上工作,架子上人数不得集中在一起,工具要搁置稳定,防止坠落伤人。
流坠、疙瘩
允许少量轻微
观察
砂眼、刷痕允许少量轻微砂眼,
刷纹通顺
强光照射观察
表面平整度3mm 强光照射观察并用
2m 靠尺与
塞尺检查
阴阳角方正3mm 直角检测尺检查
编号:
工程名称天地源·九悦香都住宅小区交底日期2015年5月12日
施工单位中铁港航局集团分项工程名称地下室顶棚刮腻子工程施工技术交
底
交底提要一区地下车库地下室顶棚刮腻子工程施工技术要求
5.操作前检查脚手架和跳板是否搭设牢固,高度是否满足操作要求,合格后上架操作,凡不符合安全之处应及时修整。
6.夜间临时用的移动照明灯,必须用安全电压。
机械操作人员须培训持证上岗,现场一切机械设备,非操作人员一律禁止乱动。
7.现场清扫设专人散水,不得有扬尘污,打磨粉尘用潮布擦净。
8.施工噪音应采取措施使之降低在规定规之。
交底人:审核人:接受交底人:时间:
注:本技术交底劳务一份、各栋号一份、资料室一份存档。
