变电站电气工程强条执行记录文本
- 格式:doc
- 大小:327.00 KB
- 文档页数:24
xxxxxxx工程施工强制性条文执行计划(电气工程)施工单位:(章)年月日XXXXXXXXXXXXXXXXXXXXXXX工程强制性条文执行计划编审批批准:(企业分管领导)年月日审核:(企业安全管理部门)年月日(企业质量管理部门)年月日(企业技术管理部门)年月日编写:(项目总工)年月日年月日目录1 工程概况 (1)2 编制目的 (1)3 编制依据 (1)4 强制性条文实施组织机构 (2)5 施工强制性条文实施措施 (4)附表: (7)A 施工强制性条文执行计划表 (7)B 施工强制性条文执行记录表 (13)1 工程概况略。
2 编制目的为了更好的贯彻落实国家电网《输变电工程建设标准强制性条文实施管理规程》的要求,强化电力建设贯彻执行国家质量安全法律法规和强制性技术标准力度,确保电力建设工程质量安全。
实现本工程的“工程施工质量达到质量评级优良标准,满足《国家电网公司输变电优质工程评定管理办法》国网(基建/3)182-2015的要求,并创国家电网公司优质工程”的施工质量目标,特制定本计划。
本计划适用XXXXXXXXXXXXXXX工程整个施工过程,参与本工程施工的全体施工人员应严格遵守。
3 编制依据(1)《中华人民共和国建筑法》;中华人民共和国主席令第91号;(2)《中华人民共和国合同法》;中华人民共和国主席令15号;(3)《中华人民共和国招投标法》;中华人民共和国主席令第21号;(4)《中华人民共和国电力法》;中华人民共和国主席令第60号;(5)《中华人民共和国环境保护法》;中华人民共和国主席令第22号;(6)《中华人民共和国安全生产法》;中华人民共和国主席令第13号;(7)《中华人民共和国水土保持法》;中华人民共和国主席令第39号;(8)《建设工程安全生产管理条例》;中华人民共和国国务院令第393号;(9)《生产安全事故报告和调查处理条例》;中华人民共和国国务院令第493号;(10)《建设项目环境保护条例》;中华人民共和国国务院令第253号;(11)《建设工程质量管理条例》;中华人民共和国国务院令第279号;(12)《输变电工程建设标准强制性条文实施管理规程》Q/GDW 10248-2016(13)《工程建设标准强制性条文(电力工程部分)》2011年(14)《工程建设标准强制性条文(房屋建筑部分)》2013年(15)《国家电网公司输变电工程项目管理流动红旗竞赛实施办法》(国网(基建/3)189-2015)(16)《国家电网公司输变电优质工程评选办法》国网(基建/3)182-2015(17)《国家电网公司基建安全管理规定》(国网(基建/2)173-2015)(18)《电气装置安装工程质量检验及评定规程》(DL/T5161.1-5161.7-2002)(19)《电气装置安装工程质量检验及评定规程》(DL/T 5161.1~5161.17-2002)(20)《电气装置安装工程低压电器施工及验收规范》(GB 50254-2014)(21)《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GB 50148-2010)(22)《电气装置安装工程高压电器施工及验收规范》(GB 50147-2010)(23)《电气装置安装工程接地装置施工及验收规范》(GB 50169-2016)(24)《电气装置安装工程母线装置施工及验收规范》(GB 50149-2010)(25)《电气装置安装工程盘、柜及二次回路接线施工及验收规范》(GB 50171-2012) (26)《电气装置安装工程电缆线路施工及验收规范》(GB 50168-2006)(27)《交流电气装置的接地设计规范》(GB/T 50065-2011)4 强制性条文实施组织机构4.1组织机构为确保强制性条文在本工程的有效执行,特成立强制性条文执行的组织机构。

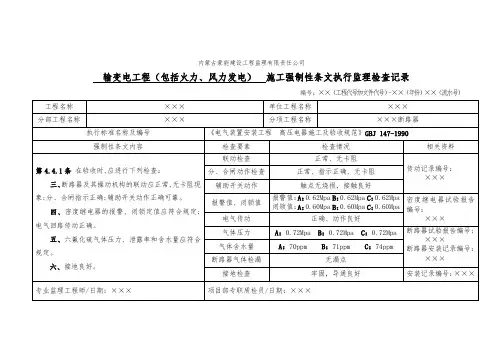

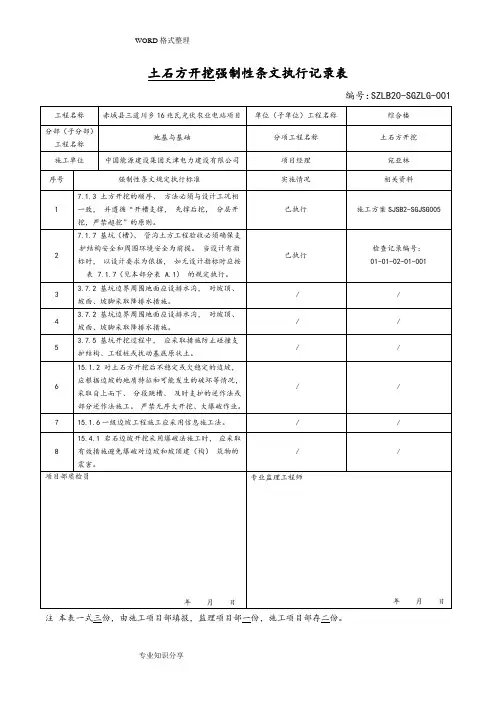

编号:SZLB20-SGZLG-001工程名称赤城县三道川乡16兆瓦光伏农业电站项目单位(子单位)工程名称综合楼分部(子分部)工程名称地基与基础分项工程名称土石方开挖施工单位中国能源建设集团天津电力建设有限公司项目经理宛亚林序号强制性条文规定执行标准实施情况相关资料1 7.1.3 土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
已执行施工方案SJSB2-SGJSG0052 7.1.7 基坑(槽)、管沟土方工程验收必须确保支护结构安全和周围环境安全为前提。
当设计有指标时,以设计要求为依据,如无设计指标时应按表 7.1.7(见本部分表 A.1)的规定执行。
已执行检查记录编号:01-01-02-01-0013 3.7.2 基坑边界周围地面应设排水沟,对坡顶、坡面、坡脚采取降排水措施。
/ /4 3.7.2 基坑边界周围地面应设排水沟,对坡顶、坡面、坡脚采取降排水措施。
/ /5 3.7.5 基坑开挖过程中,应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。
/ /6 15.1.2 对土石方开挖后不稳定或欠稳定的边坡,应根据边坡的地质特征和可能发生的破坏等情况,采取自上而下、分段跳槽、及时支护的逆作法或部分逆作法施工。
严禁无序大开挖、大爆破作业。
/ /7 15.1.6一级边坡工程施工应采用信息施工法。
/ /8 15.4.1 岩石边坡开挖采用爆破法施工时,应采取有效措施避免爆破对边坡和坡顶建(构)筑物的震害。
/ /项目部质检员年月日专业监理工程师年月日注本表一式三份,由施工项目部填报,监理项目部一份,施工项目部存二份。
编号:SZLB20-SGZLG-002工程名称赤城县三道川乡16兆瓦光伏农业电站项目单位(子单位)工程名称35kV配电室分部(子分部)工程名称地基与基础分项工程名称土石方开挖施工单位中国能源建设集团天津电力建设有限公司项目经理宛亚林序号强制性条文规定执行标准实施情况相关资料1 7.1.3 土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)内蒙古蒙能建设工程监理有限责任公司输变电工程(包括火力、风力发电)施工强制性条文执行监理检查记录编号:××(工程代号加文件代号)-××(年份)××(流水号)。
变电站设备接地强制性条文执行记录表表6.4.2 重要设备和设备架构接地施工强制性条文执行记录表6.6.2电气装置本体接地施工强制性条文执行记录表表4.2.2 电力变压器施工强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表9.0.2 35kV 及以下架空电力线路施工强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表6.4.2 重要设备和设备架构接地施工强制性条文执行记录表6.6.2电气装置本体接地施工强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表9.0.2 35kV 及以下架空电力线路施工强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表6.7.2 变电站附属及二次设备接地施工强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表6.4.2 重要设备和设备架构接地施工强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表6.4.2 重要设备和设备架构接地施工强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表6.4.2 重要设备和设备架构接地施工强制性条文执行记录表表9.0.2 35kV 及以下架空电力线路施工强制性条文执行记录表表6.4.2 重要设备和设备架构接地施工强制性条文执行记录表表4.1.2 断路器施工强制性条文执行记录表表6.4.2 重要设备和设备架构接地施工强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表6.4.2 重要设备和设备架构接地施工强制性条文执行记录表表9.0.2 35kV 及以下架空电力线路施工强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表6.14.2 配电装置接地施工强制性条文执行记录表表6.1.2 变电站设备接地强制性条文执行记录表表8.0.2 盘、柜安装施工强制性条文执行记录表。
变压器本条适用于油浸式变压器、电抗器、互感器施工质量强制性条文执行、记录。
油浸式变压器、电抗器、互感器施工质量强制性条文执行记录见表 。
表4.2.2 电力变压器施工质量强制性条文执行记录表变压器本条适用于油浸式变压器、电抗器、互感器施工质量强制性条文执行、记录。
油浸式变压器、电抗器、互感器施工质量强制性条文执行记录见表 。
表 电力变压器施工质量强制性条文执行记录表电缆线路施工本条适用于电缆线路施工质量强制性条文执行、记录。
电缆支(桥)架安装、直埋电缆敷设以及电缆防火施工质量强制性条文执行记录见表 。
表 电缆施工质量强制性条文执行记录表电缆线路施工本条适用于电缆线路施工质量强制性条文执行、记录。
电缆支(桥)架安装、直埋电缆敷设以及电缆防火施工质量强制性条文执行记录见表 。
表 电缆施工质量强制性条文执行记录表电缆线路施工本条适用于电缆线路施工质量强制性条文执行、记录。
电缆支(桥)架安装、直埋电缆敷设以及电缆防火施工质量强制性条文执行记录见表 。
表 电缆施工质量强制性条文执行记录表电缆线路施工本条适用于电缆线路施工质量强制性条文执行、记录。
电缆支(桥)架安装、直埋电缆敷设以及电缆防火施工质量强制性条文执行记录见表 。
表 电缆施工质量强制性条文执行记录表电缆线路施工本条适用于电缆线路施工质量强制性条文执行、记录。
电缆支(桥)架安装、直埋电缆敷设以及电缆防火施工质量强制性条文执行记录见表 。
表 电缆施工质量强制性条文执行记录表电缆线路施工本条适用于电缆线路施工质量强制性条文执行、记录。
电缆支(桥)架安装、直埋电缆敷设以及电缆防火施工质量强制性条文执行记录见表 。
表 电缆施工质量强制性条文执行记录表接地装置施工变电站设备接地本条适用于变电站设备接地的强制性条文执行、记录。
变电站设备接地的强制性条文执行记录见表 。
表 变电站设备接地强制性条文执行记录表接地装置施工变电站设备接地本条适用于变电站设备接地的强制性条文执行、记录。
电气强条执行记录————————————————————————————————作者:————————————————————————————————日期:2表4.1.2 断路器施工强制性条文执行记录表强制性条文内容执行要素执行情况相关资料《电气装置安装工程高压电器施工及验收规范》GB50147-20104.4.1 在验收时,应进行下列检查:4、断路器及其操动机构的联动应正常,无卡阻现象;分、合闸指示正确;辅助开关动作正确可靠。
联动检查传动记录编号:分合闸动作检查辅助开关动作5、密度继电器的报警、闭锁定值应符合规定;电气回路传动正确。
报警值、闭锁值报警值:闭锁值: 密度继电器试验报告编号:电气传动6、六氟化硫气体压力、泄漏率和含水量应符合规定。
气体压力气体压力:断路器试验报告编号:断路器安装记录编号:气体含水量气体含水量:断路器气体检漏表4.2.2 电力变压器施工强制性条文执行记录表强制性条文内容执行要素执行情况相关资料《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB50148-2010 4.1.3 变压器、电抗器在装卸和运输过程中,不应有严重冲击和振动。
电压在220千伏及以上且容量在150MVA及以上的变压器和电压为330千伏及以上的电抗器均应装设三维冲击记录仪。
冲击允许值应符合制造厂及合同规定。
现场监控4.1.7 充干燥气体运输的变压器、电抗器油箱内的气体压力应保持在0.01MPa~0.03MPa;干燥气体露点必须低于-40°C;每台变压器、电抗器必须配有可以随时补气的纯净、干燥气体瓶,始终保持变压器、电抗器内位正压力,并设有压力表进行监视。
现场监控安装记录编号:4.5.3 有下列情况之一时,应对变压器、电抗器进行器身检查:2、变压器、电抗器运输和装卸过程中冲撞加速度出现大于3g或冲撞加速度监视装置出现异常情况时,应由建设、监理、施工、运输和制造厂等单位代表共同分析原因并出具正式报告。

电力变压器施工强制性条文执行记录表汇总强制性条文介绍为了确保电力变压器施工的质量和安全,国家制定了强制性电力设备安全条文。
涉及到电力设备施工、维护、检修和运行等各个环节,其中包括强制性规定和标准。
这些规定和标准无论是对企业还是个人都是强制性的。
在施工过程中,要严格依照这些规定执行,对每条规定都进行记录和检查,以确保施工过程中的质量和安全。
强制性条文执行记录表强制性条文执行记录表是记录电力变压器施工过程中各个环节按照强制性条文执行情况的表格。
根据不同的强制性条文,记录表中的内容也会有所不同。
一般情况下,记录表中包括以下内容:1. 相关条文电力变压器施工过程中有许多强制性条文,记录表中必须准确列出与该项目相关的条文。
这些条文可以是国家规定的标准,也可以是企业自行制定的规定。
2. 工作环节记录表中需要细分电力变压器施工的各个工作环节。
例如:表面处理、吊装、安装、接线等。
每个工作环节需要进行记录。
3. 检查项为确保各个工作环节的质量和安全,记录表必须列举出需要检查的具体项目。
例如:安装时是否符合要求、接线时接触是否牢固等。
4. 记录方式记录方式包括记录时间、记录人员、记录结果等。
在记录时需要确保真实、准确。
5. 检查结果记录表中需要详细按照强制性条文相关的要求,记录检查结果。
例如:各项检查符合要求、未达到标准等。
强制性条文执行记录表汇总为了方便监理审核和企业自查,需要将各个工作环节的强制性条文执行记录表进行汇总。
汇总表需要包括条文名称、检查项、检查结果等信息。
在进行汇总时,需要按照时间顺序逐步进行。
对每个环节进行记录、检查、整改等过程,确保每个环节的质量和安全。
将每个工作环节的记录进行汇总后,对整个项目进行总结。
总结需要包括该项目执行过程中存在的问题、整改情况以及满足强制性条文项的情况等,确保电力变压器施工过程中的质量和安全。
总结电力变压器施工强制性条文执行记录表汇总是项目工作中必不可少的一环。
记录表需要准确、真实地反映电力变压器施工过程中的每个环节,以保证施工过程中的质量和安全。

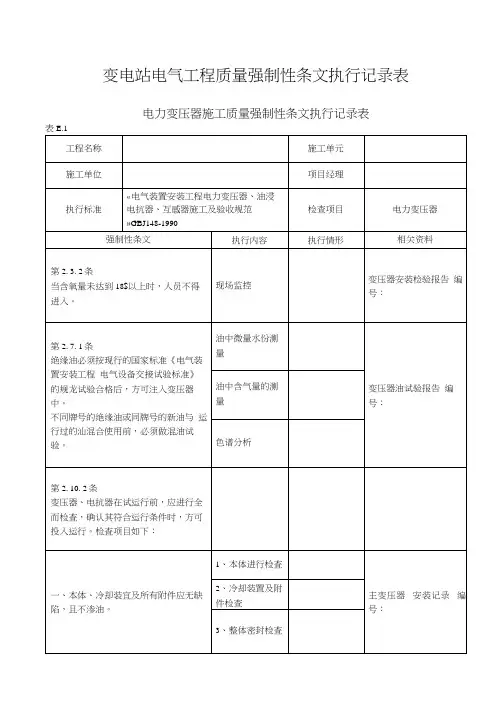

变电站电气工程质量强制性条文执行记录表(DOC 37页)附录 E(规范性附录)变电站电气工程质量强制性条文执行记录表电力变压器施工质量强制性条文执行记录表表E.1工程名称施工单元施工单位项目经理执行标准《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-1990检查项目电力变压器强制性条文执行内容执行情况相关资料第2.3.2条当含氧量未达到18%以上时,人员不得进入。
现场监控变压器安装检验报告编号:111油中微量水份测量变压器油试验报告 编号:油中含气量的测量 色谱分析1、本体进行检查 主变压器 安装记录 编号:2、冷却装置及附件检查3、整体密封检查电力变压器施工质量强制性条文执行记录表表E1(续)工程名称施工单元施工单位项目经理执行标准《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-1990检查项目电力变压器强制性条文执行内容执行情况相关资料五、事故排油设施应完好,消防设施齐全。
事故排油及消防设施2七、接地引下线及与主接地网的连接应满足设计要求,接地应可靠。
(铁芯和夹件的接地引出管、套管的接地小套管及电压抽取装置不用时其抽出端子均应接地;备用电流互感器二次端子应短接接地;套管顶部结构的接触及密封应良好)。
铁芯和夹件接地引出套管及电压抽取装置不用时其抽出端子接地主变压器安装记录编号:电流互感器备用二次端子接地可靠套管顶部结构的接触及密封良好本体与基础接地良好3九、分接头的位置应符合运行要求;有载调压切换装置的远方操作应动作可靠,指示位置正确。
符合运行要求位置指示正确、动作可靠主变压器安装记录编号:主变压器试验报告编号:十三、变压器的全部电气试验应合格;保护装置整定值符合规定;操作及联动试验正确。
试验合格、保护调试合格、操动正确变压器调试报告编号:项目部质检员:年月日专业监理工程师:年月日4油浸电抗器施工质量强制性条文执行记录表表E.2工程名称施工单元施工单位项目经理执行标准《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-1990检查项目油浸电抗器强制性条文执行内容执行情况相关资料第2.3.2条当含氧量未达到18%以上时,人员不得进入。
. . .. . . . 专业.专注 . 梨树66千伏胜利输变电新建工程 (变电站电气工程)
强制性条文执行检查记录 . . .. . .
. 专业.专注 . 监 理 项 目 部 日期:2011年5月30日
表4.1.2 断路器施工强制性条文执行检查记录表 编号:01 工程名称 梨树66千伏胜利输变电新建工程 单位(子单位) 工程名称 变电站电气工程 分部(子分部)工程名称 66kV设备安装
施工单位 四平电力设备制造安装有限责任公司 项目经理 朱武 强制性条文规定 执行情况 相关资料 《电气装置安装工程高压电器施工及验收规范》(GBJ 147—1990) 4.4.1 在验收时,应进行下列检查: 三、断路器及其操动机构的联动应正常,无卡阻现象;分、合闸指示正确;辅助开关动作正确可靠。 传动记录编号:
四、密度继电器的报警、闭锁定值应符合规定;电气回路传动正确。 报警值: 闭锁值: 密度继电器试验报告编号:
五、六氟化硫气体压力、泄漏率和含水量应符合规定。 气体压力: 断路器试验报告编号: 断路器安装记录编号:
气体含水量:
六、接地良好。 安装记录编号: . . .. . . . 专业.专注 . 项目总工: 年 月 日 总工程师(副总监理工程师): 年 月 日
表4.2.2 电力变压器施工强制性条文执行检查记录表 编号:02 工程名称 梨树66千伏胜利输变电新建工程 单位(子单位) 工程名称 变电站电气工程 分部(子分部)工程名称 主变压器安装
施工单位 四平电力设备制造安装有限责任公司 项目经理 朱武 强制性条文规定 执行情况 相关资料 《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GBJ 148—1990) 2.3.2 当含氧量未达到18%以上时,人员不得进入。 施工记录编号: 2.7.1 绝缘油必须按现行的国家标准《电气装置安装工程 电气设备交接试验标准》的规定试验合格后,方可注入变压器、电抗器中。不同牌号的绝缘油或同牌号的新油与运行过的油混合使用前,必须做混油试验。 变压器油试验报告编号:
2.10.2 变压器、电抗器在试运行前,应进行全面检查,确认其符合运行条件时,方可投入运行。检查项目如下: 一、本体、冷却装置及所有附件应无缺陷,且不渗油。 安装记录编号:
五、事故排油设施应完好,消防设施齐全。 通水试验记录: 消防设施检查记录:
七、接地引下线及与主接地网的连接应满足设计要求,接地应可靠。 铁芯和夹件的接地引出套管、套管的接地小套管及电压抽取装置不用时其抽出端子均应接地;备用电流互感器二次端子应短接接地;套管顶部结构的接触及密封应良好。
安装记录编号:
项目总工: 年 月 日 总工程师(副总监理工程师): 年 月 日 . . .. . . . 专业.专注 . 表4.2.2 电力变压器施工强制性条文执行检查记录表 编号:03 工程名称 梨树66千伏胜利输变电新建工程 单位(子单位) 工程名称 变电站电气工程 分部(子分部)工程名称 主变压器安装
施工单位 四平电力设备制造安装有限责任公司 项目经理 朱武 强制性条文规定 执行情况 相关资料 《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GBJ 148—1990) 九、分接头的位置应符合运行要求;有载调压切换装置的远方操作应动作可靠,指示位置正确。 安装记录编号: 试验报告编号:
十三、变压器、电抗器的全部电气试验应合格;保护装置整定值符合规定;操作及联动试验正确。 试验报告定值单号: 传动试验记录编号:
项目总工: 年 月 日 总工程师(副总监理工程师):
年 月 日
表4.3.2 母线施工强制性条文执行检查记录表 编号:04 工程名称 梨树66千伏胜利输变电新建工程 单位(子单位) 工程名称 变电站电气工程 分部(子分部)工程名称 66kV设备安装
施工单位 四平电力设备制造安装有限责任公司 项目经理 朱武 强制性条文规定 执行情况 相关资料 . . .. . . . 专业.专注 . 《电气装置安装工程母线装置施工及验收规范》(GBJ 149—1990) 2.4.9 母线施焊前,焊工必须经过考试合格。 资格证号: 考试合格证号:
项目总工: 年 月 日 总工程师(副总监理工程师):
年 月 日
表5.0.2 电缆施工强制性条文执行检查记录表 编号:05 工程名称 梨树66千伏胜利输变电新建工程 单位(子单位) 工程名称 变电站电气工程 分部(子分部)工程名称
施工单位 四平电力设备制造安装有限责任公司 项目经理 朱武 强制性条文规定 执行情况 相关资料 《电气装置安装工程电缆线路施工及验收规范》(GB 50168—2006)
4.2.9 金属电缆支架全长均应有良好的接地。 电缆支架(桥架)验收记录 编号:
5.2.6 直埋电缆在直线段每隔50m~100m处、电缆接头处、转弯处、进入建筑物等处,应设置明显的方位标志或标桩。 检查记录编号:
7.0.1 对易受外部影响着火的电缆密集场所或可能着火蔓延而酿成严重事故的电缆线路,必须按设计要求的防火阻燃措施施工。
电缆防火施工措施编号
验收记录编号:
项目总工: 年 月 日 总工程师(副总监理工程师):
年 月 日 . . .. . . . 专业.专注 . 表6.1.2 变电站设备接地强制性条文执行检查记录表 编号:06 工程名称 梨树66千伏胜利输变电新建工程 单位(子单位) 工程名称 变电站电气工程 分部(子分部)工程名称 接地装置
施工单位 四平电力设备制造安装有限责任公司 项目经理 朱武 强制性条文规定 执行情况 相关资料 《电气装置安装工程接地装置施工及验收规范》(GB 50169—2006) 3.1.1 电气装置的下列金属部分,均应接地或接零:电机、变压器、电抗器、携带式或移动式用电器具等的金属底座和外壳;
接地检查记录编
号:
2 电气设备的传动装置; 接地检查记录编号:
3 屋内外配电装置的金属或钢筋混凝土构架以及靠近带电部分的金属遮栏和金属门; 接地检查记录编号:
4 配电、控制、保护用的屏(柜、箱)及操作台等的金属框架和底座; 接地检查记录编号:
5 交直流电力电缆的接头盒、终端头和膨胀器的金属外壳和可触及的电缆金属护层和穿线的钢管。穿线的钢管之间或钢管和电器设备之间有金属软管过渡的,应保证金属软管段接地畅通;
检查记录编号:
6 电缆桥架、支架和井架; 接地检查记录编号:
7 装有避雷线的电力线路杆塔; 接地检查记录编号:
8 装在配电线路杆上的电力设备; 接地检查记录编号:
9 在非沥青地面的居民区内,不接地、消弧线圈接地和高电阻接地系统中无避雷线的架空电力线路的金属杆塔和钢筋混凝土杆塔。
接地检查记录编
号:
10 承载电气设备的构架和金属外壳; 接地检查记录编号:
12 气体绝缘全封闭组合电器(GIS)的外壳接地端子和箱式变电站的金属箱体; 接地检查记录编号: . . .. . . . 专业.专注 . 13 电热设备的金属外壳; 接地检查记录编号:
14 铠装控制电缆的金属护层; 接地检查记录编号:
15 互感器二次绕组。 接地检查记录编号:
项目总工: 年 月 日 总工程师(副总监理工程师):
年 月 日
表6.2.2 室内外接地网施工强制性条文执行检查记录表 编号:07 工程名称 梨树66千伏胜利输变电新建工程 单位(子单位) 工程名称 变电站电气工程 分部(子分部)工程名称 接地装置
施工单位 四平电力设备制造安装有限责任公司 项目经理 朱武 强制性条文规定 执行情况 相关资料 《电气装置安装工程接地装置施工及验收规范》(GB 50169—2006) 3.2.4 人工接地网的敷设应符合以下规定: 1 人工接地网的外缘应闭合,外缘各角应做成圆弧形,圆弧的半径不宜小于均压带间距的一半; 隐蔽工程验收签证编号:
2 接地网内应敷设水平均压带,按等间距或不等间距布置; 隐蔽工程验收签证编号:
3 35KV及以上变电站接地网边缘经常有人出入的走道处,应铺设碎石、沥青路面或在地下装设2条与接地网相连的均压带。 隐蔽工程验收签证编号:
3.2.5 除临时接地装置外,接地装置应采用热镀锌钢材,水平敷设的可采用圆钢、和扁钢,垂直敷设的可采用角钢和钢管。腐蚀比较严重地区的接地装置,应适当加大
隐蔽工程验收签证编号:
隐蔽工程验收签证编号:
