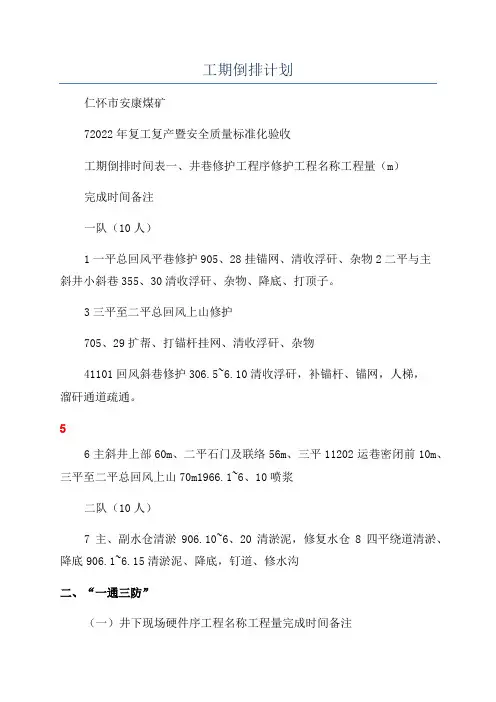

工期倒排计划仁怀市安康煤矿72022年复工复产暨安全质量标准化验收工期倒排时间表一、井巷修护工程序修护工程名称工程量(m)完成时间备注一队(10人)1一平总回风平巷修护905、28挂锚网、清收浮矸、杂物2二平与主斜井小斜巷355、30清收浮矸、杂物、降底、打顶子。
3三平至二平总回风上山修护705、29扩帮、打锚杆挂网、清收浮矸、杂物41101回风斜巷修护306.5~6.10清收浮矸,补锚杆、锚网,人梯,溜矸通道疏通。
56主斜井上部60m、二平石门及联络56m、三平11202运巷密闭前10m、三平至二平总回风上山70m1966.1~6、10喷浆二队(10人)7主、副水仓清淤906.10~6、20清淤泥,修复水仓8四平绕道清淤、降底906.1~6.15清淤泥、降底,钉道、修水沟二、“一通三防”(一)井下现场硬件序工程名称工程量完成时间备注一队:(5人)111203回风联络巷密闭加固、专用回风巷密闭加固,11203运输巷密闭加固、进风斜井密闭。
3座6.1~6.2对11203关联密闭进行加固处理后喷浆2二平1052回风斜巷修护、启密闭前,局扇安装、通风2台6.2~6.4局扇功率7.5某2kw31101进风斜巷启临时密闭1座6.1~6.34二平、四平建临时避难硐室2个6.3~6.55各处风门开(闭)传感器、局扇开停传感器、局扇无风保护传感器等安装13处6.1~6.5分别安装计量器、支管、阀门6二平1052回风斜巷、三平11205回风巷、四平11205运输机巷抽放主管接到指定位置300m6.5~6.15二队(5人)7二平、主斜井井底联络巷、水仓管子道、四平回风绕道4处8座风门更换与加固8座风门及墙体6.1~6.3811205回风巷口掘进安装局扇2台、风筒接到C12号层处通风2台6.3~6.5局扇功率7.5某2kw911205运输回风绕道、11205回风巷、1052回风斜巷等3处甲烷、温度、CO、6.6~6.7设备提前到位10二平石门、三平回风联络巷、四回风主山安装临时隔爆水袋3组6.7~6.8封闭全断面11主回风上山3组、11205运输回风、11205回风石门、1052回风斜巷下口6组洒水喷务水幕6.9~61112四平11205运输回风绕道掘进安装局扇2台、风筒接到C12号层处2台6.11~6.12局扇功率7.5某2kw1311205回风巷抽放钻720m6.15~6.20封孔起抽1411205运输机巷回风绕600m6.15~6.20封孔起抽151052回风斜巷穿层抽放钻孔1320m6、15~6.20封孔起抽16井下各测风站挂牌、标志、传感吊挂到位6.1~6.56.5~6.10(二)与现场相结合的软件1、1101运输上山临时密闭启封安全技术措施、审批及备案,完成时间:5月25日。

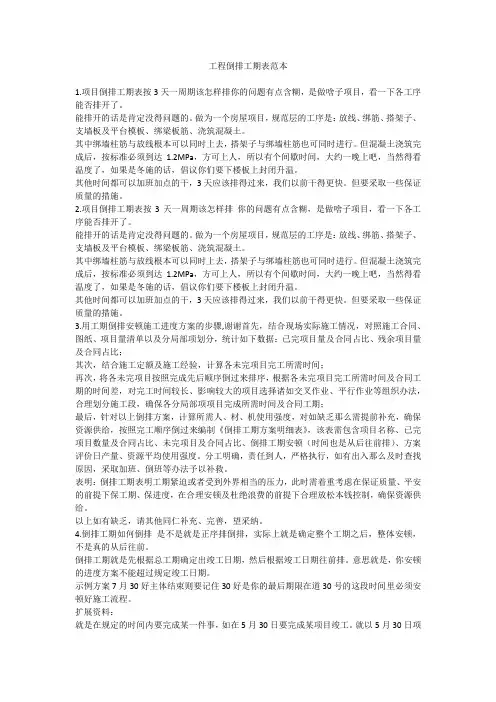

工程倒排工期表范本1.项目倒排工期表按3天一周期该怎样排你的问题有点含糊,是做啥子项目,看一下各工序能否排开了。
能排开的话是肯定没得问题的。
做为一个房屋项目,规范层的工序是:放线、绑筋、搭架子、支墙板及平台模板、绑梁板筋、浇筑混凝土。
其中绑墙柱筋与放线根本可以同时上去,搭架子与绑墙柱筋也可同时进行。
但混凝土浇筑完成后,按标准必须到达1.2MPa,方可上人,所以有个间歇时间,大约一晚上吧,当然得看温度了,如果是冬施的话,倡议你们要下楼板上封闭升温。
其他时间都可以加班加点的干,3天应该排得过来,我们以前干得更快。
但要采取一些保证质量的措施。
2.项目倒排工期表按3天一周期该怎样排你的问题有点含糊,是做啥子项目,看一下各工序能否排开了。
能排开的话是肯定没得问题的。
做为一个房屋项目,规范层的工序是:放线、绑筋、搭架子、支墙板及平台模板、绑梁板筋、浇筑混凝土。
其中绑墙柱筋与放线根本可以同时上去,搭架子与绑墙柱筋也可同时进行。
但混凝土浇筑完成后,按标准必须到达1.2MPa,方可上人,所以有个间歇时间,大约一晚上吧,当然得看温度了,如果是冬施的话,倡议你们要下楼板上封闭升温。
其他时间都可以加班加点的干,3天应该排得过来,我们以前干得更快。
但要采取一些保证质量的措施。
3.用工期倒排安顿施工进度方案的步骤,谢谢首先,结合现场实际施工情况,对照施工合同、图纸、项目量清单以及分局部项划分,统计如下数据:已完项目量及合同占比、残余项目量及合同占比;其次,结合施工定额及施工经验,计算各未完项目完工所需时间;再次,将各未完项目按照完成先后顺序倒过来排序,根据各未完项目完工所需时间及合同工期的时间差,对完工时间较长、影响较大的项目选择诸如交叉作业、平行作业等组织办法,合理划分施工段,确保各分局部项项目完成所需时间及合同工期;最后,针对以上倒排方案,计算所需人、材、机使用强度,对如缺乏那么需提前补充,确保资源供给,按照完工顺序倒过来编制《倒排工期方案明细表》,该表需包含项目名称、已完项目数量及合同占比、未完项目及合同占比、倒排工期安顿(时间也是从后往前排)、方案评价日产量、资源平均使用强度。
倒排工期总计划表

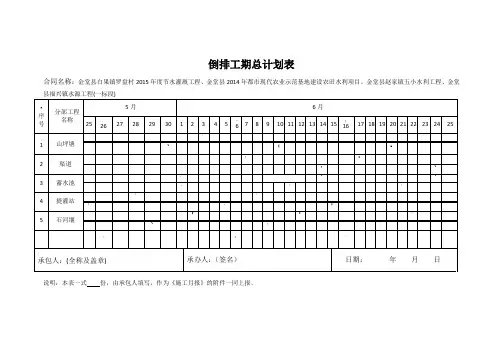

合同名称:金堂县白果镇罗盘村2015年度节水灌溉工程、金堂县2014年都市现代农业示范基地建设农田水利项目、金堂县赵家镇五小水利工程、金堂
说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
倒排工期总计划表
合同名称:金堂县白果镇罗盘村2015年度节水灌溉工程、金堂县2014年都市现代农业示范基地建设农田水利项目、金堂县赵家镇五小水利工程、金堂
说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
施工工期计划表分部分项工程名称

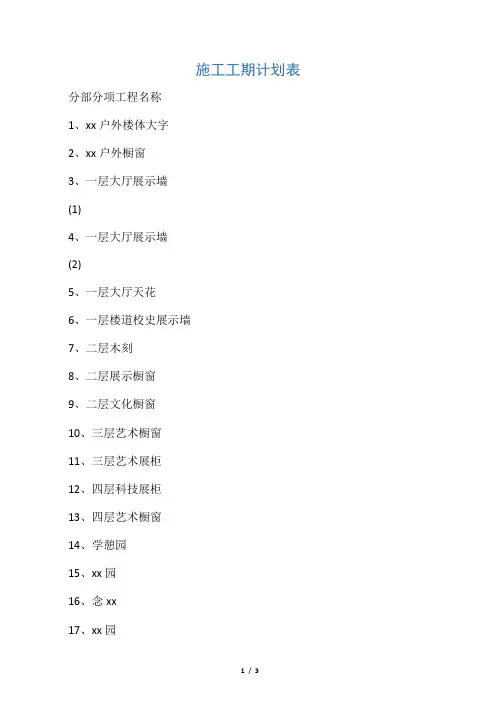

1、xx户外楼体大字
2、xx户外橱窗
3、一层大厅展示墙
(1)
4、一层大厅展示墙
(2)
5、一层大厅天花
6、一层楼道校史展示墙
7、二层木刻
8、二层展示橱窗
9、二层文化橱窗
10、三层艺术橱窗
11、三层艺术展柜
12、四层科技展柜
13、四层艺术橱窗
14、学憩园
15、xx园
16、念xx
17、xx园
18、xx飞园
19、怡馨园
20、竣工清理
21、交工验收施工进度安排
第10天拆除完毕;第15天安装完毕
第15号拆除完毕并做好基础预埋;第20天安装完毕第5天开始施工;第15天施工完毕
第5天开始施工;第15天施工完毕
第3天开始施工;第20天施工完毕
第5天开始施工,第15天施工完毕
第3天安排加工;第25天安装完毕
第5天开始施工;第20天施工完毕
第5天开始施工;第20天施工完毕
第8天安排施工;第22天施工完毕
第8天安排施工;第22天施工完毕
第10天安排施工;第22天施工完毕
第10天安排施工;第22天施工完毕
第5天开始基层处理同时安排外加工9月5号完毕13号开始施工29号施工完毕,并现场清理干净5号安排加工9月3号完毕
7号开始施工并安排外加工27好完毕
5号安排外加工同时进行基础处理29号完毕
5号开始基层处理安排现场施工准备9月12号施工完毕30号之前完成垃圾清理工作并清扫完毕。
倒排工期表倒排工期表是指在项目项目实施过程中,为了更好地掌握项目进度而制定的一种工作计划表。
倒排工期表的主要作用是将项目工作的各个阶段逆序排列,以确定每个阶段的开始和结束时间,从而确定整个项目实施的时间。
本文将详细介绍如何制作倒排工期表。
一、倒排工期表的制作流程倒排工期表的制作过程需要经过以下几个步骤:1.确定项目的起始时间和完成时间;2.确定项目工作的各个阶段;3.确定每个阶段的工作内容和工期;4.按照倒序排列,确定每个阶段的开始时间和结束时间;5.进行微调和检查,确保工期表的准确性和合理性。
二、倒排工期表的制作要点1.确定项目的起始时间和完成时间倒排工期表的制定需要确定项目的起始时间和完成时间,这是整个制作过程的基础。
在确定起始时间和完成时间时,需要考虑到项目的实际情况,包括可行性研究、投标、设计、采购、施工、竣工等阶段的时间。
在确定完成时间时,还需要考虑到项目实施过程中可能出现的延误和变更等情况,从而为项目实施提供充分的时间保障。
2.确定项目工作的各个阶段在项目实施过程中,需要对项目工作进行逐步细化,将大的项目目标分解为具体的、可操作的工作阶段。
这些阶段应该根据实际情况进行细分,确保每个阶段具有明确的工作内容和分工,以便更好地进行工期的控制和管理。
3.确定每个阶段的工作内容和工期在确定工作阶段后,需要对每个阶段的工作内容和工期进行明确的规划。
其中,工作内容应该是具体的、可操作的任务,包括必要的工程量和工作要求;工期应该是合理的、可行的时间范围,应该考虑到前后工作阶段之间的关系,以确保整个项目的进度和效率。
4.按照倒序排列,确定每个阶段的开始时间和结束时间在确定工作阶段、内容和工期后,需要按照倒序排列的原则,确定每个阶段的开始时间和结束时间。
在按照倒序排列时,应该考虑到每个阶段之间的逻辑关系和前后置关系,就像是把一条绳子从尾部向头部卷起来一样,逐步向前推进,最终确定整个项目的实施时间。
5.进行微调和检查,确保工期表的准确性和合理性制作倒排工期表到这一步,虽然已经完成了基本的工作,但最终的工期表还需要进行微调和检查,以确保其准确性和合理性。

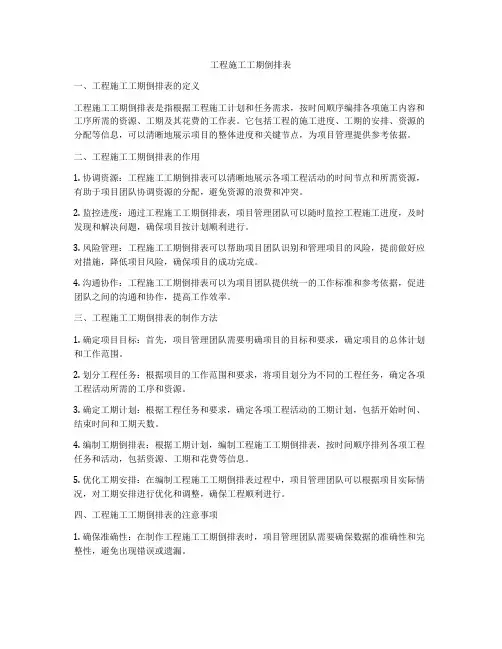

工程施工工期倒排表一、工程施工工期倒排表的定义工程施工工期倒排表是指根据工程施工计划和任务需求,按时间顺序编排各项施工内容和工序所需的资源、工期及其花费的工作表。
它包括工程的施工进度、工期的安排、资源的分配等信息,可以清晰地展示项目的整体进度和关键节点,为项目管理提供参考依据。
二、工程施工工期倒排表的作用1. 协调资源:工程施工工期倒排表可以清晰地展示各项工程活动的时间节点和所需资源,有助于项目团队协调资源的分配,避免资源的浪费和冲突。
2. 监控进度:通过工程施工工期倒排表,项目管理团队可以随时监控工程施工进度,及时发现和解决问题,确保项目按计划顺利进行。
3. 风险管理:工程施工工期倒排表可以帮助项目团队识别和管理项目的风险,提前做好应对措施,降低项目风险,确保项目的成功完成。
4. 沟通协作:工程施工工期倒排表可以为项目团队提供统一的工作标准和参考依据,促进团队之间的沟通和协作,提高工作效率。
三、工程施工工期倒排表的制作方法1. 确定项目目标:首先,项目管理团队需要明确项目的目标和要求,确定项目的总体计划和工作范围。
2. 划分工程任务:根据项目的工作范围和要求,将项目划分为不同的工程任务,确定各项工程活动所需的工序和资源。
3. 确定工期计划:根据工程任务和要求,确定各项工程活动的工期计划,包括开始时间、结束时间和工期天数。
4. 编制工期倒排表:根据工期计划,编制工程施工工期倒排表,按时间顺序排列各项工程任务和活动,包括资源、工期和花费等信息。
5. 优化工期安排:在编制工程施工工期倒排表过程中,项目管理团队可以根据项目实际情况,对工期安排进行优化和调整,确保工程顺利进行。
四、工程施工工期倒排表的注意事项1. 确保准确性:在制作工程施工工期倒排表时,项目管理团队需要确保数据的准确性和完整性,避免出现错误或遗漏。
2. 定期更新:工程施工工期倒排表是一个动态的工作表,项目管理团队需要定期更新和调整,及时反映项目的最新情况和进展。
