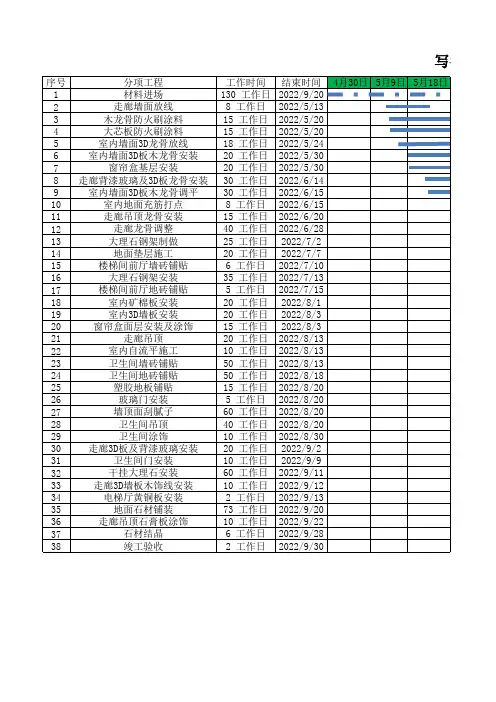

倒排工期计划表
- 格式:docx
- 大小:1.56 MB
- 文档页数:4

工程施工计划倒排表一、项目概况项目名称:XXX工程建设地点:XXX市建设单位:XXX有限公司设计单位:XXX设计院施工单位:XXX施工公司监理单位:XXX监理公司工程类别:XXX工程工程规模:XXX平方米计划工期:XXX个月二、工程概况该工程为一个XXX工程,总建筑面积为XXX平方米,包括XXX栋建筑物。
主要包括XXX 工程内容:XXX三、施工组织设计1. 施工组织机构本工程施工组织机构包括:总监理工程师、总工程师、主要负责人、部门主管、技术员、施工人员等。
2. 相关协调单位本工程相关协调单位包括:建设单位、设计单位、监理单位、施工单位、相关部门等。
3. 安全管理措施本工程安全管理措施包括:安全技术交底、安全教育培训、安全生产标准化、安全检查巡视等。
四、工程施工计划倒排表1. 第XX周周一:XXX周二:XXX周三:XXX周四:XXX周五:XXX周六:XXX周日:XXX2. 第XX周周一:XXX周二:XXX周三:XXX周四:XXX周五:XXX周六:XXX周日:XXX3. 第XX周周一:XXX周二:XXX周三:XXX周四:XXX周五:XXX周六:XXX周日:XXX5. 工程施工进度根据上述工程施工计划倒排表,逐步推进工程施工进度,确保工程按照计划进行,顺利完成。
六、总结与展望在工程施工过程中,我们将严格执行施工计划倒排表,确保工程质量和安全,及时解决各类问题,保证工程按照计划完成。
同时,我们将不断总结经验,提高施工效率,为保质保量完成工程目标而努力。
以上是本工程的施工计划倒排表,希望能对工程施工提供一定的指导和帮助。
祝项目工程施工圆满成功!。
通风排烟工期倒排计划表英文回答:Ventilation and smoke exhaust schedule in reverse order:1. Completion of installation and commissioning of ventilation and smoke exhaust system.2. Completion of ductwork installation for ventilation and smoke exhaust system.3. Completion of equipment procurement for ventilation and smoke exhaust system.4. Completion of design and engineering for ventilation and smoke exhaust system.5. Initiation of project for ventilation and smoke exhaust system.The reverse order schedule for ventilation and smoke exhaust system ensures that the system is fully functional and operational before the project is initiated. This approach allows for a smooth and efficient installation process, as well as timely completion of the project.中文回答:通风排烟工期倒排计划表:1. 完成通风排烟系统的安装和调试。
2. 完成通风排烟系统的风管安装。
3. 完成通风排烟系统的设备采购。
工程倒排工期表范本1.项目倒排工期表按3天一周期该怎样排你的问题有点含糊,是做啥子项目,看一下各工序能否排开了。
能排开的话是肯定没得问题的。
做为一个房屋项目,规范层的工序是:放线、绑筋、搭架子、支墙板及平台模板、绑梁板筋、浇筑混凝土。
其中绑墙柱筋与放线根本可以同时上去,搭架子与绑墙柱筋也可同时进行。
但混凝土浇筑完成后,按标准必须到达1.2MPa,方可上人,所以有个间歇时间,大约一晚上吧,当然得看温度了,如果是冬施的话,倡议你们要下楼板上封闭升温。
其他时间都可以加班加点的干,3天应该排得过来,我们以前干得更快。
但要采取一些保证质量的措施。
2.项目倒排工期表按3天一周期该怎样排你的问题有点含糊,是做啥子项目,看一下各工序能否排开了。
能排开的话是肯定没得问题的。
做为一个房屋项目,规范层的工序是:放线、绑筋、搭架子、支墙板及平台模板、绑梁板筋、浇筑混凝土。
其中绑墙柱筋与放线根本可以同时上去,搭架子与绑墙柱筋也可同时进行。
但混凝土浇筑完成后,按标准必须到达1.2MPa,方可上人,所以有个间歇时间,大约一晚上吧,当然得看温度了,如果是冬施的话,倡议你们要下楼板上封闭升温。
其他时间都可以加班加点的干,3天应该排得过来,我们以前干得更快。
但要采取一些保证质量的措施。

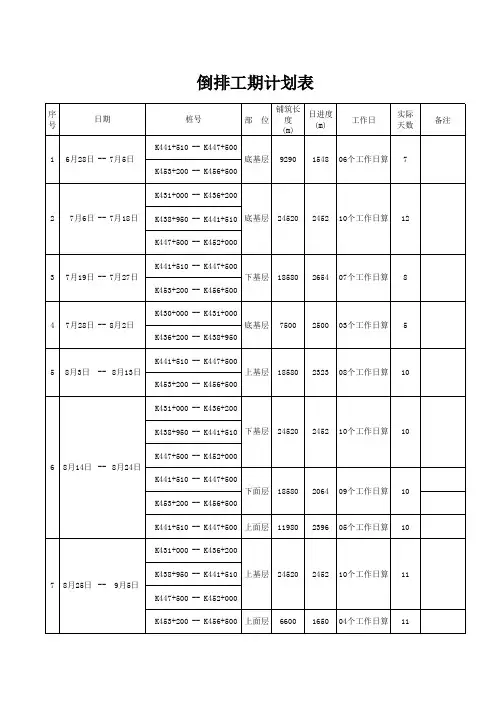

3.用工期倒排安顿施工进度方案的步骤,谢谢首先,结合现场实际施工情况,对照施工合同、图纸、项目量清单以及分局部项划分,统计如下数据:已完项目量及合同占比、残余项目量及合同占比;其次,结合施工定额及施工经验,计算各未完项目完工所需时间;再次,将各未完项目按照完成先后顺序倒过来排序,根据各未完项目完工所需时间及合同工期的时间差,对完工时间较长、影响较大的项目选择诸如交叉作业、平行作业等组织办法,合理划分施工段,确保各分局部项项目完成所需时间及合同工期;最后,针对以上倒排方案,计算所需人、材、机使用强度,对如缺乏那么需提前补充,确保资源供给,按照完工顺序倒过来编制《倒排工期方案明细表》,该表需包含项目名称、已完项目数量及合同占比、未完项目及合同占比、倒排工期安顿(时间也是从后往前排)、方案评价日产量、资源平均使用强度。

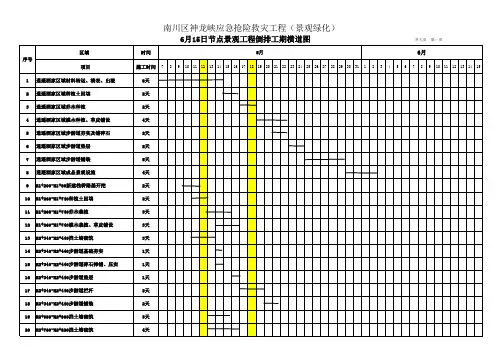

施工倒排计划表施工倒排计划表篇一:倒排施工计划安排海口市货运大道二期工程 H 标段交叉口施工计划安排(K6+900,K7+400路段)中建六局货运大道 H 标项目部 2017 年 6 月 20 日0一、货运大道二期 H 标段交叉口施工计划编制说明海榆中线与货运大道交叉口工程属海口市货运大道二期工程 H 标段重要施工任务内容,与货运大道一期工程终点相距约 100m,交叉口紧挨海口市秀英区儒益村,在海榆中线里程 4 公里处。
是目前海榆中线到海口车辆的必经之地,车流量大、交通负荷繁重,目前已经完成 K6+900, K7+000 主线排水管线、部分路基土方施工,标段内所有四个涵洞工程的已完成征地的 60m 范围内的部分及交叉口部分东侧货运大道主干道沥青混凝土路面的施工。
目前业主已经批准改交叉口内的设计变更及征地遗留问题正在由政府协助解决,交叉口范围内基本具备了大面积施工的条件。
目前我项目部根据交叉口实际情况编制、筹安排各分项工程及各工序施工。
统二、交叉口 K6+900, K7+400 路段施工安排计划现在经过重新布署,施工方案重做调整,根据工期要求,对未完工程量综合考虑,就施工目标、配备足够的机械设备、材料供应、劳动力等,对工期保证措施等计划重新安排如下,确保交叉口东侧工程保质如期完成,交叉口西侧及 K7+300- K7+400 征地情况再具体调整 : 视(一) 施工总体部署:、首先要完成交叉口东侧施工,交叉口西侧施工方可进行。
由 K6+900 开始路基形成一段,各综合管线及路面工程施工完成一段 ;交叉施工、分完成、填方及挖方段多个点同步进行,往K7+400 方向推进,交叉口段施工重点为软基换填及综合管线施工与水稳层搅拌站、预制场建设,同时要认真作好交叉口施工期间的交通疏导工作,确保施工与安全两不误。
(二) 交叉口东侧施工目标:、1、2、 2017 年 6 月 25 之前,完成清淤、放线工作。
2017 年 7 月 15 之前,确保 y10-y11 及 y 10-y 12 雨水管加固处理工程完成。
