存梁台座技术交底
- 格式:doc
- 大小:36.50 KB
- 文档页数:2
一、交底目的为确保预制场存梁作业安全,防止意外事故发生,特制定本安全技术交底。
二、适用范围本交底适用于预制场内所有存梁作业。
三、交底内容1. 存梁场地要求(1)存梁场地应选择平整、坚实、排水良好的地方,避免积水。
(2)场地四周应设置围挡,并设置警示标志。
(3)场地内应设置消防器材,并确保消防器材完好、有效。
2. 存梁设备要求(1)存梁设备应定期检查、保养,确保设备运行正常。
(2)起重机械、运输车辆等设备应符合国家相关标准。
3. 存梁作业人员要求(1)作业人员必须经过专业培训,具备相应的操作技能和安全生产知识。
(2)作业人员应穿戴符合安全要求的防护用品,如安全帽、安全带、防护眼镜等。
(3)作业人员应严格遵守操作规程,不得违章作业。
4. 存梁作业流程(1)根据预制梁板尺寸、重量,选择合适的起重机械和运输车辆。
(2)将预制梁板吊装至指定位置,确保梁板平稳、牢固。
(3)将梁板放置在垫木上,并调整水平,确保梁板不变形。
(4)梁板存放时,应留有足够的空间,方便检查、维护。
5. 安全注意事项(1)存梁作业前,应检查现场环境,确保无安全隐患。
(2)起重机械操作人员应严格遵守操作规程,不得超载、超速作业。
(3)运输车辆在行驶过程中,应保持车速稳定,注意避让行人。
(4)作业人员应保持警惕,注意观察周围环境,防止发生意外。
(5)遇有恶劣天气,如雷雨、大风等,应停止存梁作业。
四、应急措施1. 发生事故时,应立即停止作业,并采取紧急措施。
2. 报告相关部门,启动应急预案。
3. 按照事故处理程序,进行事故调查和处理。
五、交底时间本安全技术交底自发布之日起执行。
六、接受人1. 项目部管理人员2. 施工负责人3. 作业人员4. 监理单位代表5. 设计单位代表六、交底人(姓名)(职务)(日期)。

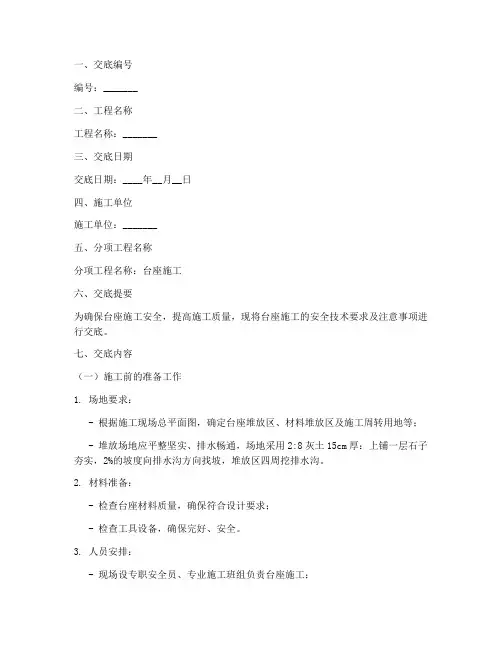

一、交底编号编号:_______二、工程名称工程名称:_______三、交底日期交底日期:____年__月__日四、施工单位施工单位:_______五、分项工程名称分项工程名称:台座施工六、交底提要为确保台座施工安全,提高施工质量,现将台座施工的安全技术要求及注意事项进行交底。
七、交底内容(一)施工前的准备工作1. 场地要求:- 根据施工现场总平面图,确定台座堆放区、材料堆放区及施工周转用地等;- 堆放场地应平整坚实、排水畅通,场地采用2:8灰土15cm厚:上铺一层石子夯实,2%的坡度向排水沟方向找坡,堆放区四周挖排水沟。
2. 材料准备:- 检查台座材料质量,确保符合设计要求;- 检查工具设备,确保完好、安全。
3. 人员安排:- 现场设专职安全员、专业施工班组负责台座施工;- 施工人员需熟悉台座施工技术规范和安全操作规程。
(二)施工过程中的安全技术要求1. 台座搭建:- 搭建台座时,必须严格按照设计图纸进行,确保台座结构稳定; - 使用焊接、螺栓连接等工艺时,应确保连接牢固;- 台座高度应符合设计要求,不得超高。
2. 施工操作:- 施工人员必须佩戴安全帽、安全带等个人防护用品;- 严禁在台座上行走、站立;- 施工过程中,不得随意调整台座结构。
3. 安全防护:- 台座四周设置安全防护栏杆,并设置警示标志;- 施工现场应设置安全通道,确保人员安全通行。
(三)施工过程中的注意事项1. 防止台座倾倒:- 台座基础必须坚实,确保台座稳定性;- 台座搭建过程中,不得在台座上堆放重物;- 台座高度应符合设计要求,不得超高。
2. 防止人员坠落:- 施工人员必须佩戴安全带,并正确使用;- 施工现场应设置安全防护栏杆,并设置警示标志;- 施工过程中,不得在台座上行走、站立。
3. 防止火灾事故:- 施工现场严禁吸烟;- 严禁在施工现场使用明火;- 施工现场应配备消防器材,并定期检查。
八、交底总结通过本次安全技术交底,使施工人员充分了解台座施工过程中的安全注意事项,提高安全意识,确保施工安全。

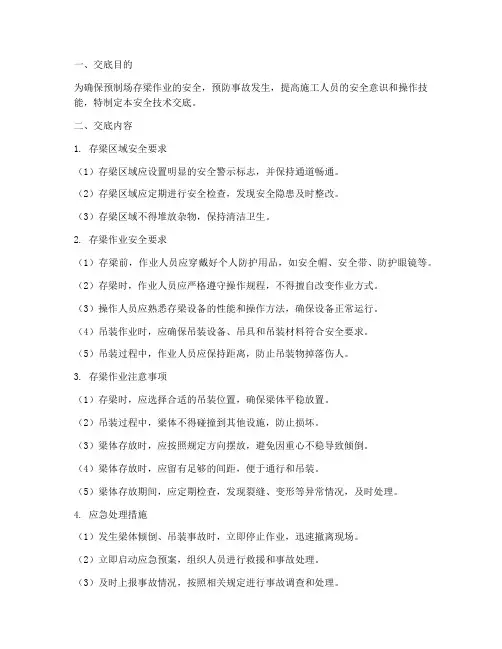

一、交底目的为确保预制场存梁作业的安全,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底内容1. 存梁区域安全要求(1)存梁区域应设置明显的安全警示标志,并保持通道畅通。
(2)存梁区域应定期进行安全检查,发现安全隐患及时整改。
(3)存梁区域不得堆放杂物,保持清洁卫生。
2. 存梁作业安全要求(1)存梁前,作业人员应穿戴好个人防护用品,如安全帽、安全带、防护眼镜等。
(2)存梁时,作业人员应严格遵守操作规程,不得擅自改变作业方式。
(3)操作人员应熟悉存梁设备的性能和操作方法,确保设备正常运行。
(4)吊装作业时,应确保吊装设备、吊具和吊装材料符合安全要求。
(5)吊装过程中,作业人员应保持距离,防止吊装物掉落伤人。
3. 存梁作业注意事项(1)存梁时,应选择合适的吊装位置,确保梁体平稳放置。
(2)吊装过程中,梁体不得碰撞到其他设施,防止损坏。
(3)梁体存放时,应按照规定方向摆放,避免因重心不稳导致倾倒。
(4)梁体存放时,应留有足够的间距,便于通行和吊装。
(5)梁体存放期间,应定期检查,发现裂缝、变形等异常情况,及时处理。
4. 应急处理措施(1)发生梁体倾倒、吊装事故时,立即停止作业,迅速撤离现场。
(2)立即启动应急预案,组织人员进行救援和事故处理。
(3)及时上报事故情况,按照相关规定进行事故调查和处理。
三、交底人及接受人1. 交底人:项目经理、安全员、技术负责人2. 接受人:施工班组全体人员四、交底时间(请在此处填写交底时间)五、注意事项1. 本安全技术交底适用于预制场存梁作业。
2. 施工过程中,如遇特殊情况,应立即停止作业,并向交底人汇报。
3. 施工人员应严格遵守本安全技术交底,确保作业安全。
4. 本安全技术交底自发布之日起实施,如有未尽事宜,另行通知。

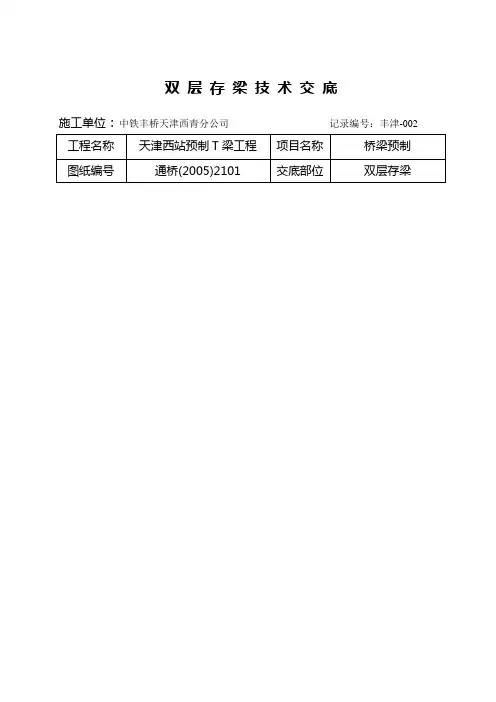

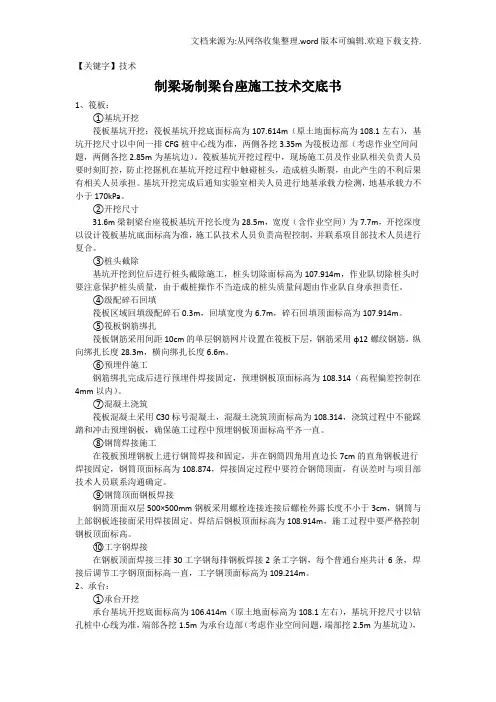

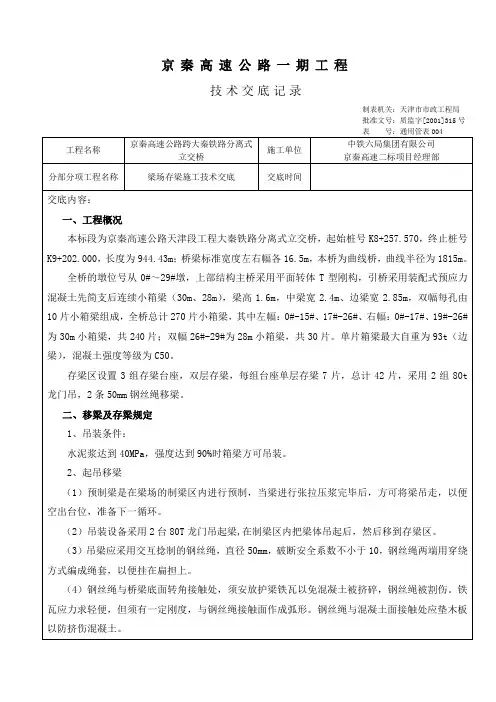

预制场存梁安全技术交底交底人:____________________接受人:____________________交底时间:____________________备注:____________________。
【关键字】技术制梁场制梁台座施工技术交底书1、筏板:①基坑开挖筏板基坑开挖:筏板基坑开挖底面标高为107.614m(原土地面标高为108.1左右),基坑开挖尺寸以中间一排CFG桩中心线为准,两侧各挖3.35m为筏板边部(考虑作业空间问题,两侧各挖2.85m为基坑边)。
筏板基坑开挖过程中,现场施工员及作业队相关负责人员要时刻盯控,防止挖掘机在基坑开挖过程中触碰桩头,造成桩头断裂,由此产生的不利后果有相关人员承担。
基坑开挖完成后通知实验室相关人员进行地基承载力检测,地基承载力不小于170kPa。
②开挖尺寸31.6m梁制梁台座筏板基坑开挖长度为28.5m,宽度(含作业空间)为7.7m,开挖深度以设计筏板基坑底面标高为准,施工队技术人员负责高程控制,并联系项目部技术人员进行复合。
③桩头截除基坑开挖到位后进行桩头截除施工,桩头切除面标高为107.914m,作业队切除桩头时要注意保护桩头质量,由于截桩操作不当造成的桩头质量问题由作业队自身承担责任。
④级配碎石回填筏板区域回填级配碎石0.3m,回填宽度为6.7m,碎石回填顶面标高为107.914m。
⑤筏板钢筋绑扎筏板钢筋采用间距10cm的单层钢筋网片设置在筏板下层,钢筋采用φ12螺纹钢筋,纵向绑扎长度28.3m,横向绑扎长度6.6m。
⑥预埋件施工钢筋绑扎完成后进行预埋件焊接固定,预埋钢板顶面标高为108.314(高程偏差控制在4mm以内)。
⑦混凝土浇筑筏板混凝土采用C30标号混凝土,混凝土浇筑顶面标高为108.314,浇筑过程中不能踩踏和冲击预埋钢板,确保施工过程中预埋钢板顶面标高平齐一直。
⑧钢筒焊接施工在筏板预埋钢板上进行钢筒焊接和固定,并在钢筒四角用直边长7cm的直角钢板进行焊接固定,钢筒顶面标高为108.874,焊接固定过程中要符合钢筒顶面,有误差时与项目部技术人员联系沟通确定。
⑨钢筒顶面钢板焊接钢筒顶面双层500×500mm钢板采用螺栓连接连接后螺栓外露长度不小于3cm,钢筒与上部钢板连接面采用焊接固定。
