预制梁场台座工程技术交底
- 格式:doc
- 大小:21.50 KB
- 文档页数:2
一、交底目的为确保预制梁场临建施工安全,提高施工人员安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工现场安全生产规定(1)严禁违章指挥、违章操作,违反劳动纪律。
(2)集中精力,坚守岗位,未经专业培训不得从事非本工种作业。
(3)进入施工现场必须戴安全帽,悬(临)空作业必须系好安全带,严禁在高处向下投扔物料。
(4)严禁酒后登高作业,禁止穿高跟鞋、拖鞋、赤脚进入施工现场。
(5)禁止随意拆除、挪动各种防护装置、防护设施,安全标志、消防器材及电器设备等。
2. 分部分项工程安全生产措施(1)操作人员必须详细了解临建设施结构,制定相应的防护措施、施工计划,严格按照安全施工规范操作。
(2)进入施工现场人员必须正确佩戴安全帽,系好下颚带,锁好带扣。
(3)作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场。
(4)在没有可靠安全防护设施的高处(2米以上含2米)和陡坡施工时,必须系好合格的安全带,安全带要系挂牢固,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋。
(5)新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业。
(6)从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备。
(7)施工现场禁止吸烟,禁止追逐打闹,禁止酒后作业。
(8)施工现场的各种安全防护设施、安全标志等,未经施工员及安全员批准严禁随意拆除和挪动。
3. 特殊作业安全措施(1)钢筋下料及绑扎:作业前,必须检查钢筋夹具、电气设备等,确认安全后方可作业;操作前必须检查切断机刀口,确定安装正确,刀片无裂纹,刀架螺栓紧固,防护罩牢靠,空运转正常后再进行操作。
(2)模板和支架、拱架的安装施工:模板和支架、拱架应按施工设计规定的程序安装;安装模板、支架、拱架应由作业组长指挥,作业人员应协调一致。
(3)支架的立柱应设水平撑和双向斜撑,斜撑的水平夹角以45为宜,立柱高度在5m以内时,水平撑不得少于两道,立柱高于5m时,水平撑间距不得大于2m,并在两水平撑之间加剪刀撑。
一、交底目的为确保梁场预制施工过程中工人的生命安全和身体健康,预防事故发生,特进行本次安全技术交底。
二、交底内容1. 施工现场安全要求(1)进入施工现场人员必须正确佩戴安全帽、安全带等个人防护用品。
(2)禁止在施工现场吸烟、饮酒。
(3)施工现场严禁高空抛物、乱扔垃圾。
(4)施工现场严禁无关人员进入。
2. 预制梁施工安全注意事项(1)预制梁模板安装前,应检查模板的完好性,确保模板无变形、裂纹等缺陷。
(2)模板安装过程中,应确保模板的垂直度、水平度和稳固性。
(3)预制梁浇筑过程中,严禁操作人员站在模板上。
(4)混凝土浇筑时,应保持浇筑速度均匀,防止发生冲刷模板现象。
(5)混凝土浇筑完成后,应及时进行养护,防止混凝土发生裂缝。
3. 机械设备安全操作(1)操作机械设备前,必须检查设备是否处于正常工作状态。
(2)操作人员必须熟悉机械设备的使用方法,严禁违章操作。
(3)机械设备运行过程中,严禁操作人员身体任何部位接触运动部件。
(4)机械设备运行时,严禁在设备附近堆放物品,确保通道畅通。
4. 施工用电安全(1)施工现场用电必须符合国家相关标准和规定。
(2)施工现场用电设备应安装漏电保护器,确保用电安全。
(3)操作电气设备时,应穿戴绝缘手套、绝缘鞋等防护用品。
(4)禁止在潮湿环境下操作电气设备。
5. 应急处理(1)发生事故时,应立即停止作业,迅速采取应急措施。
(2)受伤人员应立即送往医院救治。
(3)事故发生后,应及时上报相关部门,并做好事故调查和处理工作。
三、交底要求1. 施工单位应将本次安全技术交底记录在案,并存档备查。
2. 施工单位应定期对预制梁施工人员进行安全教育培训,提高安全意识。
3. 施工现场应设立安全警示标志,提醒操作人员注意安全。
4. 施工单位应定期检查施工现场的安全设施,确保其完好有效。
四、总结通过本次安全技术交底,使预制梁施工人员充分了解施工现场的安全要求、预制梁施工安全注意事项、机械设备安全操作、施工用电安全及应急处理等方面的知识,提高安全意识,确保施工现场的安全施工。
一、工程名称:______________________________二、施工部位:______________________________三、施工时间:______________________________四、施工负责人:______________________________五、安全技术交底内容:1. 施工人员安全教育(1)所有施工人员必须经过专业培训,取得上岗证后方可上岗作业。
(2)施工前必须进行安全技术交底,明确施工过程中的安全注意事项。
(3)施工人员必须遵守施工现场的各项规章制度,服从现场管理。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应配备必要的安全防护设施,如安全网、防护栏杆、警示灯等。
(3)施工现场应设置消防设施,并定期检查,确保其正常使用。
3. 施工设备安全操作(1)施工设备必须经过检验,确保其安全可靠。
(2)操作人员必须熟悉设备性能,严格按照操作规程进行操作。
(3)施工过程中,设备应保持良好的状态,发现异常情况立即停机检查。
4. 施工材料安全管理(1)施工材料应按照规定进行储存、使用和管理,确保材料质量。
(2)易燃易爆、有毒有害等危险品应严格按照国家有关规定进行储存、运输和使用。
(3)施工现场应设置材料堆放区,确保材料堆放整齐、安全。
5. 施工现场环境安全管理(1)施工现场应保持整洁、有序,不得堆放杂物。
(2)施工现场应定期进行卫生消毒,防止疾病传播。
(3)施工现场应设置安全通道,确保人员、车辆畅通。
6. 特殊作业安全注意事项(1)高空作业:作业人员必须佩戴安全带,并严格遵守高空作业安全操作规程。
(2)有限空间作业:作业人员必须佩戴防护用品,严格按照有限空间作业安全操作规程进行作业。
(3)电气作业:作业人员必须熟悉电气安全知识,严格按照电气安全操作规程进行作业。
六、施工过程中应注意的问题(1)施工过程中,施工人员必须密切关注现场安全,发现安全隐患及时上报。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 项目经理:____________________4. 施工地点:____________________5. 施工工期:____________________二、安全技术交底目的为确保预制梁场施工过程中的安全,降低事故发生率,提高施工质量,特制定本安全技术交底。
三、安全注意事项1. 施工现场安全要求(1)进入施工现场人员必须正确佩戴安全帽,穿防滑鞋,佩戴防护手套、安全带等个人防护用品。
(2)施工现场禁止穿拖鞋、高跟鞋和易滑、带钉的鞋,杜绝赤脚、赤膊作业。
(3)施工现场禁止酒后作业、疲劳作业和带病作业。
(4)施工现场禁止擅自拆除防护设施、安全标志、警告牌等。
2. 施工用电、消防安全要求(1)施工现场用电设备必须符合国家标准,并由专业电工进行安装、维护。
(2)施工现场禁止私拉乱接电线,严禁使用非标准插头和插座。
(3)施工现场禁止在易燃、易爆场所使用明火。
(4)施工现场应配备足够的消防器材,并定期检查、维护。
3. 施工材料、构件存放及运输要求(1)施工材料、构件应按规格、型号分类存放,堆放整齐,标识清晰。
(2)施工材料、构件运输过程中,应采取防滑、防倾倒措施。
(3)运输车辆应遵守交通规则,确保行车安全。
4. 施工工艺及操作规程(1)严格按照施工图纸、规范和操作规程进行施工。
(2)施工过程中,应密切关注施工质量,发现问题及时处理。
(3)施工人员应熟悉所使用的施工机械、设备,并严格按照操作规程进行操作。
四、安全技术交底内容1. 施工现场安全教育培训(1)新入场工人必须经过三级安全教育,考核合格后,方可上岗作业。
(2)特种作业和特种设备作业人员必须经过专门培训,考核合格并取得操作证后,方可上岗。
2. 施工现场防护设施及安全标志设置(1)施工现场应设置安全防护设施,如围栏、警示牌等。
预制梁工程施工技术交底一、概况河口1号桥为左幅7孔右幅8孔,斜交15度。
共计40m预应力T梁55片,20m普通T梁20片。
40mT梁采用C50砼浇注,20mT梁采用C30砼浇注。
二、预制梁台座要求1)40mT梁梁台总长度40.4m宽0.6m。
采用C25砼制作。
梁台要求顺直光滑,对预制完成梁台有不合格处必须进行修补,或补墙或打磨。
预拱度为反拱40mm。
预留阻燃管孔道作为拉筋加固用。
组燃管埋置深度为台面下3cm,间距60cm。
在梁底座上铺设一层电木板,起到预制梁与梁台间隔作用。
2)20m梁梁台总长度20.4m。
预拱度为正拱20mm,其余与40m梁台相同。
三、钢筋的制作与帮扎1)施工准备:钢筋调直场地、钢筋骨架绑扎场地、加工设备、绑扎工具、卷扬机、对焊机、电焊机、钢筋切断机、有关图纸(包括钢筋骨架、行车道板、端头配筋、桥面连续、湿接缝、泄水孔、封锚预埋筋)。
2)钢筋骨架所用钢筋必须具有厂家质量证明书并经复试合格。
钢筋焊接应有焊接试验合格证明。
3)钢筋表面的锈皮、油渍、漆污在使用前应清除干净。
除锈方法有钢丝刷、砂箱等。
4)直径10mm以下的盘条钢筋在运输过程中生弯曲现象时。
使用前均应加以调直。
盘圆钢筋、调直可采用卷扬机进行。
5)钢筋下料按设计图纸进行。
计算钢筋的下料长度时应按规范上对钢筋弯钩或弯折长度的规定进行。
6)钢筋切断前应根据下料钢筋和种类、直径尺寸、根数、长短搭配统筹下料。
7)钢筋加工1、钢筋弯制:弯曲加工按弯曲加工的钢筋规格、形状和各部尺寸进行。
2、弯曲质量要求:钢筋弯曲形状正确,平面上无翘曲现象。
钢筋弯曲点处不得有裂缝。
钢筋弯曲成型后允许偏差为:全长+10mm,弯起钢筋各部尺寸+20mm,弯起钢筋的弯起高度+5mm,箍筋螺旋筋各部尺寸+5mm。
3、焊接:T型梁主筋接头,先采用闪光对焊在无对焊条件下,可采用搭接和帮条焊。
焊接场地应有适当的防风、雨、雪措施。
环境温度在5-20℃,时应采取技术措,低于-20℃时不宜施焊。

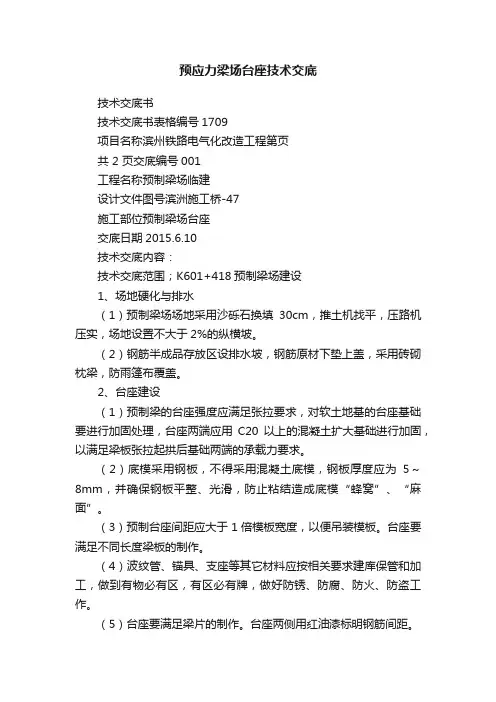

空心板及预制台座施工技术交底-、先张法预应力空心板预制本标段共有先张法预应力空心板573片,采用长线台座法预制。
预制场内设有制梁台座、存梁场、混凝土搅拌站等主要设施。
用龙门吊进行拆立模板、吊装钢筋骨架、灌筑混凝土及移存梁等作业。
反拱度10米板是15MM、16米板是13MM、20米板18MM。
1、张拉台制作张拉台支撑横梁应具有足够的强度、刚度和稳定性,不致使支撑横梁承受全部预应力筋的拉力时台座变形、倾覆和滑移而引起的预应力损失。
2、模板工程模板采用定型钢模,以保证构件表面的平整、光滑。
模板支立做到牢固、缝隙严密。
钢模使用前进行清理,无锈蚀,颜色一致。
模板内均匀涂刷隔离剂,同时要防止把隔离剂涂刷在钢筋和钢绞线上,降低其握裹力。
端模与侧模用螺栓锁死方式,防端模漏浆及锐角端破损。
预应力空心板中方孔空心采用钢模成孔。
3、预应力筋张拉1)锚具安装先安装张拉端锚具,拉直钢绞线,再安装另一端张拉端锚具,然后将两端的锚销扣紧。
安装时,由专人操作,严格检查锚具,锚具型号须符合要求。
2)安装千斤顶千斤顶在使用前进行顶和表的配套检验,每台千斤顶均须有油泵校核曲线。
将千斤顶放在承重箱内,安装就位,千斤顶安装位置确保其作用线与工字钢抗压柱的受力方向一致。
3)张拉:先张法预应力钢绞线张拉采用单根对称张拉方法施工。
施工前检查安放好的千斤顶的配套器具各个部件是否齐全,是否符合标准。
启动油泵进行初张拉。
对千斤顶的张拉缸进行注油张拉,初张拉控制应力为10%oCON。
张拉到20%测伸长值,张拉前在钢绞线上划标记作为原始记录点。
张拉到105%。
CON时持荷2min退回,再张拉到100%oCON。
张拉达到控制应力后,顶销锚固,卸荷。
与此同时,对比钢绞线的伸长值与理论计算值,两者之差不超过土6%,最后锚固。
预应力钢绞线的张拉的顺序应不致使台座承受过大的偏心力。
钢筋在梁端考虑失效段,用塑料包裹预应力钢绞线。
预应力采用张拉力和伸长值双控张拉施工。

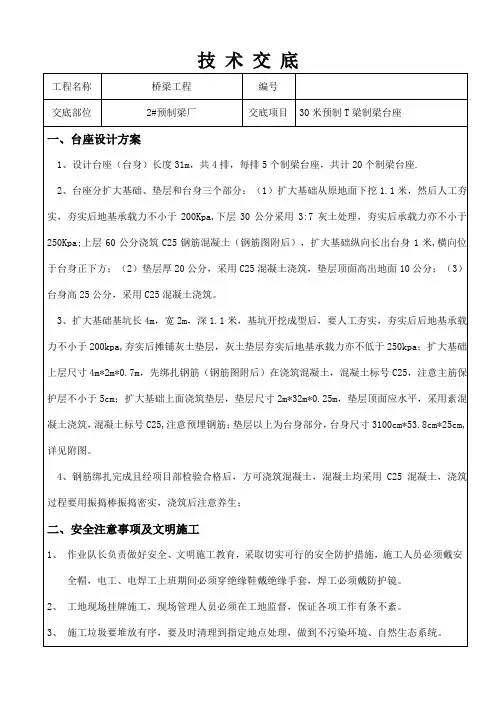

技术交底工程名称桥梁工程编号交底部位2#预制梁厂交底项目30米预制T梁制梁台座一、台座设计方案1、设计台座(台身)长度31m,共4排,每排5个制梁台座,共计20个制梁台座.2、台座分扩大基础、垫层和台身三个部分:(1)扩大基础从原地面下挖1.1米,然后人工夯实,夯实后地基承载力不小于200Kpa,下层30公分采用3:7灰土处理,夯实后承载力亦不小于250Kpa;上层60公分浇筑C25钢筋混凝土(钢筋图附后),扩大基础纵向长出台身1米,横向位于台身正下方;(2)垫层厚20公分,采用C25混凝土浇筑,垫层顶面高出地面10公分;(3)台身高25公分,采用C25混凝土浇筑。
3、扩大基础基坑长4m,宽2m,深1.1米,基坑开挖成型后,要人工夯实,夯实后后地基承载力不小于200kpa,夯实后摊铺灰土垫层,灰土垫层夯实后地基承载力亦不低于250kpa;扩大基础上层尺寸4m*2m*0.7m,先绑扎钢筋(钢筋图附后)在浇筑混凝土,混凝土标号C25,注意主筋保护层不小于5cm;扩大基础上面浇筑垫层,垫层尺寸2m*32m*0.25m,垫层顶面应水平,采用素混凝土浇筑,混凝土标号C25,注意预埋钢筋;垫层以上为台身部分,台身尺寸3100cm*53.8cm*25cm,详见附图。
4、钢筋绑扎完成且经项目部检验合格后,方可浇筑混凝土,混凝土均采用C25混凝土,浇筑过程要用振捣棒振捣密实,浇筑后注意养生;二、安全注意事项及文明施工1、作业队长负责做好安全、文明施工教育,采取切实可行的安全防护措施,施工人员必须戴安全帽,电工、电焊工上班期间必须穿绝缘鞋戴绝缘手套,焊工必须戴防护镜。
2、工地现场挂牌施工,现场管理人员必须在工地监督,保证各项工作有条不紊。
3、施工垃圾要堆放有序,要及时清理到指定地点处理,做到不污染环境、自然生态系统。
4、现场应树立安全文明警示牌。
交底人复核接底人日期。
一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]二、预制场概况1. 预制场面积:[预制场面积]2. 预制场主要用途:[预制场主要用途]3. 预制场主要设备:[预制场主要设备]三、安全技术交底内容1. 施工现场安全要求(1)进入施工现场人员必须正确佩戴安全帽,并穿戴符合规定的劳动防护用品。
(2)施工现场严禁酒后作业、疲劳作业,确保作业人员身体健康。
(3)施工现场严禁吸烟、使用明火,确保火灾事故的发生。
(4)施工现场严禁无关人员进入,确保施工安全。
2. 施工现场机械设备安全(1)机械设备操作人员必须持有相应的操作资格证书,严格遵守操作规程。
(2)机械设备应定期进行保养、维护,确保设备正常运行。
(3)机械设备操作区域应设置明显的警示标志,防止意外伤害。
3. 预制梁施工安全(1)预制梁施工过程中,应严格按照设计图纸和施工方案进行施工。
(2)预制梁施工时,应确保模板、钢筋、混凝土等材料符合质量要求。
(3)预制梁施工过程中,应加强现场安全管理,防止高处坠落、物体打击等事故发生。
4. 预制梁运输安全(1)预制梁运输过程中,应选用合适的运输车辆,确保运输安全。
(2)运输车辆应定期进行安全检查,确保车辆性能良好。
(3)运输过程中,应遵守交通规则,确保运输安全。
5. 预制梁存放安全(1)预制梁存放区域应设置明显的警示标志,防止无关人员进入。
(2)预制梁存放时,应确保存放稳定,防止倾倒。
(3)存放区域应定期进行巡查,及时发现并排除安全隐患。
四、安全技术交底责任1. 施工单位负责对施工现场进行安全管理和监督,确保施工安全。
2. 监理单位负责对施工现场进行监督检查,确保施工安全。
3. 作业人员应严格遵守安全技术交底要求,确保自身安全。
五、安全技术交底时间[安全技术交底时间]六、安全技术交底人[安全技术交底人姓名及职务]七、安全技术交底记录1. 本交底记录由[施工单位名称]负责填写。
一、交底目的为确保预制梁场施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工人员安全教育(1)施工人员必须接受安全教育培训,了解预制梁场施工过程中的安全操作规程和注意事项。
(2)施工人员应熟悉施工现场环境,遵守施工现场的各项规章制度,服从现场管理人员指挥。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工人员能够及时了解安全信息。
(2)施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全帽、安全带等。
(3)施工现场应定期进行安全检查,发现安全隐患及时整改。
3. 预制梁场施工安全操作规程(1)模板安装与拆除1)模板安装前,应检查模板的完整性、尺寸精度和表面质量,确保模板符合要求。
2)模板安装时,应严格按照设计要求进行,确保模板位置准确、牢固。
3)模板拆除时,应先检查模板的连接部位,确认连接牢固后,方可进行拆除。
(2)钢筋加工与绑扎1)钢筋加工前,应检查钢筋的规格、尺寸和质量,确保符合要求。
2)钢筋绑扎时,应按照设计要求进行,确保钢筋间距、绑扎牢固。
3)钢筋绑扎完成后,应检查钢筋的保护层厚度,确保符合要求。
(3)混凝土浇筑1)混凝土浇筑前,应检查混凝土配合比、坍落度等指标,确保混凝土质量。
2)混凝土浇筑时,应严格按照施工顺序进行,确保混凝土均匀、密实。
3)混凝土浇筑过程中,应加强模板、钢筋等构件的检查,确保安全。
(4)预制梁运输与堆放1)预制梁运输前,应检查运输车辆的完好状况,确保运输安全。
2)预制梁运输过程中,应保持车速平稳,避免急刹车、急转弯等操作。
3)预制梁堆放时,应按照设计要求进行,确保堆放整齐、稳固。
4. 应急措施(1)施工现场发生安全事故时,施工人员应立即报告现场管理人员。
(2)现场管理人员应立即启动应急预案,组织救援。
(3)事故发生后,应查明原因,采取有效措施防止类似事故再次发生。
三、交底要求1. 施工单位应将本安全技术交底内容告知所有施工人员,确保施工人员了解并遵守。
