安徽省建筑工程消耗量定额一、引言安徽省建筑工程消耗量定额是对建筑工程施工所需原材料及消耗量进行规定和标准化的重要参考指标。
本文将对安徽省建筑工程消耗量定额进行分析和说明,旨在帮助读者更好地理解和应用该定额。
二、安徽省建筑工程消耗量定额概述安徽省建筑工程消耗量定额是根据国家建筑行业相关规定制定的,旨在确保施工过程中的资源利用合理、成本控制有效、质量保障到位。
该定额主要包括各种建筑材料的消耗量指标,如水泥、砂石、钢筋等,以及施工过程中的人工消耗量指标。
三、安徽省建筑工程消耗量定额的制定原则1. 经济性原则:定额指标应经济合理,能够最大程度地节约资源和降低成本。
2. 环境保护原则:定额应考虑环保因素,减少对环境的影响,提倡绿色施工。
3. 质量保障原则:定额应保证建筑工程质量,各项指标要符合国家标准和相关规定。
4. 合理利用现有资源原则:定额应充分考虑现有工程技术和资源条件,合理利用现有资源。
四、安徽省建筑工程消耗量定额的应用范围安徽省建筑工程消耗量定额适用于各类建筑工程项目,包括住宅楼、公共建筑、工业厂房等。
不同类别的建筑工程根据其特点和用途,可以根据定额进行相应的调整和适用。
五、安徽省建筑工程消耗量定额的编制流程1. 调研与数据收集:相关专家对建筑工程项目进行调研,并收集各项数据,包括原材料消耗量、工序消耗量等。
2. 数据分析与归纳:对所收集的数据进行分析和归纳,明确各项消耗量指标和规律性。
3. 制定指标及标准:在数据分析的基础上,制定相关消耗量指标和标准,并依据相关规定进行权衡和调整。
4. 定额审核与修订:相关专家对制定的定额进行审核,并根据实际情况进行修订与完善。
六、安徽省建筑工程消耗量定额的优势与不足1. 优势:安徽省建筑工程消耗量定额能够标准化建筑工程资源消耗,提高施工效率,降低成本,确保质量。
2. 不足:定额标准是根据平均情况制定的,无法完全适用于所有工程项目,需要根据实际情况进行调整和适用。
安徽消耗量定额安徽消耗量定额在安徽省的建筑工程、装饰工程、安装工程、市政工程、园林工程、修缮工程等领域,都涉及到消耗量定额。
以下是关于各个领域消耗量定额的详细介绍:1.建筑工程消耗量定额建筑工程消耗量定额是建筑工程设计、施工和验收的重要依据。
它规定了建筑工程中各种材料、设备的消耗标准,包括土方工程、桩基工程、钢筋混凝土工程、钢结构工程等。
通过制定合理的消耗量定额,可以有效地提高建筑工程的施工效率和质量。
2.装饰工程消耗量定额装饰工程消耗量定额主要涉及室内外装饰工程的材料消耗量、人工消耗量和机械台班消耗量等方面。
它不仅考虑了装饰材料的种类、规格和性能,还考虑了施工工艺和设计要求。
通过制定装饰工程消耗量定额,可以有效地控制装饰工程的成本和进度。
3.安装工程消耗量定额安装工程消耗量定额涉及到各种设备的安装、调试和验收。
它规定了设备安装过程中所需的各种材料、设备的消耗标准,包括管道安装、电气设备安装、机械设备安装等。
通过制定合理的安装工程消耗量定额,可以有效地提高设备安装的效率和质量。
4.市政工程消耗量定额市政工程消耗量定额是市政工程建设的重要依据。
它规定了市政工程建设中各种材料、设备的消耗标准,包括道路建设、桥梁建设、隧道建设等。
通过制定合理的市政工程消耗量定额,可以有效地提高市政工程的施工效率和质量。
5.园林工程消耗量定额园林工程消耗量定额主要涉及园林绿化的种植、养护和施工。
它规定了园林绿化建设中各种植物、材料的消耗标准,包括草坪种植、树木种植、水景建设等。
通过制定合理的园林工程消耗量定额,可以有效地控制园林绿化工程的成本和进度。
6.修缮工程消耗量定额修缮工程消耗量定额主要涉及建筑物、构筑物的维修和改造。
它规定了修缮工程建设中各种材料、设备的消耗标准,包括墙面维修、屋顶维修、门窗更换等。
通过制定合理的修缮工程消耗量定额,可以有效地控制修缮工程的成本和进度。
7.仿古建筑及古建筑修缮工程消耗量定额仿古建筑及古建筑修缮工程消耗量定额涉及到对古代建筑物的保护和修复。
《省建筑工程消耗量定额》宣贯讲义二00六年三月第一篇《省建筑工程消耗量定额》交底一、编制依据:1、国家标准《建设工程工程量清单计价规》(GB50500-2003)及《建筑工程面积计算规》(GB/T50353-2005)计价规主要解决四个问题:①项目编码②项目名称③计量单位④工程量计算规则我省在确定工程量清单项目计量单位时,从方便广大预算人员计算出发,对少数项目的计量单位作了适当调整。
2、国家《建筑安装工程劳动定额》LD/T72-94(DE)主要解决建筑工程三大消耗量(人工、材料、机械台班)之一的人工消耗量问题。
其中人工消耗量包括容:定额人工=基本用工+其他用工(辅助用工、超运距用工)+人工幅度差。
①、基本用工——指完成单位合格产品所必须消耗的技术工种用工,依据94年国家劳动定额计算。
②、超运距用工——指预算定额的平均水平运距(测算几个典型工程现场运距的算术平均运距)超过劳动定额中规定的水平运距部分用工,依据94年国家劳动定额计算。
③、辅助用工——劳动定额中没有包括的但在预算定额又必须考虑的非主要工种的用工:如砼工程中的冲洗石子用工、覆盖草袋子用工、钢筋工程中浇筑砼时的维护钢筋用工等,机械土方工程中的配合用工,电焊中的着火用工等。
④、人工幅度差——指劳动定额中没有考虑的,但在预算定额中应该考虑的在正常施工条件下所发生的各种工时损失。
如:①各工种间的工序达接及交叉作业互相配合所发生的停歇用工。
②施工机械在单位工程之间转移及临时水电线路移动所造成的停工。
③质量检查和隐蔽工程验收工作的影响。
④班组操作地点转移用工。
⑤工序交接时对前一工序不可避免的其他零星用工。
方法:人工幅度差用人工幅度差系数进行调整。
人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数说明:我省05年建筑工程消耗量定额中的人工幅度差系数大部分项目取定为10%,也有少量不同。
如第一章人工土石方工程取5%;第六章取定为12%,这主要是根据我省实际情况及参照邻省定额水平来确定的。

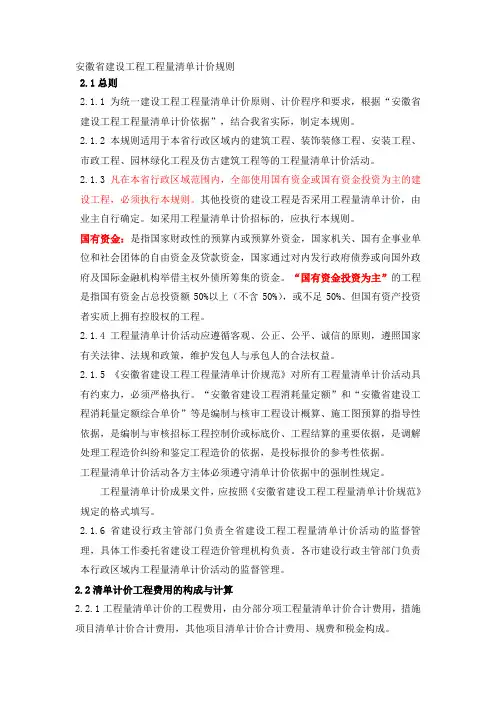

安徽省建设工程工程量清单计价规则2.1总则2.1.1为统一建设工程工程量清单计价原则、计价程序和要求,根据“安徽省建设工程工程量清单计价依据”,结合我省实际,制定本规则。
2.1.2本规则适用于本省行政区域内的建筑工程、装饰装修工程、安装工程、市政工程、园林绿化工程及仿古建筑工程等的工程量清单计价活动。
2.1.3凡在本省行政区域范围内,全部使用国有资金或国有资金投资为主的建设工程,必须执行本规则。
其他投资的建设工程是否采用工程量清单计价,由业主自行确定。
如采用工程量清单计价招标的,应执行本规则。
国有资金:是指国家财政性的预算内或预算外资金,国家机关、国有企事业单位和社会团体的自由资金及贷款资金,国家通过对内发行政府债券或向国外政府及国际金融机构举借主权外债所筹集的资金。
“国有资金投资为主”的工程是指国有资金占总投资额50%以上(不含50%),或不足50%、但国有资产投资者实质上拥有控股权的工程。
2.1.4工程量清单计价活动应遵循客观、公正、公平、诚信的原则,遵照国家有关法律、法规和政策,维护发包人与承包人的合法权益。
2.1.5 《安徽省建设工程工程量清单计价规范》对所有工程量清单计价活动具有约束力,必须严格执行。
“安徽省建设工程消耗量定额”和“安徽省建设工程消耗量定额综合单价”等是编制与核审工程设计概算、施工图预算的指导性依据,是编制与审核招标工程控制价或标底价、工程结算的重要依据,是调解处理工程造价纠纷和鉴定工程造价的依据,是投标报价的参考性依据。
工程量清单计价活动各方主体必须遵守清单计价依据中的强制性规定。
工程量清单计价成果文件,应按照《安徽省建设工程工程量清单计价规范》规定的格式填写。
2.1.6省建设行政主管部门负责全省建设工程工程量清单计价活动的监督管理,具体工作委托省建设工程造价管理机构负责。
各市建设行政主管部门负责本行政区域内工程量清单计价活动的监督管理。
2.2清单计价工程费用的构成与计算2.2.1工程量清单计价的工程费用,由分部分项工程量清单计价合计费用,措施项目清单计价合计费用,其他项目清单计价合计费用、规费和税金构成。
填表说明1、工程量清单及其计价格式中所有要求签字、盖章的地方,必须由规定的单位和人员签字、盖章。
2、工程量清单及其计价格式中的任何内容不得随意删除或涂改。
3、工程量清单及其计价格式中所列的所有需要填报的单价和合价,投标人均应填报,未填报的单价和合价,视为此项费用已含在工程量清单的其他单价和合价中。
4、金额(价格)均应以人民币表示。
总说明工程名称:ΧΧΧ住宅楼土建、水电安装第页共页《安徽省建筑工程消耗量定额》注:在卷材面粘结层上单撒绿豆砂者(定额中已包括绿豆砂项目除外),每铺洒100m²增加人工0.66工日,绿豆砂0.78t。
该市当月部分市场价格信息如下:1、综合工日 31元/工日2、标准砖240×115×53 257.5元/千块3、水泥砂浆M5,425#水泥 135.11元/m34、灰浆搅拌机200L 61.66元/台班5、水 1.46元/ m36、现浇砼 C10粒经40 160.8元/m37、现浇砼 C20 粒经40 178.00元/m38、草袋 1.3元/m29、水泥砂浆1:2 212.25元/m310、砼振捣器插入式 11.62元/台班11、混凝土搅拌机350 L 98.09元/台班12、圆钢φ10内 3400元/ t13、铁丝22# 5元/ kg14、SBS(3mm) 18.68元/m315、APP及SBS基层处理剂 8元/ kg16、钢压条φ6 7.81元/ kg17、钢钉 3.91元/ kg18、SBS、APP封口油膏 7.81元/ kg19、石油液化气 5.46元/ kg20、绿豆砂 80元/ t21、毛竹(四级) 8元/ 根22、竹笆 6.1元/m223、镀锌铁丝8#、12# 3.26元/ kg24、载货汽车4t 259.23元/台班25、组合钢模板 4.56元/ kg26、零星卡具 4.26元/ kg27钢支撑 4.0元/ kg28、铁钉 3.56元/ kg29、汽车起重机5t 385.52元/台班30、木工圆锯机φ500 21.45元/台班31、木支撑 1400元/m332、模板木材 1100元/m333、镀锌铁丝 3.26元/ kg。

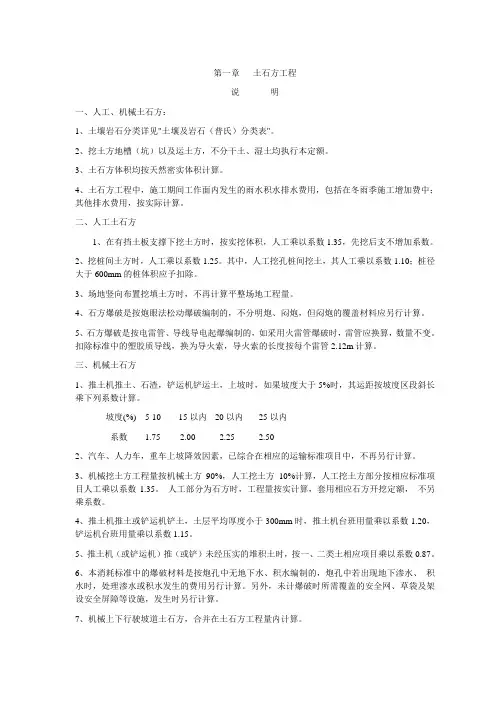

第一章土石方工程说明一、人工、机械土石方:1、土壤岩石分类详见"土壤及岩石(普氏)分类表"。
2、挖土方地槽(坑)以及运土方,不分干土、湿土均执行本定额。
3、土石方体积均按天然密实体积计算。
4、土石方工程中,施工期间工作面内发生的雨水积水排水费用,包括在冬雨季施工增加费中;其他排水费用,按实际计算。
二、人工土石方1、在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.35,先挖后支不增加系数。
2、挖桩间土方时,人工乘以系数1.25。
其中,人工挖孔桩间挖土,其人工乘以系数1.10;桩径大于600mm的桩体积应予扣除。
3、场地竖向布置挖填土方时,不再计算平整场地工程量。
4、石方爆破是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。
5、石方爆破是按电雷管、导线导电起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。
扣除标准中的塑胶质导线,换为导火索,导火索的长度按每个雷管2.12m计算。
三、机械土石方1、推土机推土、石渣,铲运机铲运土,上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘下列系数计算。
坡度(%) 5-10 15以内20以内25以内系数 1.75 2.00 2.25 2.502、汽车、人力车,重车上坡降效因素,已综合在相应的运输标准项目中,不再另行计算。
3、机械挖土方工程量按机械土方90%,人工挖土方10%计算,人工挖土方部分按相应标准项目人工乘以系数1.35。
人工部分为石方时,工程量按实计算,套用相应石方开挖定额,不另乘系数。
4、推土机推土或铲运机铲土,土层平均厚度小于300mm时,推土机台班用量乘以系数1.20,铲运机台班用量乘以系数1.15。
5、推土机(或铲运机)推(或铲)未经压实的堆积土时,按一、二类土相应项目乘以系数0.87。
6、本消耗标准中的爆破材料是按炮孔中无地下水、积水编制的,炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。

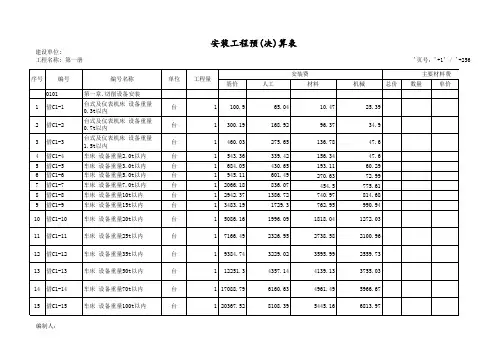

安徽省市政工程消耗量定额安徽省市政工程消耗量定额包含以下定额:《建设工程工程量清单计价规范》(GB-2008)《安徽省建设工程工程量清单计价规范》(DBJ34/T-206-2005)安徽省抗震加固工程计价定额(2012)合肥市政工程消耗量定额(2009)合肥园林绿化及仿古建筑工程消耗量定额(2009)安徽省建筑工程计价定额综合单价(2009)安徽省装饰装修工程计价定额综合单价(2009)安徽省安装工程计价定额综合单价(2009)安徽省建筑工程消耗量定额(2006)安徽省装饰装修工程消耗量定额(2006)安徽省安装工程消耗量定额(2006)安徽省市政工程消耗量定额(2006)安徽省园林绿化及仿古建筑工程消耗量定额(2006)安徽省抗震加固定额(2002)安徽省建筑工程综合估价表(2000)安徽安装工程单位估价表(2000)安徽省市政工程预算定额(2000)安徽省仿古建筑及园林工程定额(2000)安徽省装饰工程综合估价表(1999)全统房修工程预算定额安徽省综合价格(1999)安徽省建筑工程预算定额(98)合肥综合定额(2000)、合肥综合三县(2000)、合肥装饰定额(99)、合肥装饰三县(99)、合肥综合定额(95)、合肥安装定额(96)关于调整合肥市建设工程定额人工费的通知-合造价〔2011〕13号关于调整建设工程定额人工费的通知-建标[2011]267号关于调解建设工程税金费率的告诉-造计[2011]26号关于调整合肥市建设工程税金费率的通知-合造价字[2011]001号关于安徽省调整建设工程定额人工费的通知-建标〔2010〕211号关于调整执行建设工程定额人工费的实施意见-造计〔2010〕25号关于市政、园林绿化及仿古工程工程量清单计价的相关规定-合造价字[2009]005号关于调整合肥地区建设工程取费费率的通知-合造价字[2009]001号适用范围:建筑工程:土方工程、桩与地基根蒂根基工程、砌筑工程、混凝土及钢筋混凝土工程、金属布局工程、屋面及防水工程、金属构件运输及安装工程、脚手架工程、建筑物垂直运输及超高降效、施工排水、降水。

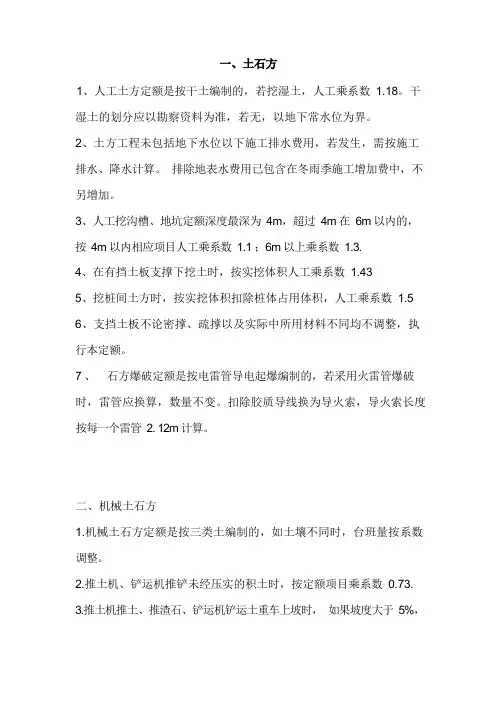

1、人工土方定额是按干土编制的,若挖湿土,人工乘系数1.18。
干湿土的划分应以勘察资料为准,若无,以地下常水位为界。
2、土方工程未包括地下水位以下施工排水费用,若发生,需按施工排水、降水计算。
排除地表水费用已包含在冬雨季施工增加费中,不另增加。
3、人工挖沟槽、地坑定额深度最深为4m,超过4m 在6m 以内的,按4m 以内相应项目人工乘系数1.1 ;6m 以上乘系数1.3.4、在有挡土板支撑下挖土时,按实挖体积人工乘系数1.435、挖桩间土方时,按实挖体积扣除桩体占用体积,人工乘系数1.56、支挡土板不论密撑、疏撑以及实际中所用材料不同均不调整,执行本定额。
7 、石方爆破定额是按电雷管导电起爆编制的,若采用火雷管爆破时,雷管应换算,数量不变。
扣除胶质导线换为导火索,导火索长度按每一个雷管2. 12m 计算。
二、机械土石方1.机械土石方定额是按三类土编制的,如土壤不同时,台班量按系数调整。
2.推土机、铲运机推铲未经压实的积土时,按定额项目乘系数0.73.3.推土机推土、推渣石、铲运机铲运土重车上坡时,如果坡度大于5%,其运距按坡度斜长乘相应的系数。
4.推土机推土或者铲运机铲土土层平均厚度小于30cm 时,推土机台班用量乘以系数1.25,铲运机台班用量乘以系数1.17.5.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的工料及机械消耗。
6.机械土方均以天然含水率为准,如含水率达到或者超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时,另行计算。
7.装载机装原状土,需有推土机破土时,另增加推土机推土项目。
8.场地填土碾压是按三遍计算的,如设计规定或者实际碾压遍数和定额不同时,可以换算,每增减一遍除洒水汽车台班不动外,其他机械按台班量乘0.33 增减。
9.定额中的爆破材料是按炮孔无地下渗水和积水编制的,如有地下渗水或者积水,处理费用另行计算。
定额也未包括爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。

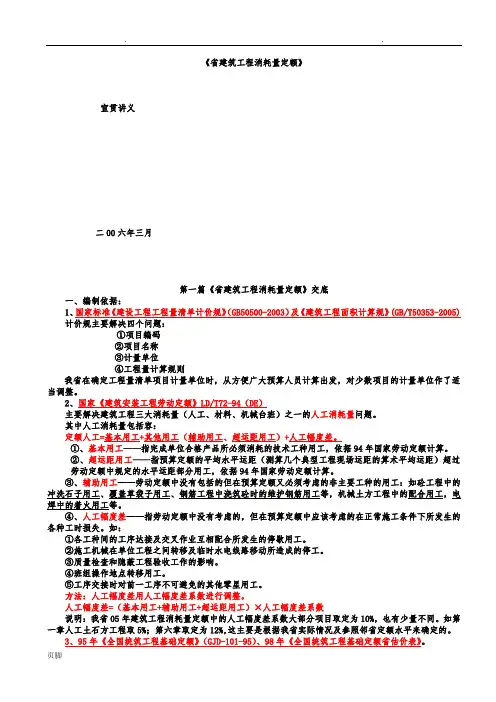

《安徽省建筑工程消耗量定额》宣贯讲义二00六年三月第一篇《安徽省建筑工程消耗量定额》交底一、编制依据:1、国家标准《建设工程工程量清单计价规范》(GB50500-2003)及《建筑工程面积计算规范》(GB/T50353-2005)计价规范主要解决四个问题:①项目编码②项目名称③计量单位④工程量计算规则我省在确定工程量清单项目计量单位时,从方便广大预算人员计算出发,对少数项目的计量单位作了适当调整。
2、国家《建筑安装工程劳动定额》LD/T72-94(DE)主要解决建筑工程三大消耗量(人工、材料、机械台班)之一的人工消耗量问题。
其中人工消耗量包括内容:定额人工=基本用工+其他用工(辅助用工、超运距用工)+人工幅度差。
①、基本用工——指完成单位合格产品所必须消耗的技术工种用工,依据94年国家劳动定额计算。
②、超运距用工——指预算定额的平均水平运距(测算几个典型工程现场运距的算术平均运距)超过劳动定额中规定的水平运距部分用工,依据94年国家劳动定额计算。
③、辅助用工——劳动定额中没有包括的但在预算定额内又必须考虑的非主要工种的用工:如砼工程中的冲洗石子用工、覆盖草袋子用工、钢筋工程中浇筑砼时的维护钢筋用工等,机械土方工程中的配合用工,电焊中的着火用工等。
④、人工幅度差——指劳动定额中没有考虑的,但在预算定额中应该考虑的在正常施工条件下所发生的各种工时损失。
如:①各工种间的工序达接及交叉作业互相配合所发生的停歇用工。
②施工机械在单位工程之间转移及临时水电线路移动所造成的停工。
③质量检查和隐蔽工程验收工作的影响。
④班组操作地点转移用工。
⑤工序交接时对前一工序不可避免的其他零星用工。
方法:人工幅度差用人工幅度差系数进行调整。
人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数说明:我省05年建筑工程消耗量定额中的人工幅度差系数大部分项目取定为10%,也有少量不同。
如第一章人工土石方工程取5%;第六章取定为12%,这主要是根据我省实际情况及参照邻省定额水平来确定的。
2006建筑工程消耗量定额建筑建筑工程总说明一、《湖南省建筑工程计价消耗量标准》(以下简称消耗量标准)是根据建设部《建设工程工程量清单计价规范》(简称"计价规范")规定要求,以建设部一九九五年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。
二、消耗量标准作用:是编制施工图预算、招标标底,调解处理工程造价纠纷,鉴定工程造价的依据;是编制建筑工程概算定额(指标)、估算指标的基础。
编制企业定额、投标报价的参考。
三、本标准适用于工业与民用建筑的新建、扩建和改建工程。
四、消耗量标准是根据正常施工条件和目前多数建筑企业的施工机械、装备程度、合理的施工工期、施工工艺、劳动组织为基础编制的。
是依据现行有关国家产品标准设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
消耗量标准实行动态管理,随着时间的推移,实际消耗量与消耗量标准将有差异,经湖南省建设工程造价管理总站批准,可以调整。
五、消耗量标准中规定机械操作的项目,实际采用人工操作时也不换算。
工作内容说明主要施工工序、次要工序虽未说明,但在消耗量标准中已考虑。
六、人工工日不分工种、技术等级、一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。
七、人工工资单价包括生产工人的基本工资及工资性津贴,生产工人辅助工资、职工福利和生产工人劳动保护费。
八、建筑材料的消耗量均按合格的标准规格产品编的。
九、建筑材料、半成品、成品的基价系指材料由来源地到达施工工地仓库或工地堆放材料地的全部费用之和。
十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。
十一、因场地狭小等特殊情况造成原材料(不含半成品、成品和周转材料)地面水平运距超过150m 者,或发生二次转运者,其费用计算规定如下:其超运距按场内运距材料实际运距减去150m计算。
