安徽省建筑工程消耗量定额一、引言安徽省建筑工程消耗量定额是对建筑工程施工所需原材料及消耗量进行规定和标准化的重要参考指标。
本文将对安徽省建筑工程消耗量定额进行分析和说明,旨在帮助读者更好地理解和应用该定额。
二、安徽省建筑工程消耗量定额概述安徽省建筑工程消耗量定额是根据国家建筑行业相关规定制定的,旨在确保施工过程中的资源利用合理、成本控制有效、质量保障到位。
该定额主要包括各种建筑材料的消耗量指标,如水泥、砂石、钢筋等,以及施工过程中的人工消耗量指标。
三、安徽省建筑工程消耗量定额的制定原则1. 经济性原则:定额指标应经济合理,能够最大程度地节约资源和降低成本。
2. 环境保护原则:定额应考虑环保因素,减少对环境的影响,提倡绿色施工。
3. 质量保障原则:定额应保证建筑工程质量,各项指标要符合国家标准和相关规定。
4. 合理利用现有资源原则:定额应充分考虑现有工程技术和资源条件,合理利用现有资源。
四、安徽省建筑工程消耗量定额的应用范围安徽省建筑工程消耗量定额适用于各类建筑工程项目,包括住宅楼、公共建筑、工业厂房等。
不同类别的建筑工程根据其特点和用途,可以根据定额进行相应的调整和适用。
五、安徽省建筑工程消耗量定额的编制流程1. 调研与数据收集:相关专家对建筑工程项目进行调研,并收集各项数据,包括原材料消耗量、工序消耗量等。
2. 数据分析与归纳:对所收集的数据进行分析和归纳,明确各项消耗量指标和规律性。
3. 制定指标及标准:在数据分析的基础上,制定相关消耗量指标和标准,并依据相关规定进行权衡和调整。
4. 定额审核与修订:相关专家对制定的定额进行审核,并根据实际情况进行修订与完善。
六、安徽省建筑工程消耗量定额的优势与不足1. 优势:安徽省建筑工程消耗量定额能够标准化建筑工程资源消耗,提高施工效率,降低成本,确保质量。
2. 不足:定额标准是根据平均情况制定的,无法完全适用于所有工程项目,需要根据实际情况进行调整和适用。
安徽消耗量定额安徽消耗量定额在安徽省的建筑工程、装饰工程、安装工程、市政工程、园林工程、修缮工程等领域,都涉及到消耗量定额。
以下是关于各个领域消耗量定额的详细介绍:1.建筑工程消耗量定额建筑工程消耗量定额是建筑工程设计、施工和验收的重要依据。
它规定了建筑工程中各种材料、设备的消耗标准,包括土方工程、桩基工程、钢筋混凝土工程、钢结构工程等。
通过制定合理的消耗量定额,可以有效地提高建筑工程的施工效率和质量。
2.装饰工程消耗量定额装饰工程消耗量定额主要涉及室内外装饰工程的材料消耗量、人工消耗量和机械台班消耗量等方面。
它不仅考虑了装饰材料的种类、规格和性能,还考虑了施工工艺和设计要求。
通过制定装饰工程消耗量定额,可以有效地控制装饰工程的成本和进度。
3.安装工程消耗量定额安装工程消耗量定额涉及到各种设备的安装、调试和验收。
它规定了设备安装过程中所需的各种材料、设备的消耗标准,包括管道安装、电气设备安装、机械设备安装等。
通过制定合理的安装工程消耗量定额,可以有效地提高设备安装的效率和质量。
4.市政工程消耗量定额市政工程消耗量定额是市政工程建设的重要依据。
它规定了市政工程建设中各种材料、设备的消耗标准,包括道路建设、桥梁建设、隧道建设等。
通过制定合理的市政工程消耗量定额,可以有效地提高市政工程的施工效率和质量。
5.园林工程消耗量定额园林工程消耗量定额主要涉及园林绿化的种植、养护和施工。
它规定了园林绿化建设中各种植物、材料的消耗标准,包括草坪种植、树木种植、水景建设等。
通过制定合理的园林工程消耗量定额,可以有效地控制园林绿化工程的成本和进度。
6.修缮工程消耗量定额修缮工程消耗量定额主要涉及建筑物、构筑物的维修和改造。
它规定了修缮工程建设中各种材料、设备的消耗标准,包括墙面维修、屋顶维修、门窗更换等。
通过制定合理的修缮工程消耗量定额,可以有效地控制修缮工程的成本和进度。
7.仿古建筑及古建筑修缮工程消耗量定额仿古建筑及古建筑修缮工程消耗量定额涉及到对古代建筑物的保护和修复。
《省建筑工程消耗量定额》宣贯讲义二00六年三月第一篇《省建筑工程消耗量定额》交底一、编制依据:1、国家标准《建设工程工程量清单计价规》(GB50500-2003)及《建筑工程面积计算规》(GB/T50353-2005)计价规主要解决四个问题:①项目编码②项目名称③计量单位④工程量计算规则我省在确定工程量清单项目计量单位时,从方便广大预算人员计算出发,对少数项目的计量单位作了适当调整。
2、国家《建筑安装工程劳动定额》LD/T72-94(DE)主要解决建筑工程三大消耗量(人工、材料、机械台班)之一的人工消耗量问题。
其中人工消耗量包括容:定额人工=基本用工+其他用工(辅助用工、超运距用工)+人工幅度差。
①、基本用工——指完成单位合格产品所必须消耗的技术工种用工,依据94年国家劳动定额计算。
②、超运距用工——指预算定额的平均水平运距(测算几个典型工程现场运距的算术平均运距)超过劳动定额中规定的水平运距部分用工,依据94年国家劳动定额计算。
③、辅助用工——劳动定额中没有包括的但在预算定额又必须考虑的非主要工种的用工:如砼工程中的冲洗石子用工、覆盖草袋子用工、钢筋工程中浇筑砼时的维护钢筋用工等,机械土方工程中的配合用工,电焊中的着火用工等。
④、人工幅度差——指劳动定额中没有考虑的,但在预算定额中应该考虑的在正常施工条件下所发生的各种工时损失。
如:①各工种间的工序达接及交叉作业互相配合所发生的停歇用工。
②施工机械在单位工程之间转移及临时水电线路移动所造成的停工。
③质量检查和隐蔽工程验收工作的影响。
④班组操作地点转移用工。
⑤工序交接时对前一工序不可避免的其他零星用工。
方法:人工幅度差用人工幅度差系数进行调整。
人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数说明:我省05年建筑工程消耗量定额中的人工幅度差系数大部分项目取定为10%,也有少量不同。
如第一章人工土石方工程取5%;第六章取定为12%,这主要是根据我省实际情况及参照邻省定额水平来确定的。
安徽省市政工程消耗量定额安徽省市政工程消耗量定额包含以下定额:《建设工程工程量清单计价规范》(GB-2008)《安徽省建设工程工程量清单计价规范》(DBJ34/T-206-2005)安徽省抗震加固工程计价定额(2012)合肥市政工程消耗量定额(2009)合肥园林绿化及仿古建筑工程消耗量定额(2009)安徽省建筑工程计价定额综合单价(2009)安徽省装饰装修工程计价定额综合单价(2009)安徽省安装工程计价定额综合单价(2009)安徽省建筑工程消耗量定额(2006)安徽省装饰装修工程消耗量定额(2006)安徽省安装工程消耗量定额(2006)安徽省市政工程消耗量定额(2006)安徽省园林绿化及仿古建筑工程消耗量定额(2006)安徽省抗震加固定额(2002)安徽省建筑工程综合估价表(2000)安徽安装工程单位估价表(2000)安徽省市政工程预算定额(2000)安徽省仿古建筑及园林工程定额(2000)安徽省装饰工程综合估价表(1999)全统房修工程预算定额安徽省综合价格(1999)安徽省建筑工程预算定额(98)合肥综合定额(2000)、合肥综合三县(2000)、合肥装饰定额(99)、合肥装饰三县(99)、合肥综合定额(95)、合肥安装定额(96)关于调整合肥市建设工程定额人工费的通知-合造价〔2011〕13号关于调整建设工程定额人工费的通知-建标[2011]267号关于调解建设工程税金费率的告诉-造计[2011]26号关于调整合肥市建设工程税金费率的通知-合造价字[2011]001号关于安徽省调整建设工程定额人工费的通知-建标〔2010〕211号关于调整执行建设工程定额人工费的实施意见-造计〔2010〕25号关于市政、园林绿化及仿古工程工程量清单计价的相关规定-合造价字[2009]005号关于调整合肥地区建设工程取费费率的通知-合造价字[2009]001号适用范围:建筑工程:土方工程、桩与地基根蒂根基工程、砌筑工程、混凝土及钢筋混凝土工程、金属布局工程、屋面及防水工程、金属构件运输及安装工程、脚手架工程、建筑物垂直运输及超高降效、施工排水、降水。
1、人工土方定额是按干土编制的,若挖湿土,人工乘系数1.18。
干湿土的划分应以勘察资料为准,若无,以地下常水位为界。
2、土方工程未包括地下水位以下施工排水费用,若发生,需按施工排水、降水计算。
排除地表水费用已包含在冬雨季施工增加费中,不另增加。
3、人工挖沟槽、地坑定额深度最深为4m,超过4m 在6m 以内的,按4m 以内相应项目人工乘系数1.1 ;6m 以上乘系数1.3.4、在有挡土板支撑下挖土时,按实挖体积人工乘系数1.435、挖桩间土方时,按实挖体积扣除桩体占用体积,人工乘系数1.56、支挡土板不论密撑、疏撑以及实际中所用材料不同均不调整,执行本定额。
7 、石方爆破定额是按电雷管导电起爆编制的,若采用火雷管爆破时,雷管应换算,数量不变。
扣除胶质导线换为导火索,导火索长度按每一个雷管2. 12m 计算。
二、机械土石方1.机械土石方定额是按三类土编制的,如土壤不同时,台班量按系数调整。
2.推土机、铲运机推铲未经压实的积土时,按定额项目乘系数0.73.3.推土机推土、推渣石、铲运机铲运土重车上坡时,如果坡度大于5%,其运距按坡度斜长乘相应的系数。
4.推土机推土或者铲运机铲土土层平均厚度小于30cm 时,推土机台班用量乘以系数1.25,铲运机台班用量乘以系数1.17.5.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的工料及机械消耗。
6.机械土方均以天然含水率为准,如含水率达到或者超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时,另行计算。
7.装载机装原状土,需有推土机破土时,另增加推土机推土项目。
8.场地填土碾压是按三遍计算的,如设计规定或者实际碾压遍数和定额不同时,可以换算,每增减一遍除洒水汽车台班不动外,其他机械按台班量乘0.33 增减。
9.定额中的爆破材料是按炮孔无地下渗水和积水编制的,如有地下渗水或者积水,处理费用另行计算。
定额也未包括爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。

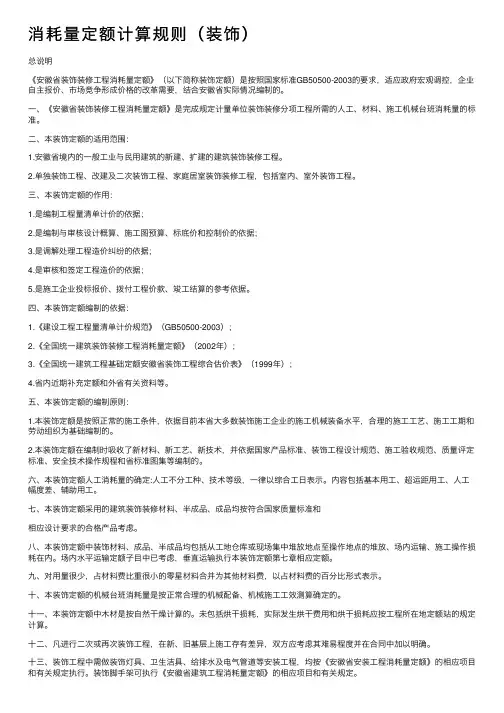

消耗量定额计算规则(装饰)总说明《安徽省装饰装修⼯程消耗量定额》(以下简称装饰定额)是按照国家标准GB50500-2003的要求,适应政府宏观调控,企业⾃主报价、市场竞争形成价格的改⾰需要,结合安徽省实际情况编制的。
⼀、《安徽省装饰装修⼯程消耗量定额》是完成规定计量单位装饰装修分项⼯程所需的⼈⼯、材料、施⼯机械台班消耗量的标准。
⼆、本装饰定额的适⽤范围:1.安徽省境内的⼀般⼯业与民⽤建筑的新建、扩建的建筑装饰装修⼯程。
2.单独装饰⼯程、改建及⼆次装饰⼯程、家庭居室装饰装修⼯程,包括室内、室外装饰⼯程。
三、本装饰定额的作⽤:1.是编制⼯程量清单计价的依据;2.是编制与审核设计概算、施⼯图预算、标底价和控制价的依据;3.是调解处理⼯程造价纠纷的依据;4.是审核和签定⼯程造价的依据;5.是施⼯企业投标报价、拨付⼯程价款、竣⼯结算的参考依据。
四、本装饰定额编制的依据:1.《建设⼯程⼯程量清单计价规范》(GB50500-2003);2.《全国统⼀建筑装饰装修⼯程消耗量定额》(2002年);3.《全国统⼀建筑⼯程基础定额安徽省装饰⼯程综合估价表》(1999年);4.省内近期补充定额和外省有关资料等。
五、本装饰定额的编制原则:1.本装饰定额是按照正常的施⼯条件,依据⽬前本省⼤多数装饰施⼯企业的施⼯机械装备⽔平,合理的施⼯⼯艺、施⼯⼯期和劳动组织为基础编制的。
2.本装饰定额在编制时吸收了新材料、新⼯艺、新技术,并依据国家产品标准、装饰⼯程设计规范、施⼯验收规范、质量评定标准、安全技术操作规程和省标准图集等编制的。
六、本装饰定额⼈⼯消耗量的确定:⼈⼯不分⼯种、技术等级,⼀律以综合⼯⽇表⽰。
内容包括基本⽤⼯、超运距⽤⼯、⼈⼯幅度差、辅助⽤⼯。
七、本装饰定额采⽤的建筑装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
⼋、本装饰定额中装饰材料、成品、半成品均包括从⼯地仓库或现场集中堆放地点⾄操作地点的堆放、场内运输、施⼯操作损耗在内。

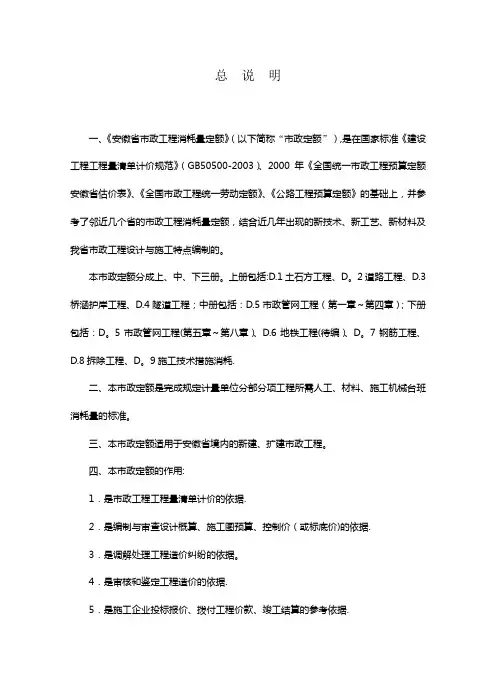

总说明一、《安徽省市政工程消耗量定额》(以下简称“市政定额”),是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)、2000年《全国统一市政工程预算定额安徽省估价表》、《全国市政工程统一劳动定额》、《公路工程预算定额》的基础上,并参考了邻近几个省的市政工程消耗量定额,结合近几年出现的新技术、新工艺、新材料及我省市政工程设计与施工特点编制的。
本市政定额分成上、中、下三册。
上册包括:D.1土石方工程、D。
2道路工程、D.3桥涵护岸工程、D.4隧道工程;中册包括:D.5市政管网工程(第一章~第四章);下册包括:D。
5市政管网工程(第五章~第八章)、D.6地铁工程(待编)、D。
7钢筋工程、D.8拆除工程、D。
9施工技术措施消耗.二、本市政定额是完成规定计量单位分部分项工程所需人工、材料、施工机械台班消耗量的标准。
三、本市政定额适用于安徽省境内的新建、扩建市政工程。
四、本市政定额的作用:1.是市政工程工程量清单计价的依据.2.是编制与审查设计概算、施工图预算、控制价(或标底价)的依据.3.是调解处理工程造价纠纷的依据。
4.是审核和鉴定工程造价的依据.5.是施工企业投标报价、拨付工程价款、竣工结算的参考依据.五、本市政定额的编制原则:1.本市政定额是按照正常的施工条件,大多数施工企业采用的施工方法、机械化装备程度、合理的施工工期、施工工艺、劳动组织编制的,反映目前社会平均消耗量水平.2.本市政定额是依据国家及省有关现行产品标准、质量评定标准、安全技术操作规程、设计及施工验收规范,并参考了代表性工程设计图纸和其他资料编制的。
六、本市政定额中人工工日消耗不分工种、技术等级,以综合工日表示。
内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
七、本市政定额中材料消耗:1.本市政定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
安徽省建筑工程消耗量定额章节说明及工程量计算规则第一章:计算总则
该章节主要描述了定额的适用范围和计算方法,明确了定额的编制目
的和原则。
第二章:人工
该章节主要包括了各类人工的消耗量定额,如砌筑工、钢筋工、木工等,对不同工种的人工消耗进行了详细划分和规定。
第三章:材料
该章节主要包括了各类材料的消耗量定额,如水泥、砂、砂浆、钢筋、砖等,对不同材料的使用量进行了详细划分和规定。
同时还对一些特殊材
料的消耗进行了说明,如保温材料、隔音材料等。
第四章:机械设备
该章节主要包括了各类机械设备的消耗量定额,如塔吊、升降机、混
凝土搅拌机等,对不同机械设备的使用量进行了详细划分和规定。
第五章:其他消耗
该章节主要包括了一些与工程建设相关的其他消耗,如能源消耗、水
资源消耗、施工用品消耗等。
1.按照定额规定的材料和设备消耗量进行计算;
2.根据工程的实际情况和设计要求进行修正和调整;
3.根据不同工程类型和规模进行细化和分类计算;
4.保证工程施工的质量和安全,并控制成本的合理性;
5.及时跟踪和修订定额,使其与工程的实际情况保持一致。
总之,安徽省建筑工程消耗量定额章节说明了建筑工程消耗量的编制原则和标准,并根据实际情况制定了详细的计算规则,以便工程量的准确计算和成本的合理控制。
同时,也为施工单位和监理单位提供了一份可靠的参考依据,帮助他们有效地组织和管理工程施工。
安徽省建筑工程消耗量定额说明及工程计算规则安徽省建筑工程消耗量定额说明及工程计算规则主要是为了科学合理地确定建筑工程的材料和机械设备的消耗量,以便控制工程造价、提高工程质量和工程进度的目的。
下面将详细介绍安徽省建筑工程消耗量定额说明及工程计算规则。
一、定额说明安徽省建筑工程消耗量定额说明包括了各类建筑材料的消耗量和机械设备的消耗量。
其中,建筑材料的消耗量定额主要包括水泥、钢筋、砖、砂、石材等常用材料的消耗量。
机械设备的消耗量定额主要包括各种施工机械的使用量,例如起重机、塔吊、挖掘机等。
定额说明一般由施工单位的专业技术人员根据工程实际需要和经验总结确定。
定额说明中的消耗量主要按照工程项目的性质、规模和施工周期等因素进行规定。
一般情况下,施工的数量越大、工期越长,消耗量就会相应增加。
同时,定额说明还包括了施工过程中的测量、检验、调整等工作的消耗量,以确保工程的质量和进度。
1.量清单的编制:量清单是根据工程设计图纸和施工方案,将相关工程项目划分为各种单位工程,确定材料和机械设备的消耗量。
在编制量清单时,需要详细考虑工程项目的特点和施工过程中的各种影响因素,例如施工方法、工序顺序、施工技术要求等。
2.材料单价的确定:材料单价是根据市场价格和施工单位的成本核算结果确定的。
在确定材料单价时,需要综合考虑材料的质量、规格、特殊性等因素,并结合市场供求情况进行调整。
同时,还需考虑施工单位的运输成本、仓储成本等其他相关费用。
在进行工程计算时,还需要注意以下几点:1.工程量计算的准确性:工程量计算的准确性对于控制工程造价和工程质量至关重要。
因此,在进行计算时,必须严格按照定额说明和计算规则进行,避免误差和脱漏。
2.定额说明的更新和调整:随着工程技术的不断发展和市场行情的波动,定额说明需要不断更新和调整。
施工单位在进行计算时,应及时了解并采用最新的定额说明。
3.材料供应的可靠性:在计算消耗量时,需要考虑材料供应的可靠性。
安徽省建筑工程消耗量定额章节说明及工程量计算规则目录总说明 (2)土工程 (6)第二章、桩与地基基础工程 (14)第三章、砌筑工程 (18)第四章、混凝土和钢筋混凝土工程 (22)第五章、厂库房大门、特种门、木结构工程 (28)第六章、金属结构工程 (30)第七章、屋面和防水工程 (32)第八章、防腐、隔热、保温工程 (36)第九章、构件运输与安装工程 (37)第十章、模板工程 (40)第十一章、脚手架工程 (45)第十二章、建筑物垂直运输及超高降效 (47)第十三章、施工排水、降水 (49)第十四章、场二次搬运 (50)总说明《省建筑工程消耗量定额》(以下简称消耗量定额)是按照标准GB50500-2003的要求,适应政府宏观调控、企业自主报价、市场竞争形成价格的改革需要,结合省实际情况编制的。
一、消耗量定额的适用围本消耗量定额适用于省境的一般工业与民用建筑的新建、扩建、改建工程。
二、消耗量定额的作用1.是工程量清单计价的依据;2.是编审设计概算、施工图预算、标底价或控制价的依据;3.是调解处理工程造价纠纷的依据;4.是审核和鉴定工程造价的依据;5.是施工企业投标报价、拨付工程价款、竣工结算的参考依据。
三、消耗量定额的编制依据1.《建设工程工程量清单计价规》(GB50500-2003);2.《全国统一建筑工程基础定额》(土建上、下册)(GJD-101-95);3.《全国统一建筑工程预算工程量计算规则》(GJDGZ-101-95);4.《全国统一建筑工程基础定额省估价表》(1998年版);5.《全国统一建筑工程基础定额省综合估价表》(2000年版);6.《建筑安装工程劳动定额》[LD/T72-94(De)]和《建筑装饰工程劳动定额》[LD/T73-94(De)];7.现行施工工期定额;8.省近期补充定额和其它资料;四、消耗量定额的编制原则1.本消耗量定额是按照正常的施工条件,依据目前本省多数建筑企业的施工机械装备水平、合理的施工工艺、施工工期和劳动组织为基础编制的;2.本消耗量定额贯彻了工程实体消耗和施工措施消耗的分离,以适应按单项工程成本报价,通过市场竞争形成造价和价格的动态调整;3.本消耗量定额是依据现行的有关产品标准、设计规、施工验收规、质量评定标准和安全操作规程等编制的;4.定额中的消耗量为社会平均消耗量。
《安徽省建筑工程消耗量定额》宣贯讲义二00六年三月第一篇《安徽省建筑工程消耗量定额》交底一、编制依据:1、国家标准《建设工程工程量清单计价规范》(GB50500-2003)及《建筑工程面积计算规范》(GB/T50353-2005)计价规范主要解决四个问题:①项目编码②项目名称③计量单位④工程量计算规则我省在确定工程量清单项目计量单位时,从方便广大预算人员计算出发,对少数项目的计量单位作了适当调整。
2、国家《建筑安装工程劳动定额》LD/T72-94(DE)主要解决建筑工程三大消耗量(人工、材料、机械台班)之一的人工消耗量问题。
其中人工消耗量包括内容:定额人工=基本用工+其他用工(辅助用工、超运距用工)+人工幅度差。
①、基本用工——指完成单位合格产品所必须消耗的技术工种用工,依据94年国家劳动定额计算。
②、超运距用工——指预算定额的平均水平运距(测算几个典型工程现场运距的算术平均运距)超过劳动定额中规定的水平运距部分用工,依据94年国家劳动定额计算。
③、辅助用工——劳动定额中没有包括的但在预算定额内又必须考虑的非主要工种的用工:如砼工程中的冲洗石子用工、覆盖草袋子用工、钢筋工程中浇筑砼时的维护钢筋用工等,机械土方工程中的配合用工,电焊中的着火用工等。
④、人工幅度差——指劳动定额中没有考虑的,但在预算定额中应该考虑的在正常施工条件下所发生的各种工时损失。
如:①各工种间的工序达接及交叉作业互相配合所发生的停歇用工。
②施工机械在单位工程之间转移及临时水电线路移动所造成的停工。
③质量检查和隐蔽工程验收工作的影响。
④班组操作地点转移用工。
⑤工序交接时对前一工序不可避免的其他零星用工。
方法:人工幅度差用人工幅度差系数进行调整。
人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数说明:我省05年建筑工程消耗量定额中的人工幅度差系数大部分项目取定为10%,也有少量不同。
如第一章人工土石方工程取5%;第六章取定为12%,这主要是根据我省实际情况及参照邻省定额水平来确定的。
安徽省消耗量定额建筑面积计算规则Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】一、计算建筑面积的范围第1条单层建筑物不论其高度如何,均按一层计算建筑面积,其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。
单层建筑物内设有部分楼层者,首层建筑面积已包括在单层建筑物内,二层及二层以上应计算建筑面积。
高低联跨的单层建筑物需分别计算建筑面积时,应以结构外边线为界分别计算。
第2条多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
第3条同一建筑物如结构、层数不同时,应分别计算建筑面积。
第4条地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。
第5条建于坡地的建筑物利用吊脚空间设置架空层和深基础地下架空层设计加以利用时,其层高超过2.2m,按围护结构外围水平面积计算建筑面积。
第6条穿过建筑物的通道,建筑物内的门厅、大厅,不论其高度如何均按一层建筑面积计算,门厅、门厅内设有回廊时,按其自然层的水平投影面积计算建筑面积。
第7条室内楼梯间、电梯井、提物井、垃圾道、管道井等均按建筑物的自然层计算建筑面积。
第8条书库、立体仓库设有结构层的,按结构层计算建筑面积,没有结构层的,按承重书架层或货架层计算建筑面积。
第9条有围护结构的舞台灯光控制室,按其围护结构外围水平面积计算乘以层数计策建筑面积。
第10条建筑物内设备管道层、贮藏室其层高超过2.2m时,应计算建筑面积。
第11条有柱的雨篷、车棚、货棚、站台等,按柱外围水平面积计算建筑面积;独立柱的雨篷、单排柱的车棚、货棚、站台等,按其顶盖水平投影面积的一半计算建筑面积。
第12条屋面上部有围护结构的楼梯间、水箱间、电梯机房等,按围护结构外围水平面积计算建筑面积。
一、土石方1、人工土方定额是按干土编制的,若挖湿土,人工乘系数 1.18。
干湿土的划分应以勘察资料为准,若无,以地下常水位为界。
2、土方工程未包括地下水位以下施工排水费用,若发生,需按施工排水、降水计算。
排除地表水费用已包含在冬雨季施工增加费中,不另增加。
3、人工挖沟槽、地坑定额深度最深为4m,超过4m在6m以内的,按4m以内相应项目人工乘系数1.1;6m以上乘系数1.3.4、在有挡土板支撑下挖土时,按实挖体积人工乘系数 1.435、挖桩间土方时,按实挖体积扣除桩体占用体积,人工乘系数 1.56、支挡土板不论密撑、疏撑以及实际中所用材料不同均不调整,执行本定额。
7、石方爆破定额是按电雷管导电起爆编制的,若采用火雷管爆破时,雷管应换算,数量不变。
扣除胶质导线换为导火索,导火索长度按每个雷管2.12m计算。
二、机械土石方1. 机械土石方定额是按三类土编制的,如土壤不同时,台班量按系数调整。
2. 推土机、铲运机推铲未经压实的积土时,按定额项目乘系数0.73.3. 推土机推土、推渣石、铲运机铲运土重车上坡时,如果坡度大于5%,其运距按坡度斜长乘相应的系数。
4•推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机台班用量乘以系数1.25 ,铲运机台班用量乘以系数1.17.5. 挖掘机在垫板上进行作业时,人工、机械乘以系数 1.25,定额内不包括垫板铺设所需的工料及机械消耗。
6. 机械土方均以天然含水率为准,如含水率达到或超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时,另行计算。
7. 装载机装原状土,需有推土机破土时,另增加推土机推土项目。
8. 场地填土碾压是按三遍计算的,如设计规定或实际碾压遍数和定额不同时,可以换算,每增减一遍除洒水汽车台班不动外,其他机械按台班量乘0.33增减。
9. 定额中的爆破材料是按炮孔无地下渗水和积水编制的,如有地下渗水或积水,处理费用另行计算。
定额也未包括爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。
