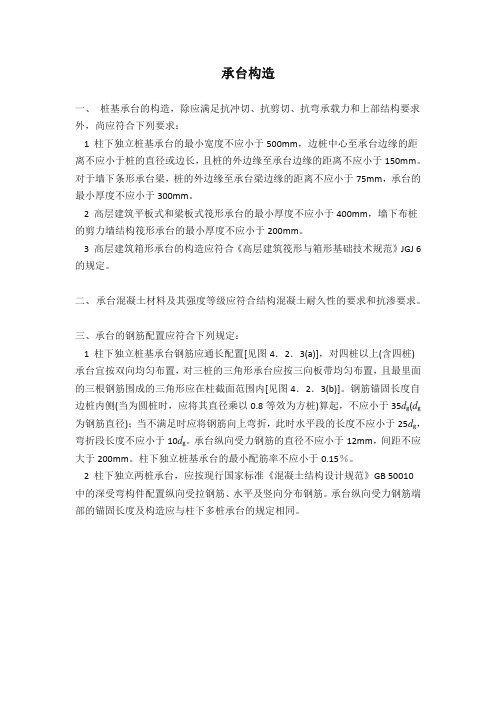

承台构造一、桩基承台的构造,除应满足抗冲切、抗剪切、抗弯承载力和上部结构要求外,尚应符合下列要求:1 柱下独立桩基承台的最小宽度不应小于500mm,边桩中心至承台边缘的距离不应小于桩的直径或边长,且桩的外边缘至承台边缘的距离不应小于150mm。
对于墙下条形承台梁,桩的外边缘至承台梁边缘的距离不应小于75mm,承台的最小厚度不应小于300mm。
2 高层建筑平板式和梁板式筏形承台的最小厚度不应小于400mm,墙下布桩的剪力墙结构筏形承台的最小厚度不应小于200mm。
3 高层建筑箱形承台的构造应符合《高层建筑筏形与箱形基础技术规范》JGJ 6的规定。
二、承台混凝土材料及其强度等级应符合结构混凝土耐久性的要求和抗渗要求。
三、承台的钢筋配置应符合下列规定:1 柱下独立桩基承台钢筋应通长配置[见图4.2.3(a)],对四桩以上(含四桩)承台宜按双向均匀布置,对三桩的三角形承台应按三向板带均匀布置,且最里面的三根钢筋围成的三角形应在柱截面范围内[见图4.2.3(b)]。
钢筋锚固长度自边桩内侧(当为圆桩时,应将其直径乘以0.8等效为方桩)算起,不应小于35d g(d g 为钢筋直径);当不满足时应将钢筋向上弯折,此时水平段的长度不应小于25d g,弯折段长度不应小于10d g。
承台纵向受力钢筋的直径不应小于12mm,间距不应大于200mm。
柱下独立桩基承台的最小配筋率不应小于0.15%。
2 柱下独立两桩承台,应按现行国家标准《混凝土结构设计规范》GB 50010中的深受弯构件配置纵向受拉钢筋、水平及竖向分布钢筋。
承台纵向受力钢筋端部的锚固长度及构造应与柱下多桩承台的规定相同。
3 条形承台梁的纵向主筋应符合现行国家标准《混凝土结构设计规范》GB 50010关于最小配筋率的规定[见图4.2.3(c)],主筋直径不应小于12mm,架立筋直径不应小于10mm,箍筋直径不应小于6mm。
承台梁端部纵向受力钢筋的锚固长度及构造应与柱下多桩承台的规定相同。

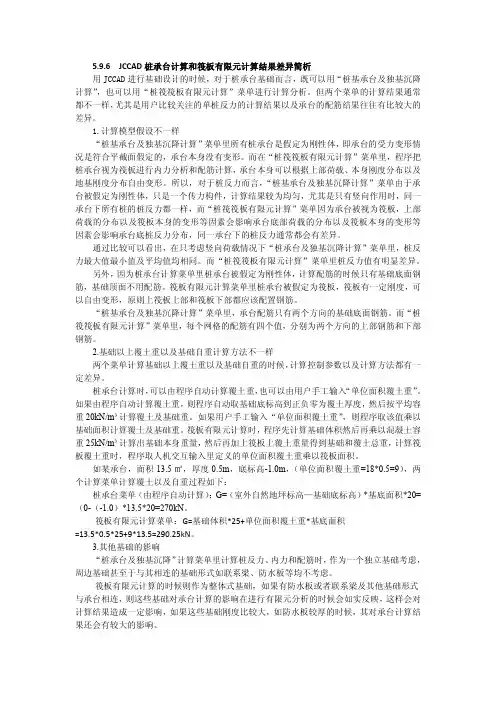

5.9.6JCCAD桩承台计算和筏板有限元计算结果差异简析用JCCAD进行基础设计的时候,对于桩承台基础而言,既可以用“桩基承台及独基沉降计算”,也可以用“桩筏筏板有限元计算”菜单进行计算分析。
但两个菜单的计算结果通常都不一样,尤其是用户比较关注的单桩反力的计算结果以及承台的配筋结果往往有比较大的差异。
1.计算模型假设不一样“桩基承台及独基沉降计算”菜单里所有桩承台是假定为刚性体,即承台的受力变形情况是符合平截面假定的,承台本身没有变形。
而在“桩筏筏板有限元计算”菜单里,程序把桩承台视为筏板进行内力分析和配筋计算,承台本身可以根据上部荷载、本身刚度分布以及地基刚度分布自由变形。
所以,对于桩反力而言,“桩基承台及独基沉降计算”菜单由于承台被假定为刚性体,只是一个传力构件,计算结果较为均匀,尤其是只有竖向作用时,同一承台下所有桩的桩反力都一样,而“桩筏筏板有限元计算”菜单因为承台被视为筏板,上部荷载的分布以及筏板本身的变形等因素会影响承台底部荷载的分布以及筏板本身的变形等因素会影响承台底桩反力分布,同一承台下的桩反力通常都会有差异。
通过比较可以看出,在只考虑竖向荷载情况下“桩承台及独基沉降计算”菜单里,桩反力最大值最小值及平均值均相同。
而“桩筏筏板有限元计算”菜单里桩反力值有明显差异。
另外,因为桩承台计算菜单里桩承台被假定为刚性体,计算配筋的时候只有基础底面钢筋,基础顶面不用配筋。
筏板有限元计算菜单里桩承台被假定为筏板,筏板有一定刚度,可以自由变形,原则上筏板上部和筏板下部都应该配置钢筋。
“桩基承台及独基沉降计算”菜单里,承台配筋只有两个方向的基础底面钢筋。
而“桩筏筏板有限元计算”菜单里,每个网格的配筋有四个值,分别为两个方向的上部钢筋和下部钢筋。
2.基础以上覆土重以及基础自重计算方法不一样两个菜单计算基础以上覆土重以及基础自重的时候,计算控制参数以及计算方法都有一定差异。
桩承台计算时,可以由程序自动计算覆土重,也可以由用户手工输入“单位面积覆土重”。

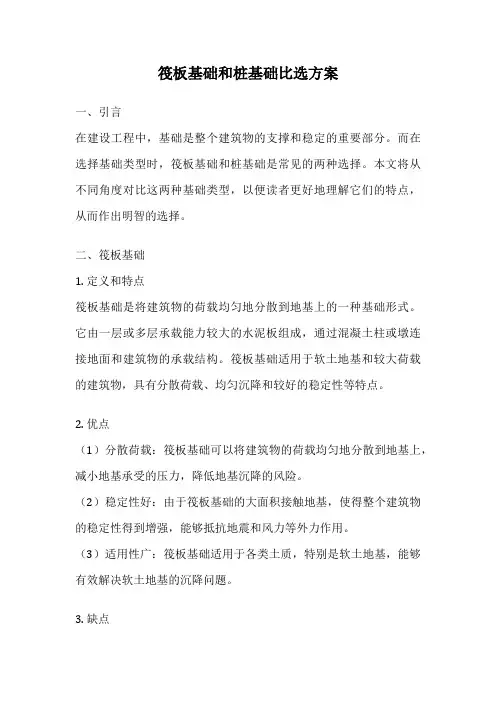

筏板基础和桩基础比选方案一、引言在建设工程中,基础是整个建筑物的支撑和稳定的重要部分。
而在选择基础类型时,筏板基础和桩基础是常见的两种选择。
本文将从不同角度对比这两种基础类型,以便读者更好地理解它们的特点,从而作出明智的选择。
二、筏板基础1. 定义和特点筏板基础是将建筑物的荷载均匀地分散到地基上的一种基础形式。
它由一层或多层承载能力较大的水泥板组成,通过混凝土柱或墩连接地面和建筑物的承载结构。
筏板基础适用于软土地基和较大荷载的建筑物,具有分散荷载、均匀沉降和较好的稳定性等特点。
2. 优点(1)分散荷载:筏板基础可以将建筑物的荷载均匀地分散到地基上,减小地基承受的压力,降低地基沉降的风险。
(2)稳定性好:由于筏板基础的大面积接触地基,使得整个建筑物的稳定性得到增强,能够抵抗地震和风力等外力作用。
(3)适用性广:筏板基础适用于各类土质,特别是软土地基,能够有效解决软土地基的沉降问题。
3. 缺点(1)施工难度大:由于筏板基础需要较大的土方开挖和混凝土浇筑,施工难度较大,需要投入较多的人力和物力资源。
(2)成本较高:相比较其他基础类型,筏板基础的施工成本较高,尤其是在土方开挖和混凝土浇筑方面。
三、桩基础1. 定义和特点桩基础是通过将桩体打入地下,将建筑物的荷载传递到较深的地层或更坚固的土层上,以提供稳定支撑的基础形式。
桩基础适用于地质条件复杂、土层较薄或地下水位较高的场所,具有承载能力高、结构稳定和施工周期短等特点。
2. 优点(1)承载能力高:桩基础能够将建筑物的荷载传递到较深的地层或更坚固的土层上,具有较高的承载能力,适用于大型建筑物或重载结构。
(2)适应性强:桩基础适用于各类土质和地质条件,特别是在土层较薄、地下水位较高或地质条件复杂的地区,能够提供稳定的支撑。
(3)施工周期短:相比较其他基础类型,桩基础的施工周期相对较短,能够缩短工期,提高工程效率。
3. 缺点(1)成本较高:桩基础的施工成本较高,主要是由于桩体的制作和安装需要较多的材料和人力资源。

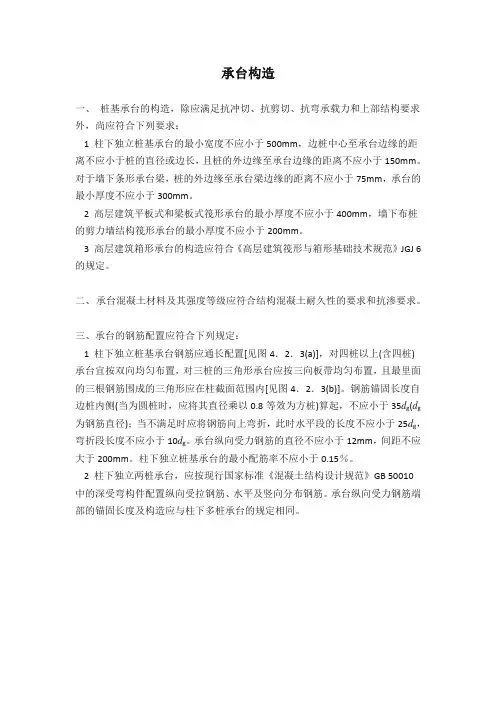

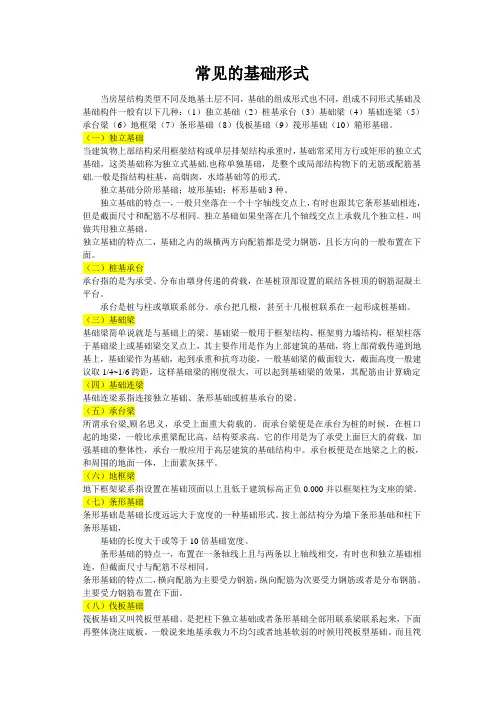

常见的基础形式当房屋结构类型不同及地基土层不同,基础的组成形式也不同,组成不同形式基础及基础构件一般有以下几种:(1)独立基础(2)桩基承台(3)基础梁(4)基础连梁(5)承台梁(6)地框梁(7)条形基础(8)伐板基础(9)筏形基础(10)箱形基础。
(一)独立基础当建筑物上部结构采用框架结构或单层排架结构承重时,基础常采用方行或矩形的独立式基础,这类基础称为独立式基础.也称单独基础,是整个或局部结构物下的无筋或配筋基础.一般是指结构柱基,高烟囱,水塔基础等的形式.独立基础分阶形基础;坡形基础;杯形基础3种。
独立基础的特点一,一般只坐落在一个十字轴线交点上,有时也跟其它条形基础相连,但是截面尺寸和配筋不尽相同。
独立基础如果坐落在几个轴线交点上承载几个独立柱,叫做共用独立基础。
独立基础的特点二,基础之内的纵横两方向配筋都是受力钢筋,且长方向的一般布置在下面。
(二)桩基承台承台指的是为承受、分布由墩身传递的荷载,在基桩顶部设置的联结各桩顶的钢筋混凝土平台。
承台是桩与柱或墩联系部分。
承台把几根,甚至十几根桩联系在一起形成桩基础。
(三)基础梁基础梁简单说就是与基础上的梁。
基础梁一般用于框架结构、框架剪力墙结构,框架柱落于基础梁上或基础梁交叉点上,其主要作用是作为上部建筑的基础,将上部荷载传递到地基上,基础梁作为基础,起到承重和抗弯功能,一般基础梁的截面较大,截面高度一般建议取1/4~1/6跨距,这样基础梁的刚度很大,可以起到基础梁的效果,其配筋由计算确定(四)基础连梁基础连梁系指连接独立基础、条形基础或桩基承台的梁。
(五)承台梁所谓承台梁,顾名思义,承受上面重大荷载的。
而承台梁便是在承台为桩的时候,在桩口起的地梁,一般比承重梁配比高,结构要求高。
它的作用是为了承受上面巨大的荷载,加强基础的整体性,承台一般应用于高层建筑的基础结构中。
承台板便是在地梁之上的板,和周围的地面一体,上面素灰抹平。
(六)地框梁地下框架梁系指设置在基础顶面以上且低于建筑标高正负0.000并以框架柱为支座的梁。
筏板基础钢筋施工方案1编制依据1.0.1《建筑工程施工质量验收统一标准》GB50300-20011.0.2《混凝土结构工程施工质量验收规范》GB50204-2011版1.0.3《钢筋机械连接通用技术规程》JGJ107-20101.0.4《混凝土结构施工图平面整体表示方法制图规则和构造详图》04G101-31.0.5《混凝土结构施工平面整体表示法制图规则和结构详图》03G101-1 1.0.6中原金融产业园(一期)A区工程图纸2工程概况中原金融产业园(一期)A区工程,位于郑州东新区,白佛路南、潭南街东。
基础型式为钻孔灌注桩筏形+柱墩基础,1#楼为钢筋混凝土框架结构体,地下1层,地上5层,建筑高度22.20 m ,建筑面积为8176.32㎡;9#楼为框架剪力墙结构,地下1层,地上16层,建筑高度67.50m。
基础筏板中通长钢筋采用机械连接,框架梁上部贯通钢筋在跨中三分之一净跨范围内采用搭接,框架梁、框架柱、剪力墙的暗柱和端柱和纵筋受力直径≥20mm钢筋接头优先采用直螺纹连接。
筏板厚度分别为1#楼为0.5m、9#楼1.1m,地下车库0.35m,筏板基础钢筋需要量大。
3施工准备3.0.1 机械设备:钢筋切断机、弯曲机、对焊机、调直机、套丝机及相应的配套吊装设备。
3.0.2 材料准备:(1)钢筋采购:钢筋采购应严格对供方考核和提出供货要求,特别是在用于纵向受力钢筋的部位,其钢筋在满足有关国家标准的基础上,还应满足《混凝土结构工程施工质量验收规范》GB50204-2011关于抗震结构的力学性要求。
(2)各种规格、型号、级别的钢筋,必须具有出厂合格证,进场复试合格后方可进行加工、制作。
3.0.3作业条件:(1)在拟建建筑物南侧有专门的场地供钢筋加工、制作使用。
(2)各种设备在操作前检修完好,保证正常运转,并符合规定。
(3)钢筋抽样:作业人员熟悉施工图纸、会审纪要、设计变更、施工规范、图集。
按照图纸设计要求的钢筋规格、形状、尺寸、数量合理的做出钢筋抽样及用量。

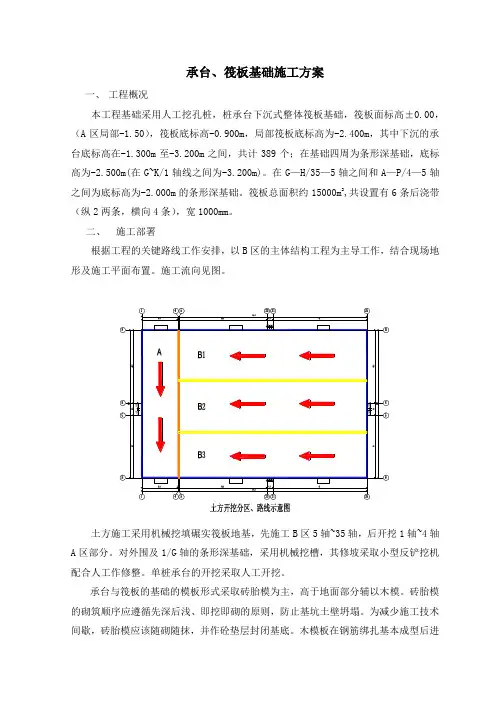

承台、筏板基础施工方案一、工程概况本工程基础采用人工挖孔桩,桩承台下沉式整体筏板基础,筏板面标高±0.00,(A区局部-1.50),筏板底标高-0.900m,局部筏板底标高为-2.400m,其中下沉的承台底标高在-1.300m至-3.200m之间,共计389个;在基础四周为条形深基础,底标高为-2.500m(在G~K/1轴线之间为-3.200m)。
在G—H/35—5轴之间和A—P/4—5轴之间为底标高为-2.000m的条形深基础。
筏板总面积约15000m2,共设置有6条后浇带(纵2两条,横向4条),宽1000mm。
二、施工部署根据工程的关键路线工作安排,以B区的主体结构工程为主导工作,结合现场地形及施工平面布置。
施工流向见图。
土方施工采用机械挖填碾实筏板地基,先施工B区5轴~35轴,后开挖1轴~4轴A区部分。
对外围及1/G轴的条形深基础,采用机械挖槽,其修坡采取小型反铲挖机配合人工作修整。
单桩承台的开挖采取人工开挖。
承台与筏板的基础的模板形式采取砖胎模为主,高于地面部分辅以木模。
砖胎模的砌筑顺序应遵循先深后浅、即挖即砌的原则,防止基坑土壁坍塌。
为减少施工技术间歇,砖胎模应该随砌随抹,并作砼垫层封闭基底。
木模板在钢筋绑扎基本成型后进行封模加固。
防潮层的施工采用SBS卷材铺贴,施工以后浇带分区保证逐区流水施工以便后续工序能及早插入。
施工过程中分区验收,浇筑砼保护层。
钢筋绑扎的施工程序为先承台后筏板,先深后浅,逐区成型,方便分区浇筑砼,以后浇带隔断划分施工区。
砼浇筑,大面积砼地坪随捣随抹,一次成型。
对砼质量与劳力组织、技术要求比较高,采取样板制。
施工时按后浇带分区浇筑,考虑工期因素,按同时浇注使用4台混凝土输送泵的高峰进行生产组织安排。
三、施工方法1、土方施工方法:详土方开挖回填方案;土方工程在人工清土至设计标高后,桩头的凿截工作紧跟在土方挖开阶段,密切配合施工,在浇捣垫层前桩头基本上凿截完成,少量可在垫层浇捣后再作修整,垫层施工应紧跟其后进行施工。

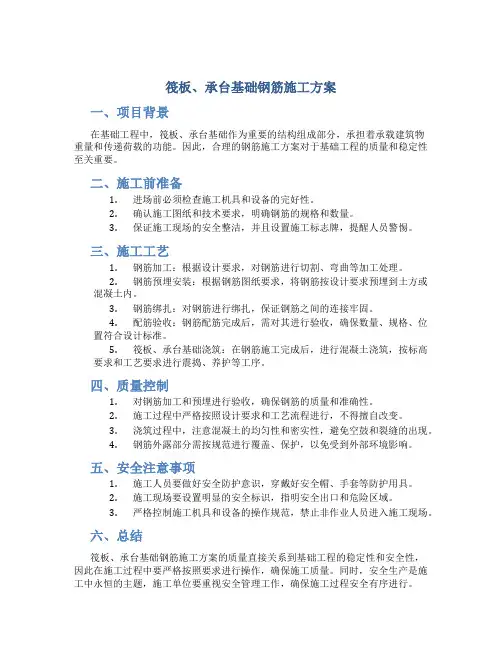

筏板、承台基础钢筋施工方案一、项目背景在基础工程中,筏板、承台基础作为重要的结构组成部分,承担着承载建筑物重量和传递荷载的功能。
因此,合理的钢筋施工方案对于基础工程的质量和稳定性至关重要。
二、施工前准备1.进场前必须检查施工机具和设备的完好性。
2.确认施工图纸和技术要求,明确钢筋的规格和数量。
3.保证施工现场的安全整洁,并且设置施工标志牌,提醒人员警惕。
三、施工工艺1.钢筋加工:根据设计要求,对钢筋进行切割、弯曲等加工处理。
2.钢筋预埋安装:根据钢筋图纸要求,将钢筋按设计要求预埋到土方或混凝土内。
3.钢筋绑扎:对钢筋进行绑扎,保证钢筋之间的连接牢固。
4.配筋验收:钢筋配筋完成后,需对其进行验收,确保数量、规格、位置符合设计标准。
5.筏板、承台基础浇筑:在钢筋施工完成后,进行混凝土浇筑,按标高要求和工艺要求进行震捣、养护等工序。
四、质量控制1.对钢筋加工和预埋进行验收,确保钢筋的质量和准确性。
2.施工过程中严格按照设计要求和工艺流程进行,不得擅自改变。
3.浇筑过程中,注意混凝土的均匀性和密实性,避免空鼓和裂缝的出现。
4.钢筋外露部分需按规范进行覆盖、保护,以免受到外部环境影响。
五、安全注意事项1.施工人员要做好安全防护意识,穿戴好安全帽、手套等防护用具。
2.施工现场要设置明显的安全标识,指明安全出口和危险区域。
3.严格控制施工机具和设备的操作规范,禁止非作业人员进入施工现场。
六、总结筏板、承台基础钢筋施工方案的质量直接关系到基础工程的稳定性和安全性,因此在施工过程中要严格按照要求进行操作,确保施工质量。
同时,安全生产是施工中永恒的主题,施工单位要重视安全管理工作,确保施工过程安全有序进行。
以上即是筏板、承台基础钢筋施工方案的相关内容,希望能对相关从业人员提供一定的参考和帮助。
桩基及承台施工方案一、前期准备工作在开始桩基及承台施工之前,首先需要进行一些前期准备工作。
包括确定施工图纸、制定施工计划、准备施工机械设备和材料等。
二、桩基施工工艺1. 桩基施工前期准备在进行桩基施工前,需要清理桩基位置的杂物和污染物,确定桩位标高和位置。
对于特殊复杂地层,还需要进行勘探和检测,确保桩基施工的安全性。
2. 桩基施工工艺•钻孔施工:根据设计要求确定桩孔直径和深度,进行钻孔作业。
•灌注桩施工:在桩孔中注入混凝土,灌注完成后养护。
3. 桩基验收和记录完成桩基施工后,需要进行验收和记录,检查桩基质量是否符合设计要求,记录施工过程和参数。
三、承台施工工艺1. 承台施工前期准备确定承台位置和尺寸,准备承台模板和钢筋,做好现场浇筑准备工作。
2. 承台施工工艺•模板安装:根据设计要求安装承台模板。
•钢筋绑扎:按照设计要求在模板内绑扎好钢筋。
•浇筑混凝土:在模板内浇筑混凝土,注意浇筑过程中的振捣和养护。
四、施工安全措施在桩基及承台施工过程中,必须严格遵守相关施工安全规定,确保施工现场安全。
包括加强施工现场管理、安全防护设施设置、员工安全教育等方面的措施。
五、施工质量控制为确保桩基及承台施工质量,需进行严格的质量控制。
包括全程监督、验收记录、施工过程检测等措施,确保施工质量符合设计要求。
六、施工验收及总结完成桩基及承台施工后,需要进行验收工作。
确认桩基和承台质量是否符合设计要求,总结施工过程中的经验教训,为今后类似施工提供参考。
以上就是桩基及承台施工方案的详细介绍,希望对您有所帮助。
独立基础、条形基础、筏形基础及桩基承台11G101-3独立基础、条形基础、筏形基础及桩基承台P58~P59墙、柱插筋构造(变)所有墙插筋,弯钩均不得小于6d;当hj≤lae(板厚不满足直锚长度)时,弯锚15d;所有柱插筋,弯钩均不得小于6d且150;当hj≤lae(板厚不满足直锚长度)时,弯锚15d。
当插筋部分保护层厚度小于5d(无外伸时,外部插筋),锚固区应设横向钢筋(或箍筋),间距不小于100mm。
增。
当设计指出墙外侧纵筋与底板纵筋搭接连接时,基础底板钢筋应伸至基础顶面。
变。
取消了原图集按插入长度的不同确定弯钩长度的做法。
新提出了锚固区加水平钢筋的做法。
当柱为轴心受压或小偏心受压,独立基础、条形基础高度不小于1200mm时,或当柱为大偏心受压,独立基础、条形基础高度不小于1400mm时,可仅将柱四角插筋伸至底板钢筋网上(伸至底板钢筋网上的柱插筋之间间距不应大于1000mm),其它钢筋满足锚固长度lae即可。
P60独立基础DJJ、DJP、BJJ、BJP底板配筋构造1、独立基础底板双向交叉钢筋长向设置在下,短向设置在上。
2、基础底板钢筋距边缘≤75且≤S/2处起设。
3、坡形独立基础的上边缘每边超出柱边50mm。
2.2.1设计时应注意:当独立基础截面形状为坡形时,其坡面应采用能保证混凝土浇筑、振捣密实的较缓坡度;当采用较陡坡度时,应要求施工采用在基础顶部坡面加模板等措施。
P61双柱普通独立基础(即“不设基础梁的”)底部与顶部配筋构造1、图集注:双柱普通独立基础底部双向交叉钢筋,根据基础两个方向从柱外缘至基础外缘的伸出长度ex和ex’的大小,较大者方向的钢筋设置在下,较小者方向的钢筋设置在上。
2、顶部纵筋设置在下,分布筋设置在上。
3、顶部纵筋的锚固长度统一从柱内边缘算起(不再分“柱内”和“柱外”)。
(变。
原06G101-6,P45:柱外顶部纵筋锚固长度从柱中心线算起)P62设置基础梁的双柱普通独立基础配筋构造1、图集注:双柱独立基础底部短向受力钢筋设置在基础梁纵筋之下,与基础梁箍筋的下水平段位于同一层面。
第一章编制依据及说明一、编制依据1、海南华筑国际工程设计征询管理公司设计的海南之心-和风水岸别墅工程项目施工图。
2、招、投标文献、施工协议等。
3、工程建设标准强制性条文。
4、建设工程质量管理条例。
5、国家的有关规范、规程、标准及文献。
6、国家现行施工规范、规程及标准(附下表);7、工程应用的重要图集(附下表)二、编制说明针对本工程的实际情况和招标文献规定,在施工组织设计中我们把施工总体目的、施工总平面布置图、施工总进度计划、施工机械设备、劳动力计划、重要项目施工方法、工程质量保证措施、工期保证措施、安全文明施工保证措施、环境保护措施、职业健康安全在本施工组织设计中作重点阐述,其他常规性施工项目的施工方法仅作一般性阐述,以体现本施工组织设计的全面性、科学性、针对性和可操作性。
我公司机构健全,公司总工、工程部(下设技术部、质量处、安全处、机械设备处)是指导、督促和检查履行工期,执行国家及地方标准、规范、规程、施工组织设计和公司规章制度的职能部门,使工程安全、质量、文明施工和工期得到了有效的保证。
本施工方案为土建部分。
第二章工程概况一、工程简介工程名称:海口市新埠岛海南之心-和风水岸建设单位:海口市新埠岛开发建设总公司设计单位:海南华筑国际工程设计征询管理公司监理单位:海南航达工程建设监理公司施工单位:广东十六冶建设有限公司总用地面积:18737.13㎡总建筑面积:12833.77㎡建筑高度:9.3m(室外地面高度)结构类型:剪力墙结构海口市新埠岛海南之心-和风水岸别墅工程,位于海南省海口市新埠岛。
该工程由12幢地下室小别墅建筑群组成。
独栋为9#、10#、11#,总面积:1764.93平方米;双联排为2#、3#、12#、15#,总面积:2454.24平方米;六联排为:1#、5#、6#、7#、8#,总面积8564平方米。
二、建筑概况第三章结构概况1、结构体系基础采用预应力管桩承台筏板基础,主体结构为剪力墙结构,现浇梁板式钢筋混凝土楼盖。
11G101-3独立基础、条形基础、筏形基础及桩基承台P58~P59墙、柱插筋构造(变)所有墙插筋,弯钩均不得小于6d;当hj≤lae(板厚不满足直锚长度)时,弯锚15d;所有柱插筋,弯钩均不得小于6d且150;当hj≤lae(板厚不满足直锚长度)时,弯锚15d。
当插筋部分保护层厚度小于5d(无外伸时,外部插筋),锚固区应设横向钢筋(或箍筋),间距不小于100mm。
增。
当设计指出墙外侧纵筋与底板纵筋搭接连接时,基础底板钢筋应伸至基础顶面。
变。
取消了原图集按插入长度的不同确定弯钩长度的做法。
新提出了锚固区加水平钢筋的做法。
当柱为轴心受压或小偏心受压,独立基础、条形基础高度不小于1200mm时,或当柱为大偏心受压,独立基础、条形基础高度不小于1400mm时,可仅将柱四角插筋伸至底板钢筋网上(伸至底板钢筋网上的柱插筋之间间距不应大于1000mm),其它钢筋满足锚固长度lae即可。
P60独立基础DJJ、DJP、BJJ、BJP底板配筋构造1、独立基础底板双向交叉钢筋长向设置在下,短向设置在上。
2、基础底板钢筋距边缘≤75且≤S/2处起设。
3、坡形独立基础的上边缘每边超出柱边50mm。
2.2.1设计时应注意:当独立基础截面形状为坡形时,其坡面应采用能保证混凝土浇筑、振捣密实的较缓坡度;当采用较陡坡度时,应要求施工采用在基础顶部坡面加模板等措施。
P61双柱普通独立基础(即“不设基础梁的”)底部与顶部配筋构造1、图集注:双柱普通独立基础底部双向交叉钢筋,根据基础两个方向从柱外缘至基础外缘的伸出长度ex和ex’的大小,较大者方向的钢筋设置在下,较小者方向的钢筋设置在上。
2、顶部纵筋设置在下,分布筋设置在上。
3、顶部纵筋的锚固长度统一从柱内边缘算起(不再分“柱内”和“柱外”)。
(变。
原06G101-6,P45:柱外顶部纵筋锚固长度从柱中心线算起)P62设置基础梁的双柱普通独立基础配筋构造1、图集注:双柱独立基础底部短向受力钢筋设置在基础梁纵筋之下,与基础梁箍筋的下水平段位于同一层面。
筏板基础和桩基础比选方案一、引言在建筑工程中,基础是保证建筑物稳定的重要部分。
而在选择基础类型时,有两种常见的方案:筏板基础和桩基础。
本文将从不同角度对两种基础类型进行比选,以帮助工程师们在实际项目中做出更合理的选择。
二、筏板基础1. 定义筏板基础是一种广泛应用于建筑工程的基础类型。
它通过将混凝土扩展成一块大型平板,将建筑物的荷载均匀分散到地基上,从而提供了良好的稳定性。
2. 优点筏板基础具有以下优点:- 承载能力强:由于筏板基础分散了建筑物的荷载,使地基承受的压力均匀分布,从而提高了整体的承载能力。
- 抗震性能好:筏板基础的平整表面有助于抵抗地震力的作用,提高了建筑物的抗震能力。
- 施工简便:相对于桩基础,筏板基础的施工难度较低,所需时间和人力成本相对较少。
3. 缺点筏板基础也存在以下缺点:- 适用范围有限:筏板基础适用于较大荷载的建筑物,而在某些特殊情况下,如土层较差或地下水位较高的地区,可能不适合采用筏板基础。
- 地基沉降:由于筏板基础的扩展面积较大,地基沉降可能会导致整个建筑物的不平衡,需要进行补充加固。
三、桩基础1. 定义桩基础是另一种常见的基础类型,它通过在地下打入桩来承担建筑物的荷载。
桩基础根据桩的材料和形式可以分为多种类型,如钢筋混凝土桩、木桩等。
2. 优点桩基础具有以下优点:- 适应性强:桩基础适用于各种地质条件和建筑物类型,特别适合于较差的土质或高地下水位的地区。
- 空间利用率高:相对于筏板基础,桩基础的承载能力更大,可以在有限的空间内满足建筑物的荷载要求。
3. 缺点桩基础也存在以下缺点:- 施工复杂:相对于筏板基础,桩基础的施工难度较大,需要专业的设备和技术支持,增加了施工成本和时间。
- 经济性差:在一些小型建筑物或荷载较轻的情况下,桩基础的使用可能过于昂贵,不符合经济性要求。
四、比选方案在实际项目中,需要综合考虑以下因素来选择合适的基础类型:1. 地质条件:根据地质勘察结果,判断土质情况和地下水位,选择适合的基础类型。
一、概述桩基承台和桩筏筏板的抗冲切承载力一直是土木工程中的重要研究内容。
本文将围绕桩基承台和桩筏筏板的抗冲切承载力展开深入探讨,从试验研究的角度出发,分析其原理和特点,探究其在工程实践中的应用价值。
二、桩基承台的抗冲切承载力试验研究1. 实验背景桩基承台是土木工程中常见的一种结构形式,其抗冲切承载力对工程的安全性和可靠性至关重要。
在实际工程中,为了验证桩基承台的抗冲切性能,需要进行一系列的试验研究。
2. 试验设计针对桩基承台的抗冲切承载力,通常会进行静载试验、动力荷载试验以及模拟实际工况的工程试验等多种试验方式。
通过采用不同的试验方法,可以全面评估桩基承台在不同工况下的抗冲切性能。
3. 试验结果根据试验数据分析,桩基承台在不同荷载条件下的抗冲切承载力表现出不同的特点。
在动力荷载下,桩基承台的抗冲切性能表现更为突出,而在静载条件下,其承载能力则更为稳定。
4. 结果分析通过对试验结果的分析,可以发现桩基承台的抗冲切承载力受到多种因素的影响,包括土壤特性、结构形式、荷载条件等。
针对这些影响因素,需要结合工程实际,进一步优化桩基承台的设计和施工方法,以提高其抗冲切性能。
三、桩筏筏板的抗冲切承载力试验研究1. 实验背景桩筏筏板作为一种重要的土木工程承载结构,在抗冲切承载力方面也备受关注。
在实际工程中,需要对桩筏筏板的抗冲切性能进行深入研究,以保障工程的安全和可靠。
2. 试验设计针对桩筏筏板的抗冲切承载力,通常会进行静载试验、动力荷载试验以及模拟实际工况的工程试验等多种试验方式。
通过采用不同的试验方法,可以全面评估桩筏筏板在不同工况下的抗冲切性能。
3. 试验结果桩筏筏板在试验中表现出了较好的抗冲切性能,其在动力荷载下的承载能力得到了有效验证。
通过试验数据的分析,可以得出桩筏筏板的抗冲切承载力受土壤-结构耦合效应的影响较大,需要在设计和施工中加以重视。
4. 结果分析通过对试验结果的分析,可以发现桩筏筏板的抗冲切承载力受到多种因素的影响,包括土壤-结构耦合效应、桩筏结构形式、荷载条件等。
桩基础与筏板基础成本比较一)桩基础工程量计算1)桩的工程量计算a)d=900桩;单桩承载力R=2900kN;C30混凝土;桩长L=6m;主筋为Ⅱ级钢筋,箍筋为Ⅰ级钢筋。
混凝土(含护壁)V1=0.6²∏×6=6.79 m³,共84根,∑V1=570m³。
b) d=1000桩R=3385 kN;其余同d=900桩V2=0.65²∏×6=7.964 m³,共15根,∑V2=119.5m³。
∑V1+V2=689.5 m³、c)主筋计算(¢20)L=5×16×84+5×18×15=8070mG=8070×1.58=12.75 (t)d)箍筋计算(¢8)L1=0.8∏×( 4/0.2+1/0.1)=75.4 m;L2=0.9∏×30=84.8 mL3=0.9∏×( 5/0.2+1/0.1)×5=156 m;L4=1∏/0.2×5=157 m ∑Li=23064.6 m ,G=23065×0.395=9.11 (t)小结:桩用C30混凝土690 m³;Ⅱ级钢筋12.75 (t)Ⅰ级钢筋9.11 (t)2)墙下承台梁计算承台梁总长L=195m;每米长墙下承台梁用钢量主筋(¢20;¢12)Ⅱ级钢筋g1=16×2.47+8(腰筋)×0.888=47.1㎏箍筋(¢8)Ⅰ级钢筋g2=[(1.2+1.1)×2+(1.1+0.18)×2×2+1.2×4]×0.395×5=38.2㎏墙下承台梁混凝土用量V=1.2×1.1×195=197m³g1=47.1×195=9.2 (t) g2=38.2×195=7.5 (t)小结:C30混凝土197 m³;Ⅱ级钢筋9.2 (t)Ⅰ级钢筋7.5 (t)3)承台CT1a) 混凝土C30 V=5.1×3.1×1.2×2=37.94 m³b) 主筋计算(¢20)g1=[(3.1+1.2)×2×39+(5.1+1.2)×2×24]×2.47×2=3.15(t) 小结:C30混凝土38 m³;Ⅱ级钢筋3.15 (t)4)承台CT2a) 混凝土C30 V=1.8×3.15×1.1×2=12.5 m³b) 主筋计算(¢20 ;¢12)g1=20×3.15×2.47×2+8×3.15×0.888×2(腰筋)=0.356(t) c)箍筋计算(¢8)Ⅰ级钢筋g2=[(1.8+1.1)×2+(1.1+0.2)×2×3+1.8×4]×0.395×17=0.263㎏小结:C30混凝土12.5 m³;Ⅱ级钢筋0.36 (t)Ⅰ级钢筋0.263 (t)5)承台CT3a) 混凝土C30 V=4.5×1.8×1.1×2=17.82 m³b) 主筋计算(¢20)g1=20×4.5×2×2.47+8×4.8×0.888×2=0.514(t)c)箍筋计算(¢8)Ⅰ级钢筋g2=0.263/3.15×4.5=0.372 (t) 注:0.263/3.15 为CT2 ㎏/m 小结:C30混凝土17.82 m³;Ⅱ级钢筋0.514 (t)Ⅰ级钢筋0.372 (t)6)承台CT4a) 混凝土C30 V=2×3.5×1.1×3=23.1 m³b) 主筋计算(¢20)g1=20×3.5×2.47×3+8×3.5×0.888×3=0.60(t)c)箍筋计算(¢8)Ⅰ级钢筋g2=[(2+1.1)×2+(1+0.2)×2×3+2×4]×3.5/0.2×30×0.395=0.5小结:C30混凝土23.1 m³;Ⅱ级钢筋0.60 (t)Ⅰ级钢筋0.50 (t)7)承台CT5按承台CT4小结:C30混凝土23.1 m³;Ⅱ级钢筋0.60 (t)Ⅰ级钢筋0.50 (t)8)承台CT6a) 混凝土C30 V=(4.466²×0.866×0.5-0.866×3)×1.5=9.70 m³b) 主筋计算(¢20)g1=2.8×7×3.85×3=0.23(t)小结:C30混凝土9.70 m³;Ⅱ级钢筋0.23(t)9)承台CT7a)混凝土C30 V=2×2×1=4.00 m³b)主筋计算(¢12)g1=(2+1)×2×10×2+(2+2)×2×3×0.888=0.096(t) 小结:C30混凝土4.00 m³;Ⅱ级钢筋0.096(t)10)防水底板h=250㎜;12¢150 双层双向a) 混凝土C30每平方米混凝土C30 V=0.25 m³b) 每平方米钢筋用量g1=1/0.15×4×0.88=0.024(t)c)防水底板面积扣除墙下承台梁及承台面积S≈333㎡∑V=333×0.25=83.25m³;∑g1=333×0.024=9.6 (t)未考虑承台间拉梁共计:C30混凝土1099m³;Ⅱ级钢筋38 (t)Ⅰ级钢筋19 (t)二)筏板基础工程量计算1)混凝土C30筏板底面积S=699.25㎡;筏板厚h=1200㎜;混凝土V=699.25×1.2=839.1 m³。
